2022年 屏東自地自建經驗分享 從零開始

謝謝樓主無私分享 !

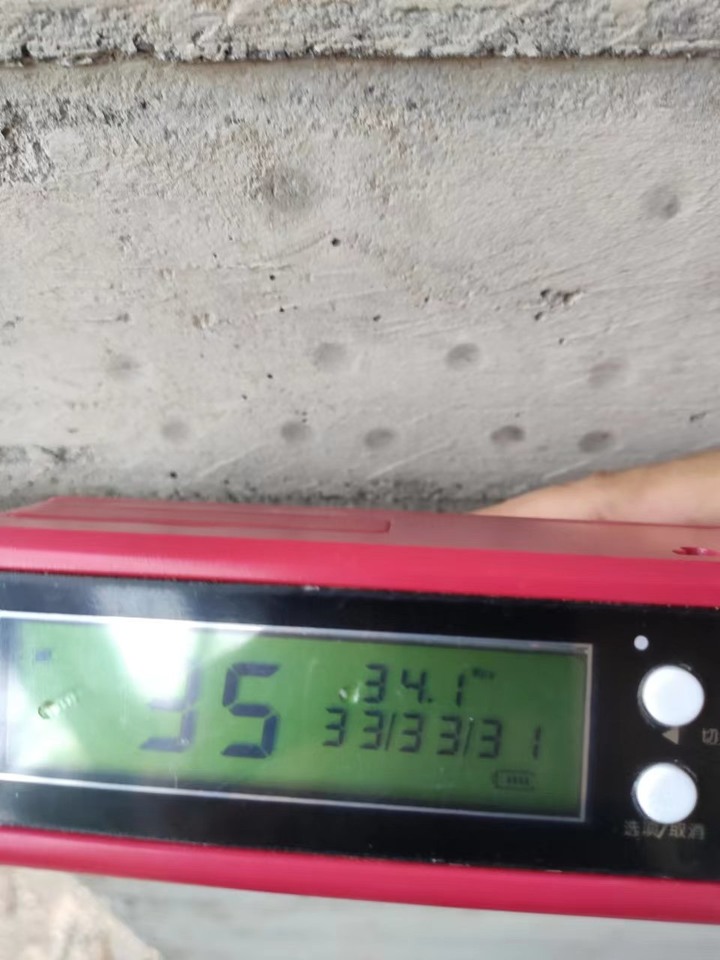

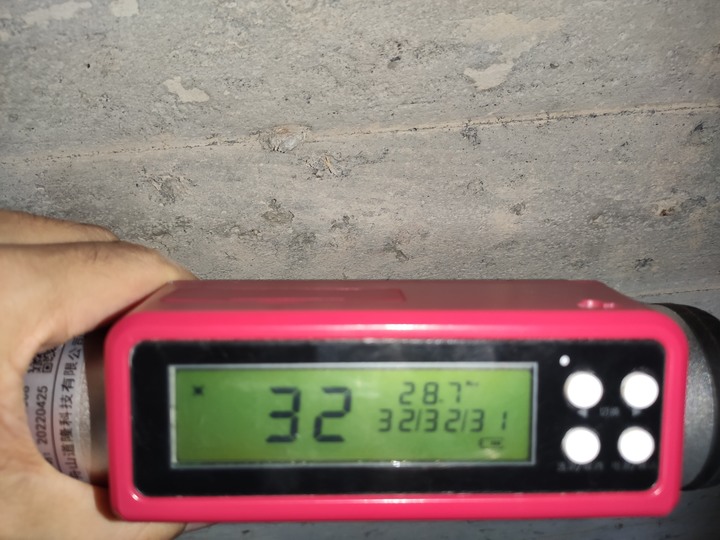

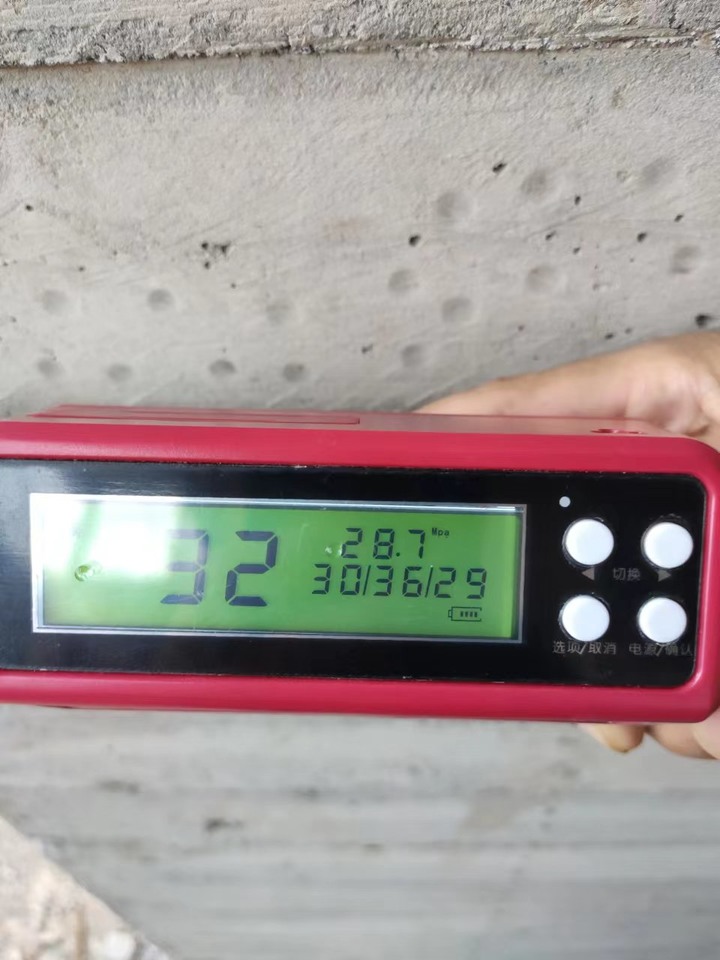

一樓的柱子,灌漿後第36天,用回彈儀測試的結果,大約是介於27到34Mpa之間。(偶爾有出現25 或 38 Mpa,很少出現就忽略不計。) 非專業準確的測試,僅供相對的數值參考。

以後可能測試到的硬度會繼續增加,不過那可能是混凝土表面開始碳化後變硬的結果,所以應該是需要做碳化深度的校正,感覺太麻煩就算了,混凝土硬度夠用就好。(3500磅大約是24Mpa)
您好

看了之前幾張照片
窗框部分好像只有四角增加斜向45度鋼筋?
是否開孔四周水平部分也會增加鋼筋數呢?
以及看到網路上建議除了防水施作四周30cm + 四角 45 度 還會用玻纖等防止常見的裂開問題
您也會考慮這樣處理嗎?
Yogiragi
Yogiragi 樓主

窗戶四周是否有用加一號的鋼筋補強我沒事先要求,鋼筋師傅應該是照一般做法。剛好三樓的窗戶可以加強一下。窗戶的防水細節我也不確定,只記得是樂土防水粉(可能還有其他..),再詢問營造商一下。謝謝提醒。

2022-09-19 21:32
感謝上面的xxgx00w0版大熱心提醒開口補強與窗戶防水的問題,剛好三樓的窗戶可以考慮加強開口補強。蓋房子的眉眉角角真的太多,如果沒有特別在意的都是讓營造商與師傅們照常規做法。

補充:
營造商這邊告知窗戶開口水平 垂直 部分都會再加大一號的鋼筋補強,窗框四周防水會做30cm+角落45度斜角,防水材原廠的原料就有加纖維抗拉伸。
xxgx00w0

&上面說的部份是建築開窗部分45度角加強, 除了內部鋼筋, 中間層就是要類似廁所防水施作一樣鋪整片的玻纖布料等作加強 , 主要針對開窗處四角45度角左右常見的應力裂開, 最後才是外層防水塗料等

2022-09-20 18:47
Yogiragi
Yogiragi 樓主

感謝xxgx00w0版大的熱心建議,我再把您的寶貴建議提供給營造商與窗戶施工的師傅參考。

2022-09-21 21:12
恭喜樓主,隨工程一步步完成,就像在孵一個baby,漸漸夢想的實現;
營造真的是良心事業,樓主也很用功努力找相關資料跟營造主任討論,相信他們也不會馬虎眼
等做完這些建築結構,之後內部牆面整理、舖磚等等等內部工程,可也是另一段旅程的開始
本以為蓋的過程夠燒腦,原來開始內部隔間、水泥牆面整理那些花的時間不比蓋主體來的短

但整個過程,學習很多,很特別的人生經驗

我們終於孵到準備送使照階段,希望都順利

再次恭喜你呀👍👍👍👍
Yogiragi
Yogiragi 樓主

恭喜Apple 1+2版大接近新居落成,有什麼心得或建議也請不吝分享。

2022-10-03 18:44
對了,之後,樓主可以考慮在樓頂架設太陽能板,屏東日照條件好太多了
是另個有趣的東西

以上題外話😁😁😁😁
接 Apple 1+2 版大的發言,順便請教各位路過的版大,
在我們屏東,如果屋頂要做太陽能,屏東也適用【設置再生能源設施免請領雜項執照標準】的規定嗎?
一、設置於建築物屋頂或露臺,包含支撐架並得結合新設頂蓋,其高度自屋頂面或露臺面起算四點五公尺以下。 二、設置於屋頂突出物,包含支撐架並得結合新設頂蓋,其高度自屋頂突出物面起算一點五公尺以下。

先感謝大家。
xxgx00w0

以及如果太陽超大, 之前有版友分享用塑膠棧板+隔熱漆加強頂樓隔熱&延長原本頂樓樓面防水塗料等壽命, 您可考慮太陽能板系統加掛在上面進一步增加隔熱效果, 唯一要注意就是如何配重避免颱風吹走

2022-10-04 11:10
Yogiragi
Yogiragi 樓主

感謝xxgx00w0版大的熱心建議,有事先咨詢過太陽能的業者,所以太陽能的管線從屋頂女兒牆到一樓屋外逆變器的位置然後連接到一樓開關箱的位置都有先留好1吋的管線相通。謝謝。

2022-10-05 18:07
工程進度順利,三樓到屋頂之間牆的板模已經封板,圖片都一樣就不重複上傳了。

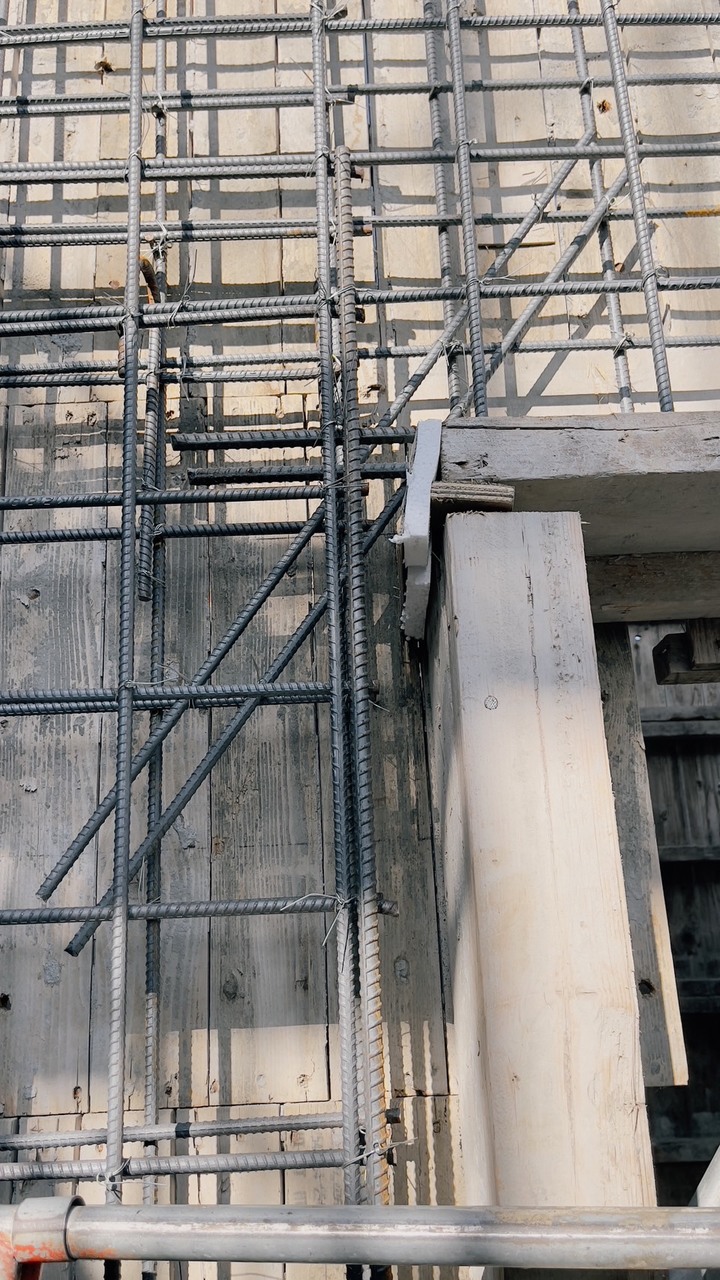

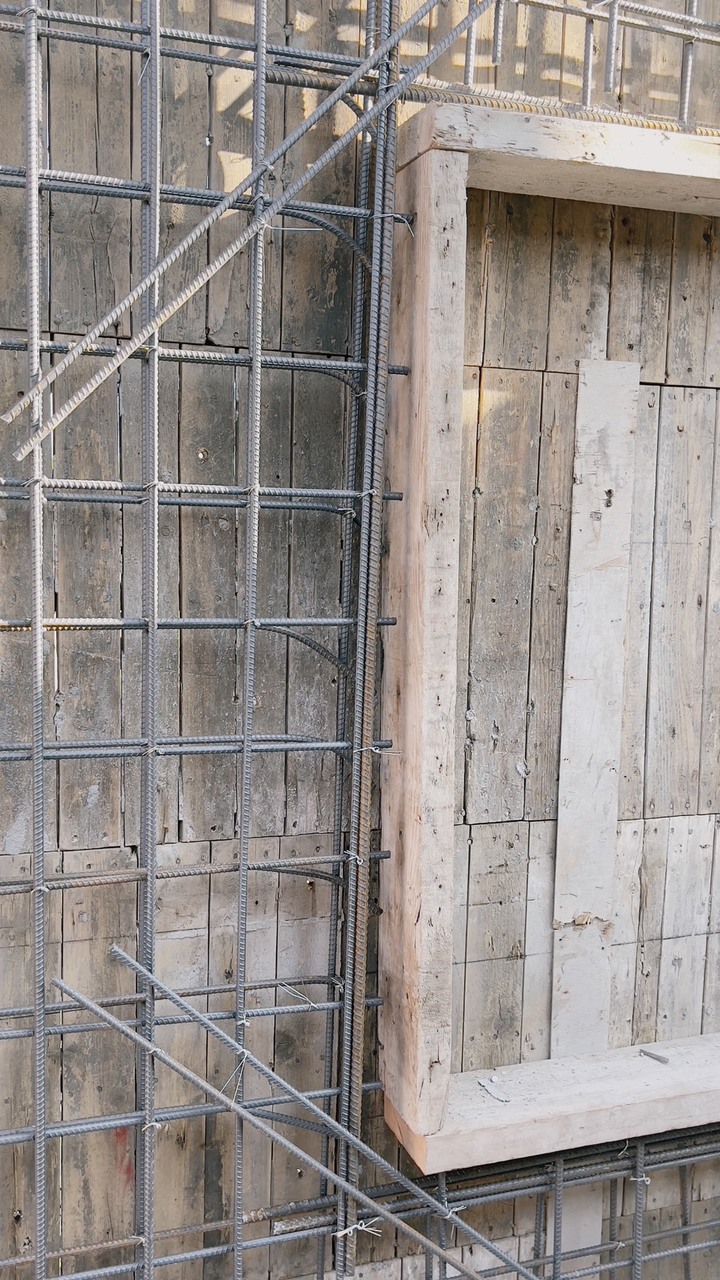

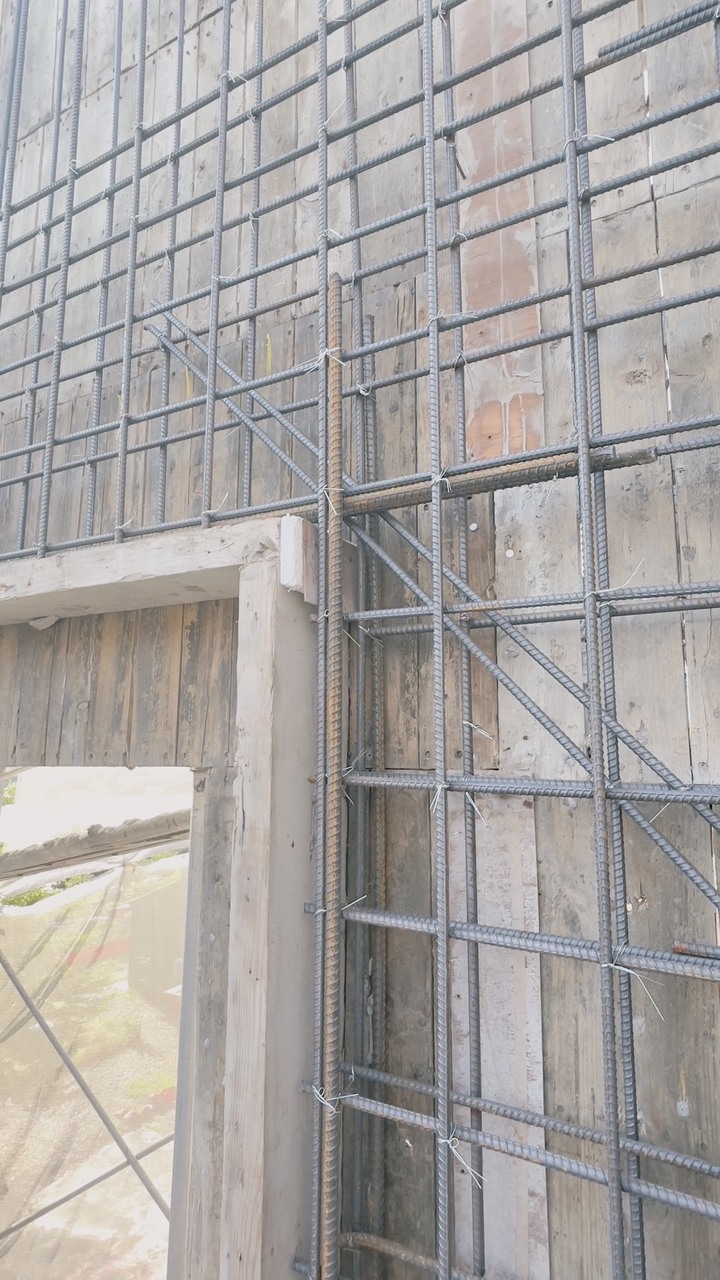

窗戶開口的補強,營造商有請鋼筋師傅用加一號的鋼筋補強,如下圖,感謝。











營造商這邊告知窗框的崁縫的水泥砂漿會加入樂土防水粉,然後外牆也會以樂土防水粉上粗胚,其他細節我就不清楚了,等窗框施作時再跟大家報告。
xxgx00w0

樂見營造廠願意聽您意見加強, 窗框安窗&填縫時也要注意保裝塑膠套部分要清乾淨再弄了, 有個朋友家高樓層迎風面...就是四角有裂+窗框沒確實填滿...整個重新溼式施作也是大工程, 應該只會套窗+灌注了

2022-10-07 18:36
Yogiragi
Yogiragi 樓主

感謝您熱心提供建議。也感謝營造商與鋼筋師傅的體諒去多作補強。

2022-10-07 18:53

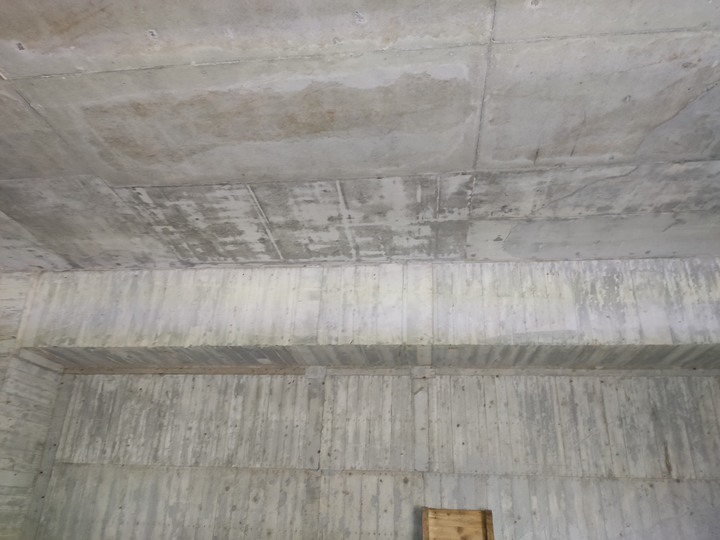

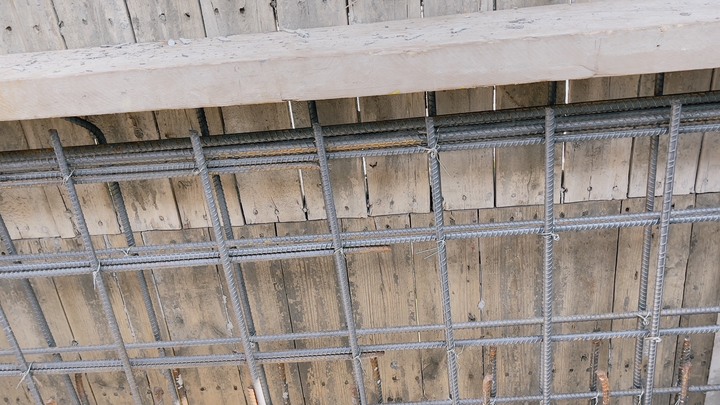

二樓天花板與樑底的板模,到了灌漿後滿28天可以拆板模了,看來還不錯。

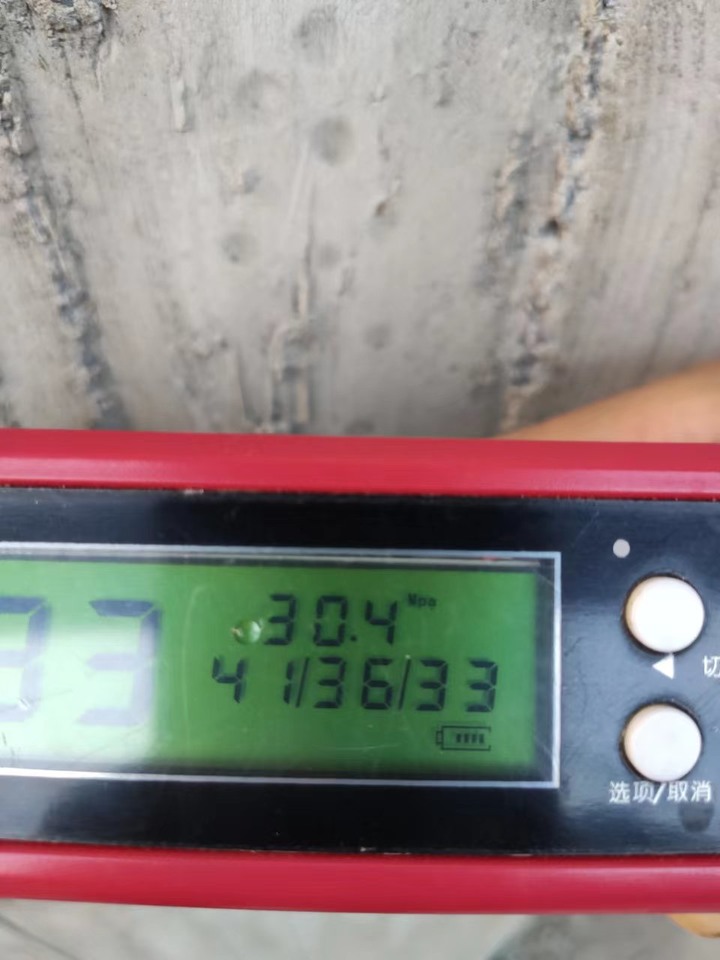

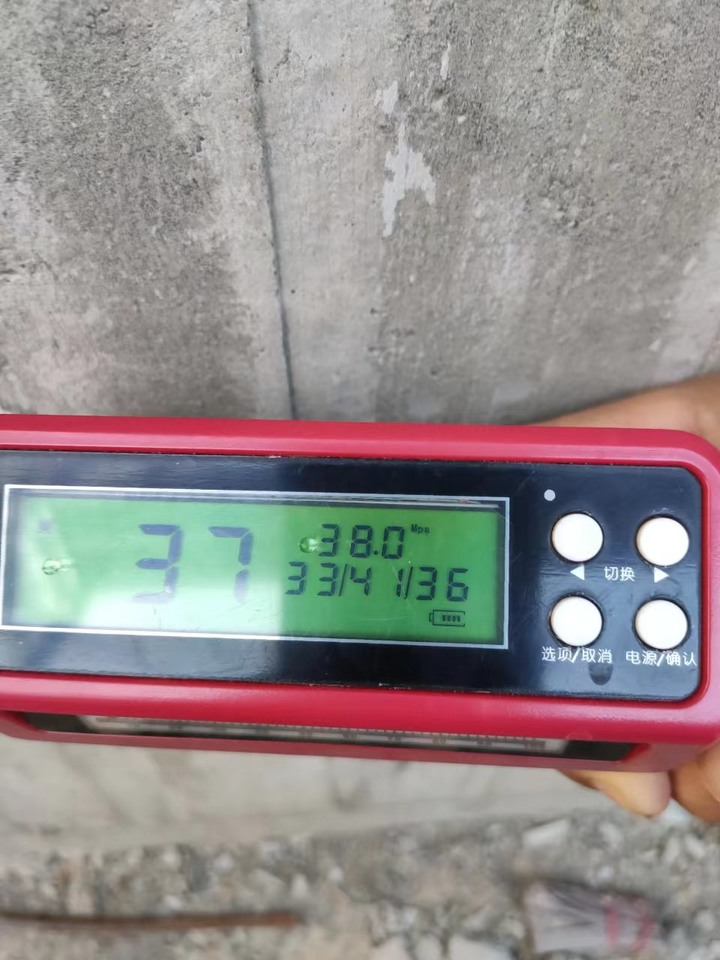

針對二樓連接三樓的柱子,測試強度大約是22到34之間,中位數大約是28Mpa,最近氣溫下降,混凝土強度上升好像比較慢一點,不過夠用就好。

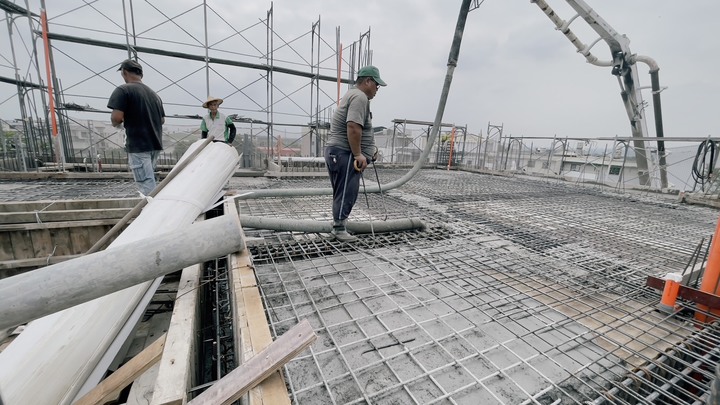

時光飛逝,進度順利,又到了要灌漿的時候,這次是三樓牆壁到屋頂樓板。灌漿前自己去看看鋼筋綁扎的情況,有疑問的地方LINE一下營造的陳老闆,他及時幫我解答了,看來都有按照圖面綁扎沒錯。

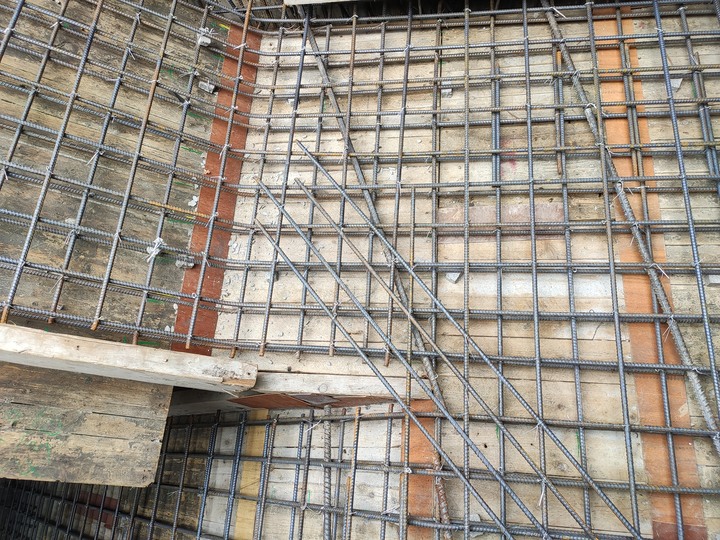

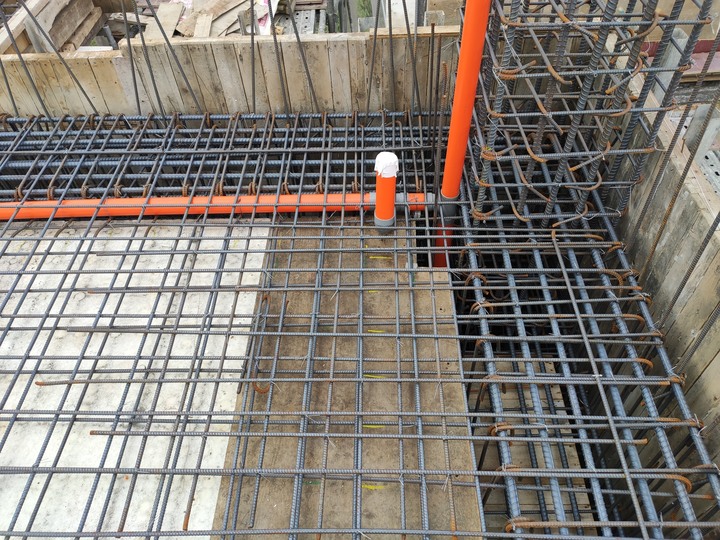

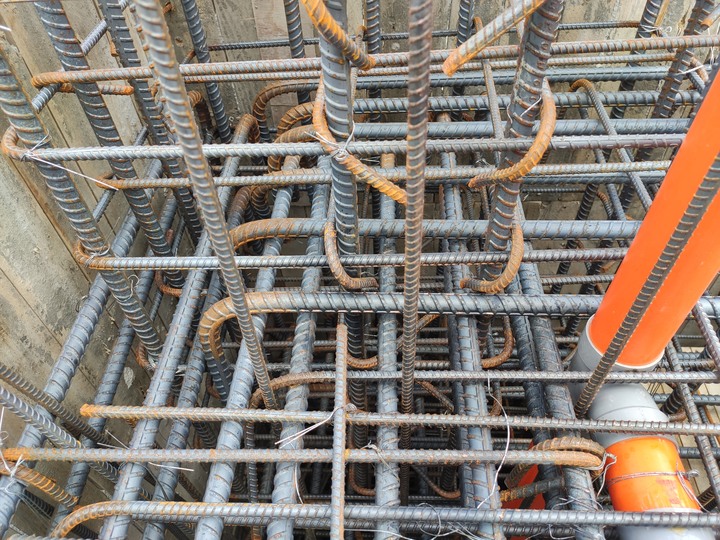

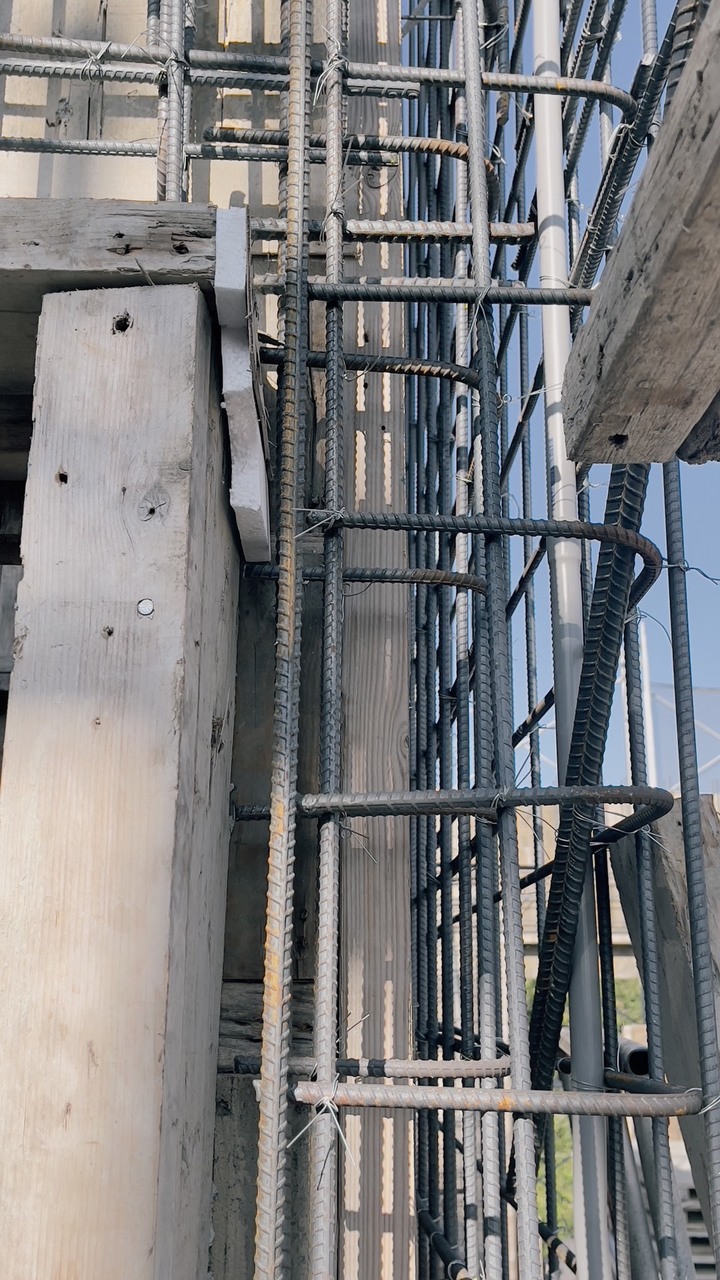

板筋角落補強,樑與柱接頭的錨定,板筋與樑筋的錨定,樓梯平台的補強等等圖片如下。






今天灌漿是陰天,氣候宜人。一樣是灌漿完鋪塑膠板保護。

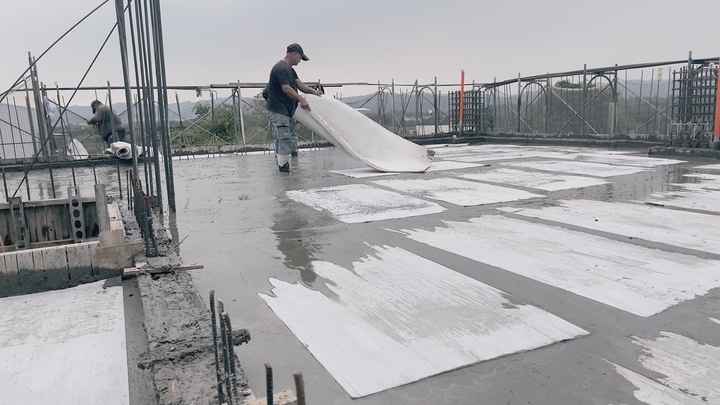

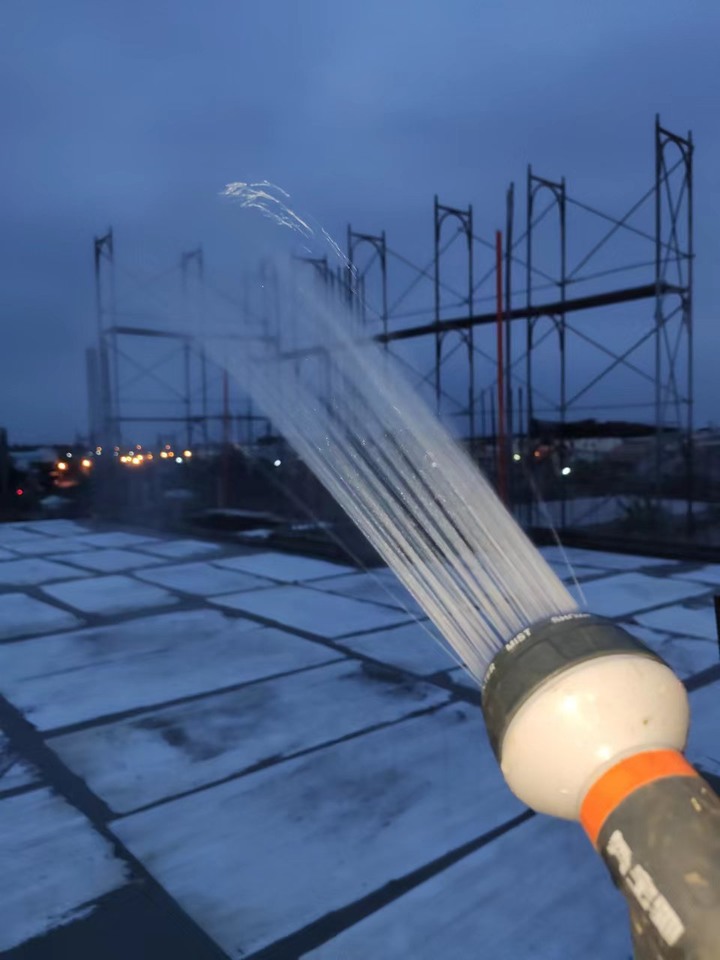

因為是屋頂樓板,想說盡量及早灑水養護減少細小裂紋,所以中午灌漿完成,晚上六點就來灑水了。混凝土只是初凝,表面還沒硬化,所以不敢踩上去,只能爬鷹架在外圍灑水,盡量用柔細的水花澆水,以免表面起砂。預計隔天早上再去裝灑水器。

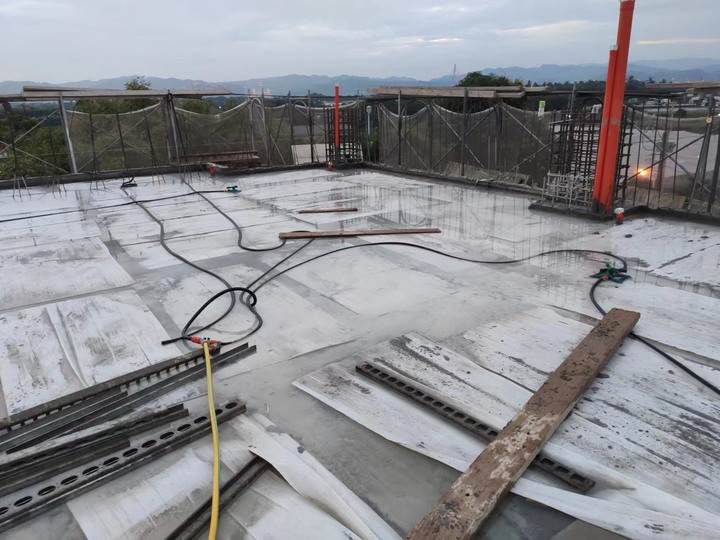

因為頂樓的樓板會做止水墩,所以只要讓水淹起來覆蓋整個樓板就好了,灑水的範圍其實不在意。這幾天剛好有下大雨,所以也不太需要另外灑水養護。
