首先開始丈量尺寸及配置管槽

接著配管必經之路須穿越牆壁,使用牆體探測儀確認牆體沒有水管、電管或鋼筋就可架設洗孔機洗出一個漂亮的洞

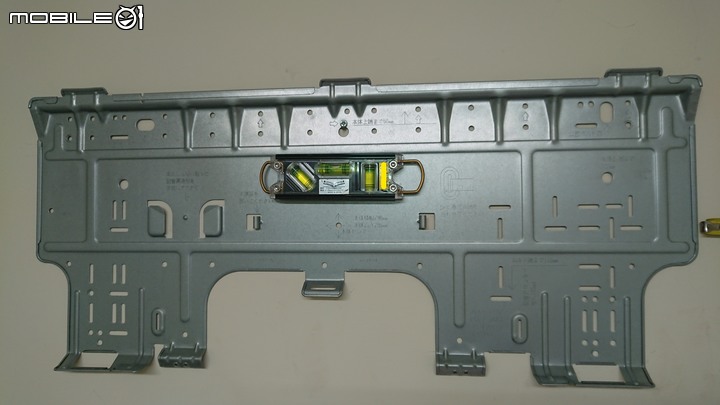

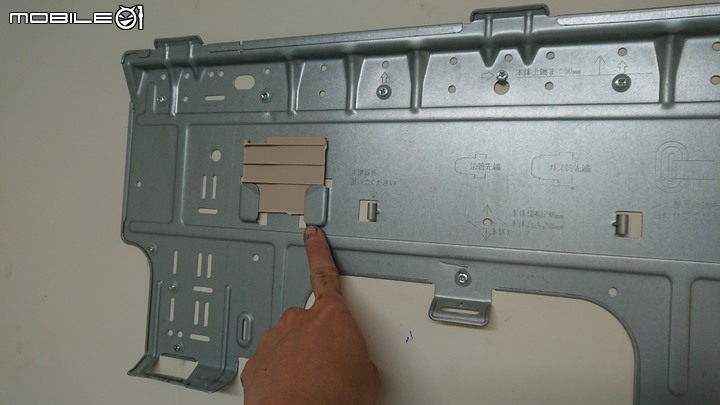

取下內機的安裝背板

這次內機的配管式配置右側出管的形式,所以將右側的配管開口切開並修整

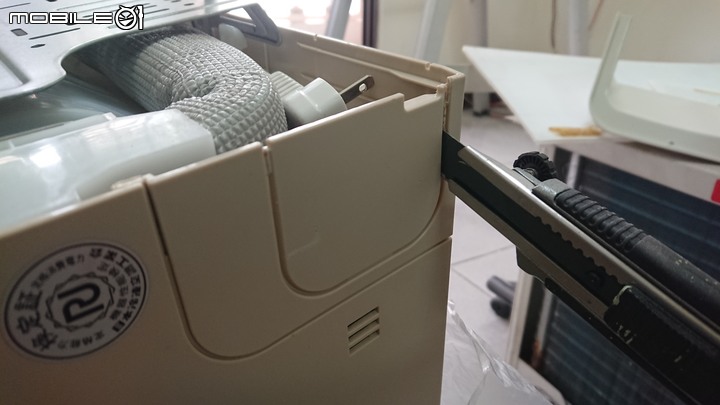

- 切開管路出口蓋板
- 去毛邊完成

然後開始安裝內機

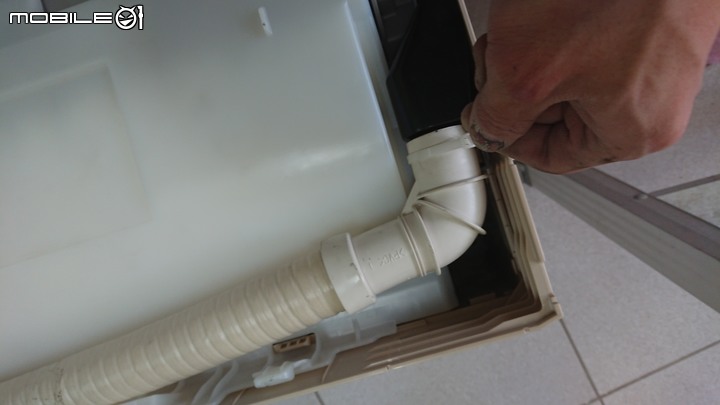

- 進氣加濕軟管連接固定

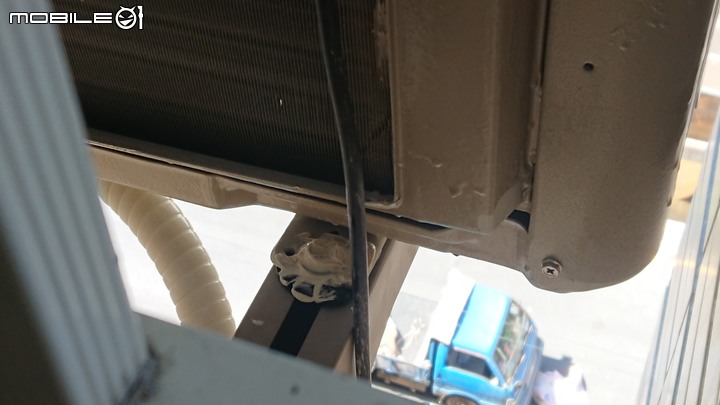

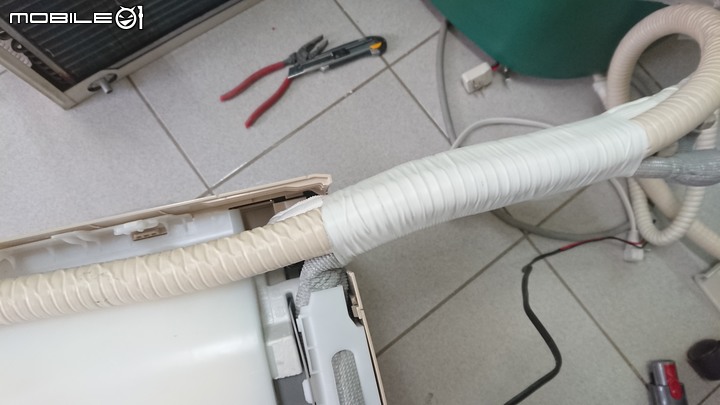

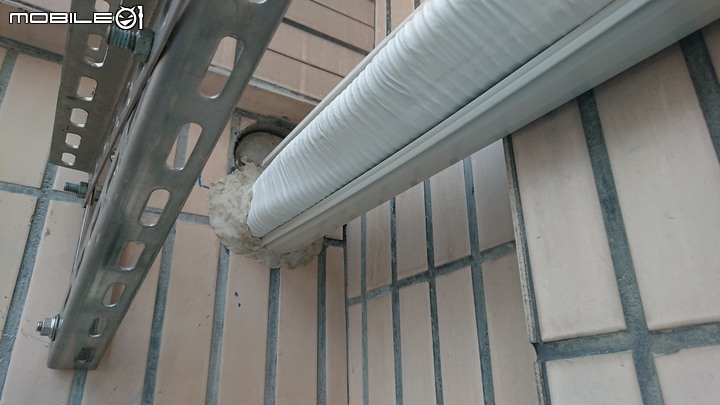

- 管路包覆
- 掛上內機

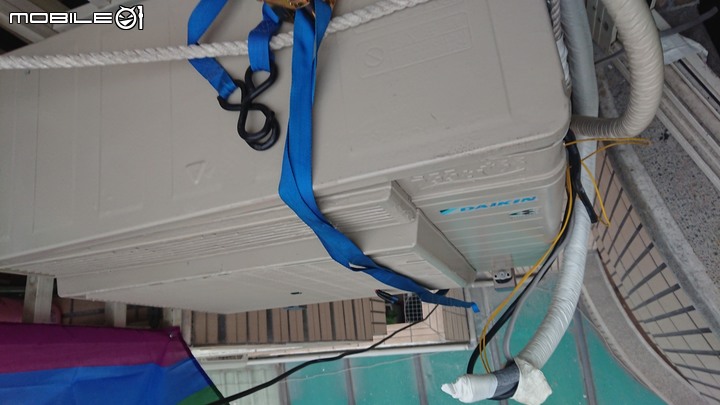

- 鎖上地震防止落下固定螺絲
- 1
- 2

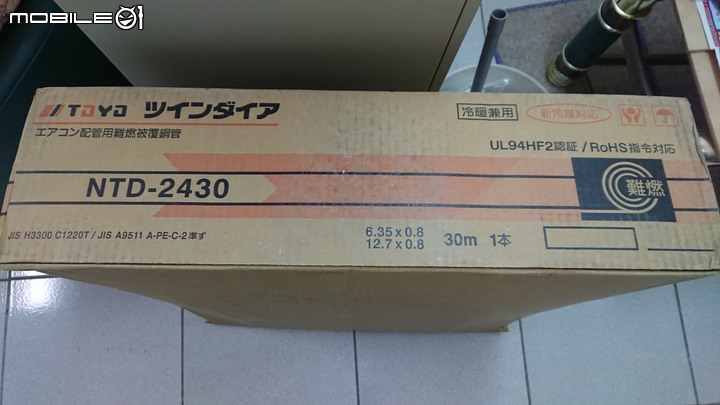

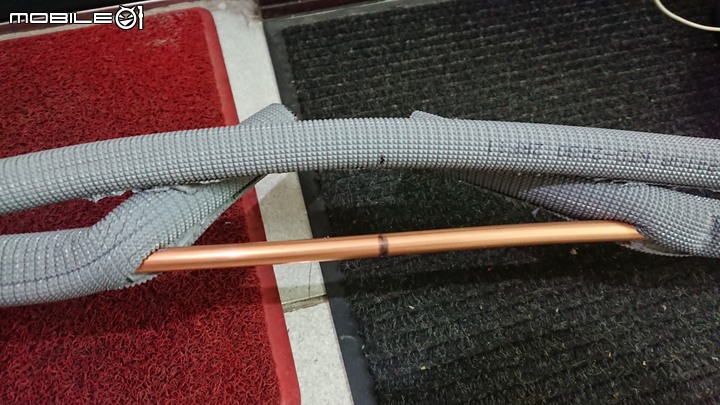

- 2分4分的難燃披覆銅管
- 銅管本尊
- 1.把銅管從箱子裡拉出並攤直
- 2.量好轉彎的距離畫上記號

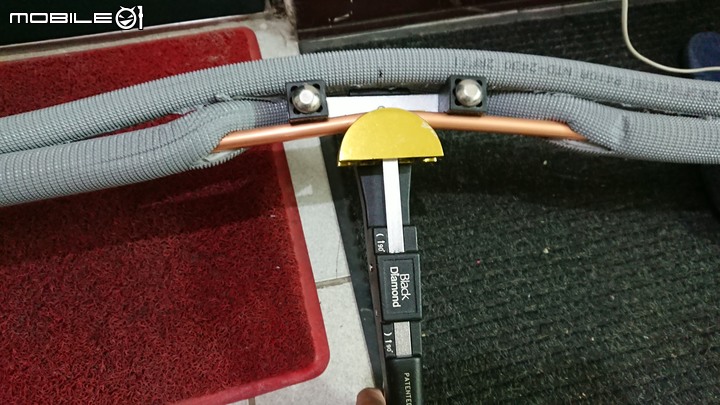

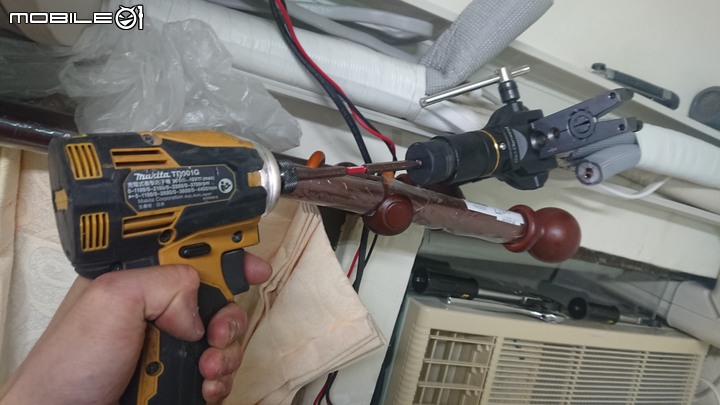

- 3.架上彎管器
- 4.銅管彎折中...

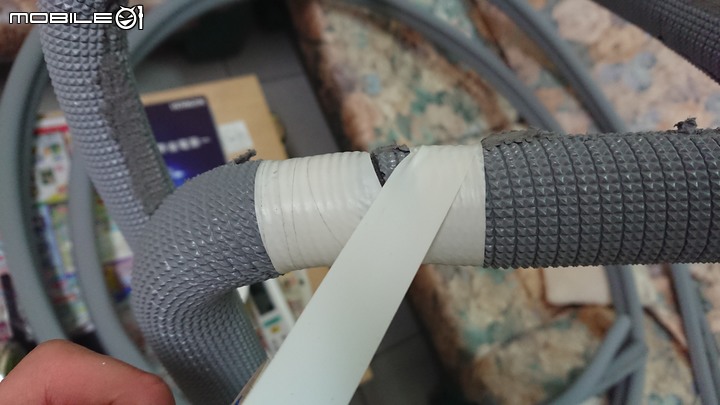

- 5.最後將切開的披覆層黏起來
- 電火布包覆中...
- 完成品

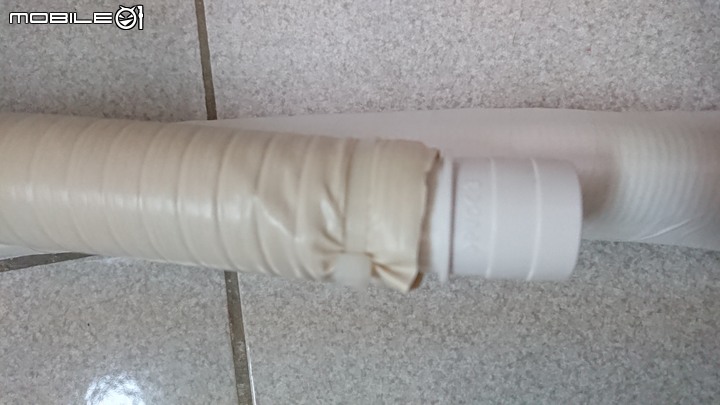

- 連接中繼續接頭

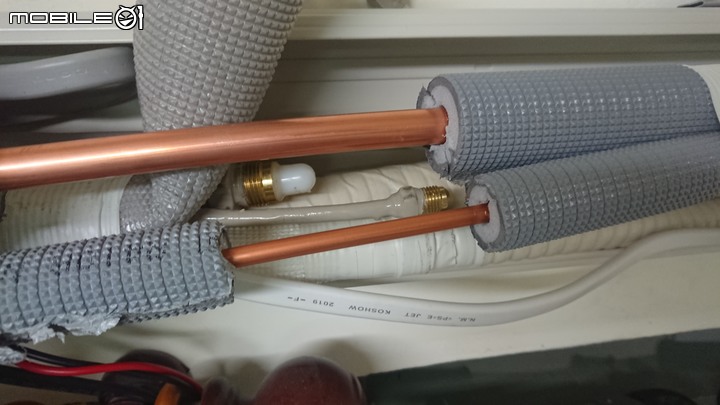

- 延長管固定
- 完成了一條很粗的管路

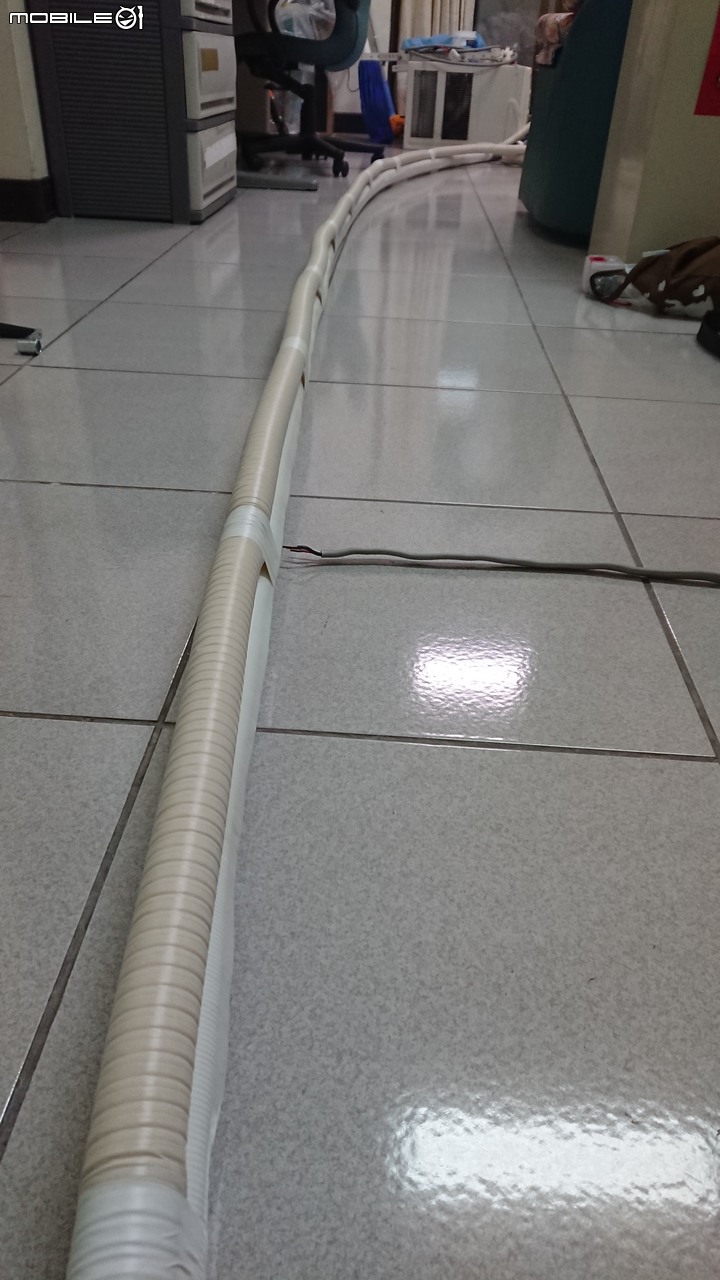

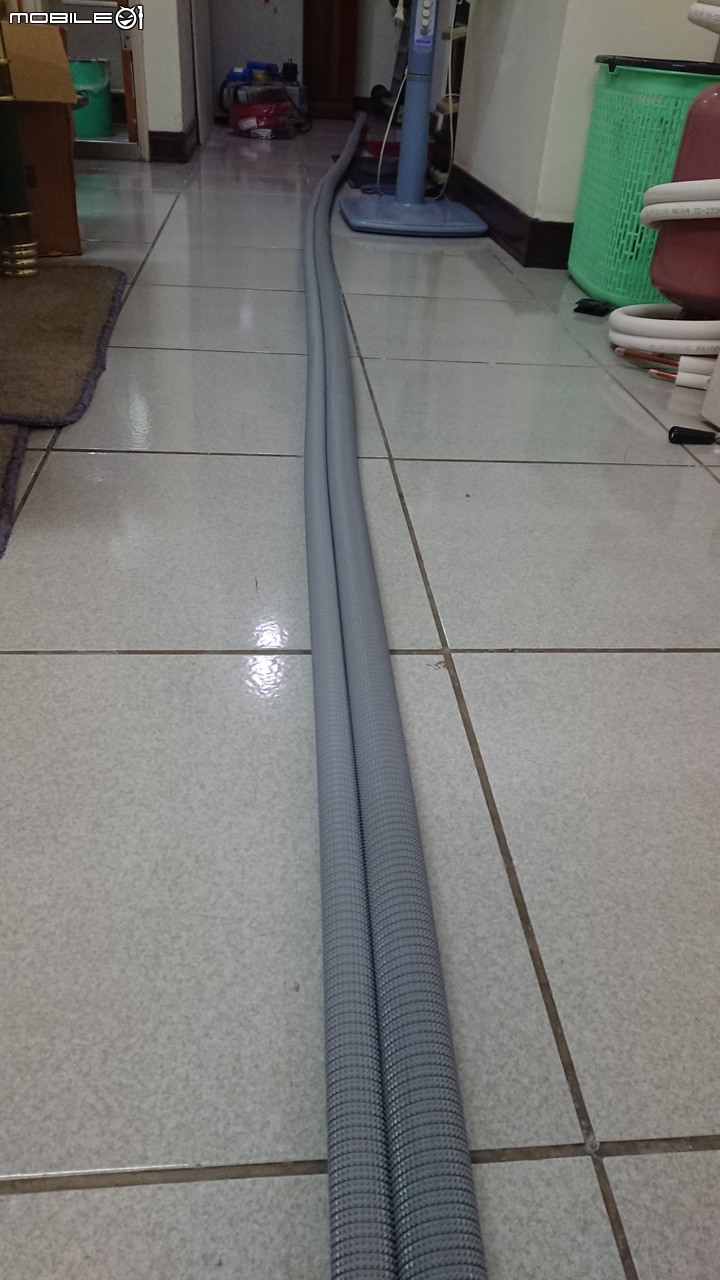

- 放管作業

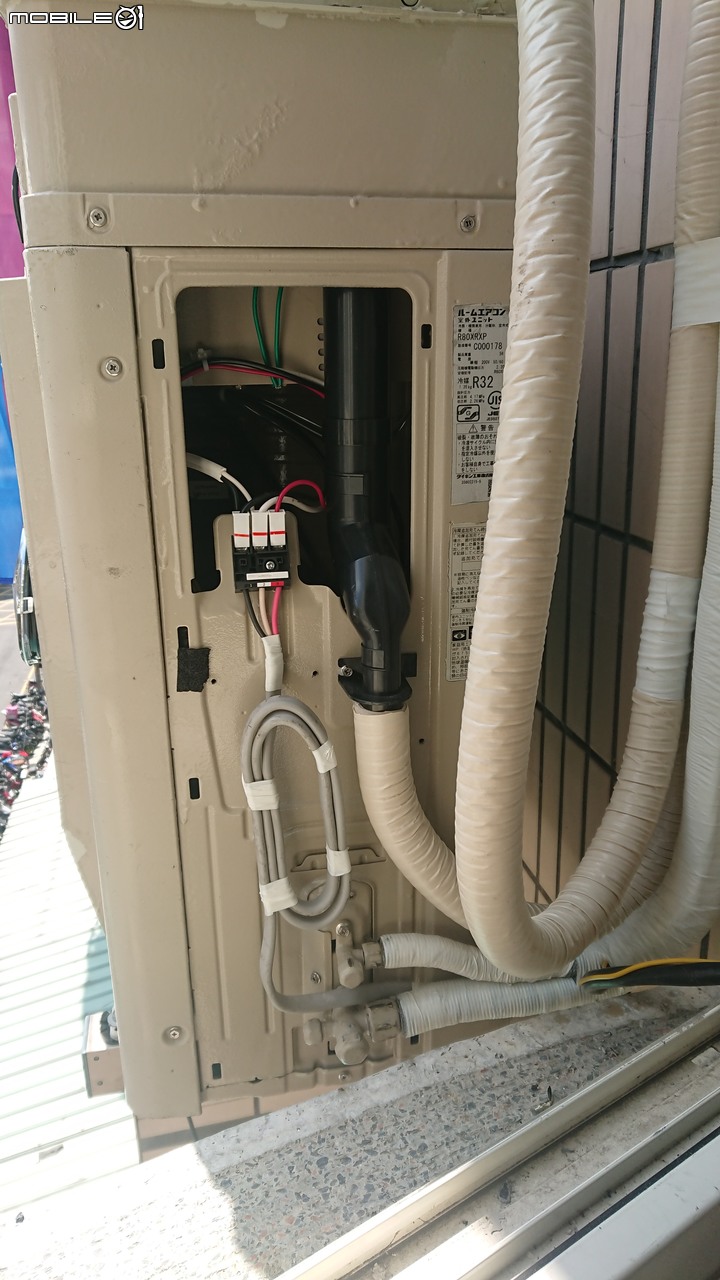

- 管路穿出到室外
水泥牆多餘的孔洞用難燃黏土補起來
- 把黏土柔成長條狀
- 沿著多餘的縫隙填塞

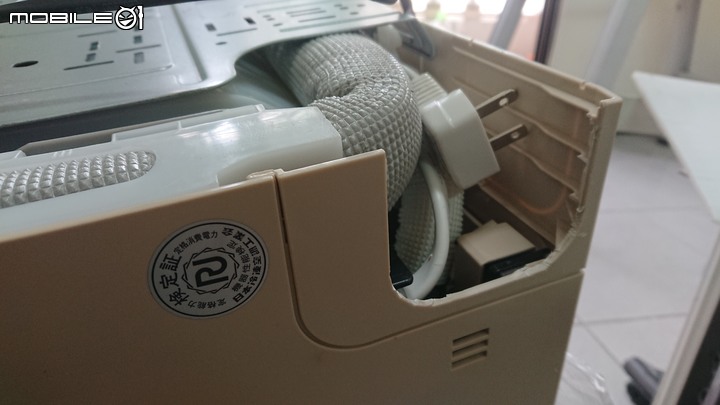

先接上內機的控制線

再連接內機端的銅管
- 1.將要切斷的長度做記號
- 2.切管
- 3.修毛邊

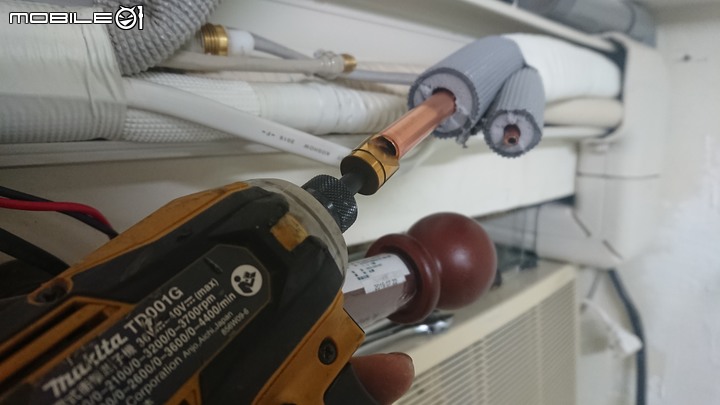

- 4.擴喇叭口

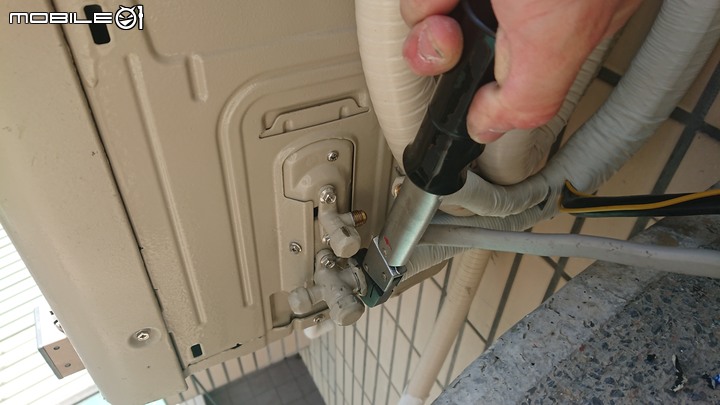

- 5.塗上密封膠再用扭力扳手鎖緊螺帽
- 6.用絕緣膠帶將保溫層包好避免結露漏水
- 1.量好長度後切管
- 2.修毛邊
- 3.偏心棘輪對好後擴喇叭口
- 4.擴好漂亮的喇叭口
- 5.接口塗上密封膠
- 6.先將4分管對準用扭力扳手鎖緊
- 7.再將2分管用扭力扳手鎖緊

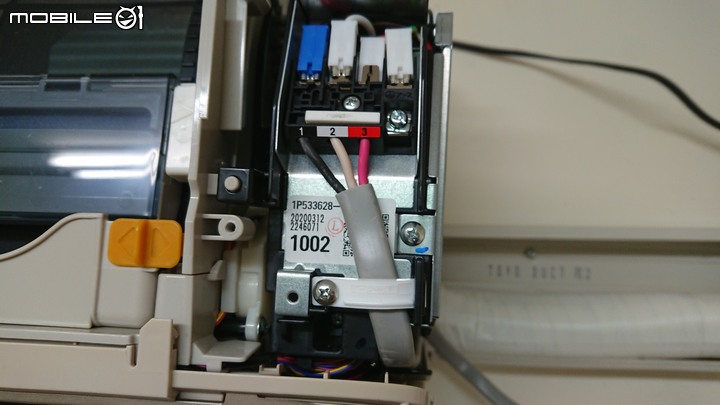

- 1.把電線剝皮
- 2.將電線插入端子座
- 3.把多餘的電線整理好

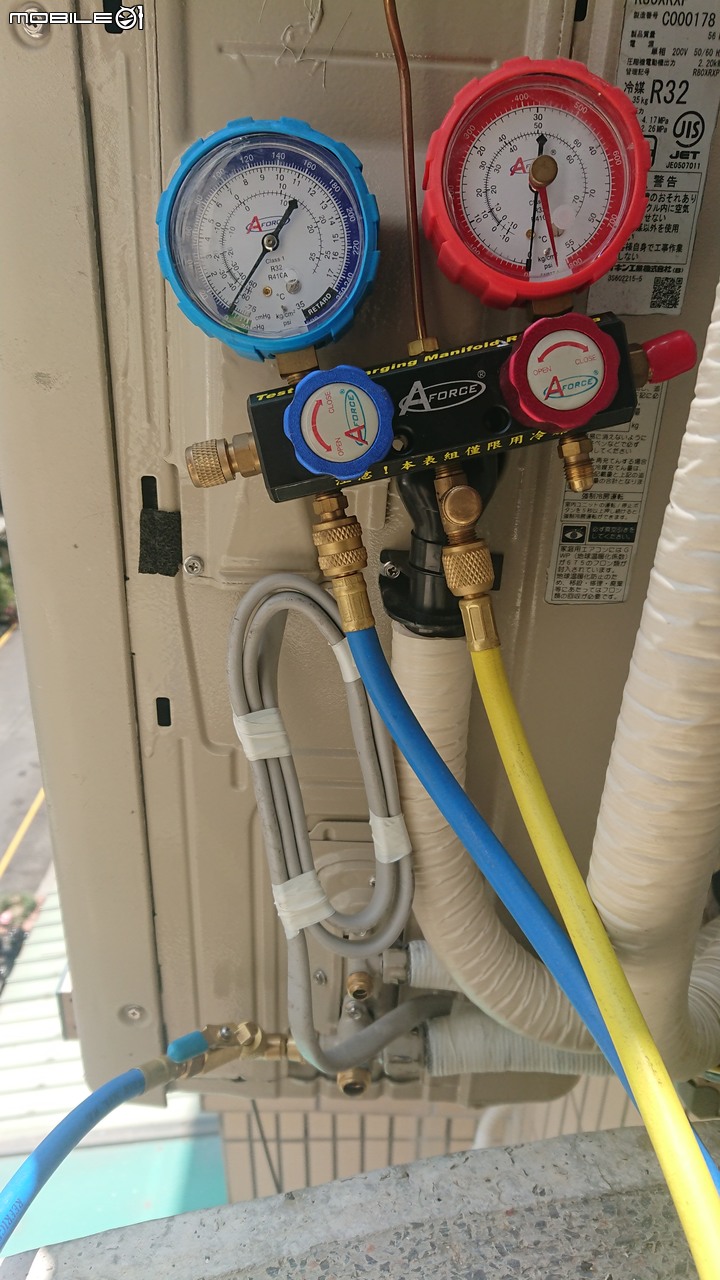

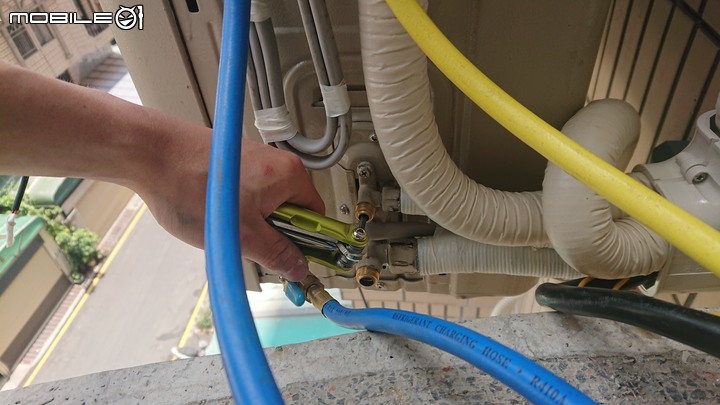

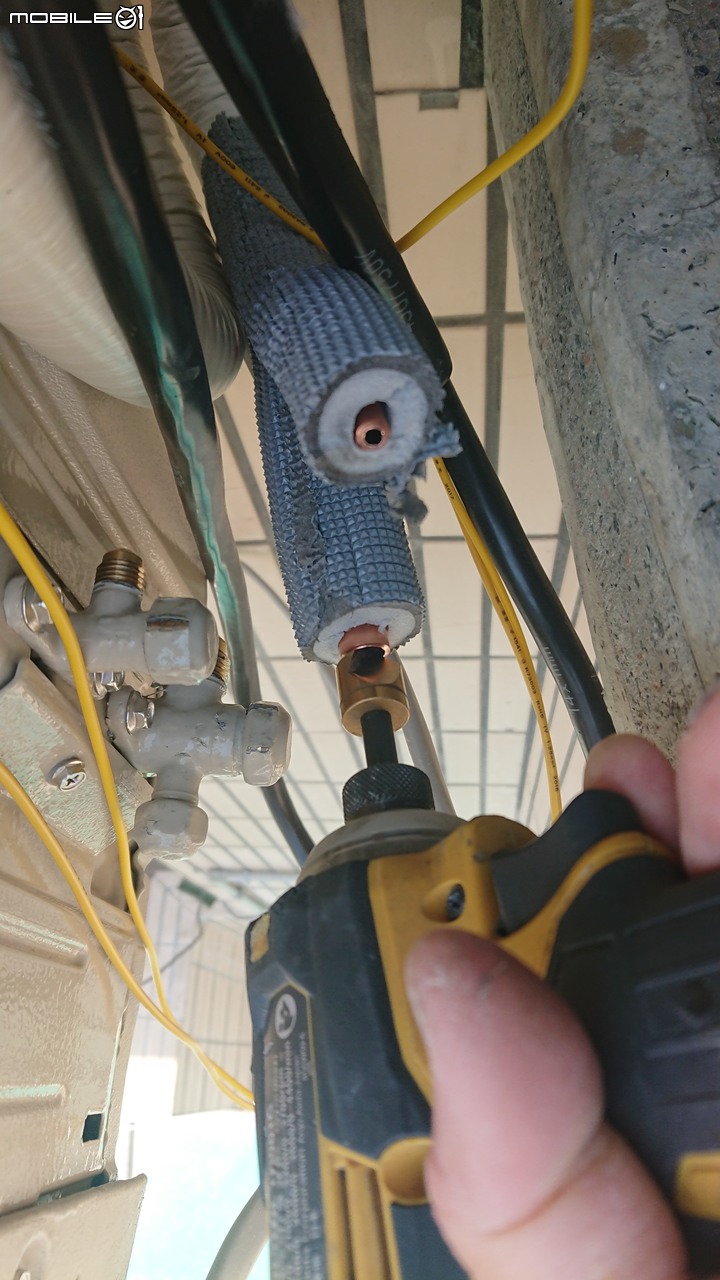

- 1.抽真空前低壓壓力

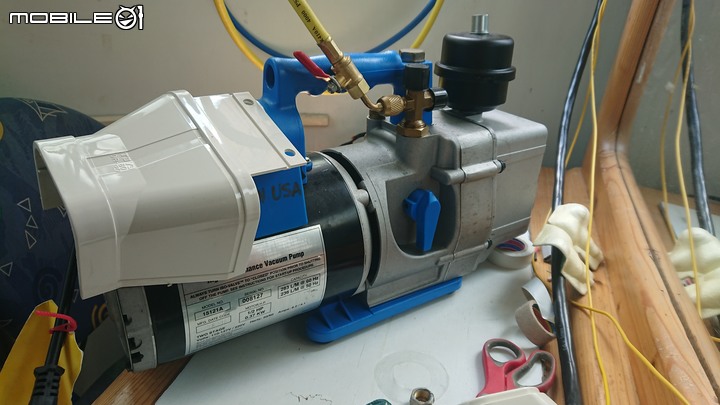

- 2.開啟真空機
- 3.旋入頂針開始抽除配管內水分及空氣
- 4.站空後確認無回壓

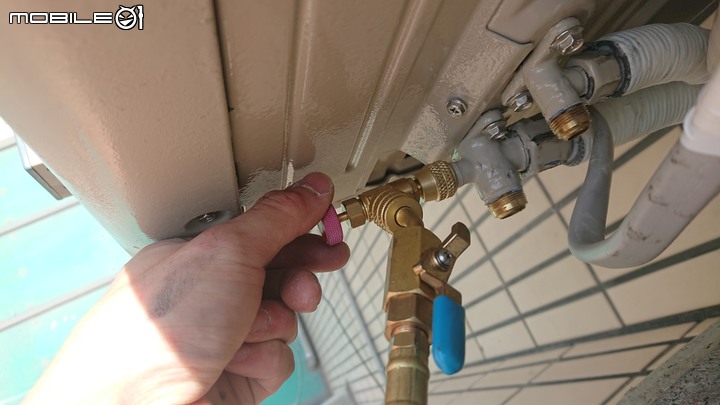

最後把冷媒放出
- 1.先開啟高壓角閥放一些冷媒出來再次確保管路無洩漏
- 2.把高低壓角閥全開
- 3.最後在服務閥端口塗上一些密封膠後再鎖上帽蓋

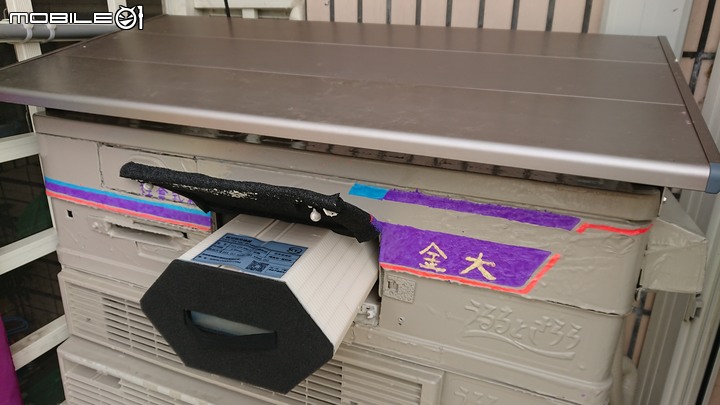

此時也把全熱交換的芯子放入機體中

然後蓋上蓋子即告完成

最後的成果個人算還能接受,畢竟是自己一個人安裝,沒有其他人輔助的情況下有一些地方比較沒辦法弄得很完美

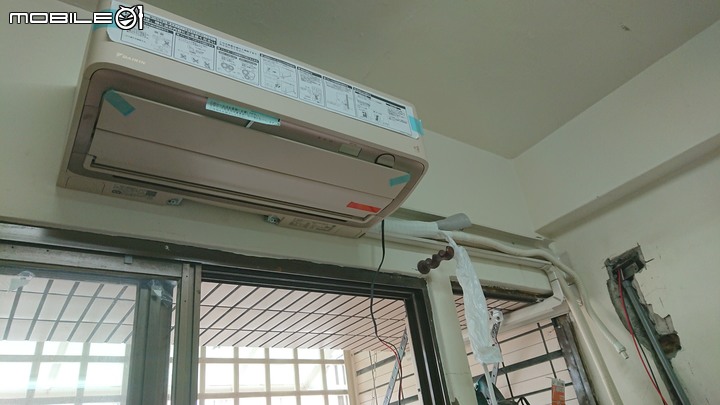

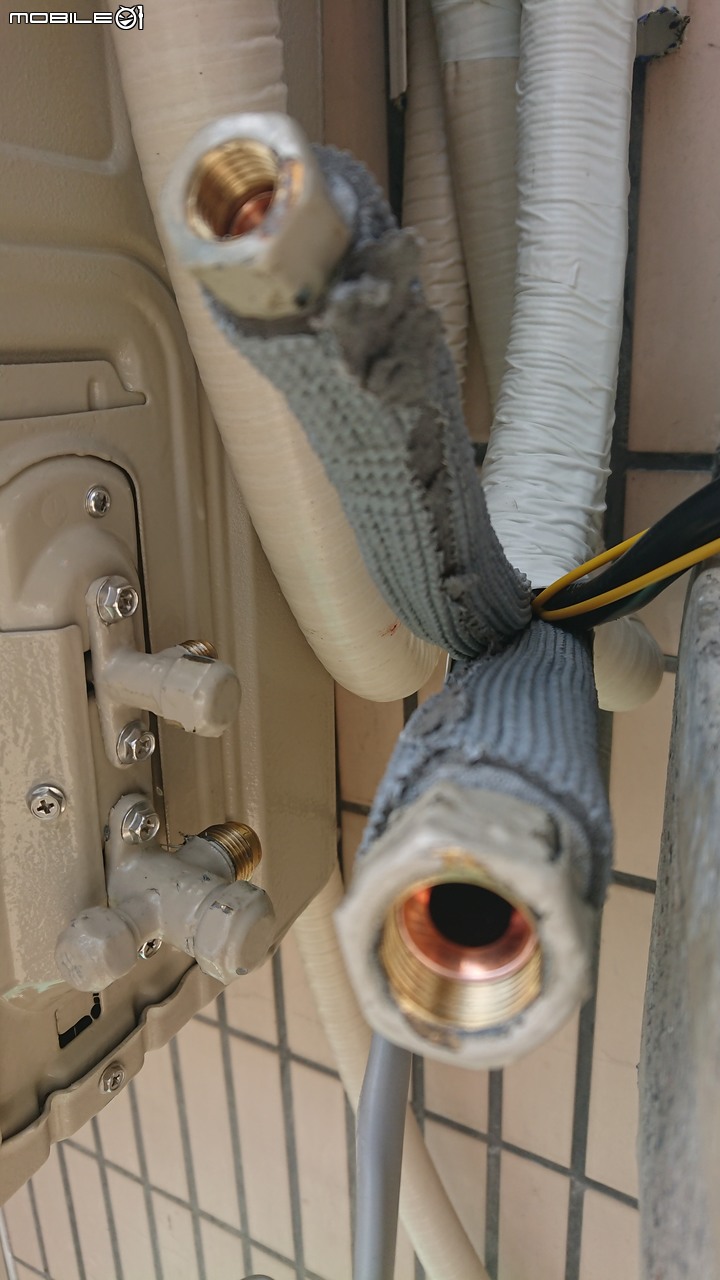

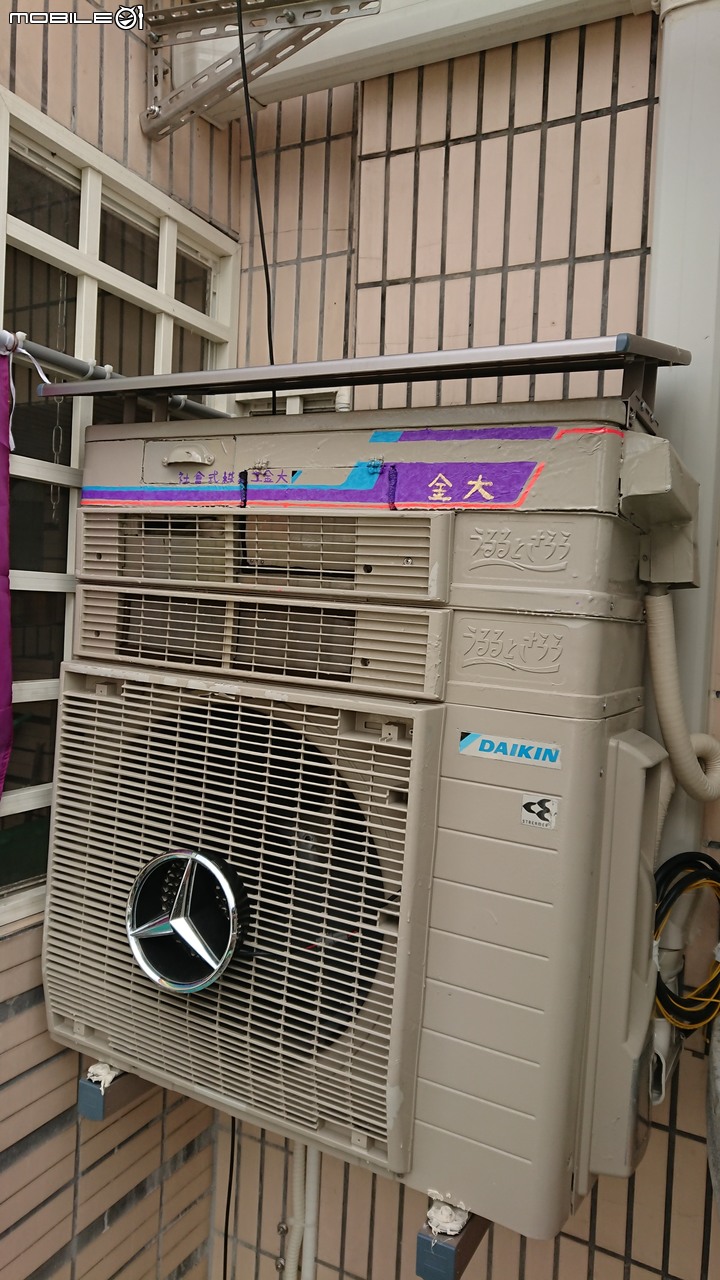

室內機及配管完成圖

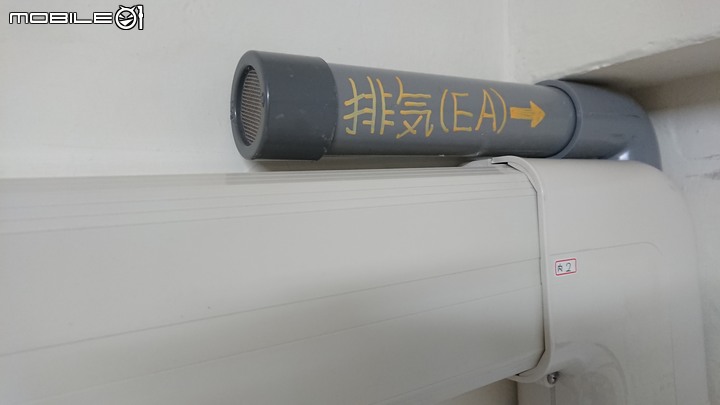

室內汙濁空氣吸出口

室內穿出到陽台管段配置

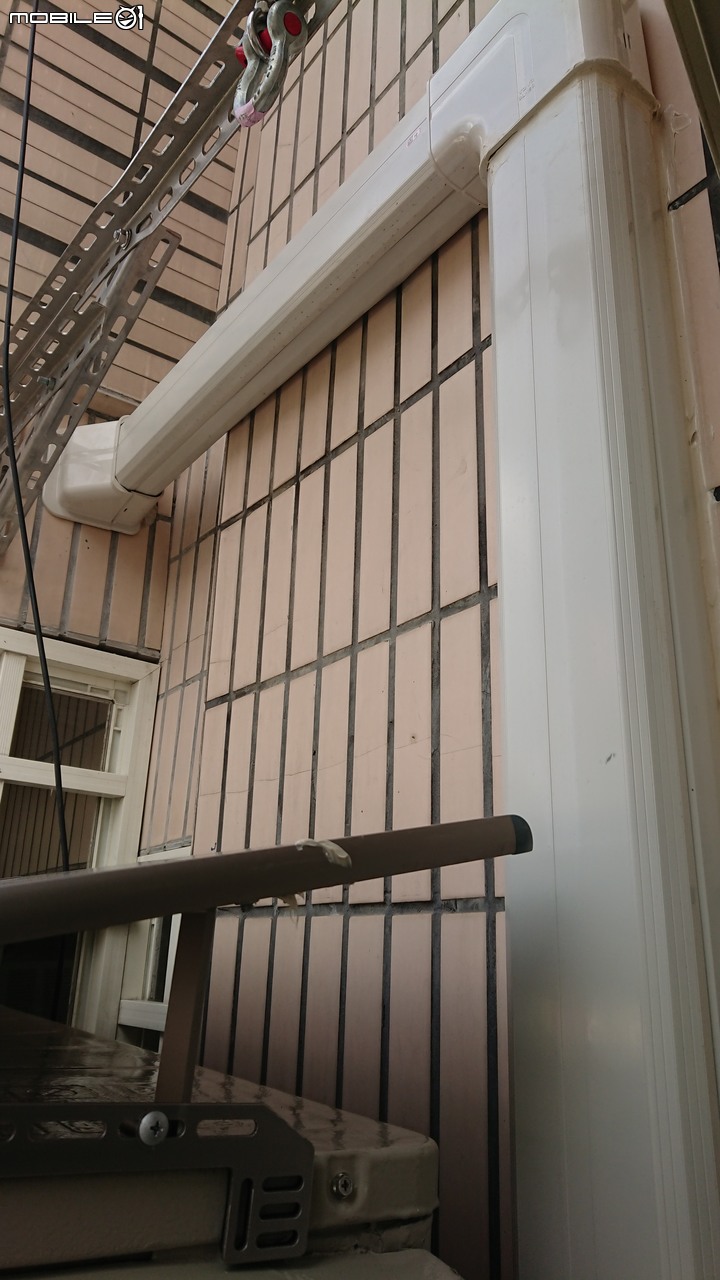

陽台管段配置1

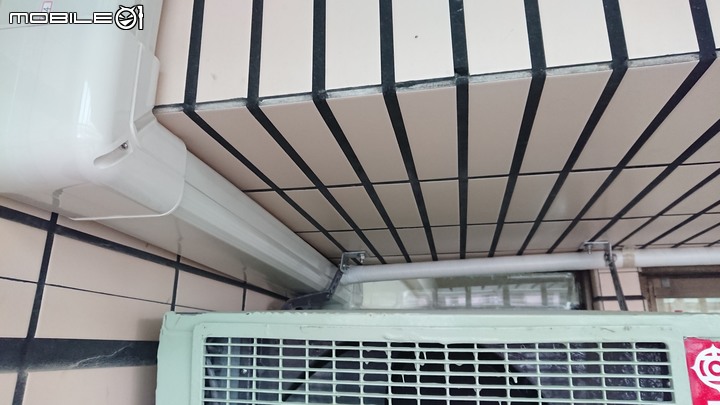

陽台管段配置2,以及排水配管

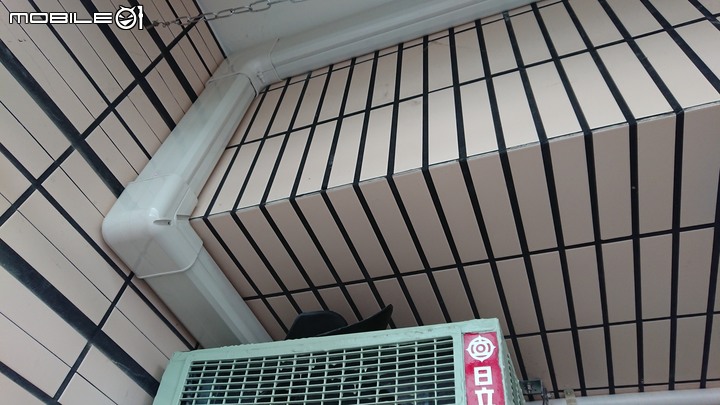

室外管段配置

在室內側比較美中不足的地方就在管槽與內機邊緣對接的地方,因為當時用噴燈在燒烤管槽邊緣製作出一個與內機吻合的邊緣沒有考慮到後來內機有稍微向排水側傾斜安裝,所以最後下端看就離了一個縫

內機運轉實況
