kantinger wrote:
看看第一個動工去蓋那(恕刪)
16日台北松山區跟北投區,
18日換台北中山區,下一個是?
是想把台北全區輪一遍?
這樣鬧鐘出來宣傳要改坐「雲豹」了。


某顏色入黨申請書 https://www.dpp.org.tw/signup
king97878 wrote:

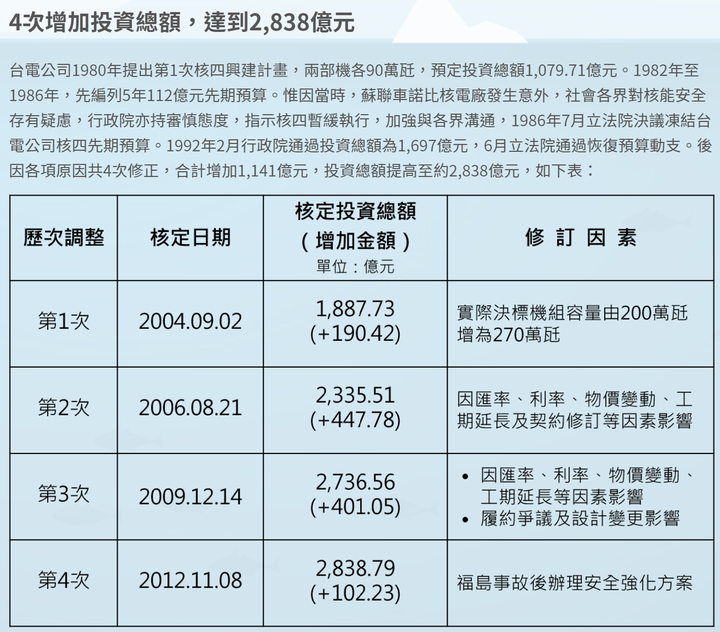

不是每次...是(蘇貞昌+蔡英文...追加400多億乙次....)
不是講了嗎?是核四歷任廠長,沒有能力蓋好,卻每次都死皮賴臉欺騙社會,每次都要求追加兩三年的時程和幾百億的預算,然後亂蓋,然後每次都跳票。
台電都是被核四廠長詐騙,以為照核四廠長講的做得完,才會一直追加預算。


然後核四歷任廠長,蓋的過程都只求組裝好瞞混交差,一堆【偷工減料】。
原本工法該做的步驟/該做的紀錄,不完整,這算是【偷工】。原本規格的料沒來,用一堆不合標準的料,就開始施工,這算是【減料】

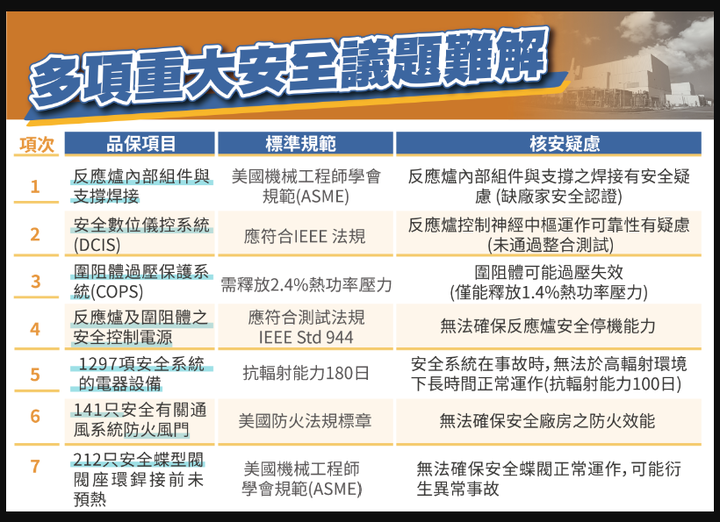

台電有圖卡,舉出一些例子,就一堆偷工減料。

1) 反應爐內焊接有沒有照步驟來,施工廠商根本沒有即時記錄,大致上就是視為偷工(就算焊接都沒偷工,沒記錄本身就已經是偷工)。
2) 安全數位儀控系統,未通過整合測試。
3) 圍阻體過壓保護系統,效率沒達標,可能偷工+減料。
4) 反應爐安全控制電源,沒符合IEEE Std 944,這是減料
5) 原定規格抗輻射180日,收料只有100日,這是減料
6) 通風系統防火封門,沒有美國防火法規標章,這是減料
7) 安全蝶閥焊接前未照規範預熱,這是偷工
最可悲的是核四廠長這麼拼命偷工減料,卻連組裝都裝不完。
