高雄氣爆幽靈箱涵示意圖V5,103/8/14更新

dj720c wrote:
這個我先前也有貼過以...(恕刪)

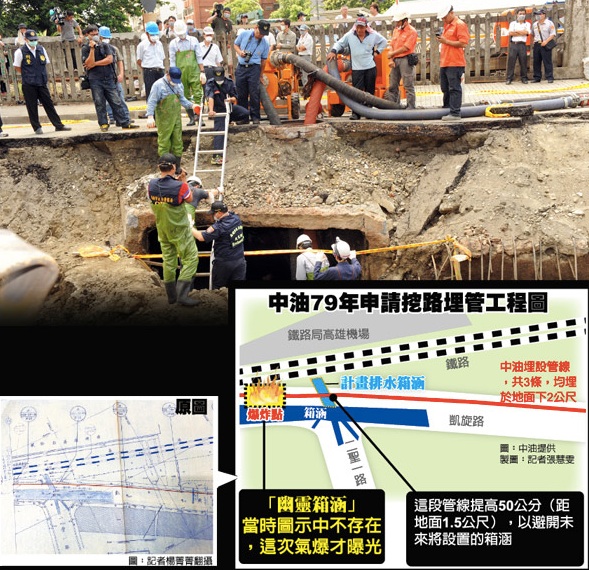

這是#385樓的圖,中油的施工圖。計畫箱涵跟#519樓的位置明顯不同。
這張圖計畫箱涵直接對接二聖一路的箱涵,但是#519樓是有錯開。

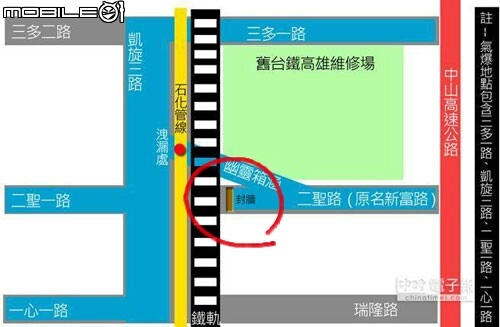

很明顯中油涵管E的位置與水利局涵管E的位置錯開。
所以是圖給錯?

dj720c wrote:
1991年鐵路局未開...(恕刪)

所以鐵路局的資料是關鍵,若是下面這樣的接法,跟原本大的都計規劃是直通的,似乎不太合理,水利局說此段沒有記錄也不合理,全台污水下水道整治,這也是不合理沒有資料或紀錄,更何況數位資訊系統有這段的資料,而此系統又是後期才置,連偏移20公尺跟流向都有登載,中間有些疑點個人搞不清楚。


》》》》》》北移箱涵 為銜接灌溉渠道?
老員工表示,當時水工處了解台鐵高雄機廠下方疑有農田水利會時期留下來的灌溉渠道,且已形成自然排水道,所以才會另外要求廠商往北側廿公尺,先拉出一段箱涵來銜接當時水工處了解台鐵高雄機廠下方疑有農田水利會時期留下來的灌溉渠道,且已形成自然排水道,所以才會另外要求廠商往北側廿公尺,先拉出一段箱涵來銜接 ,以紓解周邊排水。只是,為何八十五年二聖路平交道打通工程時,沒將先前完工的計畫性箱涵「盲段」(作為日後排水箱涵打通之用)接通?《《《《《《《
》》》》》》
〔記者陳文嬋/高雄報導〕高雄氣爆二聖、凱旋路口疑是起爆點,有媒體質疑石化管偷掛雨水下水道箱涵釀災,市府水利局澄清該路段屬於鐵路局管轄範圍。
市府水利局調出二聖、凱旋路工程圖,強調該路段屬於鐵路局管轄範圍,新工處曾於民國85年,協調鐵路局要求開放平交道,但未曾施作雨水下水道箱涵。
水利局調出二聖、凱旋路工程圖,屬於鐵路局管轄範圍。(記者陳文嬋攝)
《《《《《《





以上是我個人的疑點

===============================================================================

以下是我個人針對探討的【崗山仔2-2道路】標

個人認為下面第二第三圖,可以說明當時【崗山仔2-2】標是上游末端,所以當時圖一流向的問題就可以由此得到證明,此外後期流向的變動,我個人認為跟高雄市1~4期污水下水道整治相關工程(這個系列工程應該不陌生)。


》》》》》》
而8/7,高雄市水利局副局長廖哲民說明的圖看來也說明排水流向,「C」「D」不相連,而且流向相反。
《《《《《《
》》》》》
引用#391部份文字
另外「C」的長寬符合寬3公尺、高2.4公尺,但是長度沒有「186公尺」,

而「二聖路上的箱涵」,寬1.6公尺、高1.6公尺,和「C」寬高都不同。

都和「崗山仔二之二號」不符。
《《《《《《
圖一

圖二

圖三



個人認為流向的改變,還有圖資的登錄跟下水道工程有關
高雄市污水下水道建設計畫95年度期末執行成果
(1~3期)


第四期(進行式)




第五項確切標的施工了哪些位置個人無法查考,只是要說明,今日二聖凱旋爆炸點的污水下水道工程,還是有可能在某個年度中被導入。



==============================================================================
相關資料





===============================================================================
崗山仔都更資料(請注意年份)
崗山仔都更計劃書
圖一 都計圖

圖二 都計圖(部份)

圖三 現圖

===============================================================================


jgs wrote:
這是#385樓的圖,中油的施工圖。計畫箱涵跟#519樓的位置明顯不同。
這張圖計畫箱涵直接對接二聖一路的箱涵,但是#519樓是有錯開。...(恕刪)


中油應該是亂畫的,除非開挖,不然中油不可能知道二聖一路那一邊箱涵的位置。



凸歸台灣 wrote:
中油應該是亂畫的,除...(恕刪)


其實我懷疑箱涵E是水利局與中油一起做的,不然中油怎麼埋管?怎知哪段到哪段他必須挑高?

jgs wrote:
其實我懷疑箱涵E是水...(恕刪)


中油是挖到E箱涵後,才改設計的。




借一下這張圖,我認為黃框框起來的圓管,並不是灌溉溝渠,而是鐵路的排水溝。水泥牆外的才是灌溉溝渠。

但新聞是這樣講的,"當時水工處了解台鐵高雄機廠下方疑有農田水利會時期留下來的灌溉渠道",機場下方是二聖路,所以這條灌溉溝渠應該跟二聖路平行,有可能不是指水泥牆外呈南北向那條。




halachung wrote:
跟老員工爆料的是一樣...(恕刪)


C是81年蓋的機率很高,但從瑞祥街往西做到臨港線東側就停了,然後北移接上老員工爆料的舊灌溉渠道圓形管接上A,之後若干年後有人把舊灌溉渠道圓形管改建成現在的C2方型箱涵....?

凸歸台灣 wrote:
借一下這張圖,我認為...(恕刪)



沒錯圍牆左邊還有一條平行的南北向大明溝,照片沒照到,上GOOGLE地圖可看到...
然後機廠南側還有一條東西向的大明溝,懷疑就是老員工爆料的那一條,
其中西端可能很久以前做成圓形管穿越鐵路下方?
補充一下,開闢鐵路時遇到橫向明溝不是必須把它加蓋成為暗溝才過得去?
81年蓋C的時候發現這條橫越鐵軌下的現成暗溝可利用,就北移路線給她接上了?
省去開挖鐵路停駛的麻煩....
不好意思,稍微看了一下大家的討論。都非常的專業。不過有點長。沒有全部讀完。對不起。

所以現在比較明確的結論可以說是不論c箱涵是什麼時候完成。
在2006到2009之間高雄市政府都有對爆炸的c箱涵做過某種工程?
(從google 2006與2009的街景圖,人孔蓋的的有無可知)
所以那個時候開始就應該知道石化管線暴露在箱涵內的事實。這樣理解可以嗎?
