stunmaker wrote:這樣如何? (協和延(恕刪) 目前看來嘉惠電廠年底前要並聯很拚了而明年底的森霸電廠延到2022年的機率也很大(8月環評才過, 二期要開工還得等一期改善作業完成)2022 的 IPP-A 不是已經沒了,應該不用列上去了協和我的印象好像也是1.3GW的樣子(不過這個不確定),重點是接收站的爭議不小, 想要如期完成的變數還是很大另外興達新機組的時程也不是很確定目前確認的應該是大小為1.3GW, 時程則眾說紛紜有新聞說2024完成,有的說是2024開始陸續上線
過客4112 wrote:協和我的印象好像也是1.3GW的樣子(不過這個不確定),重點是接收站的爭議不小, 想要如期完成的變數還是很大 協和的容量無法確定,只知道在1000~1300MW,一號機台電打算暫時用浮動式接收站,真正的接收站好像要等二號機,可能是2030年左右.

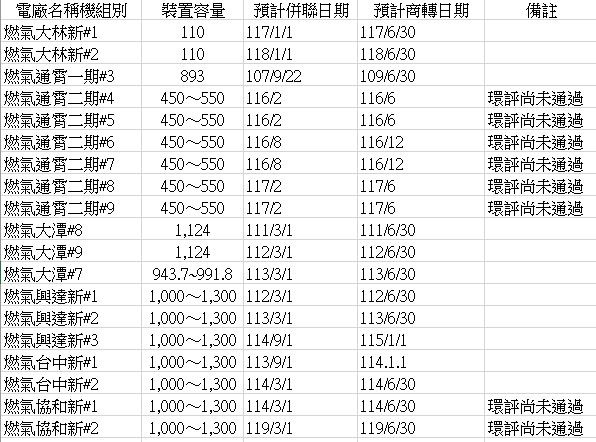

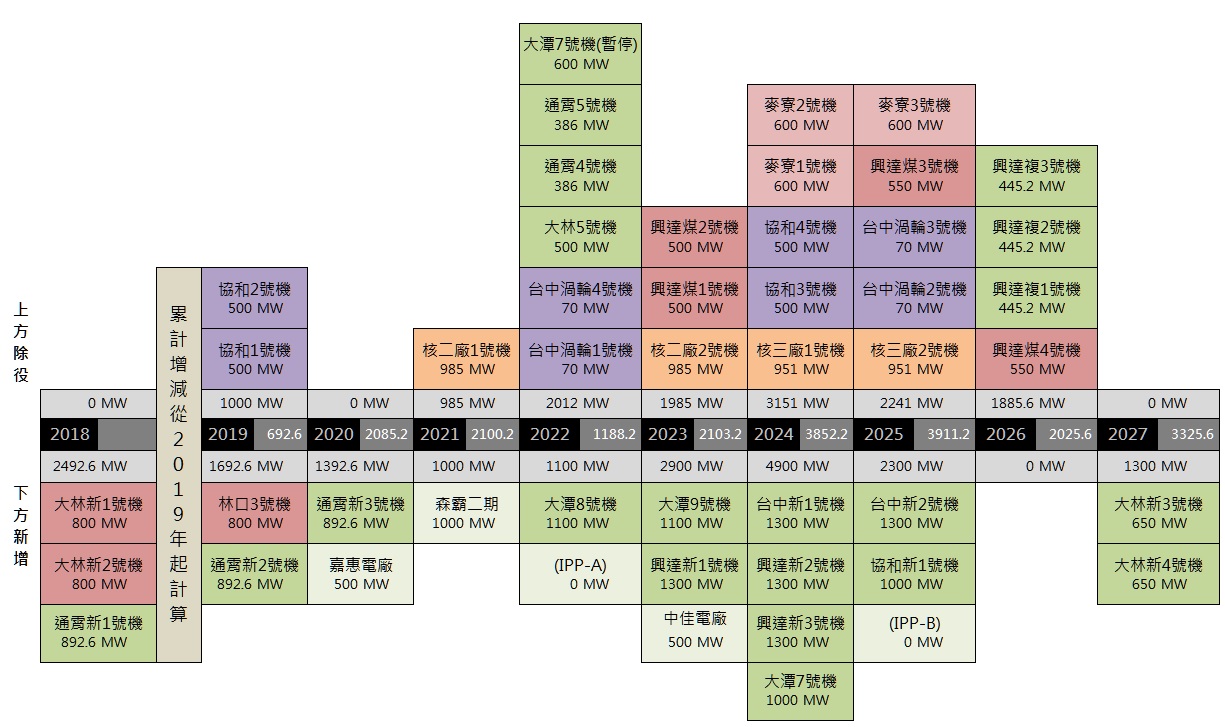

之前一直沒找到的台電未來10年機組規劃原來早就公布了, 是放在108年電業年報之中由於原表格太多欄位,我重新編輯了一下放在下面跟你上面的圖似乎有些差異如 興達新#3 延到 2025年9月難怪台電想要延役協和電廠
過客4112 wrote:之前一直沒找到的台電(恕刪) 11月環評通霄電廠應該改為是5台66萬瓩完工後,通霄電廠總裝置容量將達600萬瓩,年發電量上看340億度唉-----https://e-info.org.tw/node/227790舊4、5號機將於2024年屆齡除役,取而代之將新建5部、共66萬瓩的燃氣複循環機組。完工後,通霄電廠總裝置容量將達600萬瓩,年發電量上看340億度,約佔全國10%。
西布克F91 wrote:https://e-info.org.tw/node/227790 從這個新聞得知雖然發電機組台數減為5台, 不過總容量不變, 還是3300MW( 6*55 -> 5*66 )不過上線日期由116年延後至118年可是這樣 115與116這兩年將沒有新的火力機組上線
比爾蓋茲吹了好幾年的行波反應爐似乎已銷聲匿跡...泰拉公司可能要專注於小型的鈉冷卻快堆SMR開發目的為取代舊有單一或多個大型反應爐,人們可以將更小更靈活的模組化核反應爐裝置在偏遠地區或船隻上,或許可以反轉人們對核能的印象,而現在Terra Power與GE日立核能一同開發新反應爐Natrium。Terra Power目前有兩款正在研發的SMR,其中Natrium主要是基於鈉冷快中子反應爐,以液態金屬鈉當作冷卻劑,運作過程會產生大量的熱能,甚至已超過驅動蒸氣發電機所需的熱量,因此Terra Power打算善加利用這些龐大熱能,應用在能源儲存。Terra Power 採用的儲能技術為熔鹽儲能,這種儲能技術常見於聚光式太陽能,儲熱時間可長達10小時,讓聚光式太陽能電廠在陰天、夜晚也可以正常供電,實現24小時不斷電的再生能源系統,團隊預估,儲能系統能擴大SMR的裝置容量,從345MW提高到500MW,儲熱時間長達5個小時。
