台中將新建新火力發電機組

kantinger wrote:
台中市近年發的電跟用...(恕刪)

少送一點給北部就夠了,不然你當政府做三接做啥?
阿信師 wrote:
少送一點給北部就夠了(恕刪)


那台中市的電哪來?

中火有多的電給北部用?
anima158 wrote:
我回去查2018新聞,深奧是準備蓋燃煤電廠,不是儲存槽沒錯,但是當時後媒體報導都是深奧換觀塘,政治操作的意思是一樣的。


哪來的深澳換觀塘?
深澳停建與2018縣市長大選有關
不要被政治人物帶風向了

深澳停建 是 2018/10/12的事情
而觀塘案通過是 2018/10/8 的事情

深澳停建 的時空背景是兩案都通過
而不是以深澳停建來換取觀塘通過

所以充其量只有二選一,而不是A換B

不過以執政者的角度來看, 當初棄深澳留三接是不得不的選擇
因為深澳與2025非核的關聯很小(深澳第一部機組是2025商轉)
而三接直接影響到2025前的供電是否足夠
當初停建深澳的原因

是因為當時賴院長認為藻礁接收站完工除供應大潭7.8.9號機,還有餘裕供應128萬瓩的燃氣機組
不是藻礁接收站本身足以停建深澳
而是要蓋100萬瓩的燃氣機組來取代深澳電廠所以停建深澳


但是結果這個所謂的深澳替代燃氣機組
在北部完全找不到地方蓋所以計劃就停止了
桃園大潭電廠:桃園市長反對
林口電廠:填海造陸就不要?
新北核一、核二、、核四:原能會拒絕
基隆協和電廠:文章沒講為什麼不蓋,不過現在是協和珊瑚礁接收站環評都沒過

到了現在快兩年都沒下落

表示實際上深澳根本從頭到尾就不需要阿
阿不就好在環團有擋下深澳燃煤電廠
不然就被騙蓋電廠囉


-----------------------------------
https://www.cna.com.tw/news/firstnews/201810125005.aspx

列席的沈榮津表示,經過密集盤點,觀塘第三天然氣接收站在完工後,可以提供428萬瓩的燃氣機組所需要的天然氣。

他說,除供應原規劃的大潭電廠的300萬瓩機組所需要用氣外,還有充分餘裕可以額外供應128萬瓩的機組所需要的用氣,可以取代深澳電廠120萬瓩的機組,因此,經濟部已經決定停止興建深澳電廠

https://www.chinatimes.com/newspapers/20190623000430

台電對增建百萬萬瓩天然氣機組,曾評估桃園大潭、林口、新北核一、核二、核四,及基隆協和電廠等潛在地點,不過最後發覺各個有難度。大潭因桃園市長鄭文燦已表明反對,核電廠用地增建原能會也有意見,在林口則需填海造陸難度較高。在潛在場址各有難處下,台電目前已暫緩增建計畫,等待來年風向再看。
kantinger wrote:
那台中市的電哪來?中...(恕刪)

賴清德和蘇貞昌這兩個行政院長都說中電北送,你懷疑他們混吃等死搞不清楚狀況?
阿信師 wrote:
賴清德和蘇貞昌這兩個行政院長都說中電北送,你懷疑他們混吃等死搞不清楚狀況?


台中燃煤中火改成天然氣發電
台中空氣清新
我主張 中火退役燃煤電廠機組
搬到台北港給台北人燃煤發電

台北缺電時啟用 ,台北空汙時關閉,

中火新建2燃氣機組》台電:穩定供電 燃煤無法提前除役
2019/09/28 05:30
〔記者黃鐘山、蘇金鳳、蔡淑媛、林菁樺/台中報導〕台電規劃在台中火力發電廠新建兩部燃氣機組,台中市政府昨強力要求兩原則,一是減煤4成,二是汰舊換新,若新增兩部燃氣機組,至少4部燃煤機組需立即除役或拆除,兩原則沒解決,絕不妥協,甚至揚言祭出重罰。台電回應,能源轉型須按部就班,天然氣發電比例尚未達政策目標,為維持穩定供電,中火燃煤機組不宜提前除役。

台電:能源轉型 須按部就班
台電將於中火新建兩部燃氣機組,總裝置容量260萬瓩,盼分別在2024、2025年取得許可證照,2025年讓現有4部燃煤機組先後轉為備用,在空品不良日較高的10月至隔年3月將不發電。對此,台中市長盧秀燕在議會答詢時強調,中火機組一定要汰舊換新及減煤4成。

中市環保局長吳志超指出,中火是世界第4大火力電廠,目前最大發電容量約550萬瓩,若再增加兩部燃氣機組,最大發電容量恐將增至810萬瓩,成為世界最大火力電廠,導致中南部空污問題更加嚴峻。

中火若未落實減煤 中市府嗆撤許可證
吳志超說,環保署10月1日將召開中火燃氣機組環評專案小組第4次初審會議,市府將出席重申兩大原則。第一,市府將藉由年底中火10張許可證展延審查時機,要求生煤用量降至歷年最低1104萬噸,符合生煤自治條例所規定的4年減少4成;第二,中火在新燃氣機組運轉前,至少要將等同發電量的4部燃煤機組除役或拆除,汰舊換新,絕不接受備用的選項。

吳志超揚言,若中火不肯落實減煤4成,不排除撤發許可證,將要求中火確實將減煤4成與汰舊換新納入環評承諾事項,並要求台電遵守,否則將依法重罰。

台電表示,近期逢空污季,已讓中火兩部燃煤機組停止運轉,並推動機組降載與環保停機等措施。待兩部燃氣機組興建後,4部燃煤機組將轉為備用,只用於緊急狀況,同樣有「減煤減排」的效果,又能讓調度更有彈性,供電更加穩定,中火燃煤機組不宜提前除役。

對於台中市府要求中火將兩項要求納入環評承諾事項,台電表示,會檢視台中市府是否藉此入法,最糟情況是走行政救濟。
看看近年台中市發的電跟用的電哪項大?
要怎麼提前除役?

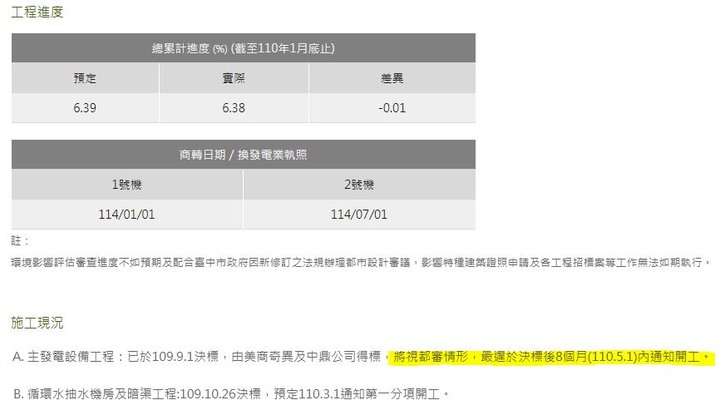

剛剛看台電網站, 台中新電廠計畫中有一行敘述引起我注意



所以台電內部的deadline是5月1日 ??
