今日高雄5座無許可證機組發好發滿,明日中火有6座燃煤無許可證賴著不拆~中火2023年碳排2616萬噸,2026年大增為3196萬噸?

松湖變電所台電很急?

台中燃氣機組表示:你知道什麼叫特照硬蓋嗎

當初硬開中火毒煤惡搞台中人的時候可不是這個嘴臉,先開再說,誰管你絕食勒

松湖變電所就溝通再溝通

柿子挑軟的吃

-----------
北市東區供電台電不急?台電:台電很急 盼與市府合作解決問題
https://www.taipower.com.tw/tc/news2_info.aspx?id=6313&chk=13c91e5c-94ad-45b4-95ed-853a8476074c&mid=225
西布克F91 wrote:
松湖變電所台電很急?...(恕刪)

一邊是用電, 一邊是發電, 兩邊沒有可比性吧!!

台中天然氣沒建, 一口氣少2.6GW, 鐵定缺電被罵翻

松湖沒建, 用電量又不會增加

對台電來說, 一邊是會缺電被罵翻, 一邊只是一個小區域沒辦法多供電

台電主管當然是 硬蓋中火, 松湖就等你地區自己受不了再說吧!!

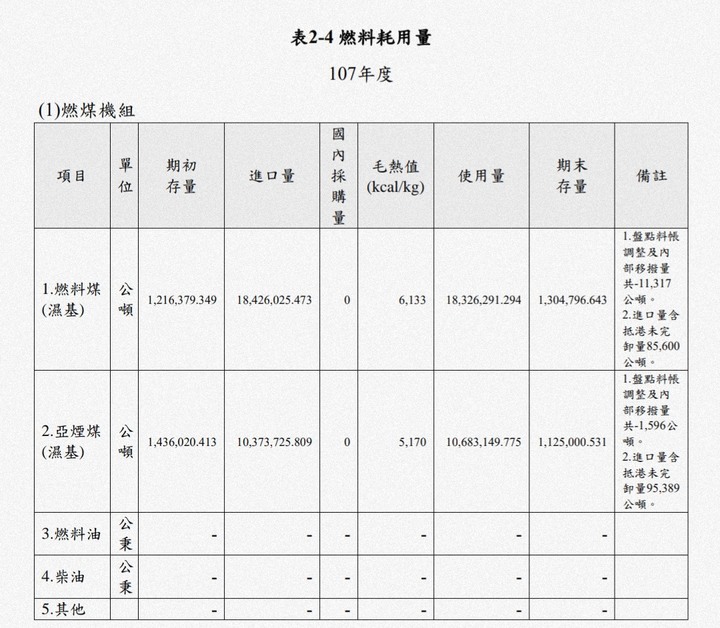

台電去年編列今年購煤預算650億元,
現在編列明年買煤預算1732億元

台電說因為煤價大漲
承諾買的煤不會比去年多

呵呵以前說煤便宜硬要燒煤
現在煤比天然氣還貴了還死不減煤

明年底興達毒煤退役了,
後年蔡英文執政最後一年
總不會煤買的跟前七年一樣多吧

減煤只靠嘴

資料來源:台電
https://www.taipower.com.tw/tc/page.aspx?mid=43&cid=30&cchk=203b0d86-6759-42c4-8c05-4080862a6cf9

-----------
https://udn.com/news/story/7238/6750562

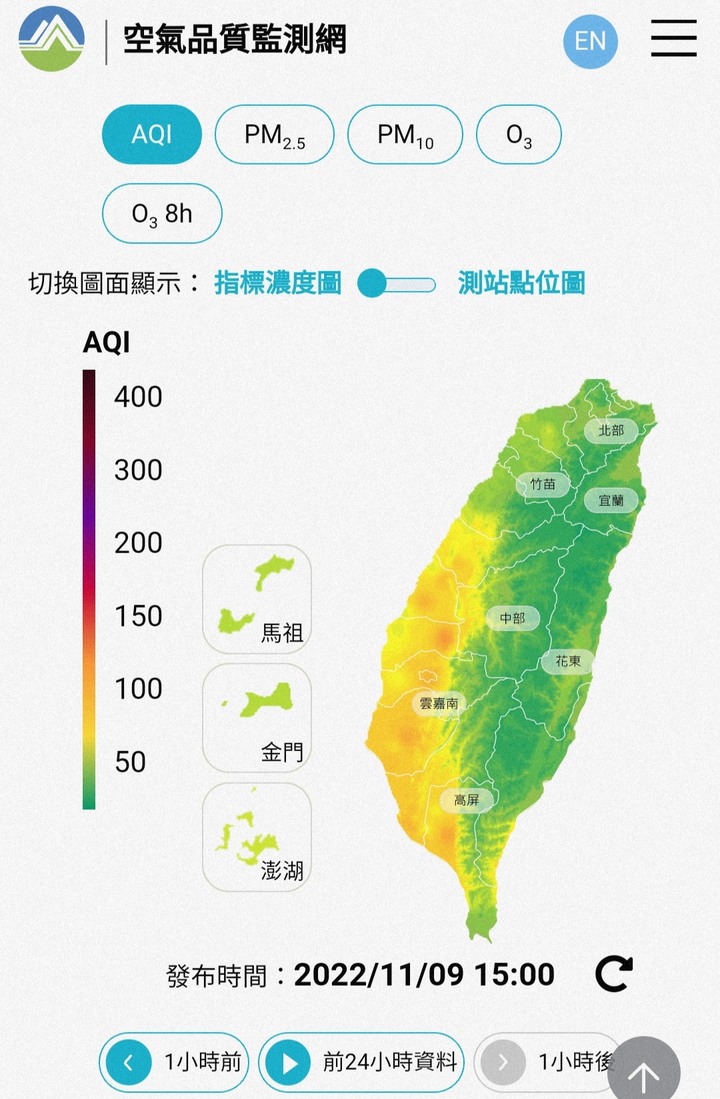

麥寮:聽說爆空污有降載?

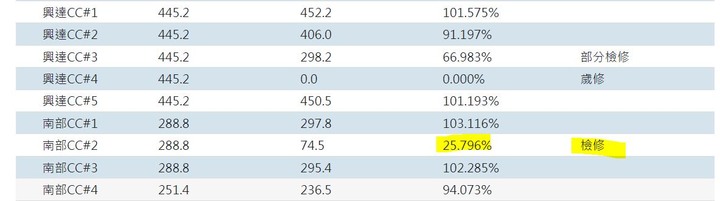

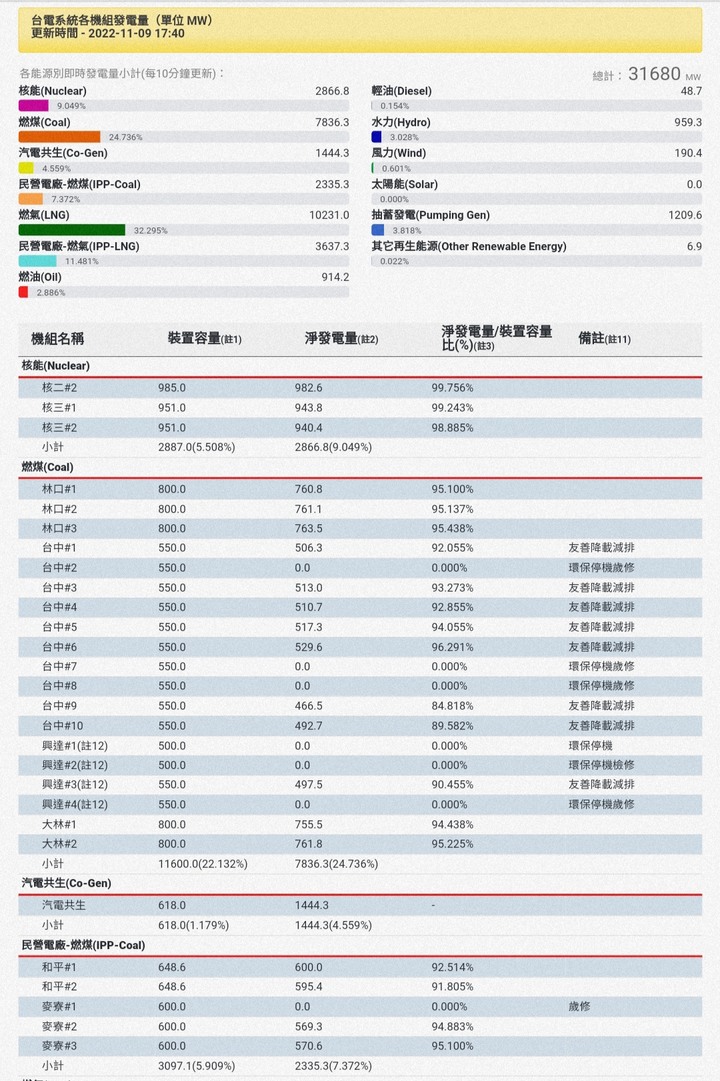

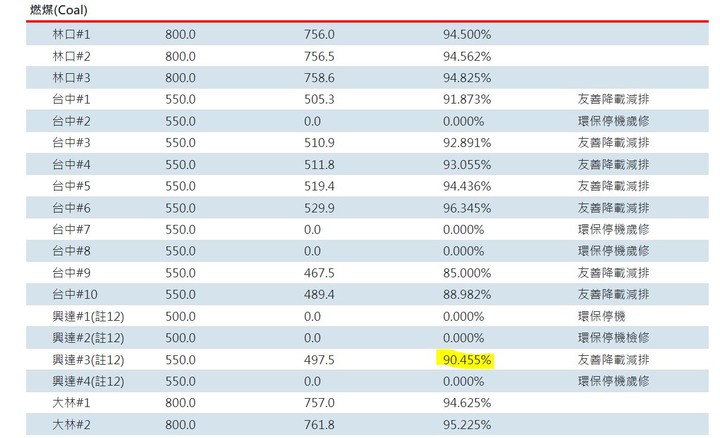

中火:5台火力全開滿載,2台85%,越爆空污降載越少

興達:只開一台74%,誰敢說我沒降

台電降載不是因為爆空污降載
而是因為有得降載才降載

缺電中火毒煤直接滿載誰在跟你降載

-------
https://news.ltn.com.tw/news/life/breakingnews/4117232

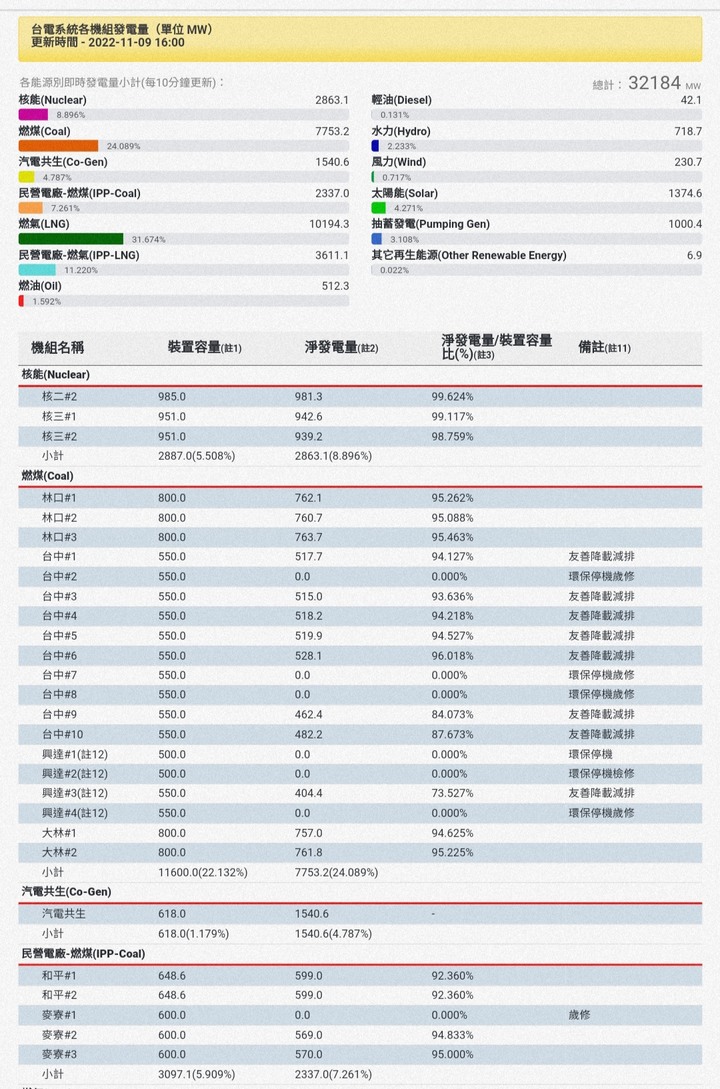

https://www.taipower.com.tw/d006/loadGraph/loadGraph/genshx_.html

https://airtw.epa.gov.tw/

西布克F91 wrote:
麥寮:聽說爆空污有降...(恕刪)

興達90%了, 用電需求, 誰理你降載?

有需求, 連檢測中的機器都得臨時開啟來應付用電

過客4112

興達95%了

2022-11-09 16:51
西布克F91
西布克F91 樓主

連協和都全開了

2022-11-09 17:53

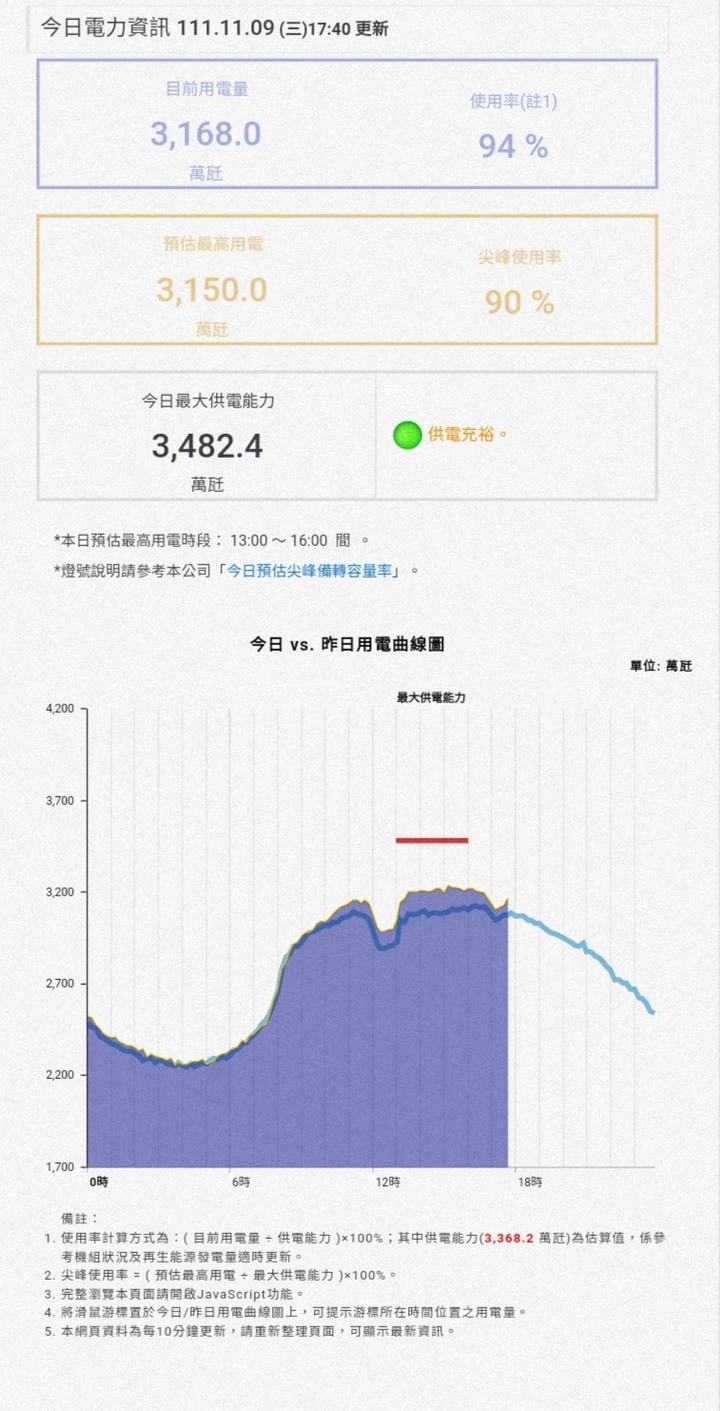

11月一遇熱天就缺光死的備載
預測不可以提6%

但是實際6%沒問題

-------
https://www.taipower.com.tw/tc/page.aspx?mid=206&cid=402&cchk=8c59a5ca-9174-4d2e-93e4-0454b906018d

西布克F91 wrote:
11月一遇熱天就缺光...(恕刪)

由於今天有啟動原先檢修的發電機組,
因此實際的備轉數字會比即時資訊要來的高一點
17:40時的備轉容量大概剩下
水力:80萬瓩
輕油 : 40萬瓩
抽蓄 : 90萬瓩
合計210萬瓩, 備轉率大概7%左右

另外今天風電熄火, 只有昨天的1/4, 這也是今天備轉率那麼低的原因之一

另外拜今天日間尖峰時間較早所賜,
今天的日間備轉率還有10.74%

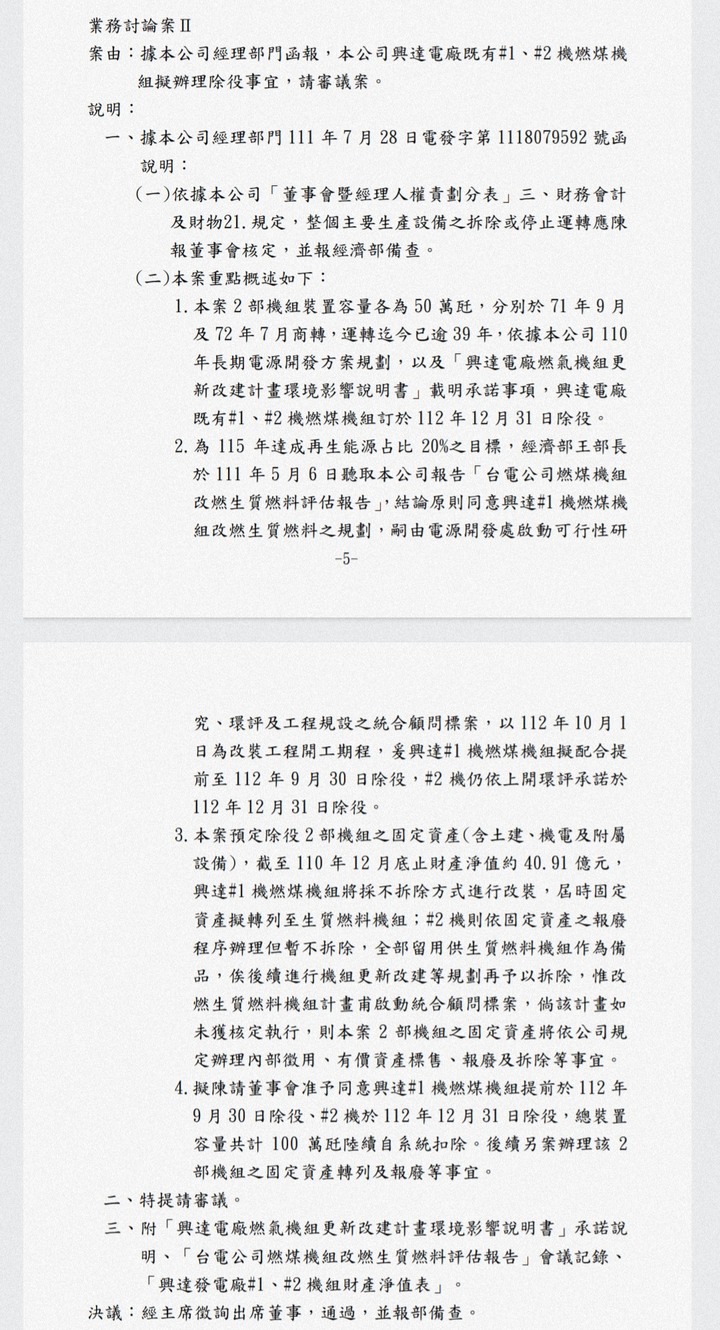

開心吧,興達電廠一號機在今年9/28運轉滿40年後,
提前三個月於明年9/30除役不拆除
總共運轉41年又2天

二號機於明年7/31滿40年後明年底除役不拆除,總共運轉40年又5個月

為了民進黨,最暖興達電廠1號機運轉41年轉好轉滿
還要改燒生質能再戰10年

二號機不拆除,當一號機的備品

我以為是兩台都要改裝,原來一台是備品
是不是可以開來備用我就不知道了,呵呵呵

這就是蔡其昌最愛的中火退役不拆除
興達搶先實現

話說興達二期燃氣就這樣不蓋了
直接通通塞到巨無霸中火了啊

----------

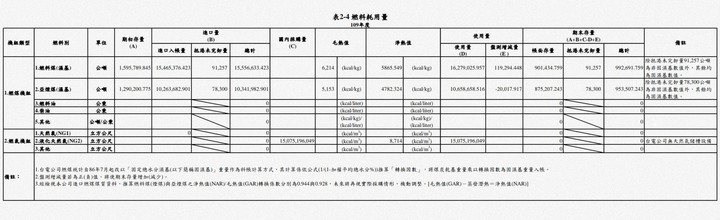

資料來源:台電
https://www.taipower.com.tw/tc/page.aspx?mid=41&cid=243&cchk=cc8c16f7-40d4-478b-bc14-d199275c3856

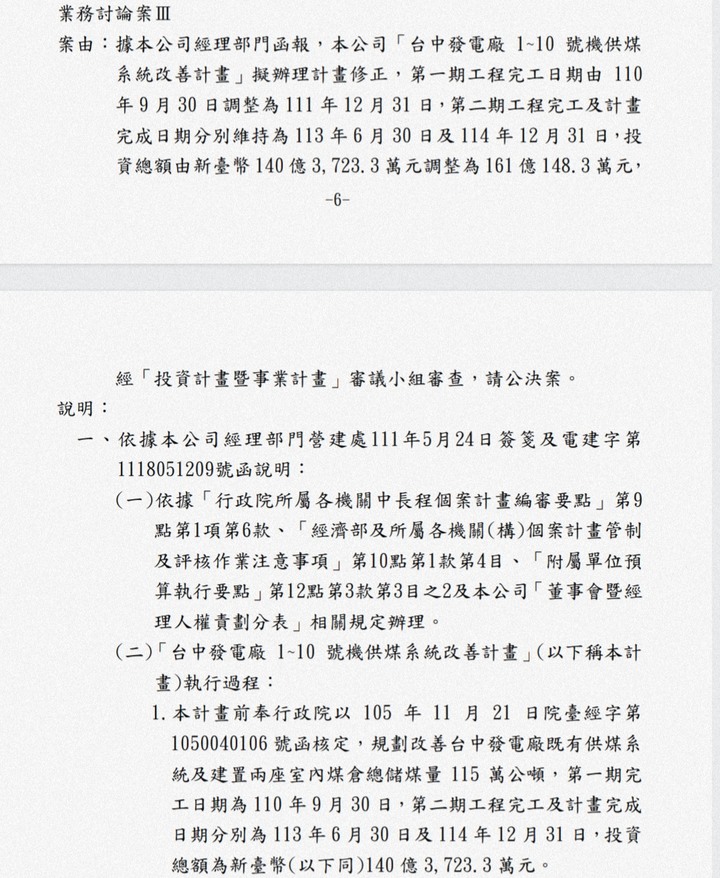

111年第12次(第781次)董事會議事錄.pdf
唉唉台中電廠室內煤倉預算從140億增加到160億

一期延到預計今年底完工
其實一期二期就是兩棟建築,
兩棟能容量115萬噸燃煤,30天存量115萬噸
12個月就是1380萬噸,比承諾燒煤上限1260萬噸還多

蓋到2025年,160億預算
再看中火二期5.5GW

你為什麼不先蓋燃氣2026年直接上線四台燃氣
浪費時間蓋什麼室內煤倉?因為你根本就不想減煤

非要等到蓋好室內煤倉,把室外煤場拿來蓋二期燃氣

就是吃中火巨無霸自助餐
煤我要燒,燃氣我也要燒

看到興達電廠的慘樣
隨著其他縣市拼命死擋電廠

台電更不會拆除老舊電廠
一定會換個法子假除役真延役再戰N年

---------------
資料來源:

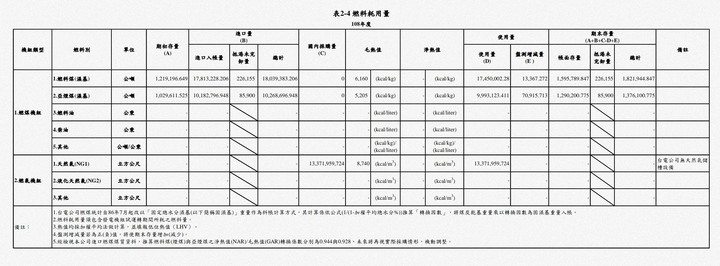

台灣電力股份有限公司 111 年第 9 次(第 778 次)董事會議事錄

https://www.taipower.com.tw/tc/page.aspx?mid=41&cid=243&cchk=cc8c16f7-40d4-478b-bc14-d199275c3856

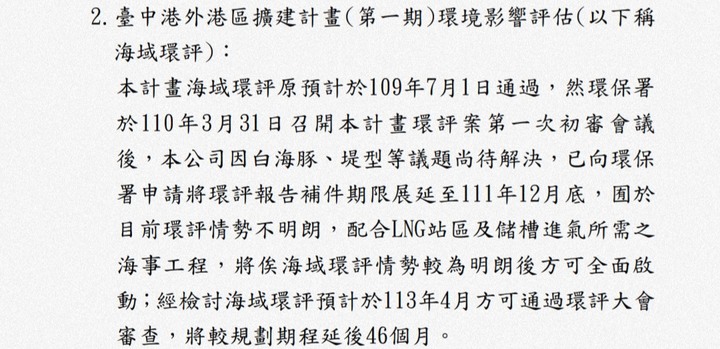

我笑了台中截殺白海豚五接站2032年完工
距離2022年10年

我聽說台北港接收站號稱11年

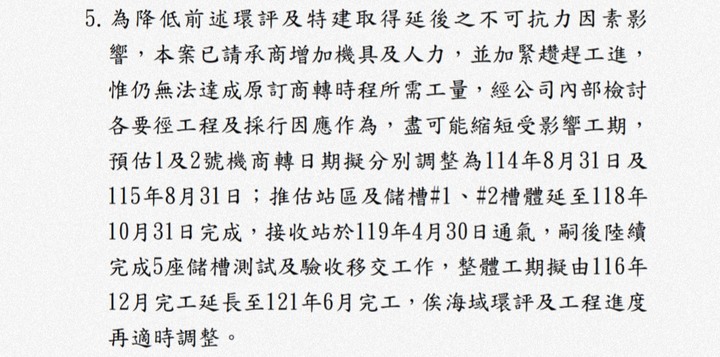

五接站預計2024年4月過環評
呵呵蔡英文卸任最後一個月過環評

待退無敵嗎

不好好找一個地方蓋接收站
偏偏要找風大又有白海豚洄游的台中港硬上
因為風大天然氣船進不來
不能拆除中火毒煤

因為台中人真的是全台最軟柿子
是個國營企業都要欺負台中人

中火擴建燃氣不是為了減煤
是因為中火毒煤開始要退役了
,死也不能放過台中人

2025年中火燃氣1.3GW一號機上線
2026年中火燃氣1.3GW二號機上線

2029年台中二期燃氣5.5GW開始陸續上線
2030年五接站通氣,2032年完工
2031年中火毒煤1,2號機滿40年
2032年中火毒煤3,4號機滿40年

2035年蔡其昌宣稱中火10台退役不拆除
2036年中火毒煤5,6,7號機滿40年

2037年中火毒煤8號機滿40年
沒有蔡其昌的垃圾發言,沒有中火燃氣擴建
中火毒煤沒有延役
中火2037年只剩2台燃煤機組

2045年中火毒煤9號機滿40年
2046年中火毒煤10號機滿40年

---------------
資料來源:
台灣電力股份有限公司 111 年第 9 次(第 778 次)董事會議事錄

https://www.taipower.com.tw/tc/page.aspx?mid=41&cid=243&cchk=cc8c16f7-40d4-478b-bc14-d199275c3856
