今日高雄5座無許可證機組發好發滿,明日中火有6座燃煤無許可證賴著不拆~中火2023年碳排2616萬噸,2026年大增為3196萬噸?

沒想到台電還有再更新這網頁

台電你到底哪一隻眼睛有看到持續減煤

睜眼說瞎話,去年多燒那麼多燃煤

中火蓋燃氣之所以噁心

就是因為根本沒有因為蓋燃氣就打算減少中火任何一度燃煤發電量

還在這邊一直騙一直騙

大家也發現燃氣還沒蓋,台電燒更多煤
台電照樣吹噓排放空污減少

台電自己證明了空污減量是燃煤自己減
跟燃氣根本完全沒關系

你只要沒減少燃煤發電量
多燒燃氣就是比單純燒燃煤更毒

寫這種文宣真的很噁心

打死不打算減少燃煤發電量
一直把燃煤機組自己減的污染跟燃氣扯在一起

-------------

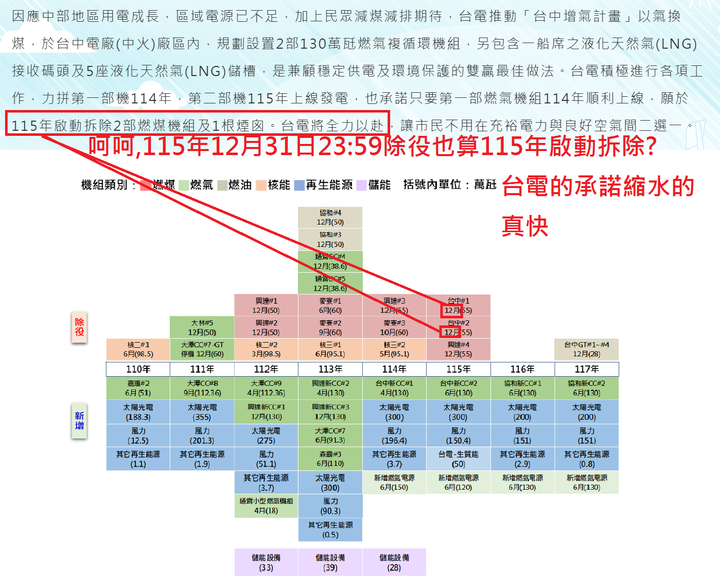

https://www.taipower.com.tw/tc/topic/2021_tcpp/index.html

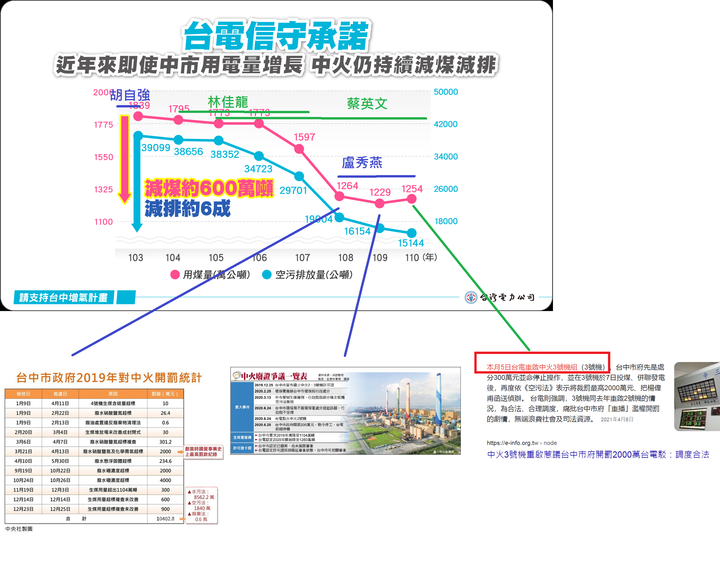

這張圖明顯看到民進當黨執政開始減少煤炭用量
niaba wrote:
這張圖明顯看到民進當黨執政開始減少煤炭用量

你覺得有可能嗎?

中火減煤.大林.林口電廠大增煤,結果就是燃煤發電量秒殺馬英九

allen_yeh

niaba 超會用假數據騙人的 XD

2022-08-08 8:41
niaba wrote:
這張圖明顯看到民進當黨執政開始減少煤炭用量

這麼快就忘記盧秀燕.2019年.2020年帶給中火的震撼教育洗禮嗎

台電還在妄想2020年才開始減煤到1260萬噸
盧秀燕2019年就電爆中火,砍到中火1264萬噸
沒有盧秀燕,2019年中火還在那邊擺爛1600萬噸

台電到底有多看不起可憐的阿龍阿.還是單純阿龍太軟了

中國時報你有沒有寫錯
寶山變電所擴建2034年完工
有什麼用???
---------
https://wantrich.chinatimes.com/news/20220808900018-420101

台電規畫,從今年起將啟動4項多年計畫,其中寶山超高壓變電所新建計畫投入148.29億元,預計在2034年底完工。另外大林電廠燃氣機組更新改建計畫也從今年起開始啟動,預計投入455.85億元
allen_yeh

變電所又長不出電力來...

2022-08-08 8:22
西布克F91
西布克F91 樓主

有電廠沒變電所,電也送不出來

2022-08-08 8:30
115年1月1日00:00 跟115年12月31日23:59
都是台電所謂的115年

呵呵
台電真是爛的不會讓台中人失望,嘴巴很豐滿,現實很骨感

呵呵.........我以為是拆了中火燃煤1.2號機蓋中火燃氣3.4號機,中火燃煤1.2號機變成非拆不可
不過看中火FB的敘述

看來跟我當初設想2025年上線4台燃氣同時拆除8台甚至10台燃煤的方式一樣.......
就是用現在露天煤場的一部分蓋中火燃氣3.4號機...
這樣看來中火3.4號機的2031.2032年時程應該可以更早....2027.2028年都可以
中火1.2號機拆除的機率極低

太可怕了...10台燃煤+4台燃氣

理想應該是4台燃氣5.2GW,噩夢般的現實最怕是5.2GW+燃煤5.5GW=10.7GW怪物
------------------

經濟部嚇到我了
連自己都騙是想怎樣

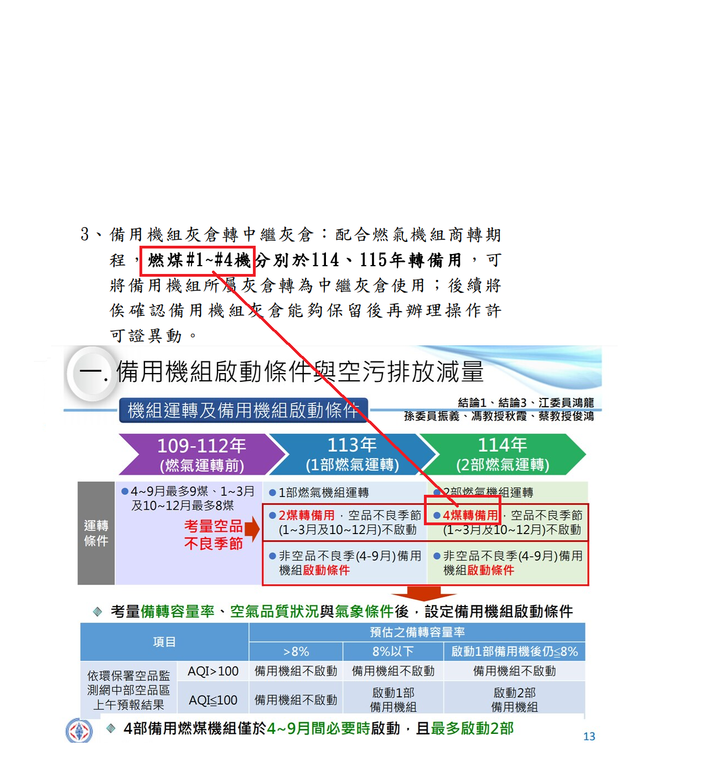

整個環評書都沒有講到中火#1~#4在115年會轉用
環評書寫的分明是10台任選4台備用.故障就開備用的來換
中火一年8760小時.每一秒都有6煤可以爽

經濟部是不知道中火#1~#4轉備用(只要2台燃氣開#1~#4就要關)
,#5~#10只要有一台歲修或故障就變成5煤甚至4煤3煤了嗎

#1~#4轉備用對台中人是比10台選4台備用好,經濟部趕快逼台電同意好不好阿

不管是9煤運轉還是6煤+2氣

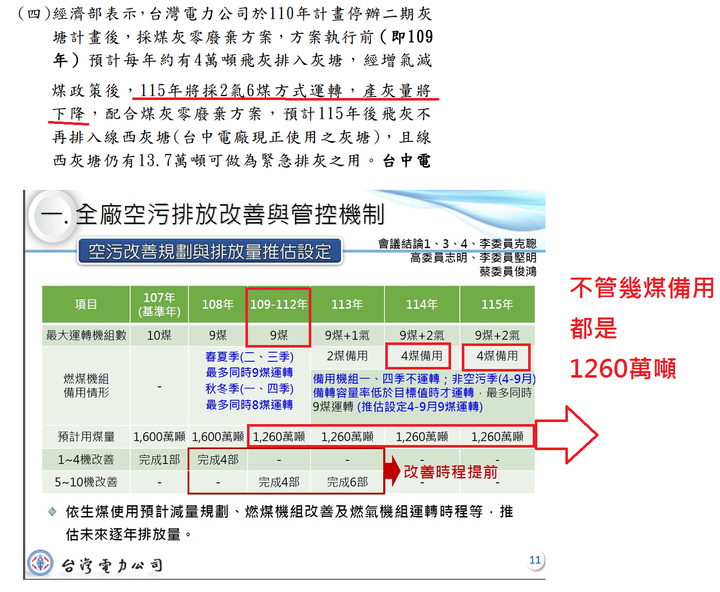

台電環評用煤量上限都是1260萬噸

經濟部怎麼會騙到自己9煤變成6煤+2氣,煤灰會變少?

用煤量都是1260萬噸,用9煤燒.,或用6煤燒產生的煤灰會有差嗎?

煤灰要變少,用煤量用膝蓋想也知道要低於1260萬噸,經濟部趕快逼台電用煤量減到900萬噸好不好阿

假訊息騙到自己都信115年真的會很慘耶

https://www.cy.gov.tw/CyBsBoxContent.aspx?n=133&s=17934

新新聞你是有什麼問題

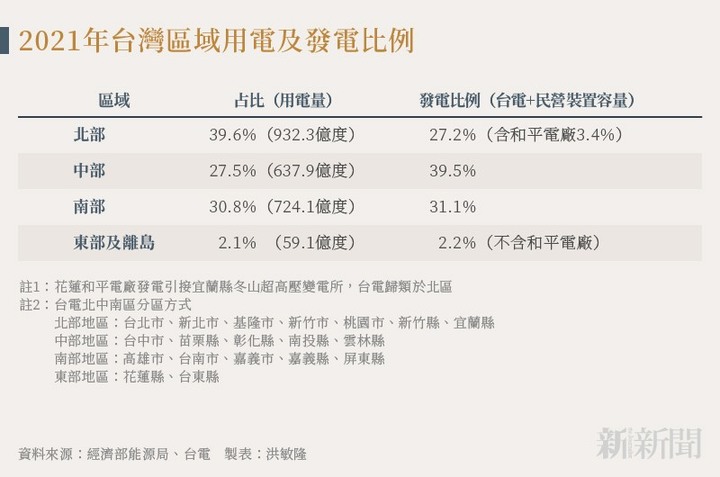

前面說中火發電量不夠台中市用

後面又發數據說中部發電比例最多.用電量最少

看了下..我發現這數據毫無意義

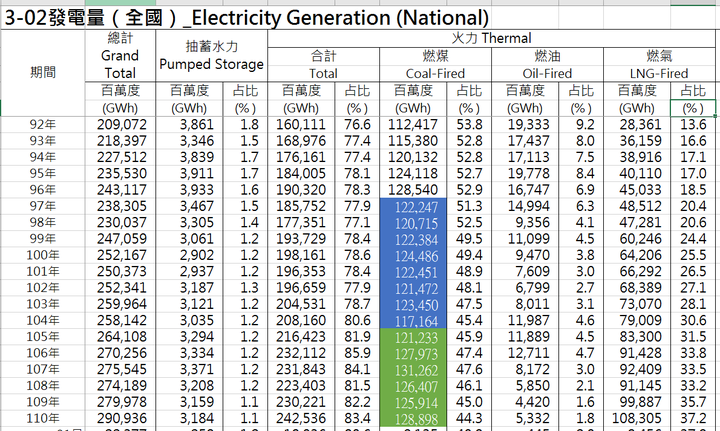

因為這發電比例只是機組裝置量
不是發電量.....

雖然中部一定是發電量遠大於用電量就是了
還以為真有什麼特別的資料

https://new7.storm.mg/article/4451444

西布克F91 wrote:
寶山變電所擴建2034年完工
有什麼用???

應該是為了未來的需求吧!
台積電不可能只做到2nm就停止繼續後續的擴建

至於完工前的需求,文中有提到

台電指出,寶山超高壓變電所新建計畫預計投入148.29億元,為滿足竹科計畫用電需求,台電規畫寶山超高壓變電所新建計畫,強化高科技產業發展並提升國際競爭力。為配合用戶用電時程,初期由鄰近變電所供電,部分完工後可先行提供部分用電需求。
