高雄 新台17高雄外環線(更名楠海路)。南段動土日:9月13日

公路局南區新建工程分局副分局長溫宏發回應,目前台61線正進行第一階段可行性評估,尚未獲行政院核定,鄉親意見都可在進入綜合規畫階段進行調整,考量高雄交通需求也不排除能先行動工興建!
kevintop120

趁著現在川普的關稅政策,經濟蕭條,振興國內經濟,趕緊把這些道路一一趁機蓋好,降低失業和提升內需,並輔導產業轉型的大好時光!

2025-04-07 16:55
kevintop120

因應台積電半導體園區發展 楠梓推動高大特區、後勁與楠梓科技園區都計通檢

2025-10-15 13:18
新台17線南段的工程目前分為三期進行施工,並計劃逐步通車:

1. **第一期**:從德民路到中海路,長約1.8公里,已於2023年9月動工,預計2026年3月完工。
2. **第二期**:從中海路到介壽路,長約2.2公里,預計2024年10月底動工,並於2026年底完工。
3. **第三期**:從介壽路到必勝路,長約600公尺,預計2025年底完工。

整個南段工程預計在**2026年底全線完工通車**,屆時將大幅縮短橋頭至左營的行車距離,並紓解原台17線的交通壓力。
============================
新台17線分為南北兩段開闢,北段由橋頭區典昌路至楠梓區德民路,已於111年6月完工通車。
南段由德民路行經左營區中海路至介壽路口,已完成初步規劃。
南段短期工程,主線北起德民路南至中海路,長約1.8公里、都市計畫寬40~50公尺,規劃雙向各2快車道1慢車道及人行道(含自行車道),支線中海路至軍校路段配合拓寬,長約590公尺、都市計畫寬45公尺。
南段長期(德民路至南門圓環) 由原都市計畫40m改採30m方案開闢(不拆精神堡壘、四海之家、海洋大氣館、北極殿),已於113年12月16日開工,預計115年底完工。

斥資逾2.3億 左營介壽路將拓寬為30米

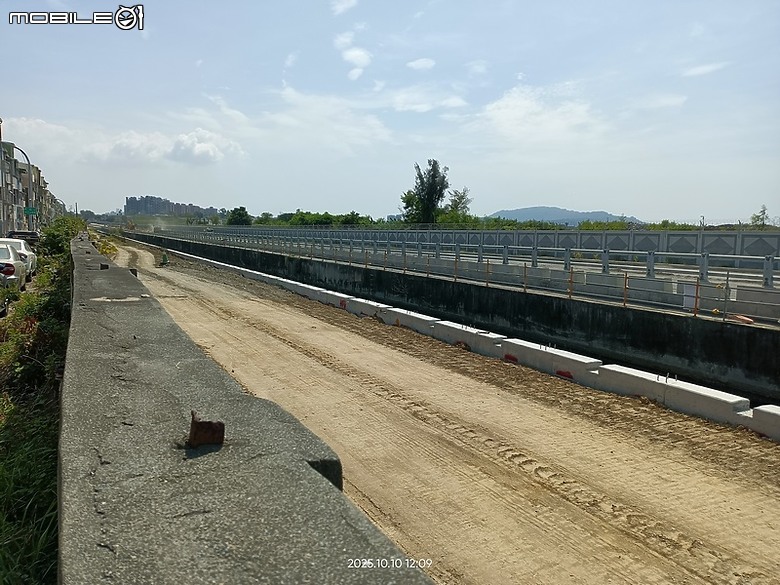

在中海路和中正路的西北角。前面就是楠海路。


kevintop120

嗯嗯希望政府可以考慮其中一個巷口開通,這樣舊部落才有更新的機會和規劃!

2025-10-02 16:18
typetin
typetin 樓主

小巷路不寬,無法負荷車輛通行。且沿街住戶不樂意破壞安靜啊!

2025-10-11 11:48

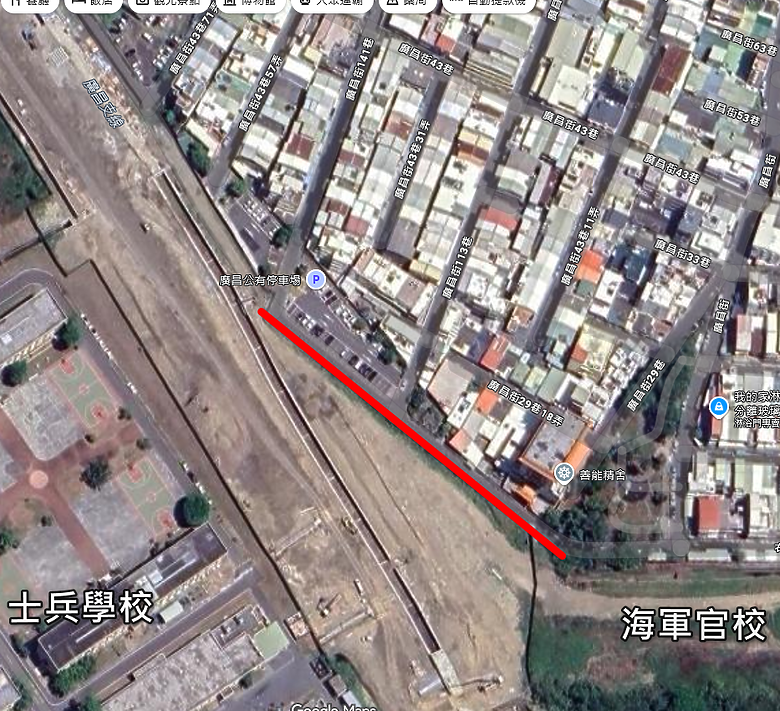

從善能精舍到廣昌公有停車場築了高三米的圍牆。(地圖上紅直線
不能從右昌小巷看向楠海路了。







未完成路段。
typetin
typetin 樓主

我還怕舊部落的積水流不到大排,繼續淹水。這大排是不會氾濫到舊部落的。大排水位很深的。

2025-10-12 9:27
kevintop120

因為楠梓區都市計劃又重新開始啟動了,舊部落可能會開闢新的道路用地計劃取得,有機會打開與新台17線通道,甚至連接上軍校路,開出一條橫向的道路,為未來的捷運紫線和新台17,讓舊部落的消防救災重現生機
