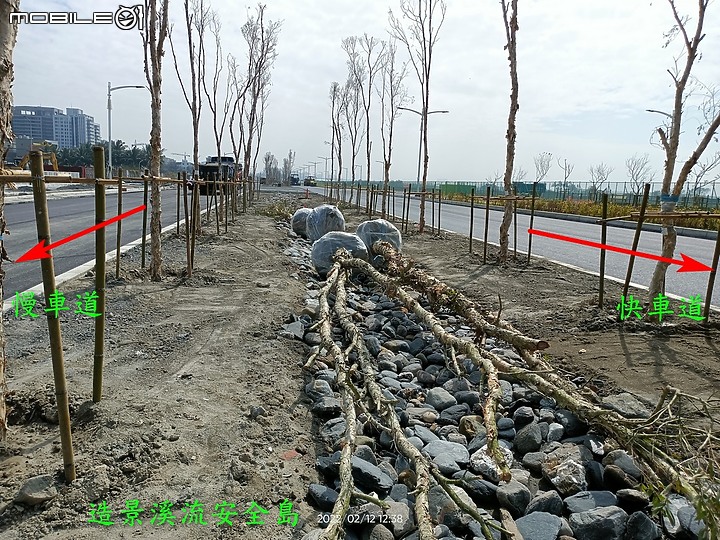

高雄 新台17高雄外環線(更名楠海路)。南段動土日:9月13日

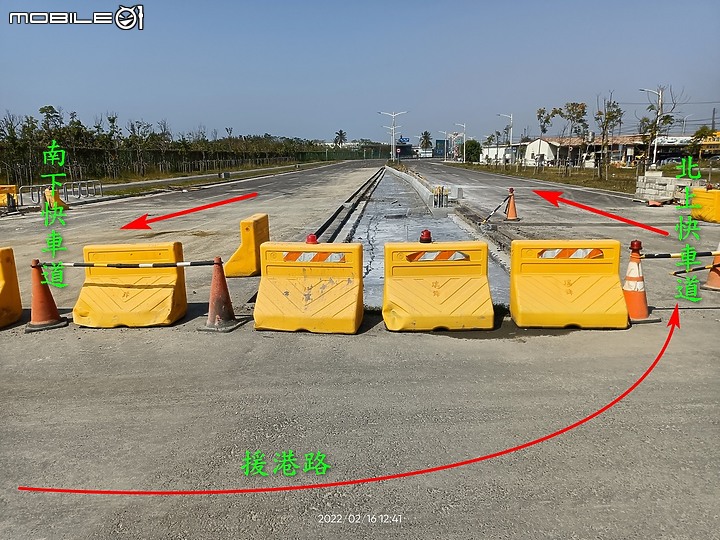

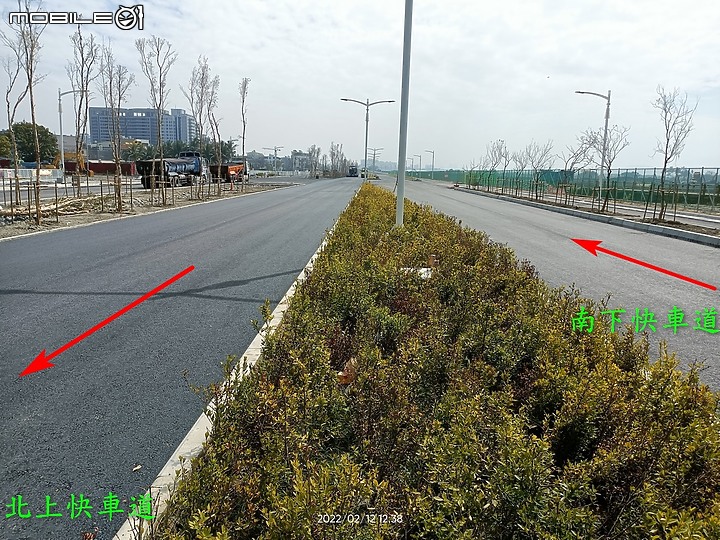

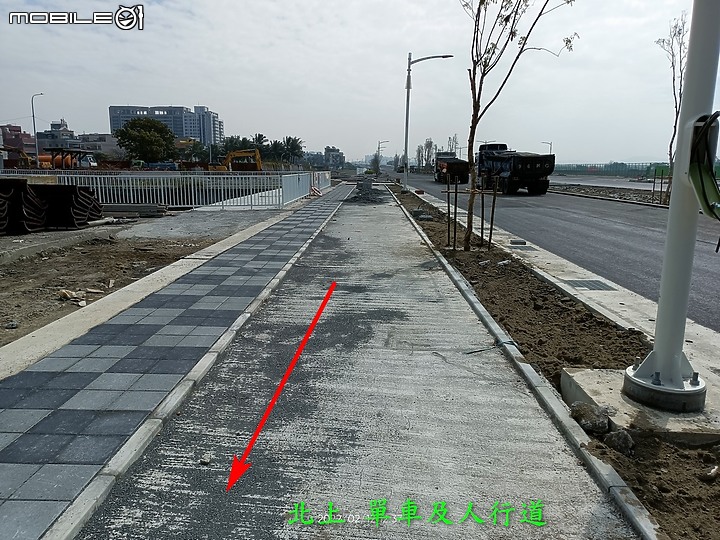

援港路近況。

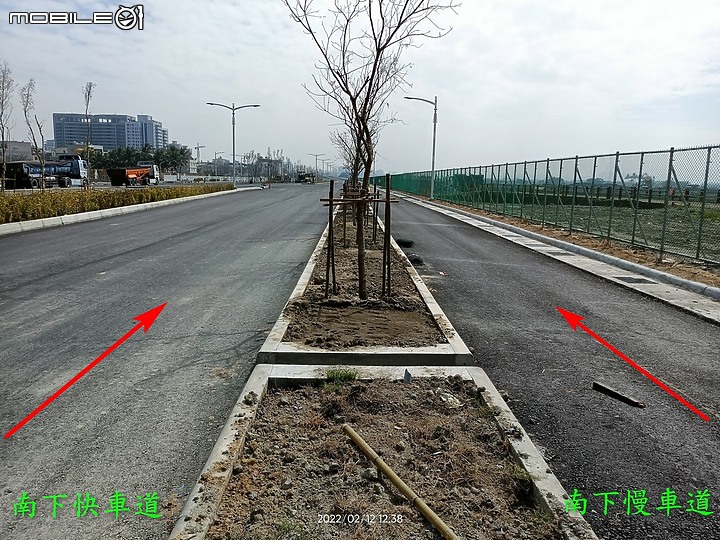

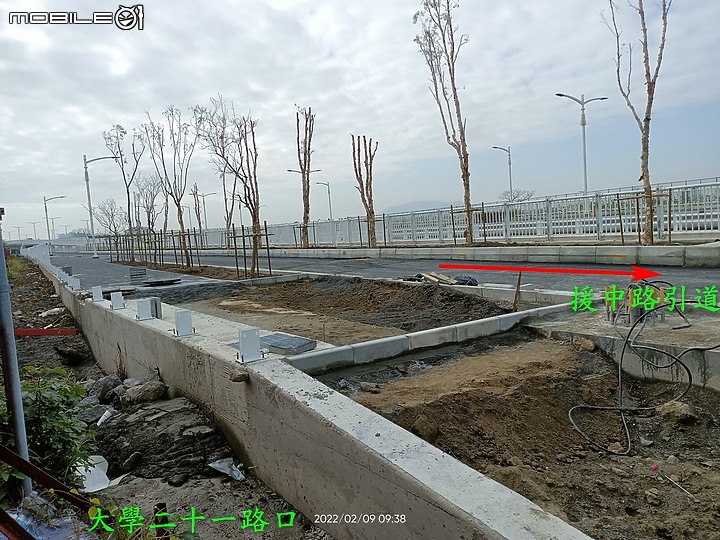

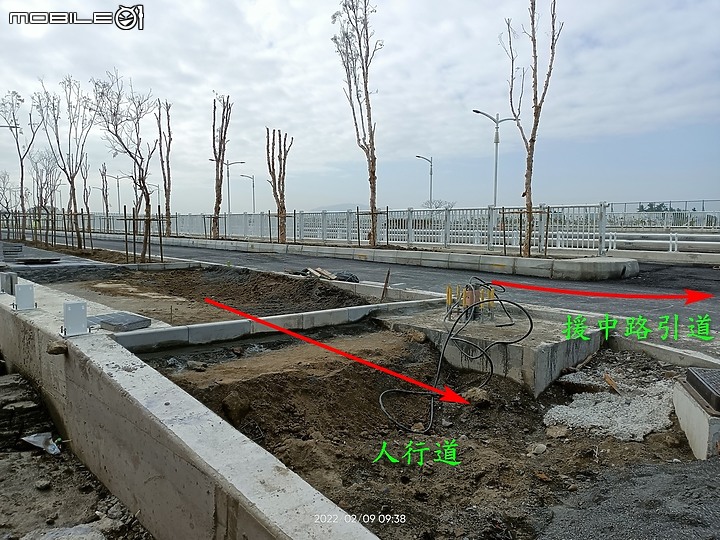

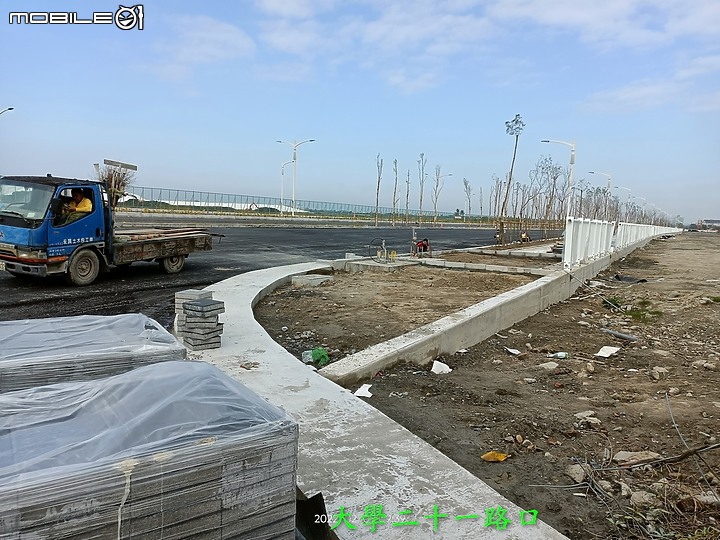

大學二十一路口近況。

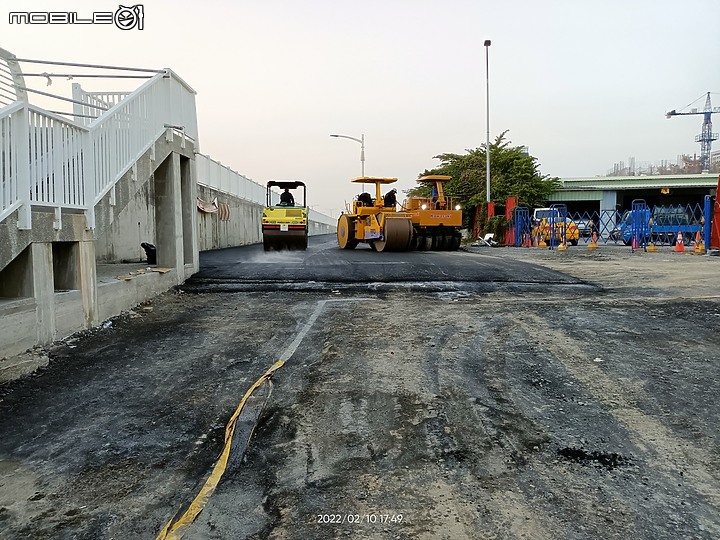

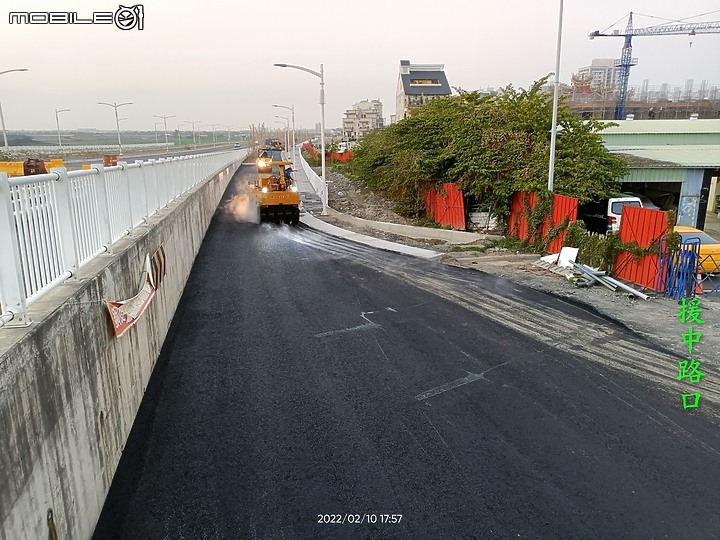

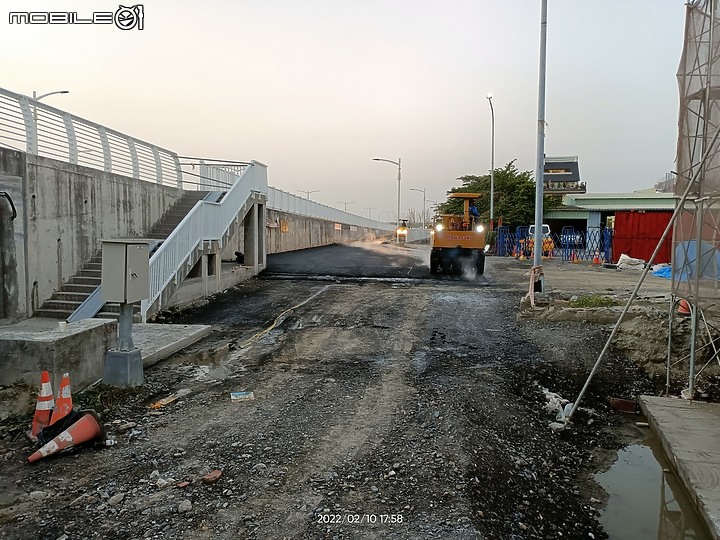

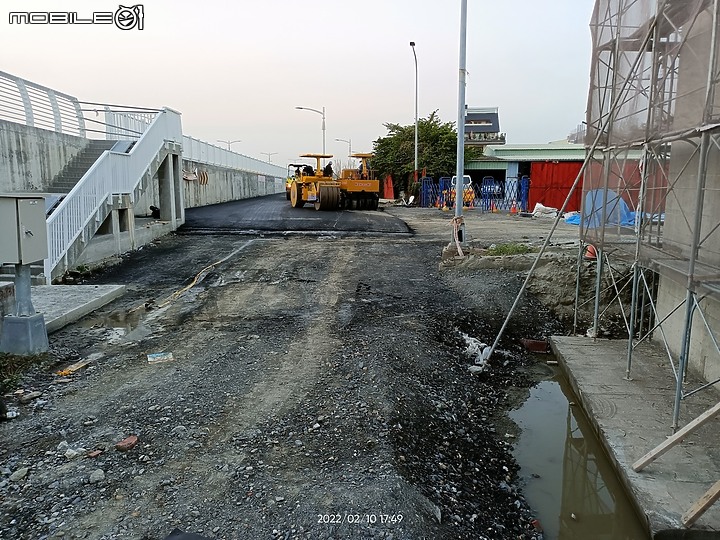

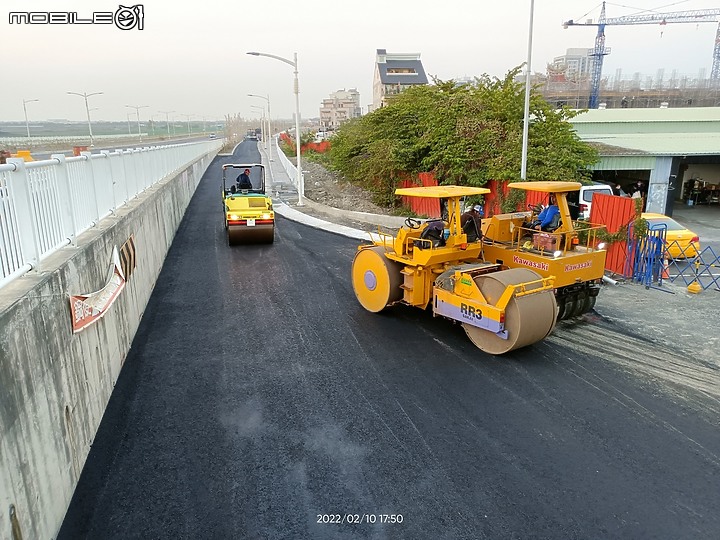

援中路引道趕舖柏油路。

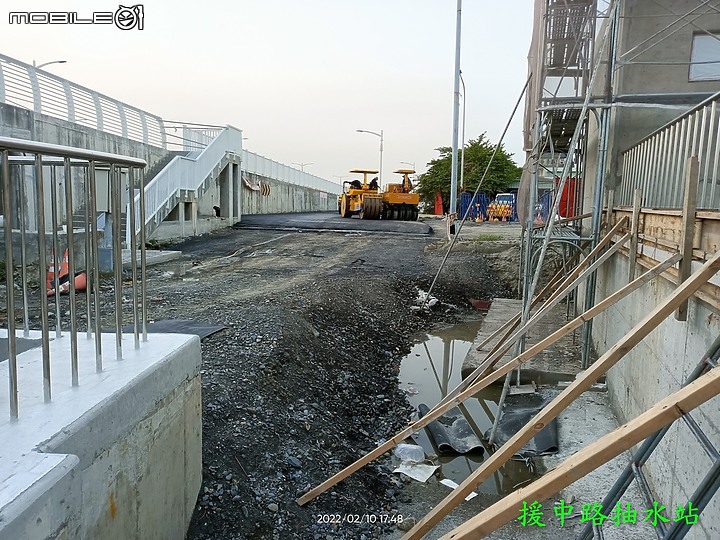

黑橋路段近況。

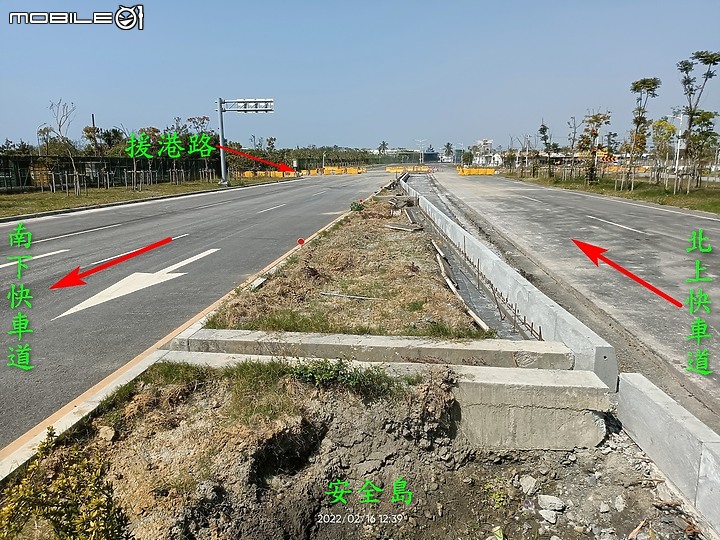

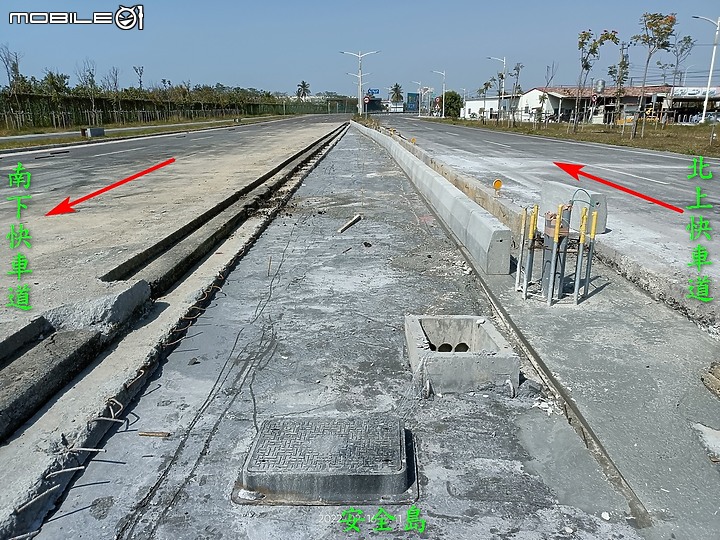

完工日在3月1日,看來是真的要實現了。只差藍田路及援港路的交通號誌還沒做起。

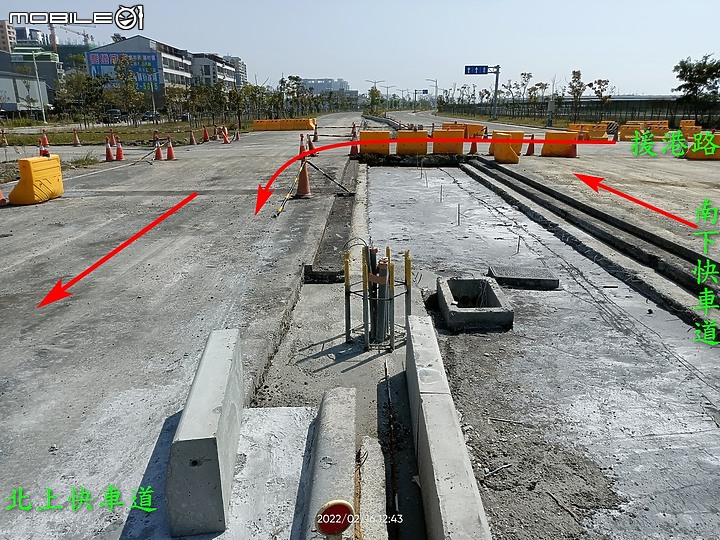

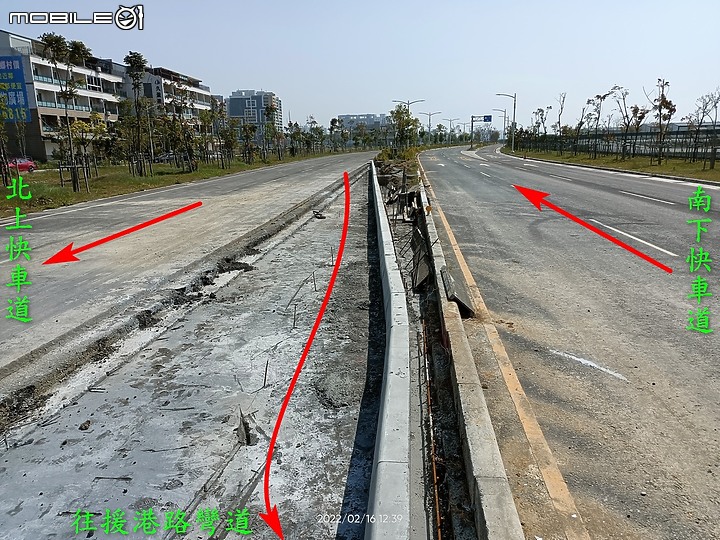

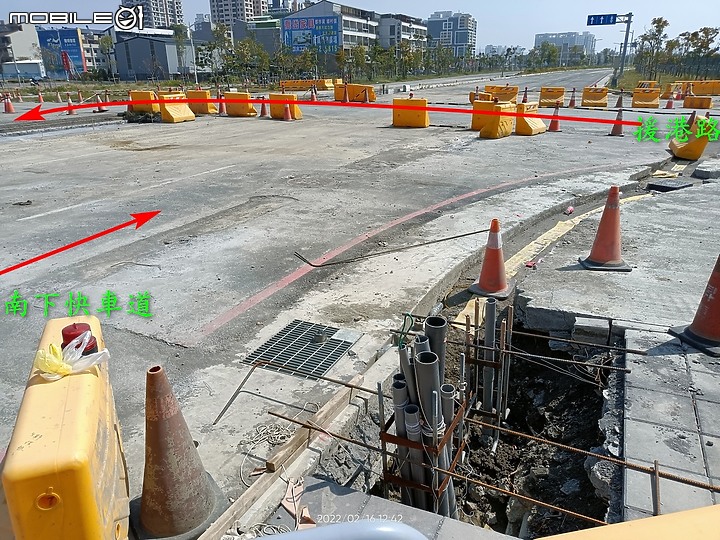

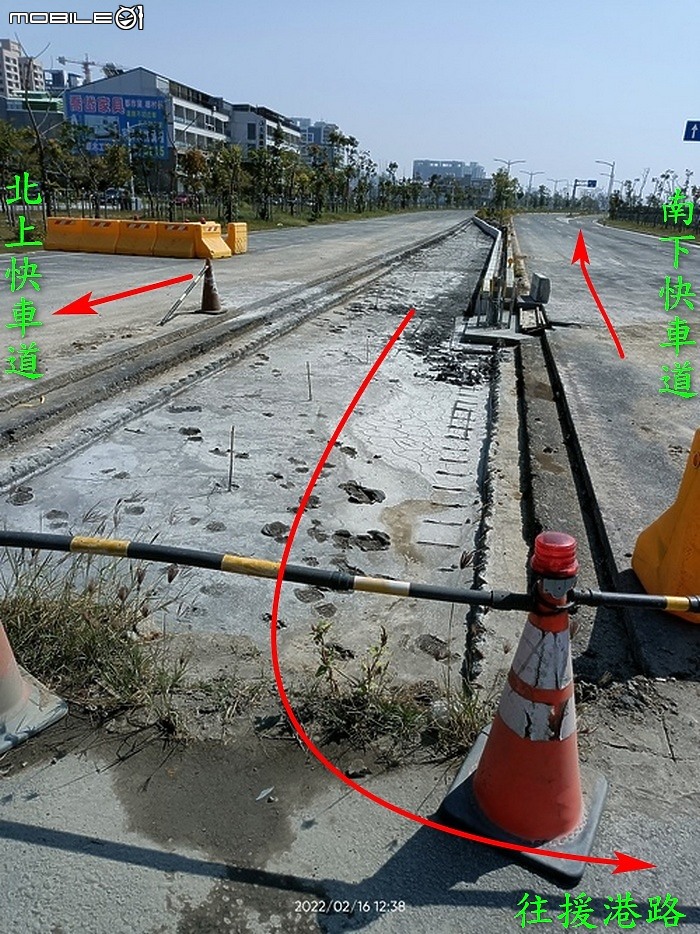

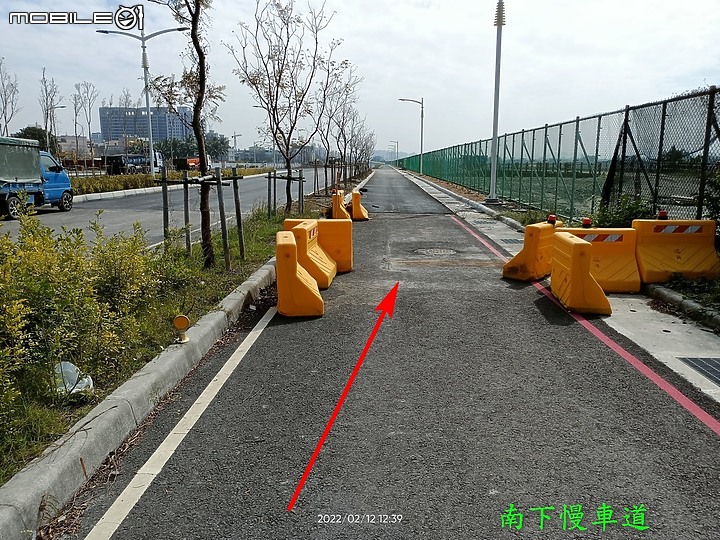

援港路口擴寬近況。

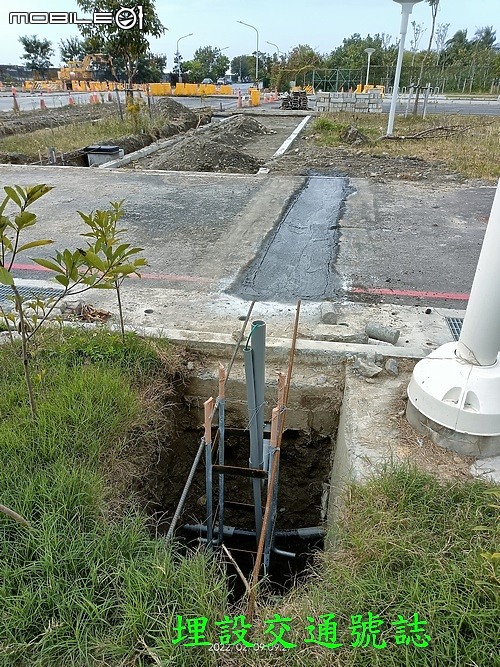

交通號誌設立。

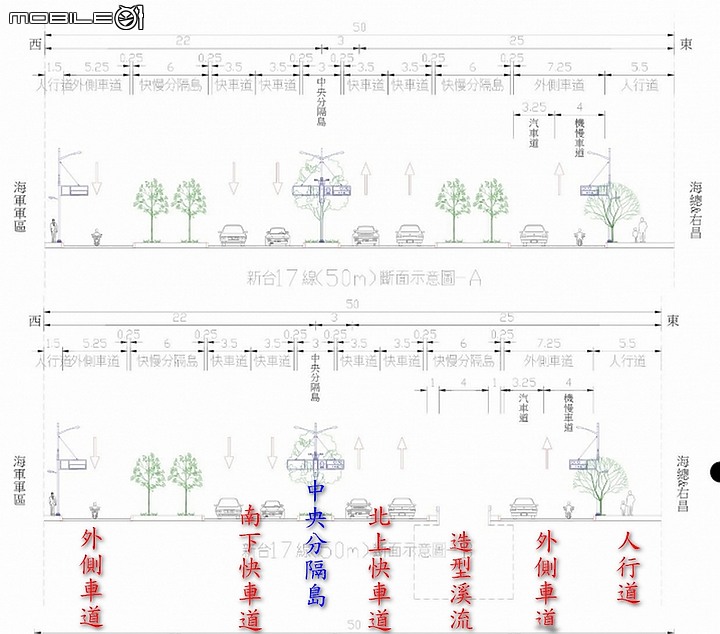

原始圖

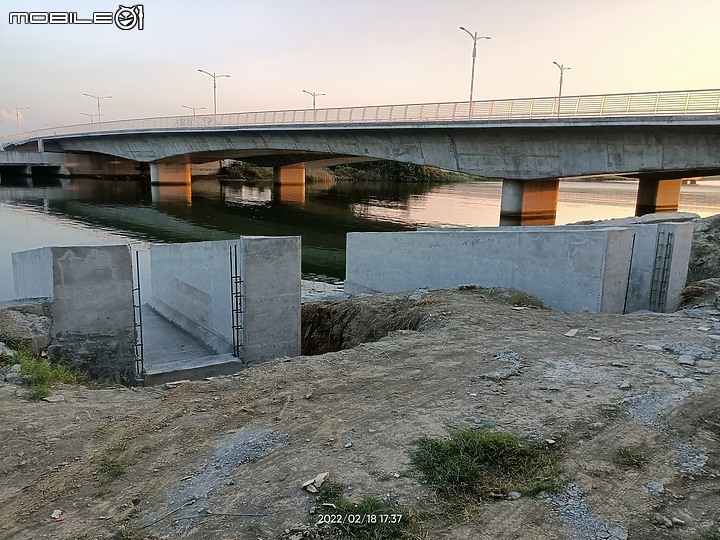

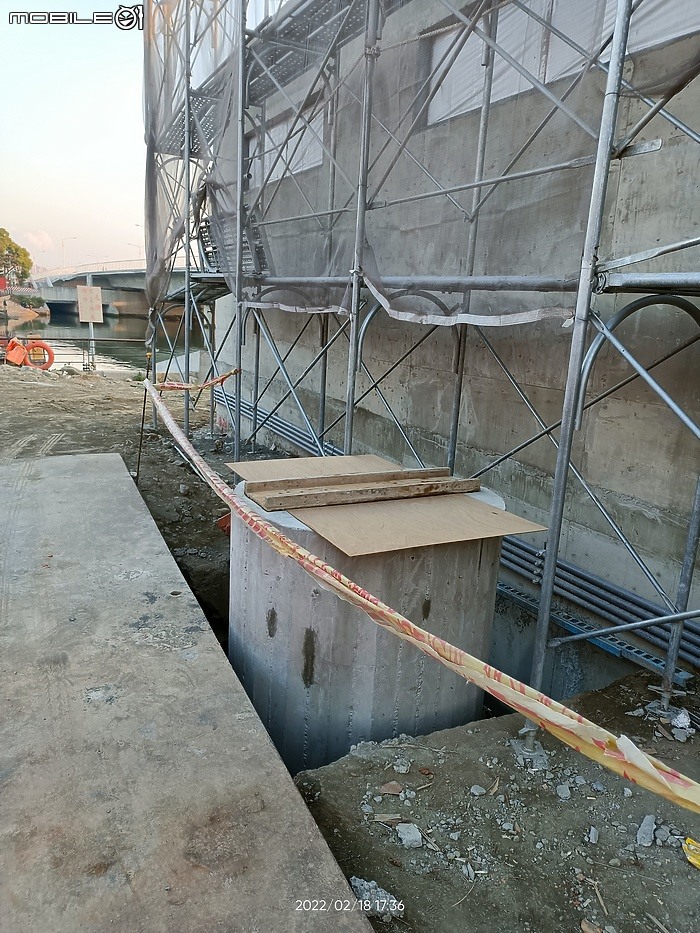

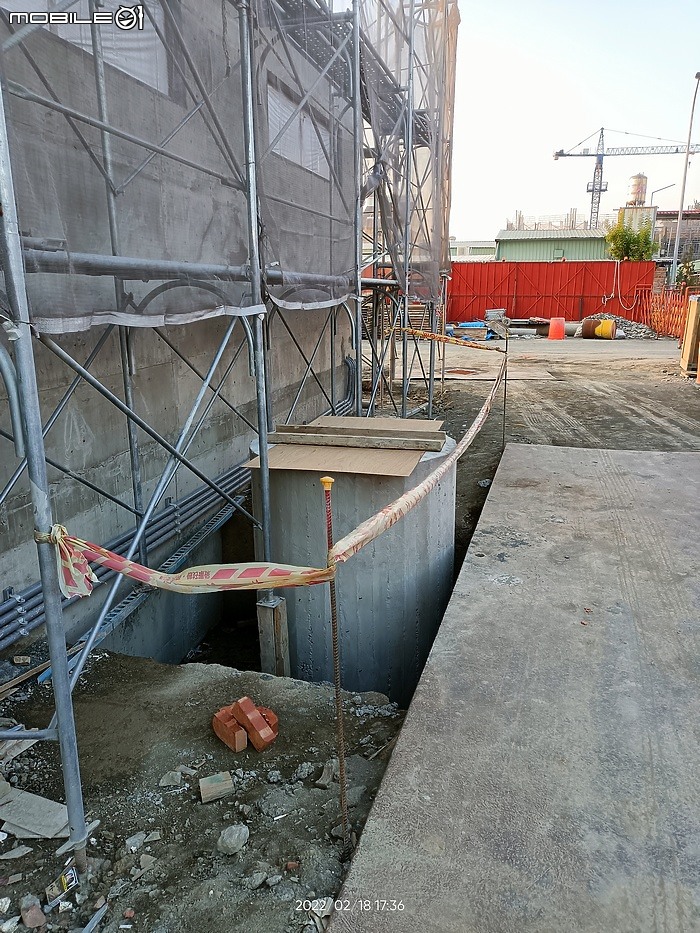

援中路抽水站東側排水溝人孔設施。

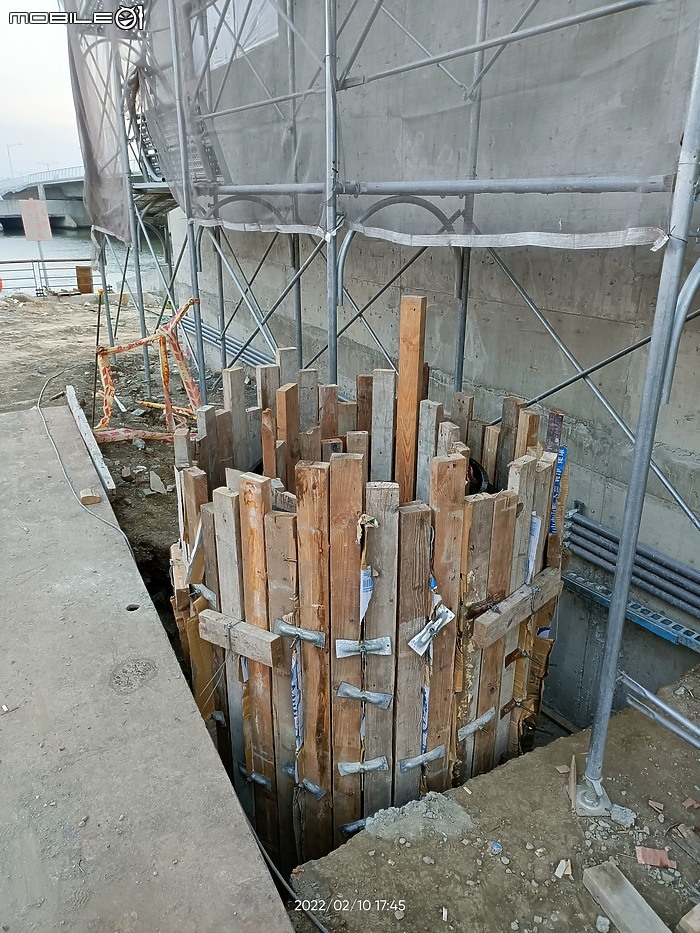

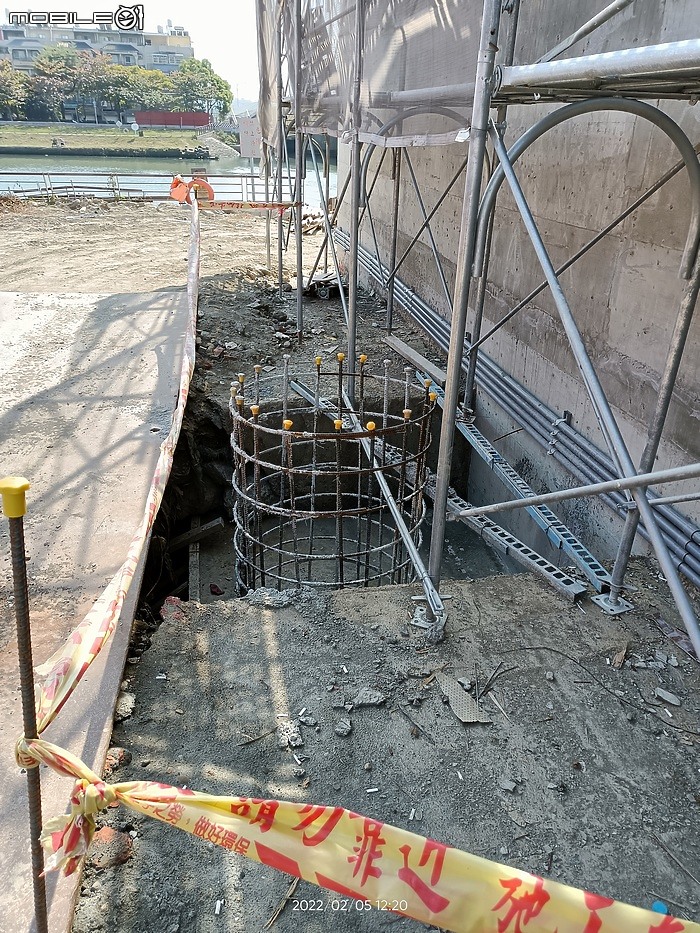

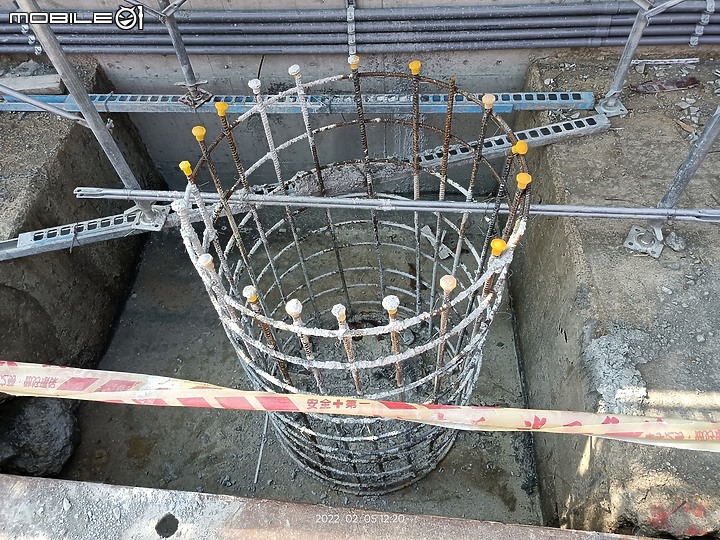

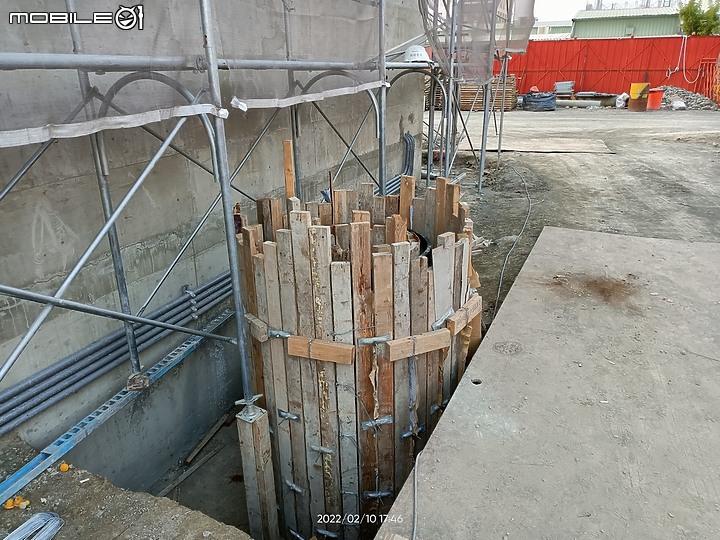

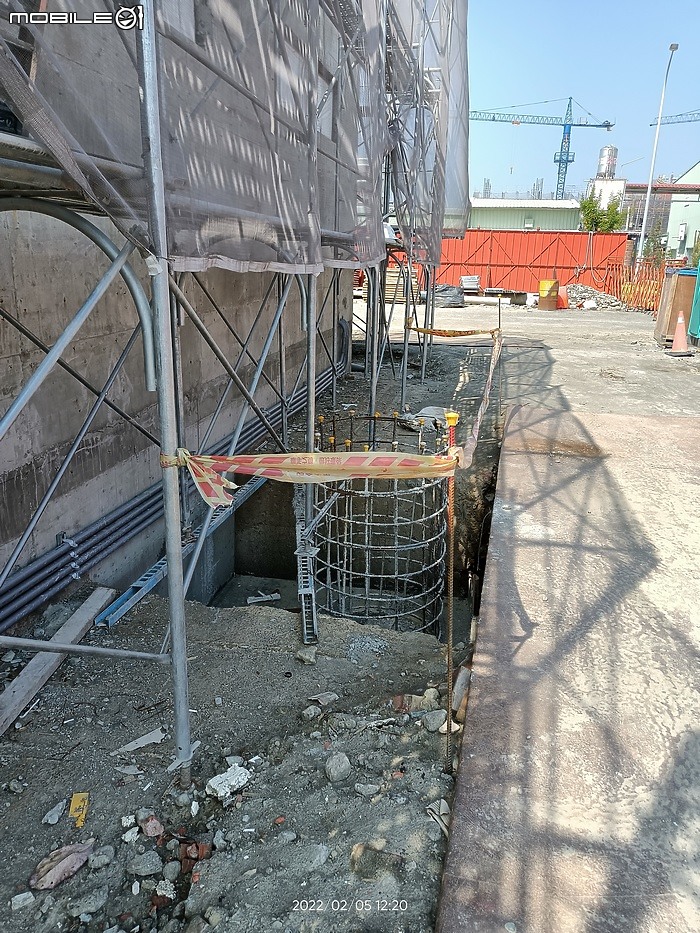

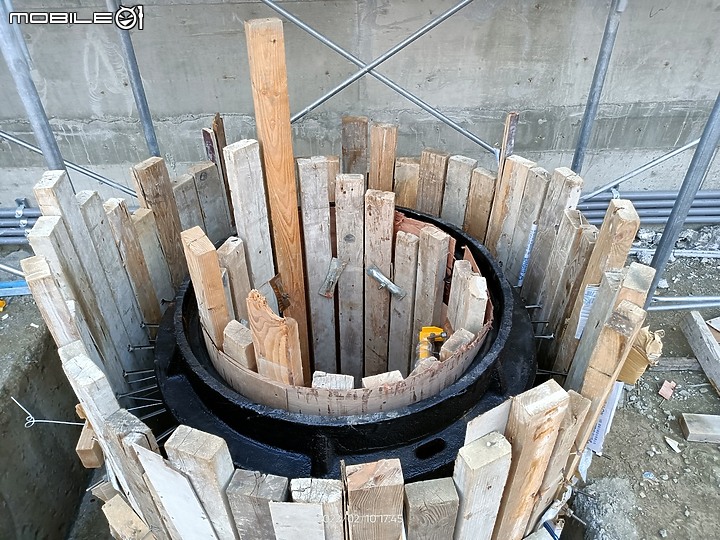

施工步驟。(一)鋼筋組立。

援中路抽水站東側排水溝人孔設施。

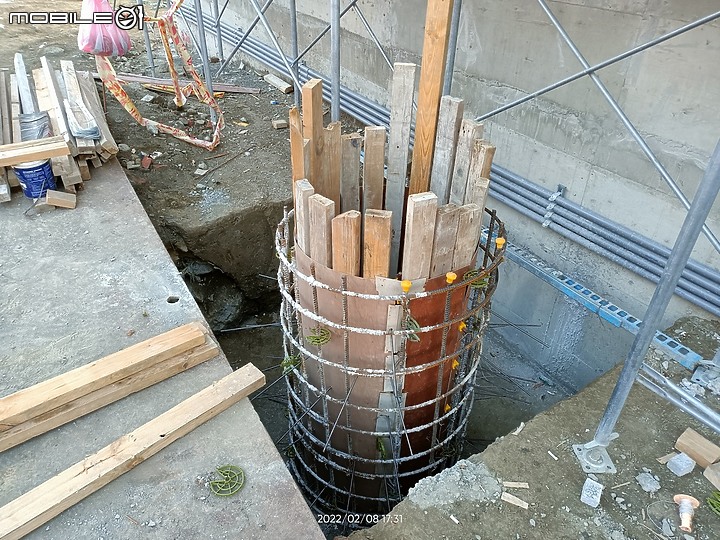

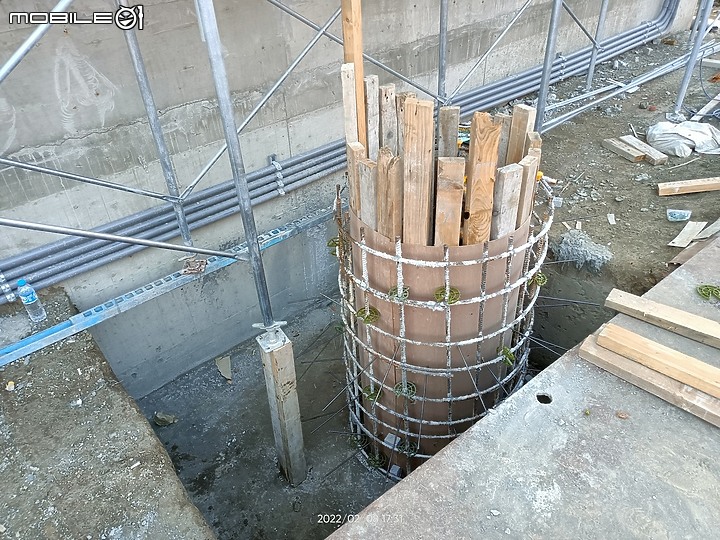

施工步驟。(二)板模組合。

援中路抽水站東側排水溝人孔設施。
施工步驟。(三)完成水泥澆灌。

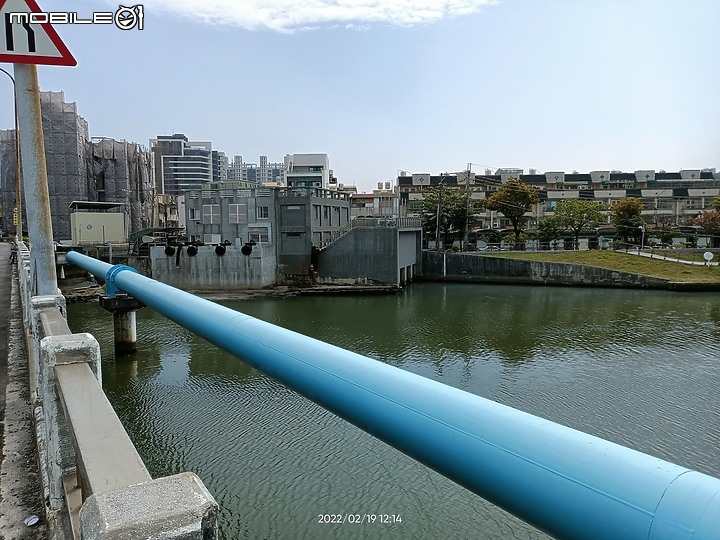

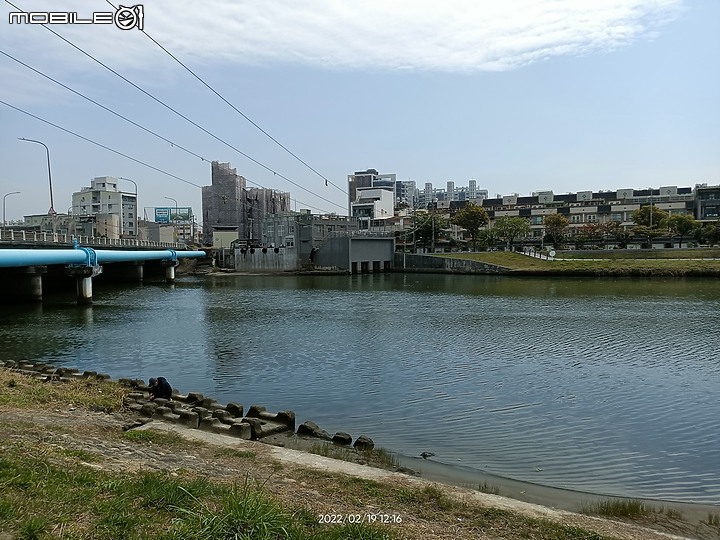

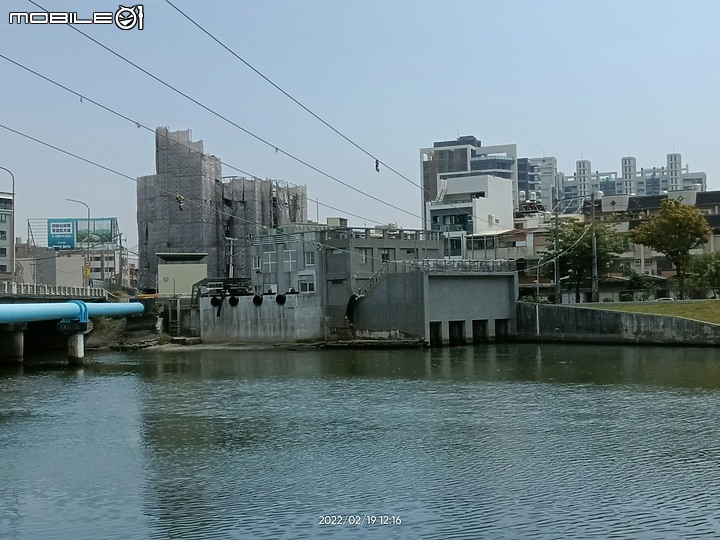

右昌抽水站介紹。

右昌抽水站在興中橋的西南邊。共有八台抽水機,內有三台柴油發電機。旁邊有一座柴油儲油桶。
話說2010年9月19日凡那比颱風高雄淹水。
創下高雄市50年來最大災情,民眾自拍,水湧進民宅,19日晚間8點前,光左營區已降下419毫米雨量,接近50年降雨頻率;道路現波浪,同一時段,楠梓區更是下了618毫米,200年難得一見。

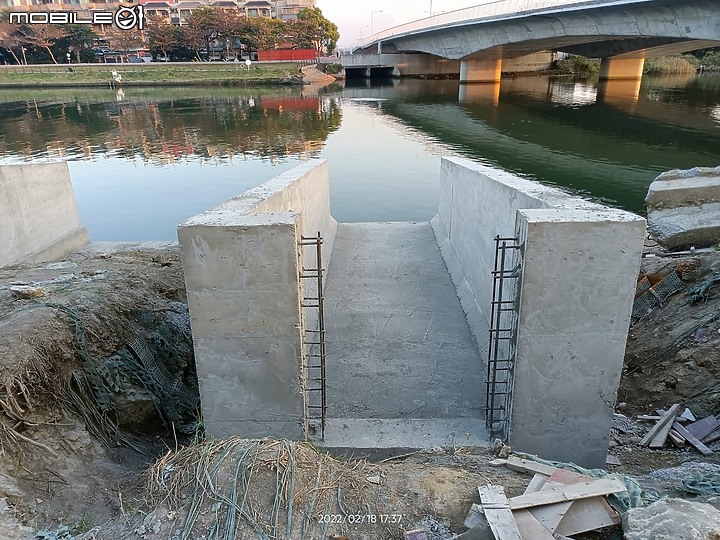

抽水站排水渠道。準備下一步是安裝排水管。
