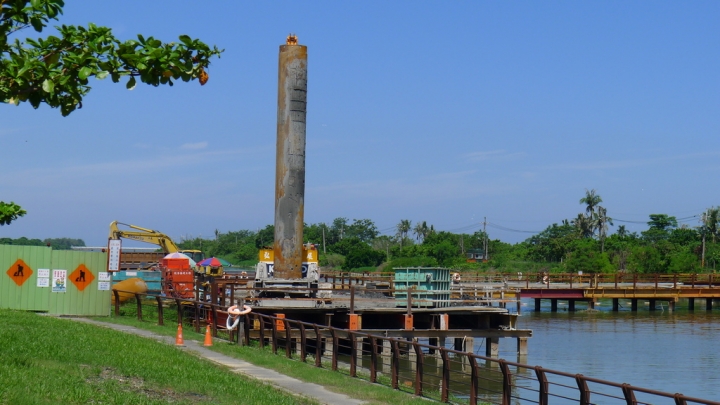

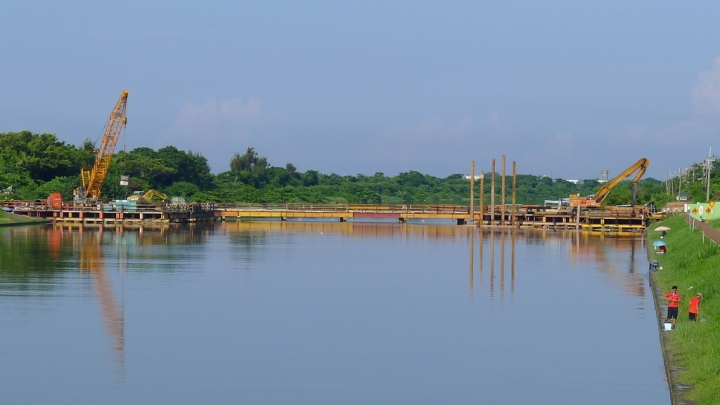

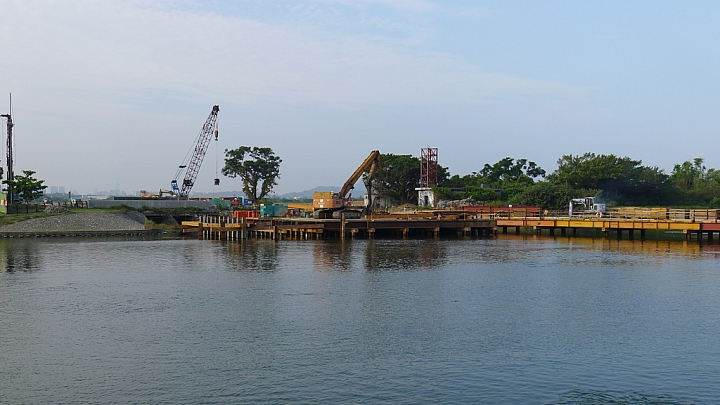

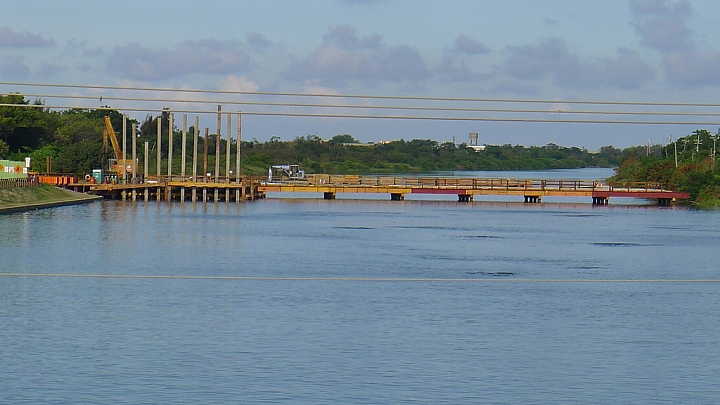

這條路可以打通鼓山一、二、三路到國立中山大學、西子灣、渡船頭等鼓山地區,不用再繞彎兒走左營舊部落、舊社區道路。可惜目前只做北段到德民路口。南段要等北段完工看還有沒有經費再來做。北段正在施工中,預定可能會拖到後年109年初完工。圖中是後勁溪上架設臨時平台準備打樁架橋墩。原來的廣昌支線大排水溝要改道,走新設道路的西側變成海軍軍區的護城河。
.展哥. wrote:台61線核定終點在...(恕刪) 除非目的地在內惟西左營鼓山等地區,或者台南端出發點在安平,要不然不太有人這樣走。------------------------------------老兄你說這話真對,這條新台17線路對內惟西左營鼓山左營眷區等地區居民都很需要。對左營舊部落居民而言,你們這些過路者少經過我們家,也少道路噪音及廢氣的污染。
typetin wrote:老兄你說這話真對,這條新台17線路對內惟西左營鼓山左營眷區等地區居民都很需要。對左營舊部落居民而言,你們這些過路者少經過我們家,也少道路噪音及廢氣的污染。 其實新台17是對於高雄市生活圈北移的功用比較大可以去住比較郊區 但是來市區也很快
.展哥. wrote:台61線核定終點在台南市七股區,七股到左營(假設左營車站前的翠華路)還要62公里,開車的人理論上不會走台17接61,騎機車的也只有紅黃牌重機或這樣走街61,而白牌機車又不能上台61,還不如直接走民族一路台一線,除非目的地在內惟西左營鼓山等地區,或者台南端出發點在安平,要不然不太有人這樣走 如果61快速道路能延伸高雄不知有多好要去釣魚就不用繞市區一大圈了

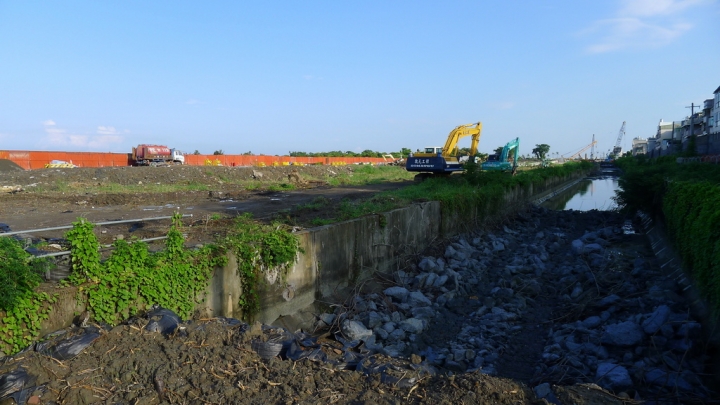

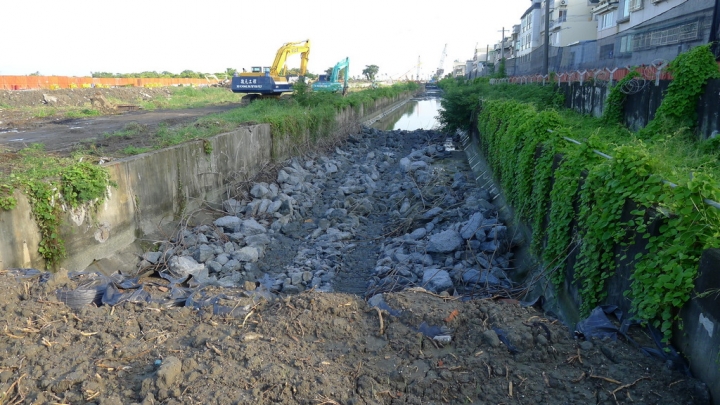

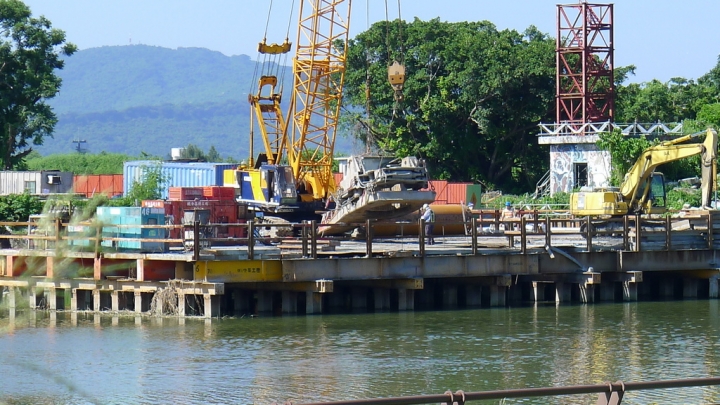

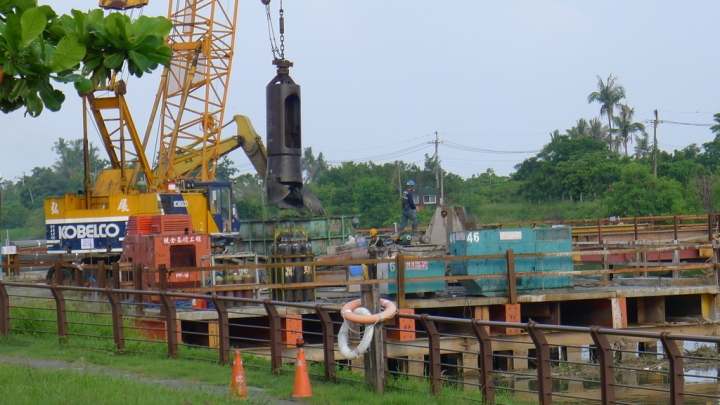

軍中大排廣昌支線已廢棄,如圖。填土此塊地是新台17線道路。後勁溪南北兩岸施工平台已連繫。正在打樁灌水泥支柱未來預備架橋。有誰知道這個重型機械圓筒挖土機叫什麼?挖空後安裝鋼筋籠再灌混凝土。吊裝鋼筋籠。再灌混凝土。

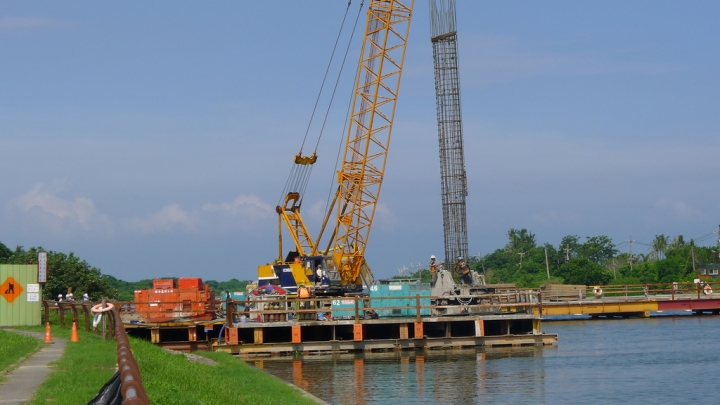

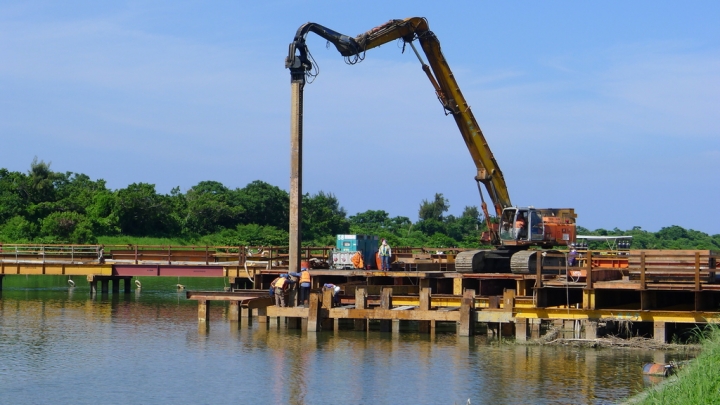

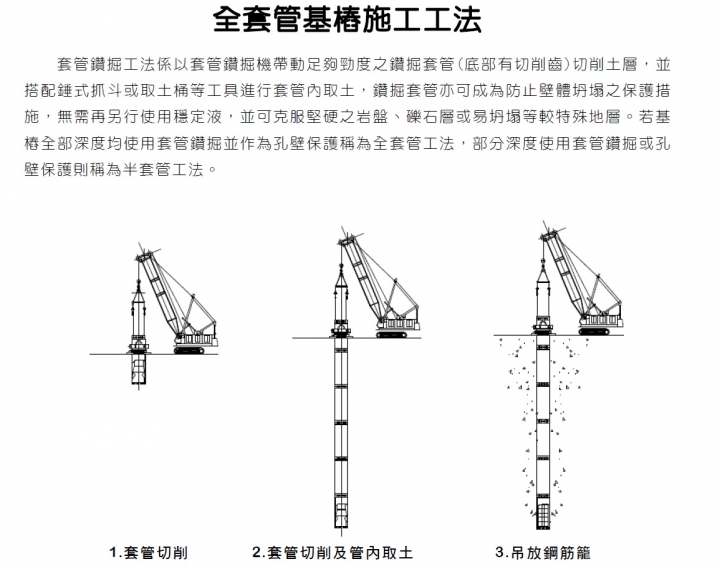

frack wrote:全套管基樁施工法如...(恕刪) 謝謝Frack指引。現在科普一下。起重吊車把搖管機抬出準備放置於樁位中心線。液壓振動打樁機。這種機械真不錯,可以抓取工字鐵型鋼、鋼板,動作是打樁或是抽出。
