高雄 新台17高雄外環線(更名楠海路)。南段動土日:9月13日

現在南段都沒消沒息,
著實讓人焦慮,
有在追進度的立委似乎只有劉世芳😢
wish1114

南段目前只到中海路!這段路沒什麼政治人物在關心!

2021-09-04 10:27

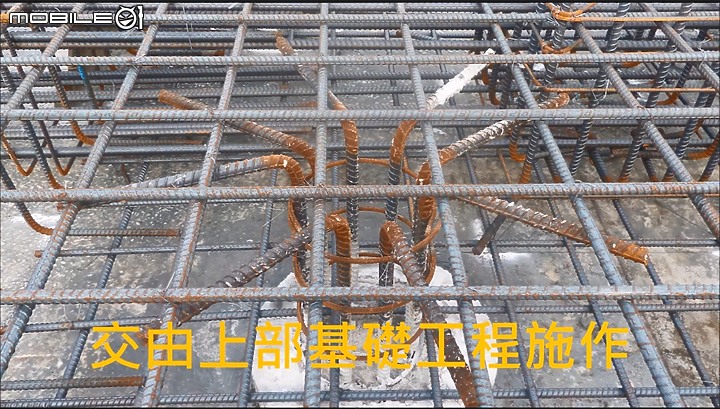

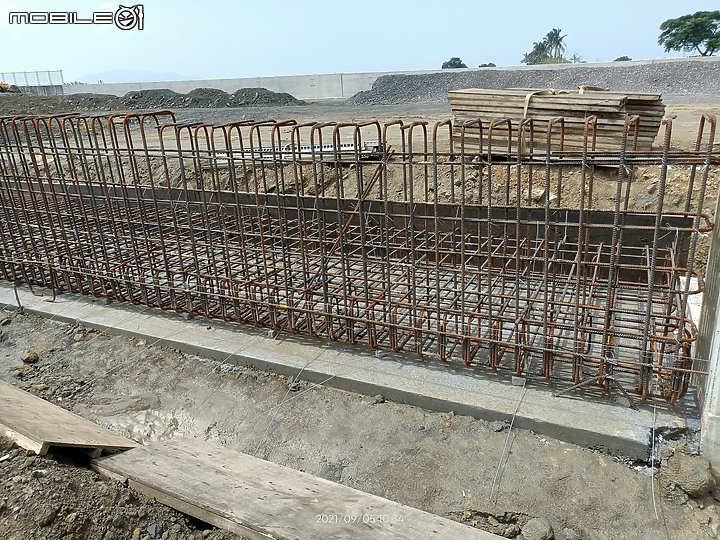

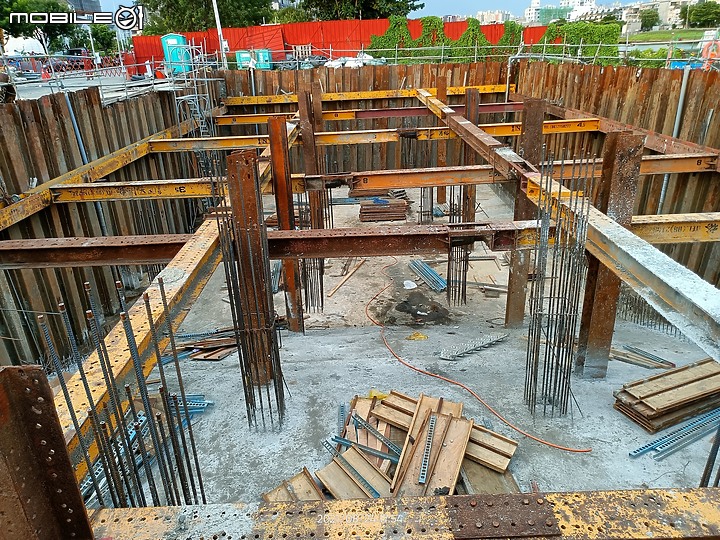

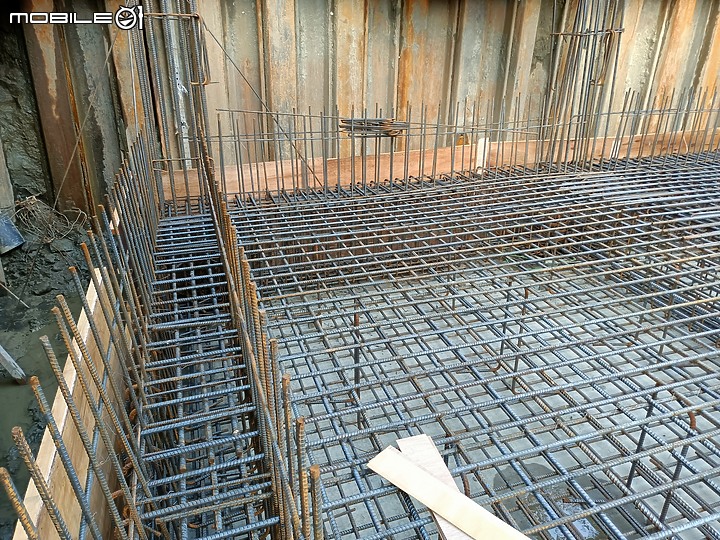

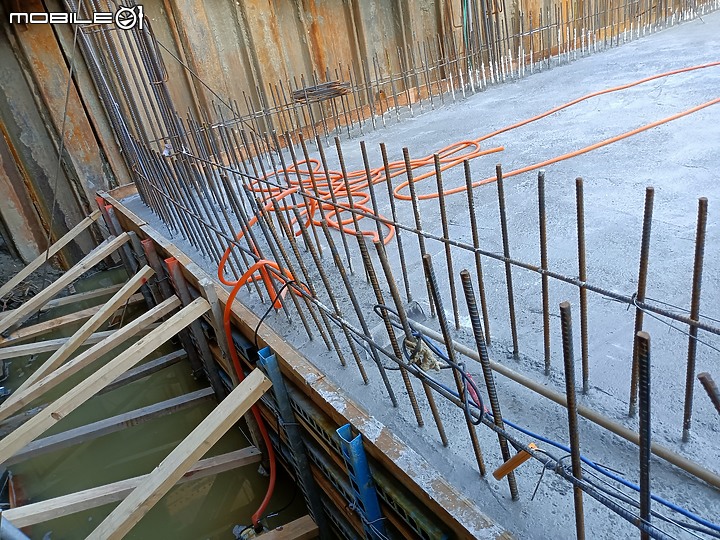

底層鋼筋組立有1公尺高。

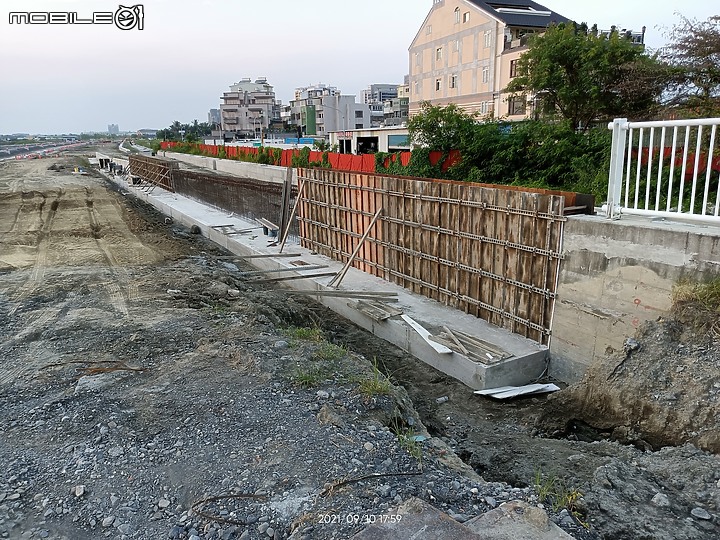

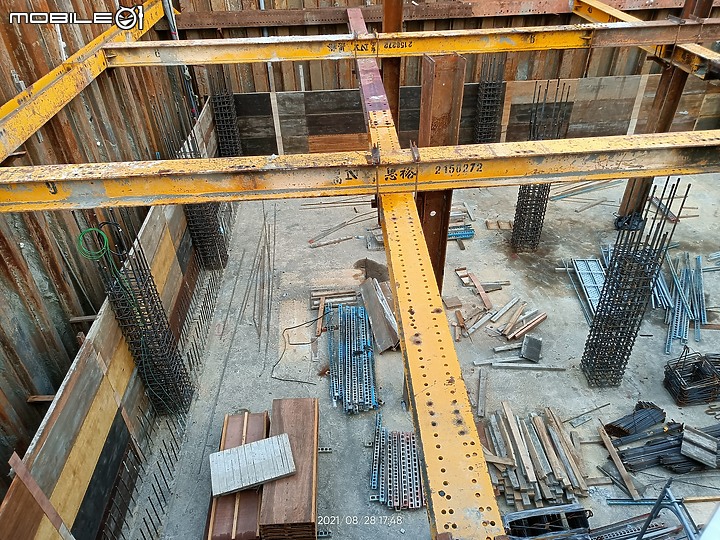

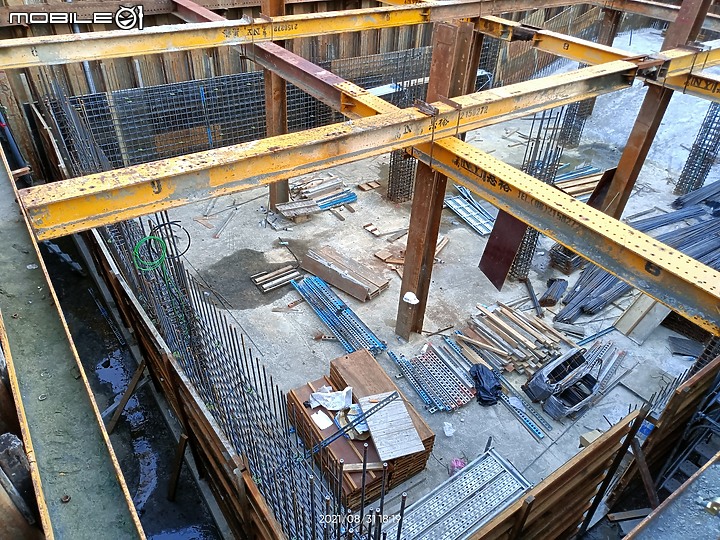

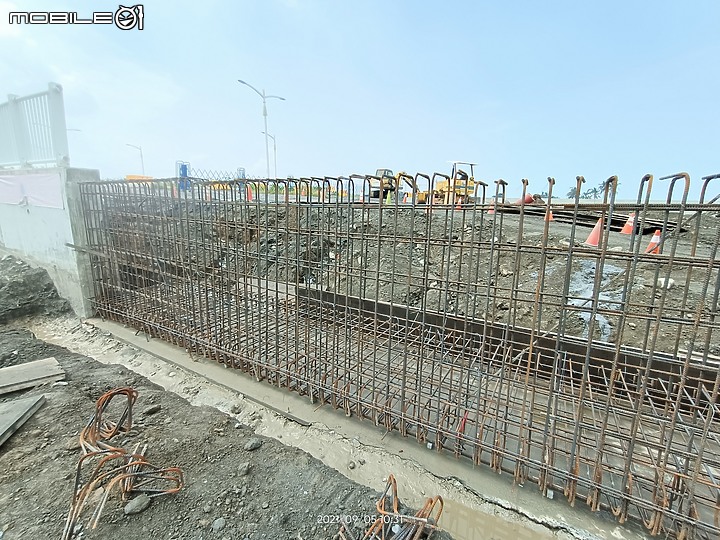

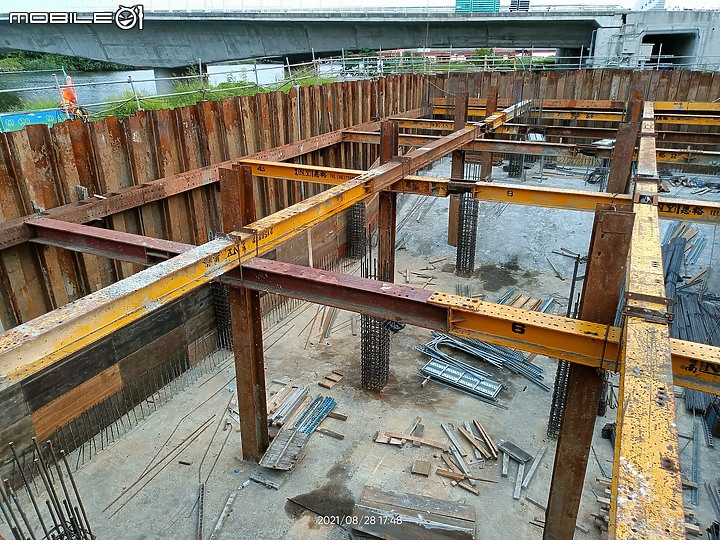

牆身模板組立






下次就準備灌漿了,請期待……
雲淡風輕88888

不能停 不能停 您是我的小鴨小花朵.....伍佰的歌

2021-09-07 11:01
CHEN71595

請持續公佈,我等到花兒都謝了...........

2021-09-07 14:13
持續追蹤中....
希望早日完工!
辛苦樓主了

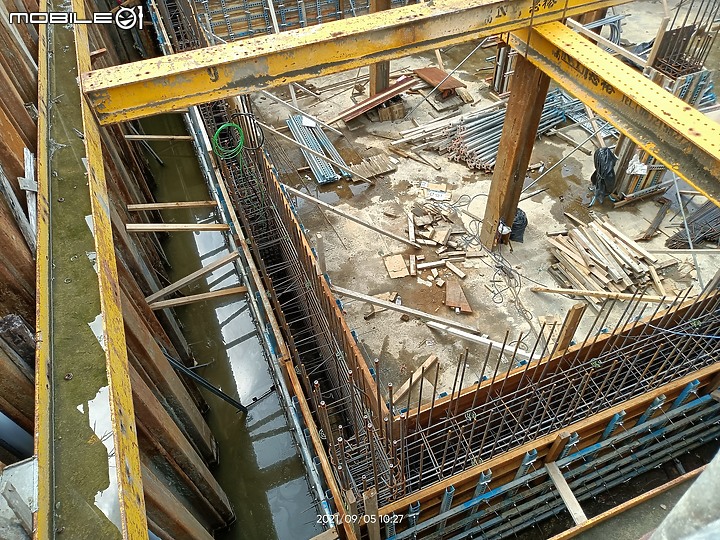

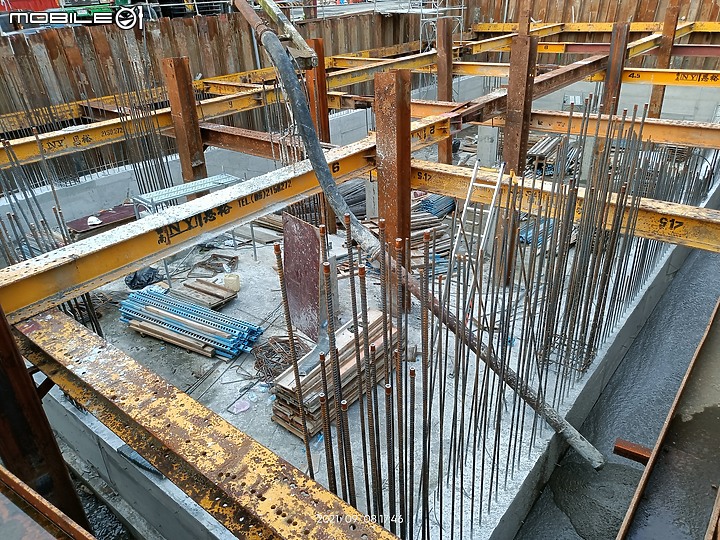

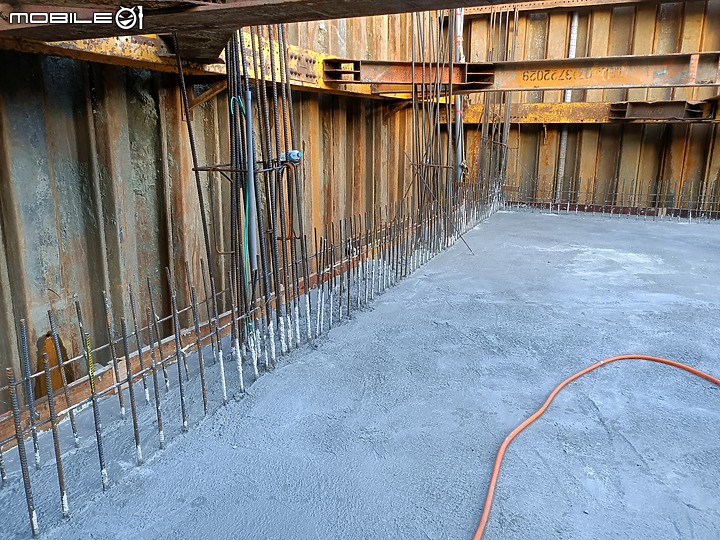

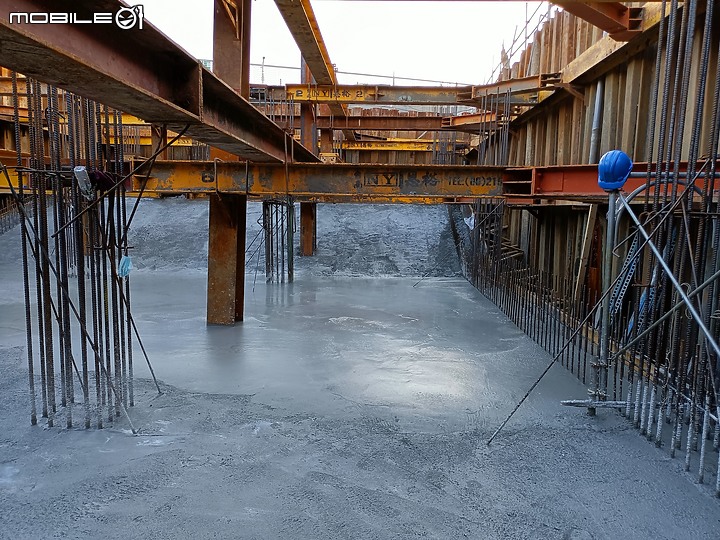

底層混凝土澆置……

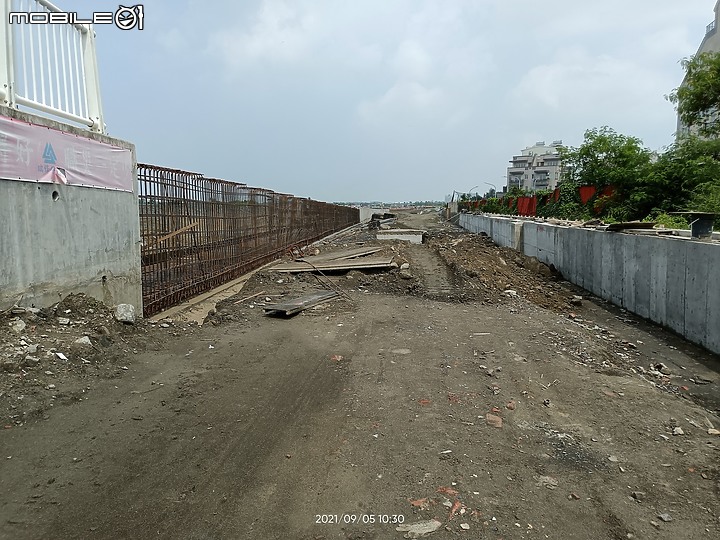

之前不厭其煩PO許多施工圖片,是想知道一般高樓地下層是如何施工及步驟。

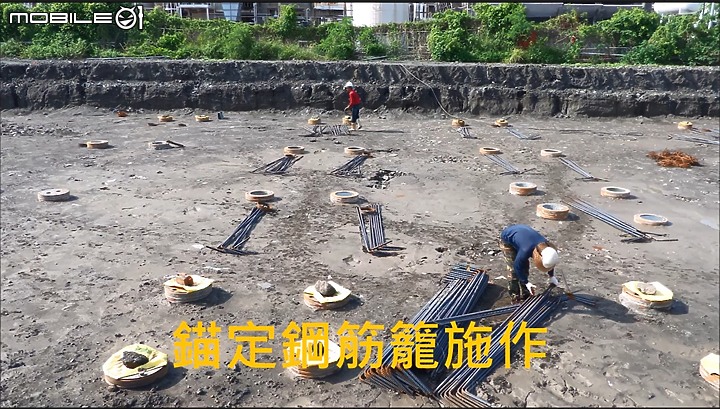

這裡地下樓只有一層,所以沒用上連續牆的抓斗式挖掘機。

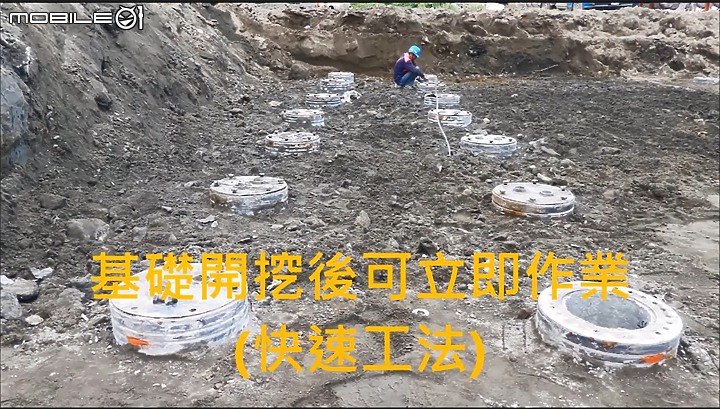

施工比較簡單,先在工地預定地點打擊式預力混凝土基樁深入地下,基樁頭離地表約有七米深。

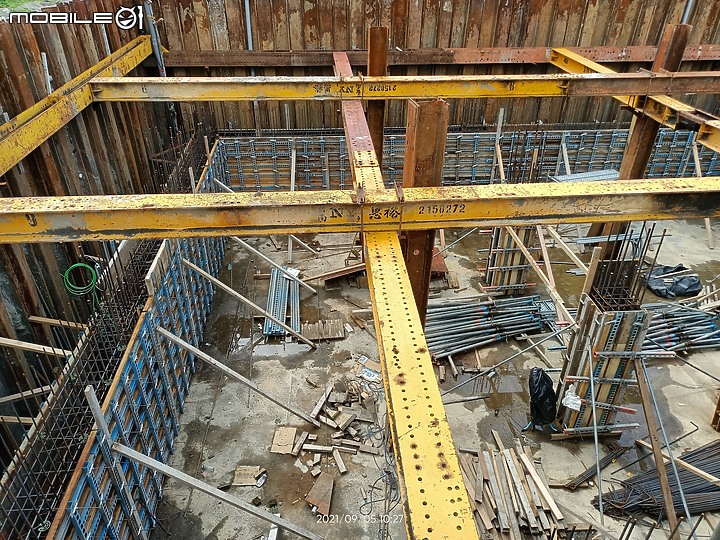

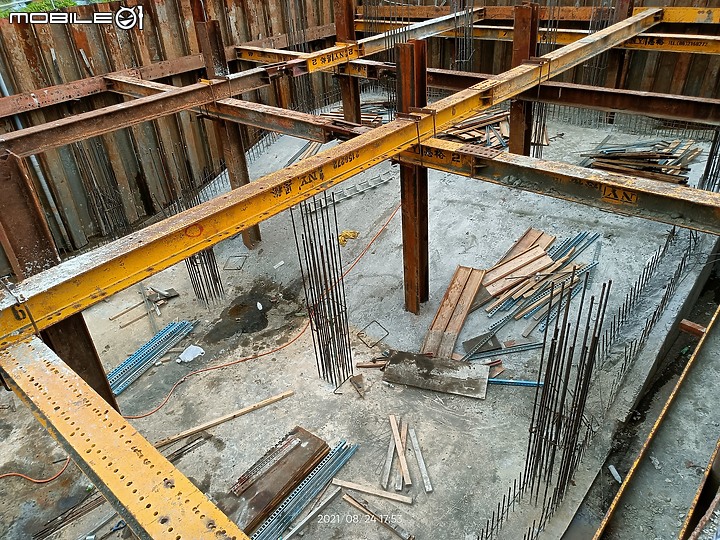

臨時擋土牆鋼板樁圍起,工字鐵支撐架起,以防鋼板樁傾倒。

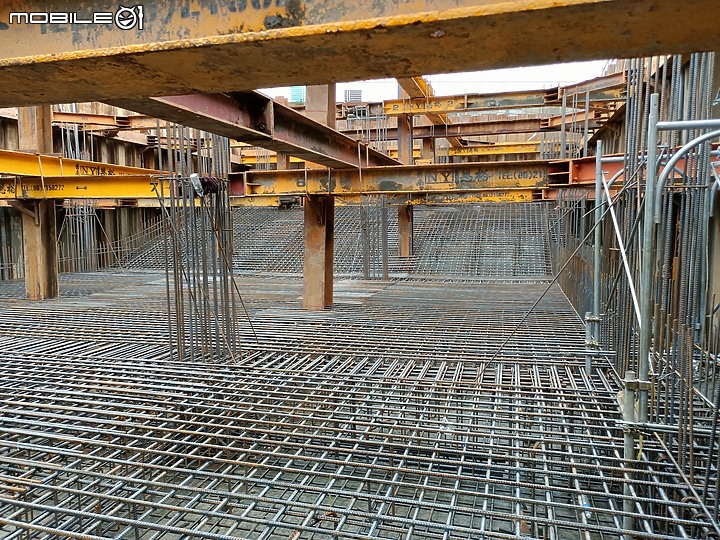

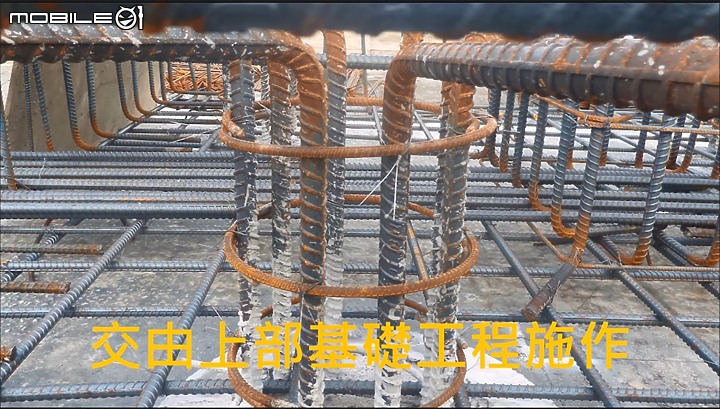

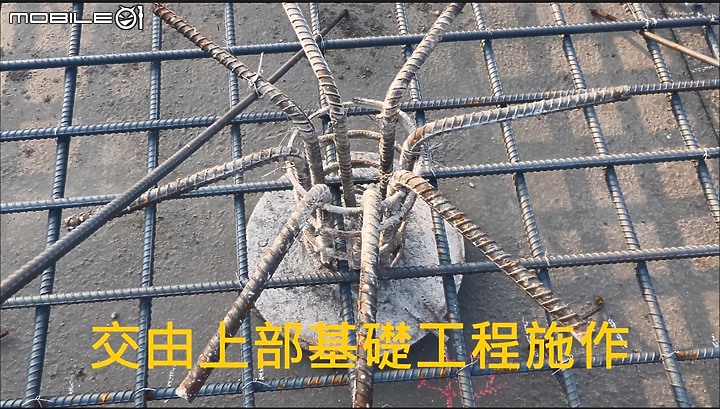

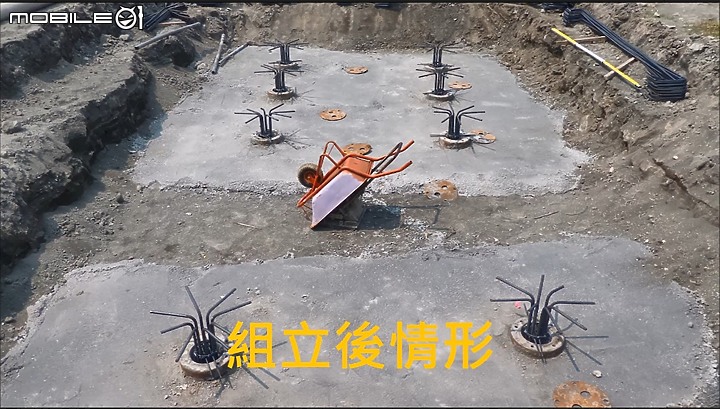

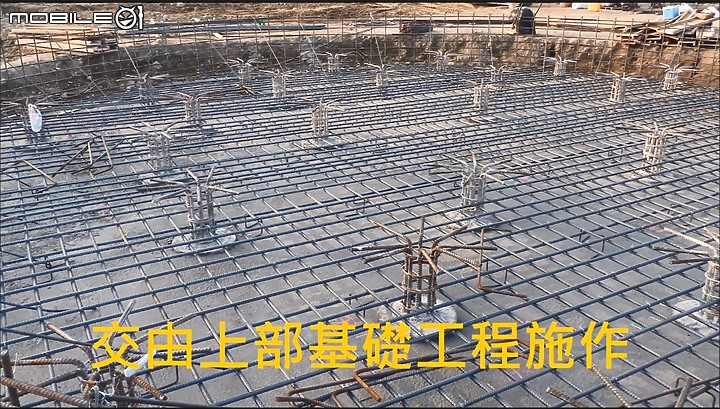

挖掘機(怪手)開挖。至七米深,然後整地舖PC混凝土,在基樁頭上佈置鋼筋排……。

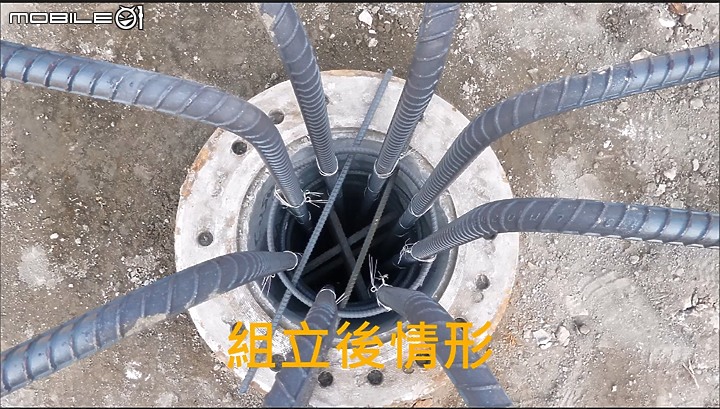

如以上照片所示。
CHEN71595

給一百個讚

2021-09-07 14:13
typetin
typetin 樓主

上面的手掌圖形?數字沒增加呀!

2021-09-07 14:44

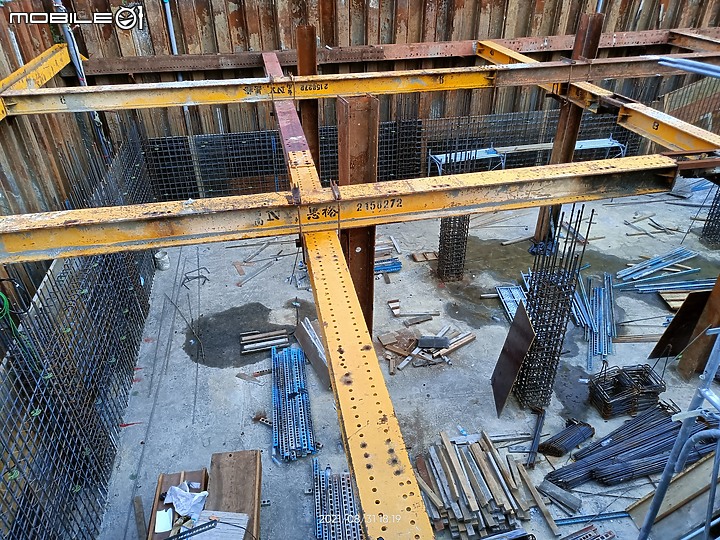

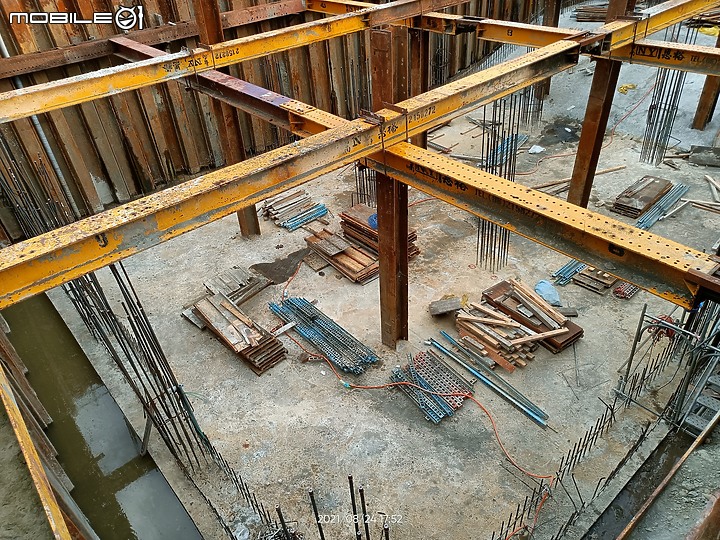

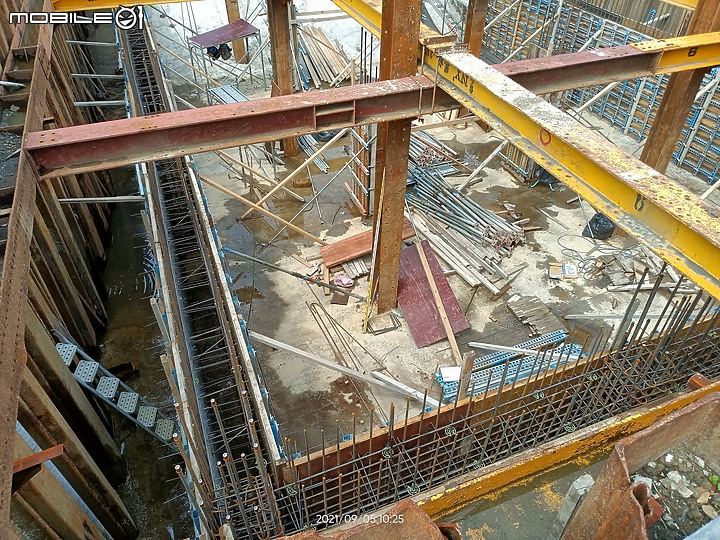

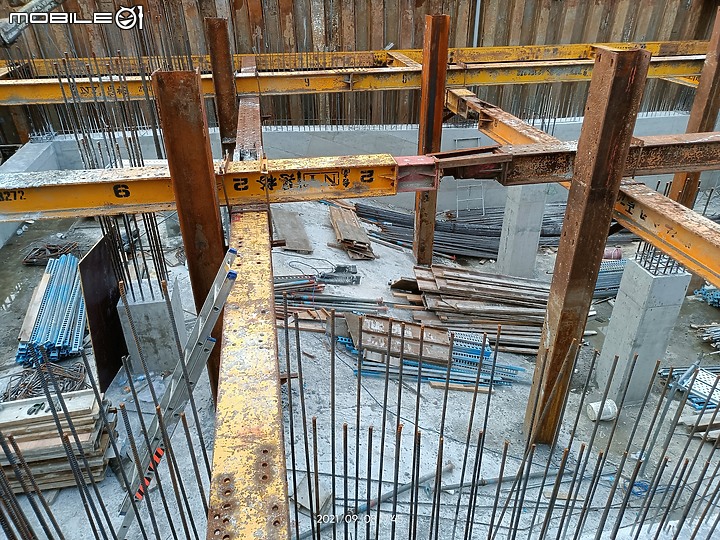

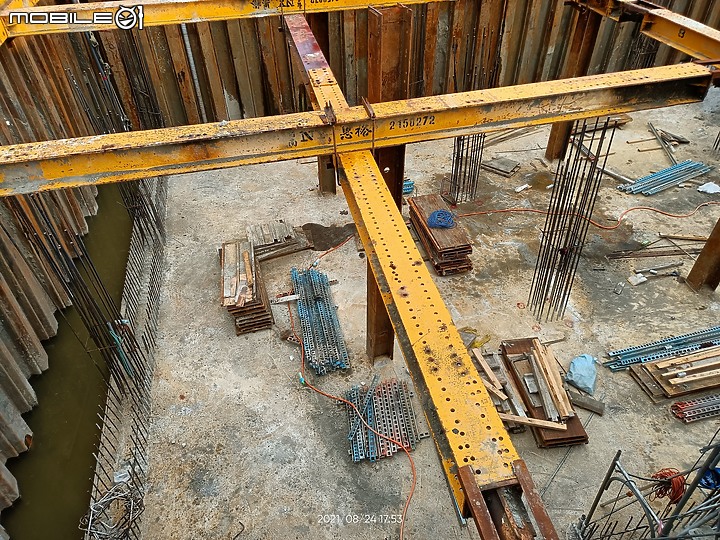

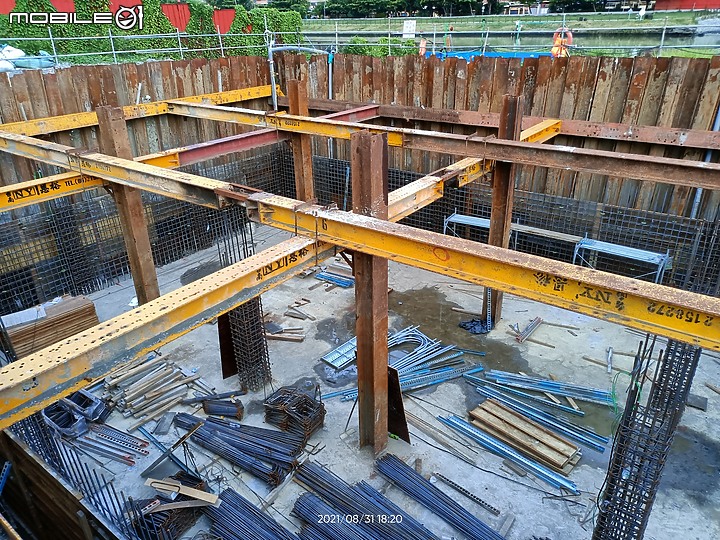

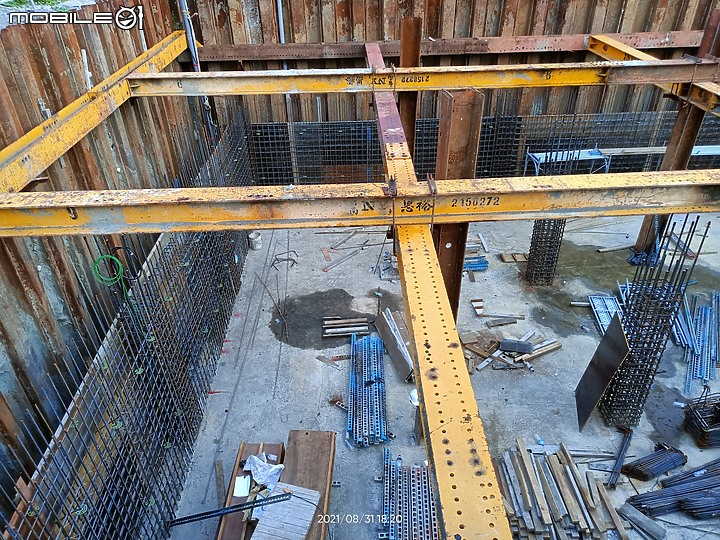

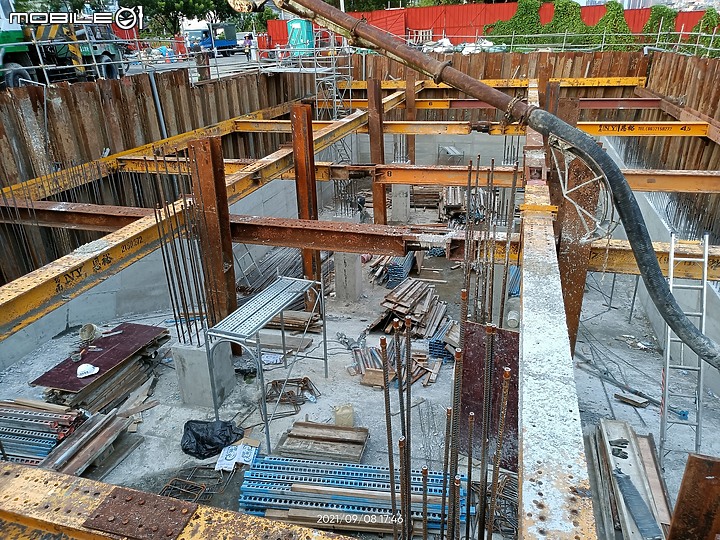

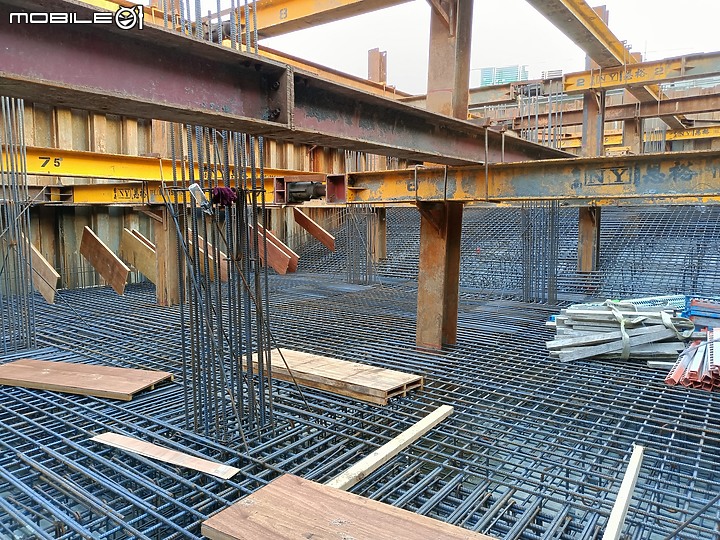

等水泥乾燥後再施工,現在先簡化鋼構支架。加大上方空間,以利吊架作業。

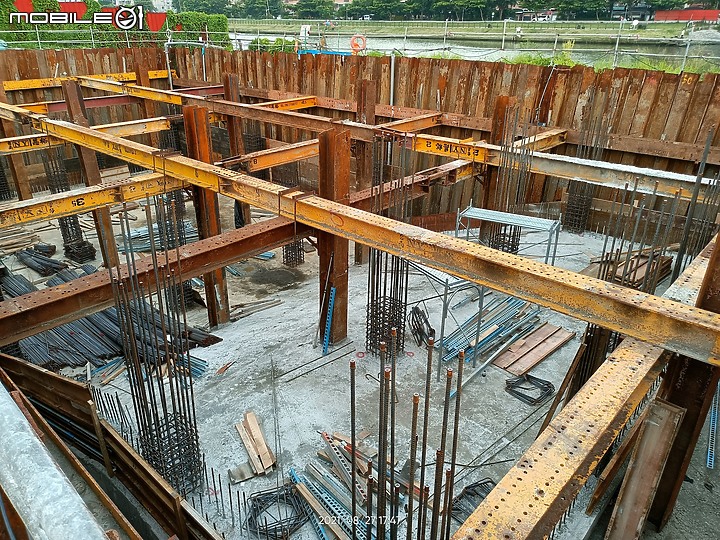

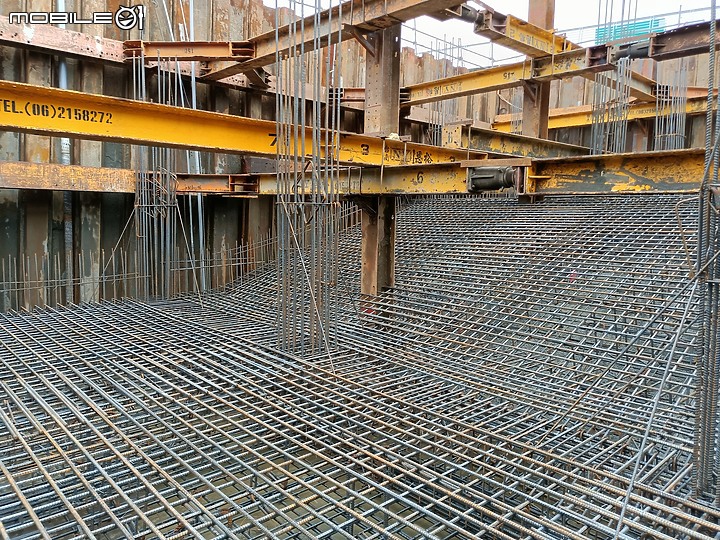

這中間的豎立八支鋼柱,已經與混凝土結合,以後要拆除,恐怕只能用氧乙炔切割器切除了。外圍的鋼板樁沒與水泥結合。


CHEN71595

所以是先做到中海路嗎?若是,有進度總比沒進度好

2021-09-07 14:14
typetin
typetin 樓主

慢慢施工吧,後續誰知道呢?

2021-09-07 14:46

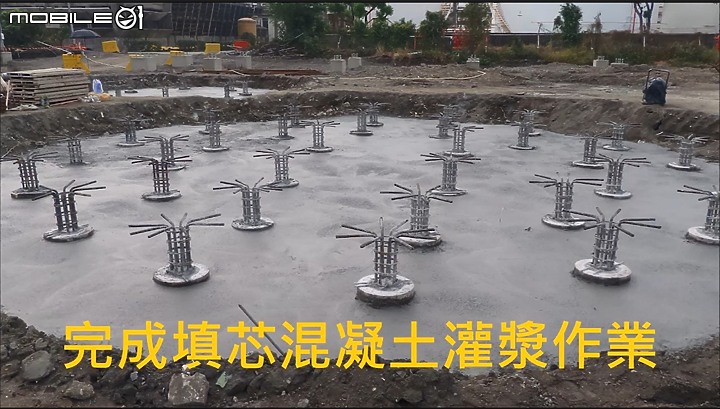

有人不知道水泥樁(PC樁、預力混凝土基樁)是做什麼用的?
簡單一張圖就明白。


看影片如何處理工地上的水泥樁(下面網址連結)
預鑄式中空樁頭處理

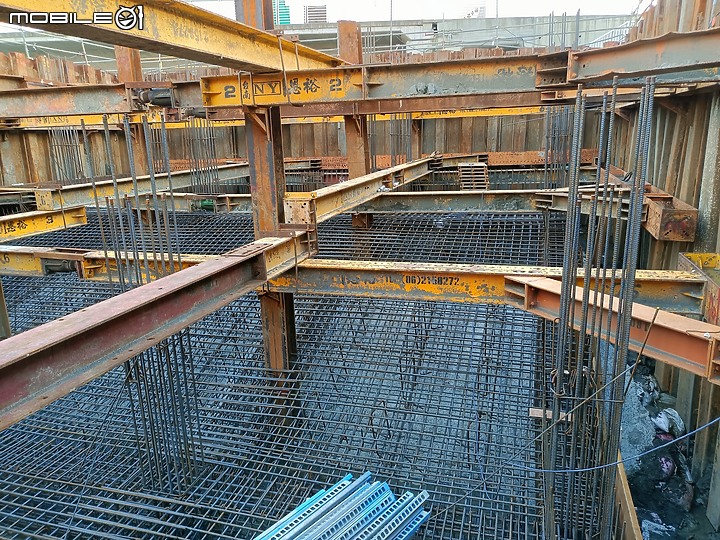

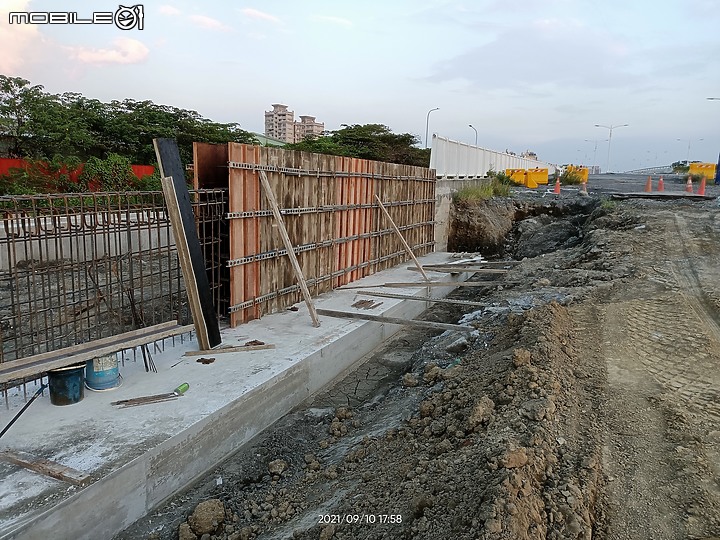

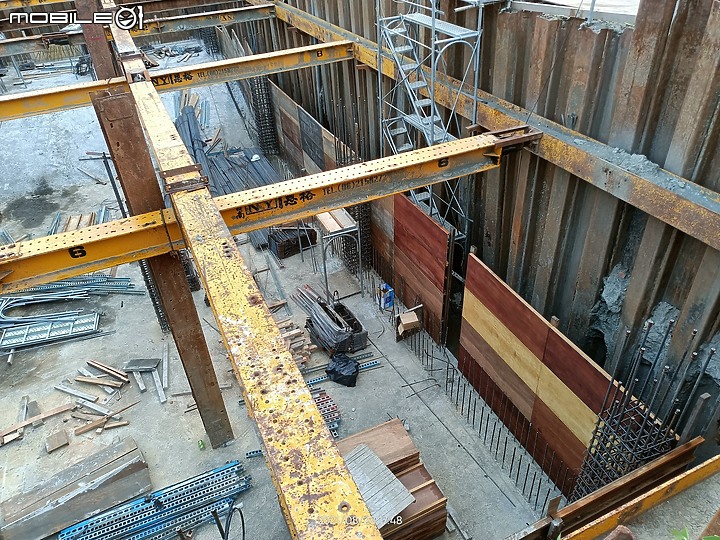

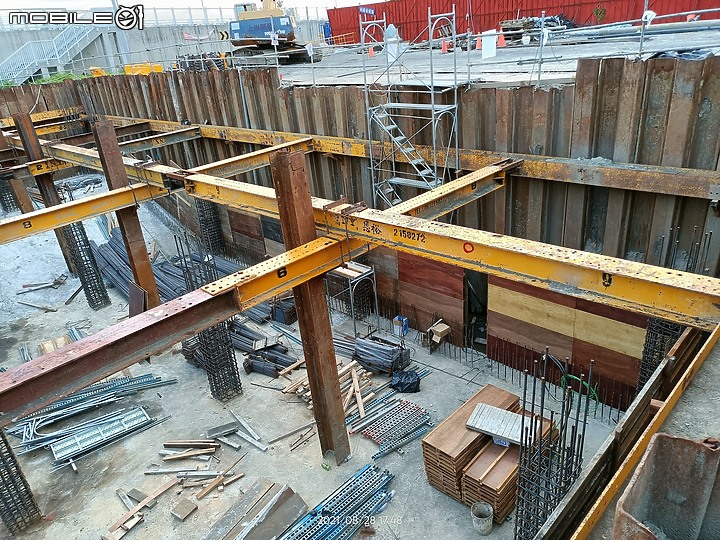

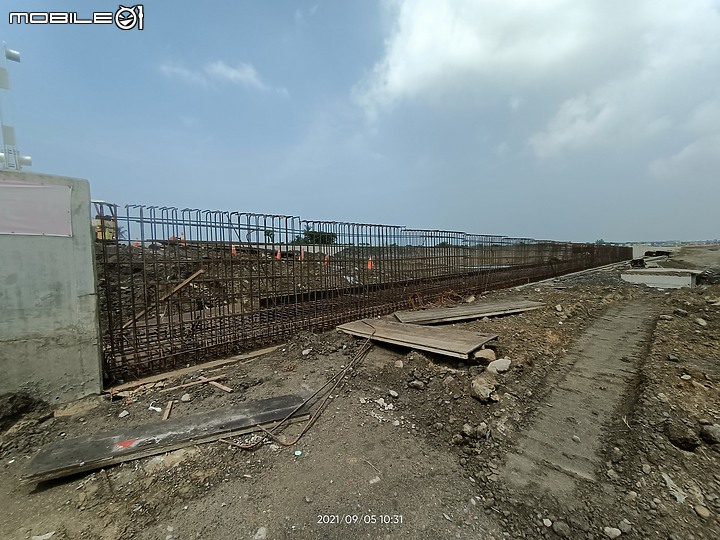

牆身模板組立,

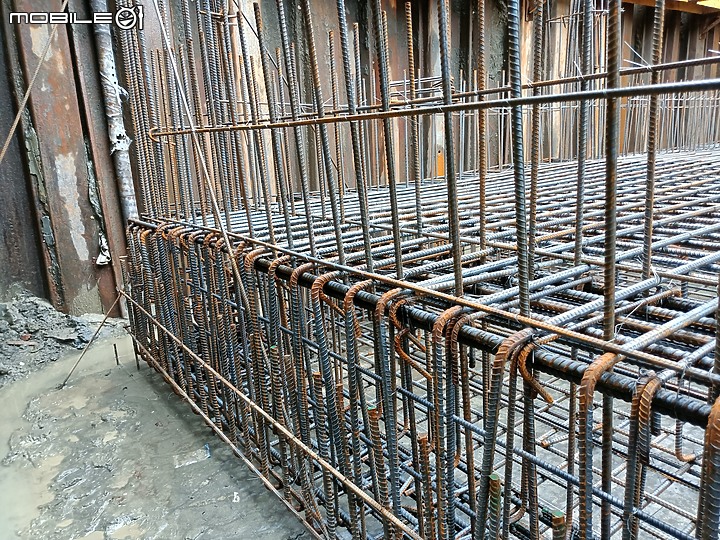

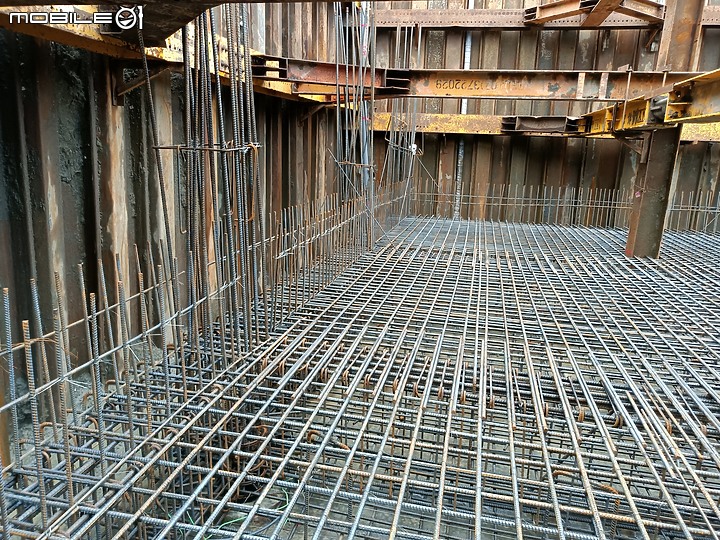

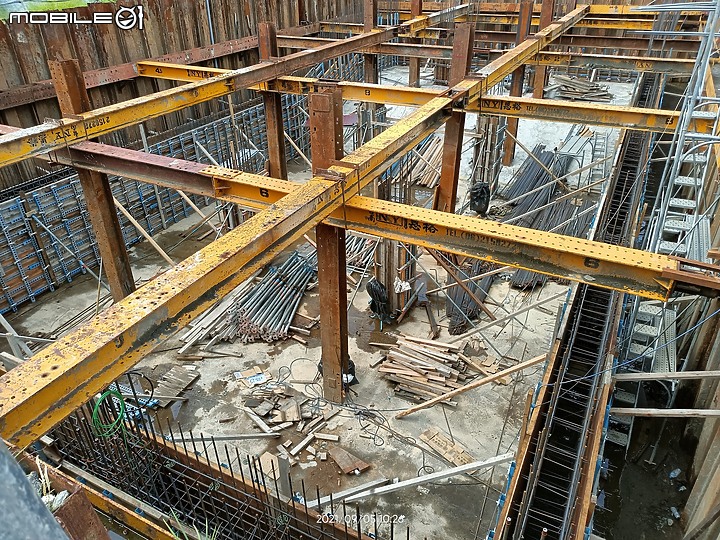

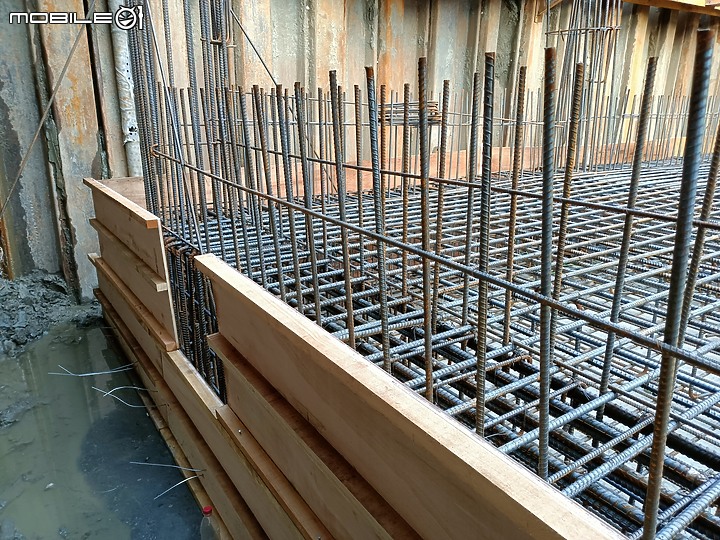

牆身鋼筋綁紮、

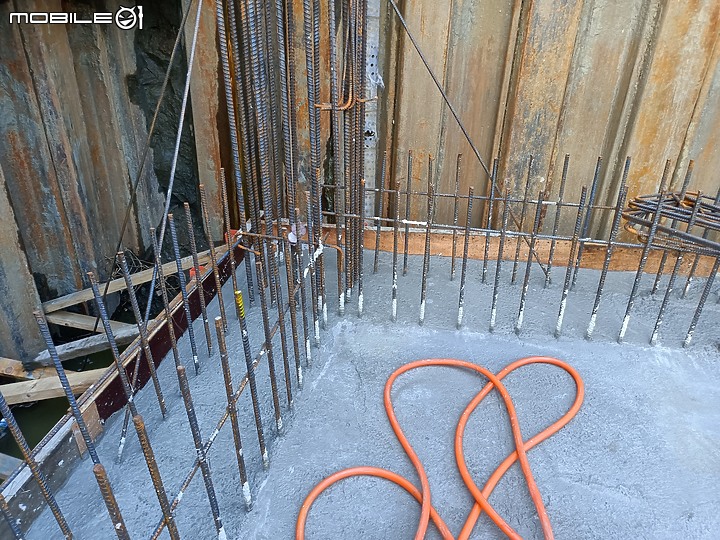

內牆模板組立。準備灌混凝土。

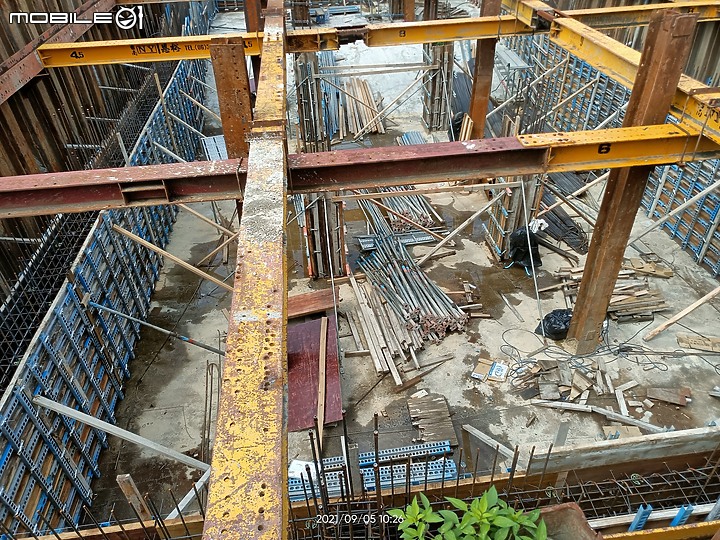

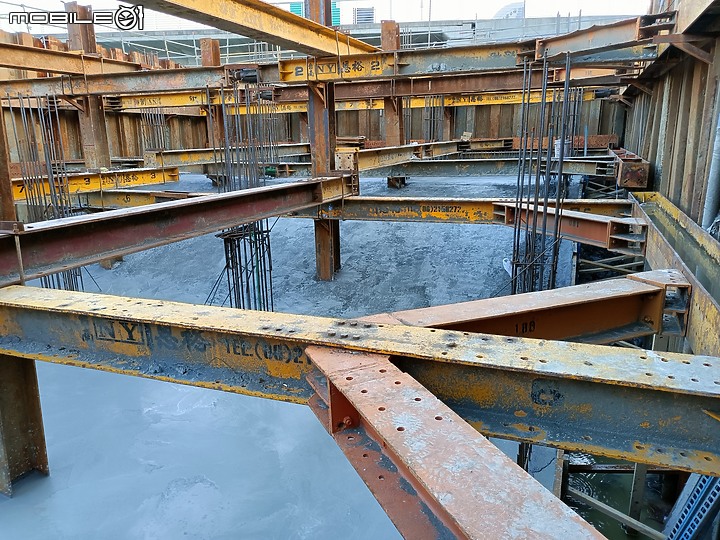

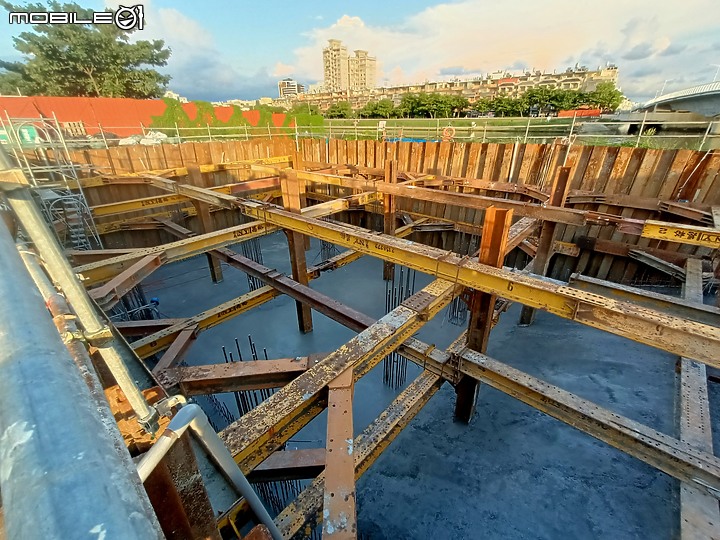

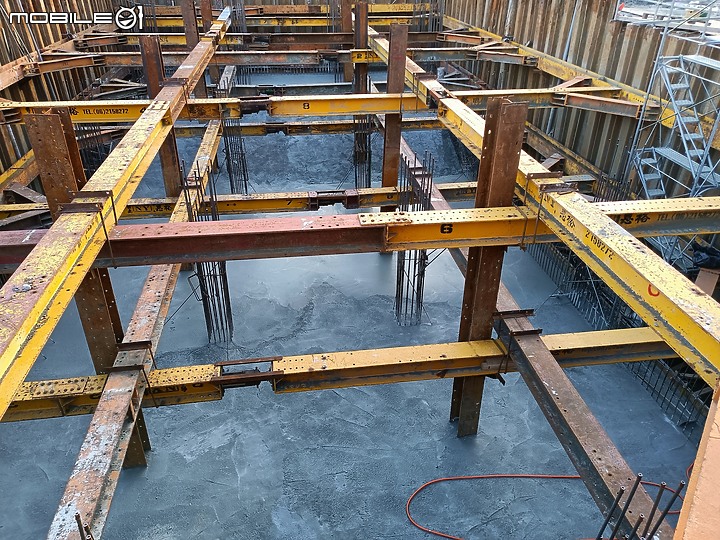

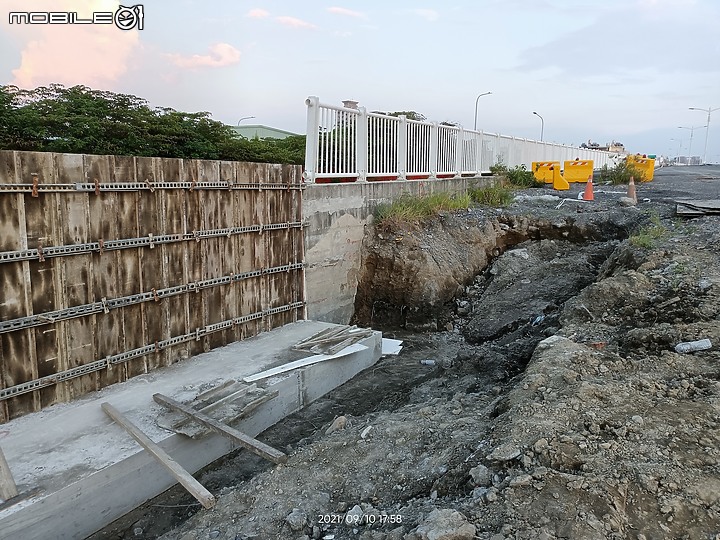

混凝土澆注作業過程沒拍攝。三天後的現在,模板拆除。

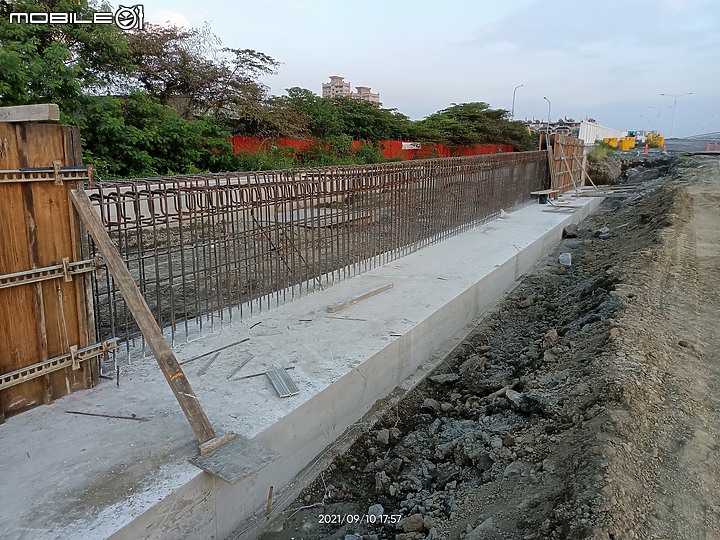

牆外的基礎溝槽準備填補混凝土。一方面強固牆角,一方面可以架設鷹架繼續舖高空外牆模板。

回看夕陽,似乎只有颱風前夕才會出現。時間太短,沒提早準備,一會兒就西沉了。

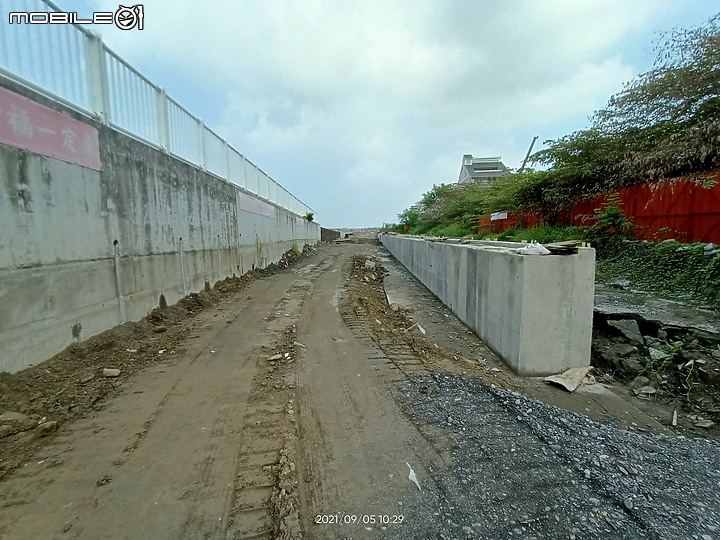

橋頭引道雛形已經做出來了。由援中路進入楠海路。
左邊是擋土牆,其實下面是東側排水箱涵。路基就這麼高度。要回填砂石。



援中港大橋北上下來的擋土牆。

這個擋土牆非常厚實。

由援中路過來。右上方是援中港大橋。

這個引道前進到大學二十一路口然後再向左進入楠海路。
援中港大橋北上的下坡路,擋土牆。
