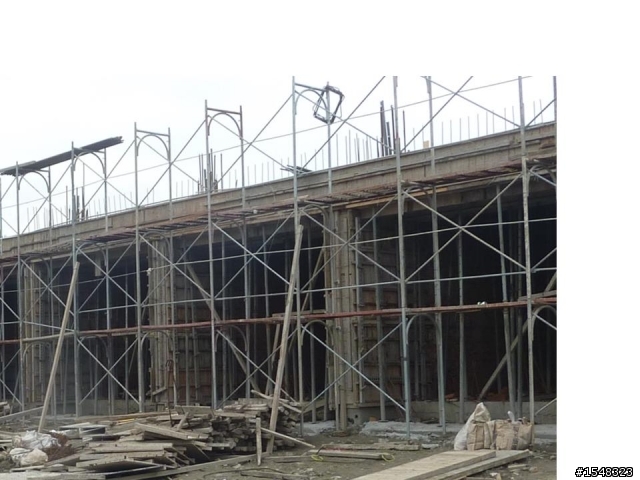

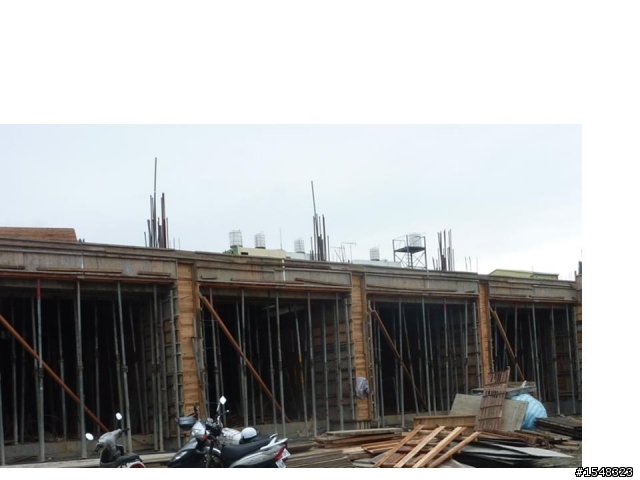

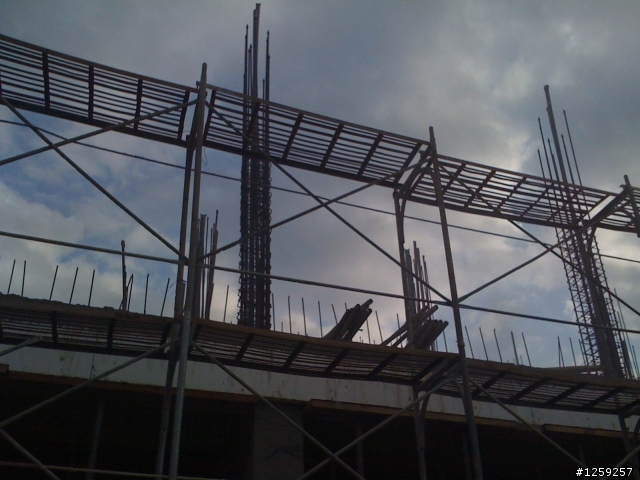

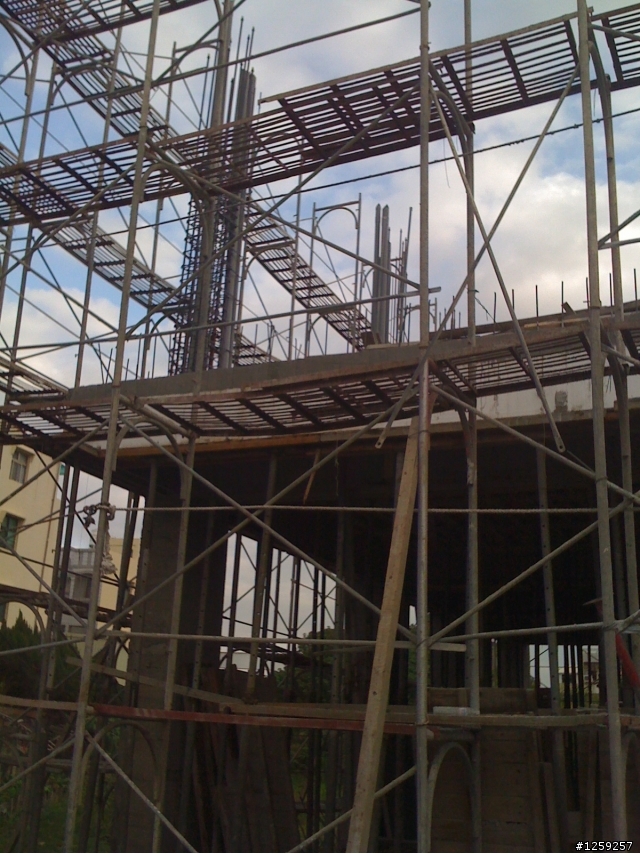

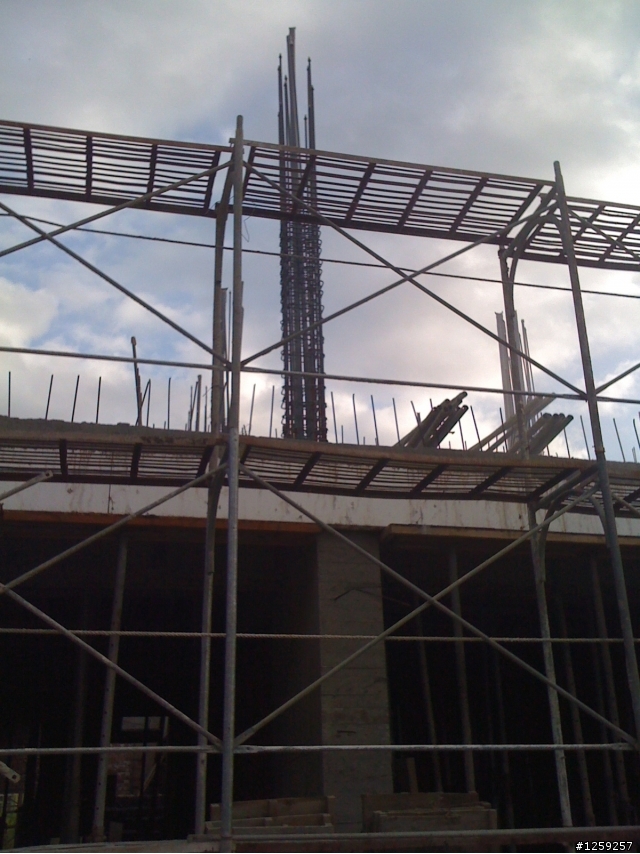

八月底正式動工至今約近4個月了首批施作的C區,上週末已在放置一F頂版/2F底版的鋼筋,預計本週就可以澆置灌漿了.各樓地板或屋頂配筋完畢後,澆製混凝土前承造人(營造廠)需會報縣府(建管單位)會同監造人(建築師)共同查驗OK後,才能施作灌漿,提供鄰居們參考!C區 ~A區 ~ (頂版版模進度較多)二期住戶的客變大抵接近尾聲,開始有三期住戶進場,加油囉!
標籤:模式: HTML BBCode文字顏色 黑 紅 黃 粉紅 綠 橘 紫 藍 米黃 棕 藍綠 海藍 褐紫紅 萊姆綠 粗體字 | 斜體字 | 底線 | 文字置中 | 插入連結 | 插入E-Mail | 插入圖片 | 插入內建框架 | 插入多媒體檔 | 插入表格
不好意思,變更與否???(=需求與否)我們是從自家現況住宅的狀態及成員的使用需求思考..Ex:增加電源插座.控置迴路及開關/預留需求的設備管路管線/替換變更建材/..有些不一定如預期,有些或純粹個人喜好..另設變有涉及追加減帳,『加帳』會先收款;『減帳』待交屋尾款中扣除(內政部版合約上有此一條)
上週進度重要的里程碑 -C區施作灌漿日期為12/14(三)***參考資料***模板之拆除時間,以混凝土達到足夠強度,不致因拆模而造成損傷為準。且以儘早拆模以利養護及修補工作之進行為佳,拆模時應謹慎從事,不得振動或衝擊已成之混凝土。使用第I型水泥(普通水泥)及不摻任何摻料之混凝土,於澆置完畢後至拆除模板之時間,位 置 拆除模板之時間版(淨跨6m以下) [10天]版(淨跨6m以上) [14天]梁(淨跨6m以下) [14天]梁(淨跨6m以上) [21天]受外力之柱、牆、墩之側模[7天]不受外力之柱、牆、墩之側模[3天]等等等等………

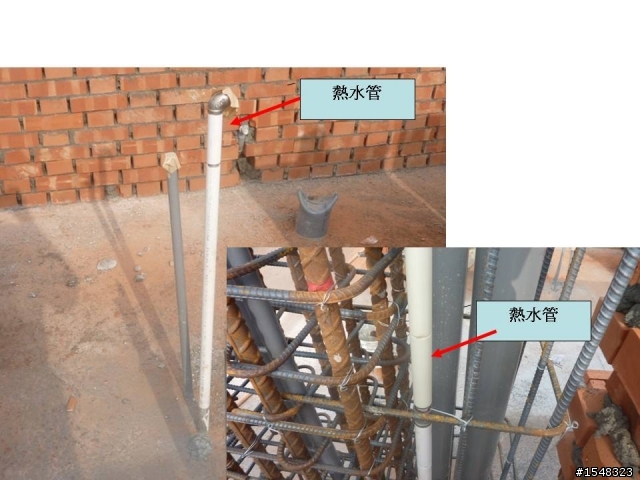

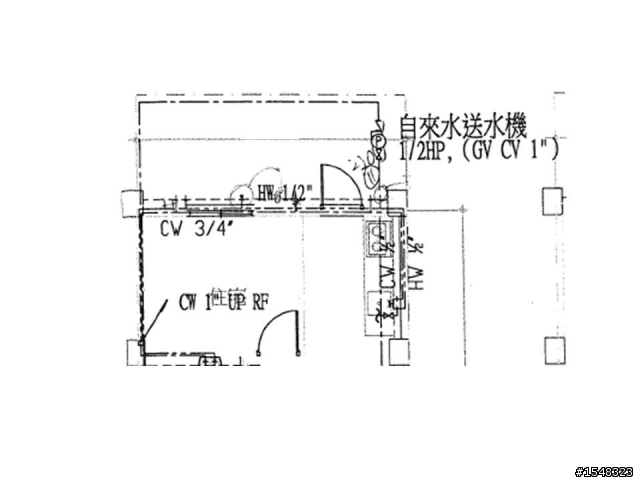

上週末因在工地遇到鄰居討論需求1F廚房後面要留冷熱水管的事,結果發現工地有兩種處理一種當客變處理(也就是原未設計,並寫了客變單),另一種是說明已有設計預留。這引發了些許疑問?? (也攸關需求者的費用增減與否)回到自家後找出陸續詢問相關的備忘記錄,發現10月中旬也曾詢問過工地經理此事,當時的備忘記錄是 =>廚房設備之冷熱水管預留一套至一F後地坪。這兩天再翻開最近才取得的水管路的設計圖,看到除外流理台外,還有一組 CW 3/4”給水管、HW 1/2”熱水管的圖標示在廚房後廁的外牆”上 (圖:原有的設計圖稿,非追加)也因此覺得購買預售屋取得原設計圖(規格)是件格外重要的事此外,能向工程人員請教或求證施工圖面資料為佳(有些專用符號會看不懂),提供參考之~
5293 wrote:上週末因在工地遇到鄰...(恕刪) 感謝提供此資訊,沒錯那天談到如果可以取得原有的設計圖就可以很清楚知道要不要修改及如何修改但又是老話一句,跟建商要就是不給(可能是自己太好說話了,建商一句有困難或不給後不好意思繼續強求),看到另一位July19 好像也提過跟建商要也不給,所以真的很XXOO看圖基本上應該都可以看懂,首頁都有標示圖號所代表的設備(這跟電子的架構圖應該沒甚麼兩樣)除非圖沒標示清楚或未畫出也應該是建商不太喜歡讓人客變,所以不太想提供圖,免得增加麻煩不過關於1F廚房後面要留冷熱水管的事這樣看來還真的有點扯,那天要求增加,詢問了黃經理&主任&工地水電的負責人都說"沒有"然後寫了客變單,而買C區的同事也是要增加1F廚房後面要留冷熱水管的事找建商要客變,建商回覆是原設計已經有預留.更在想不可能C區與B區的設計會不一樣,但又由您所提"一組 CW 3/4”給水管、HW 1/2”熱水管的圖標示在廚房後廁的外牆”上 (圖:原有的設計圖稿,非追加)",所以這客變應該是根本不需增加的,此事讓人感覺不是很好另目前進度,A區昨天已經灌漿完成,早上看了一兩分鐘感覺到好像已經有在拆一樓下的板模(希望不是,不然會不會太早太快了),C區2F 的柱子鋼筋也綁的差不多了(看到2F的鋼筋就會比1F的細一點了,可能是2F以上柱子的承受力較1F低所以較細吧!)
