[蓋大樓啦-圖多更新到22/24F]台中水湳 帝璟建設 帝璟謙和建案

又3個月過去 長高5層樓啦
14F

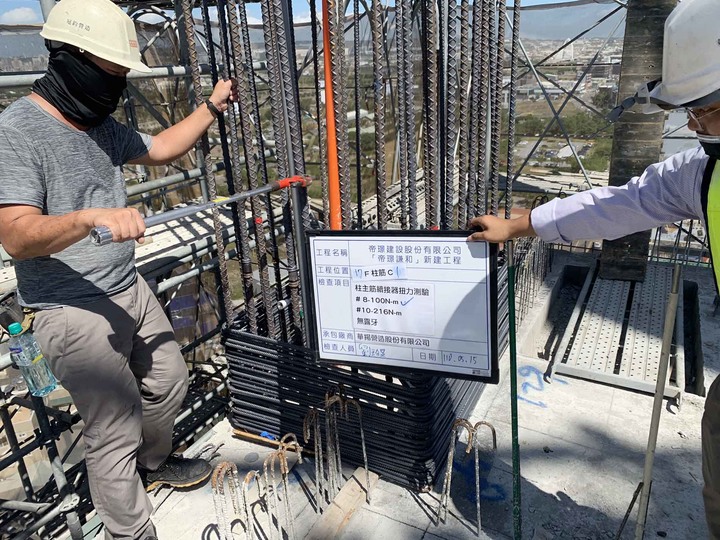

01.鋼筋SA續接器扭力試驗檢查

02. 14F柱筋鋼筋綁紮完成

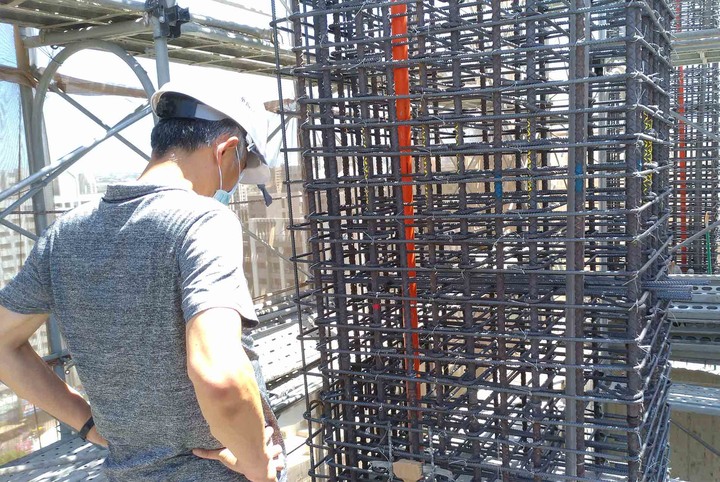

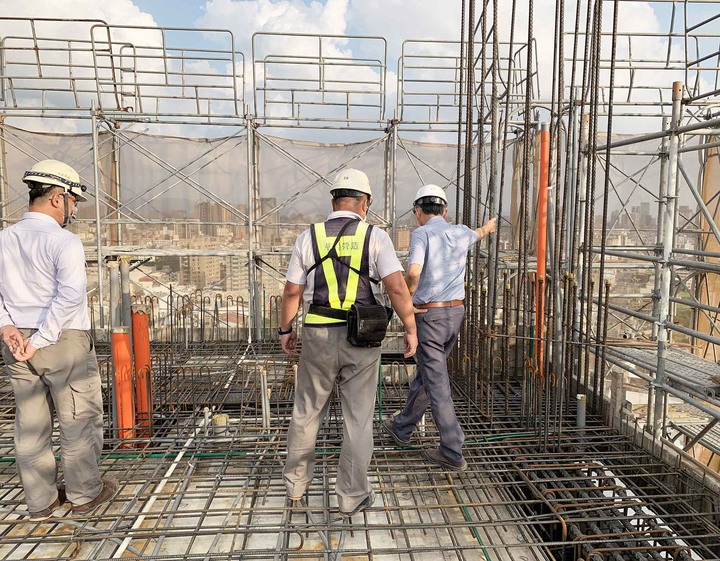

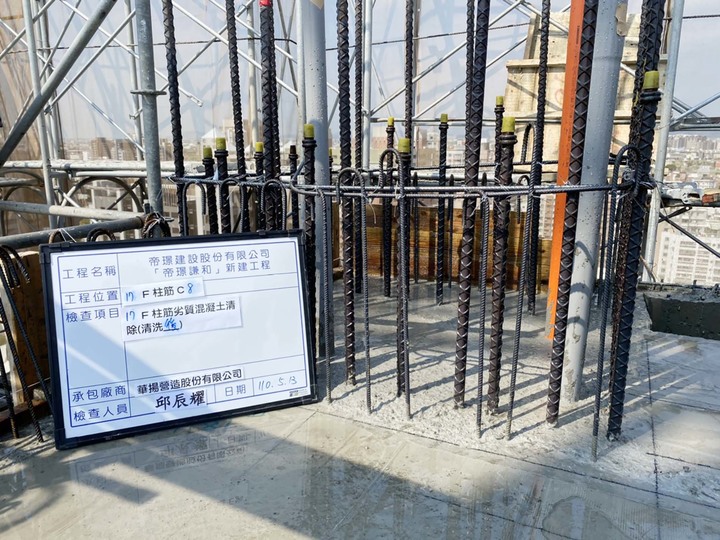

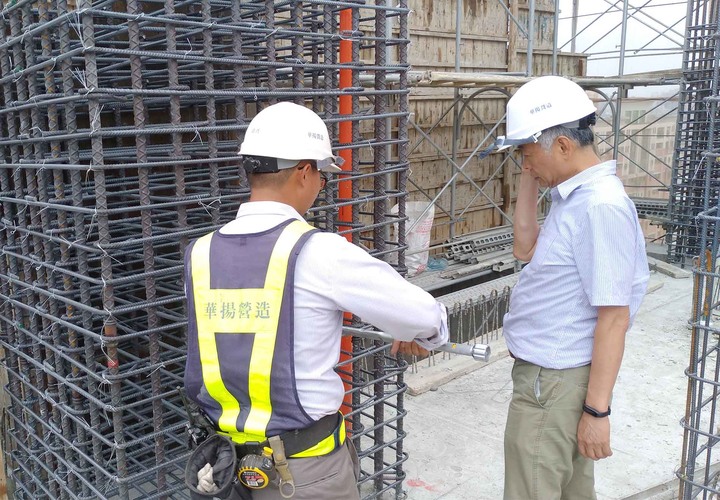

03. 14F柱筋鋼筋綁紮完成技師查驗

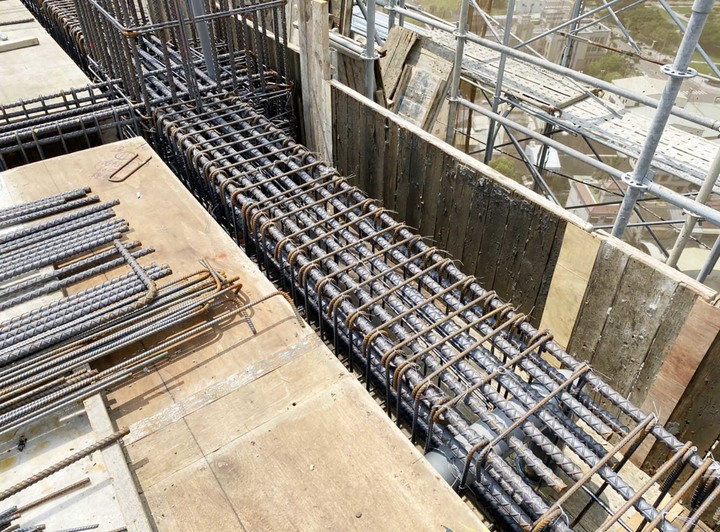

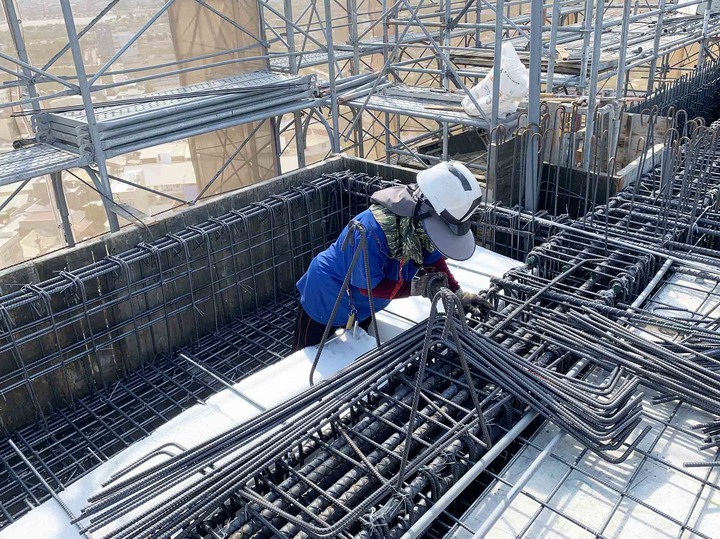

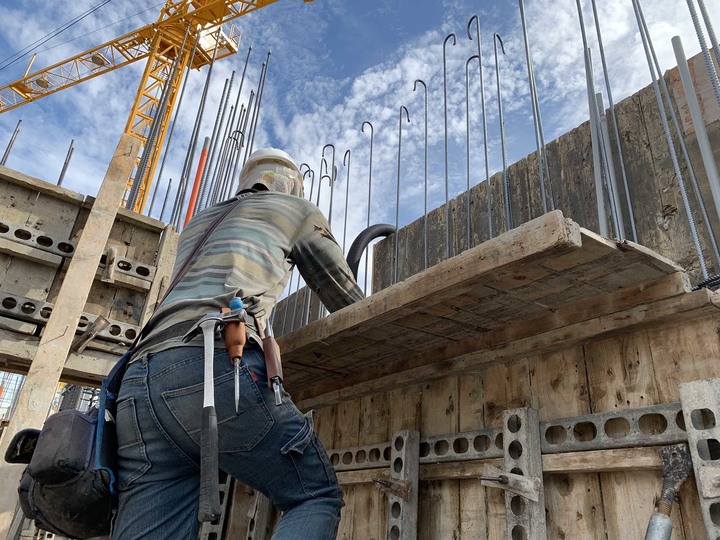

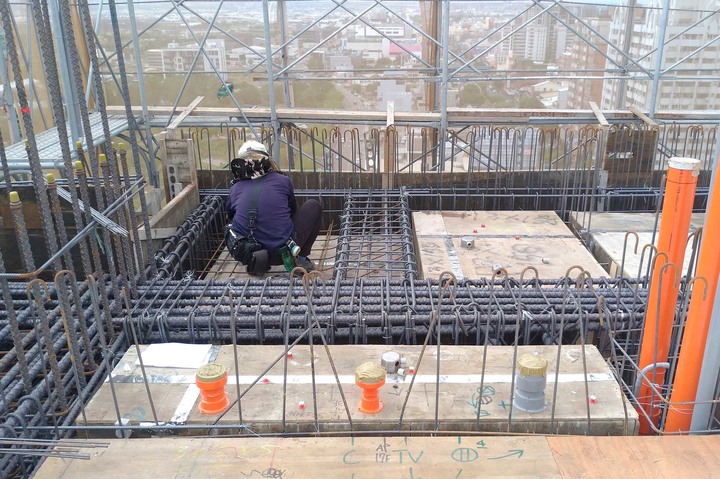

04. 14F牆筋鋼筋綁紮完成

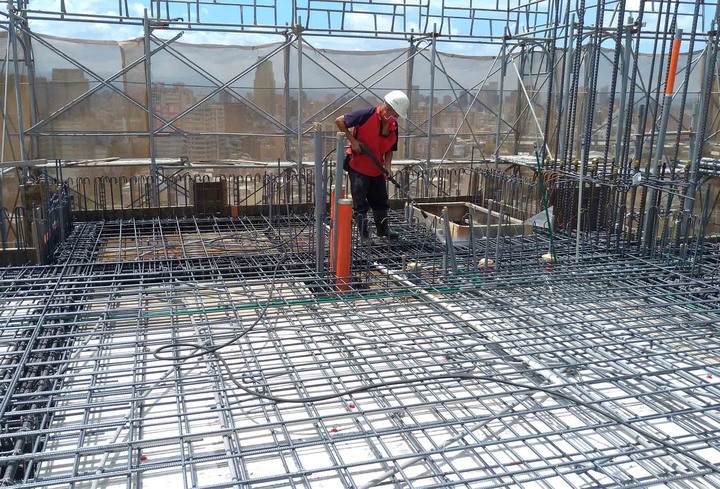

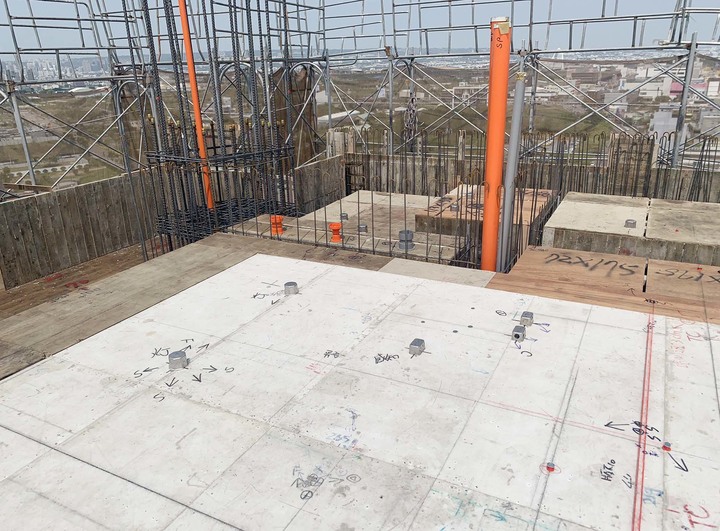

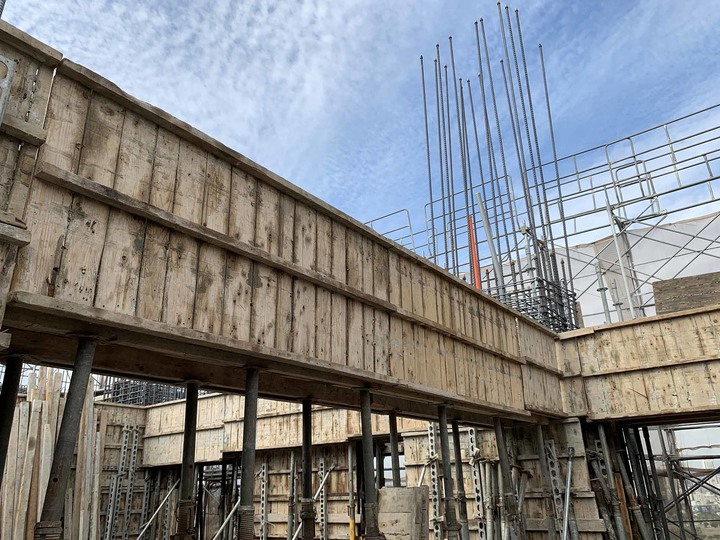

05. 14F頂版梁版模板組立

06. 14F頂版梁版模板組立

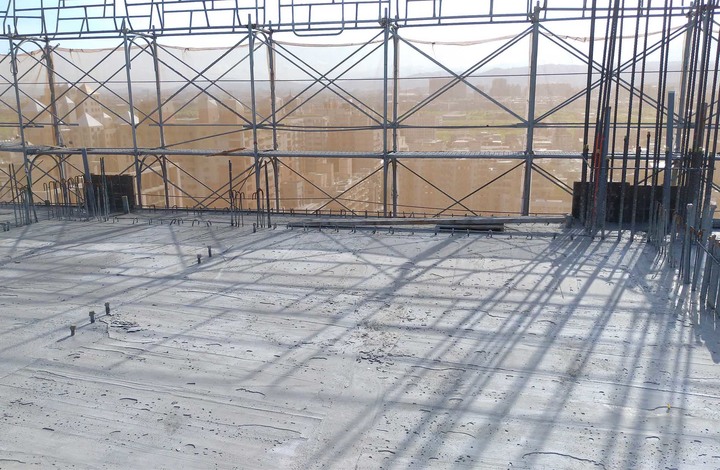

07. 14F頂版梁版模板組立完成

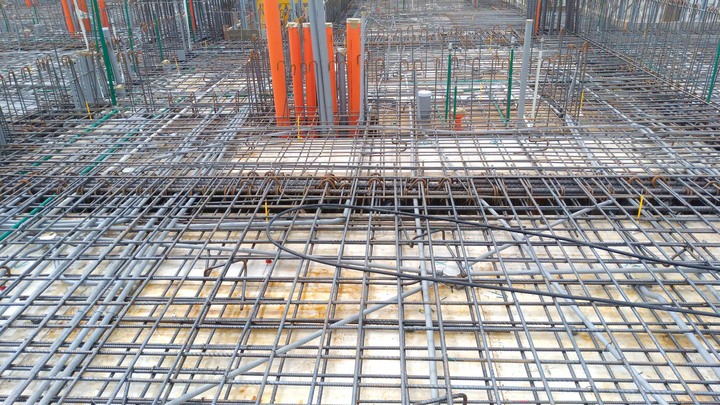

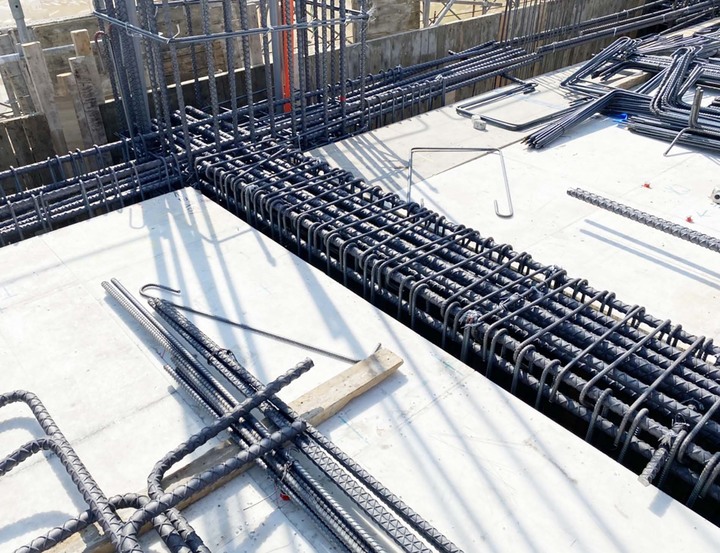

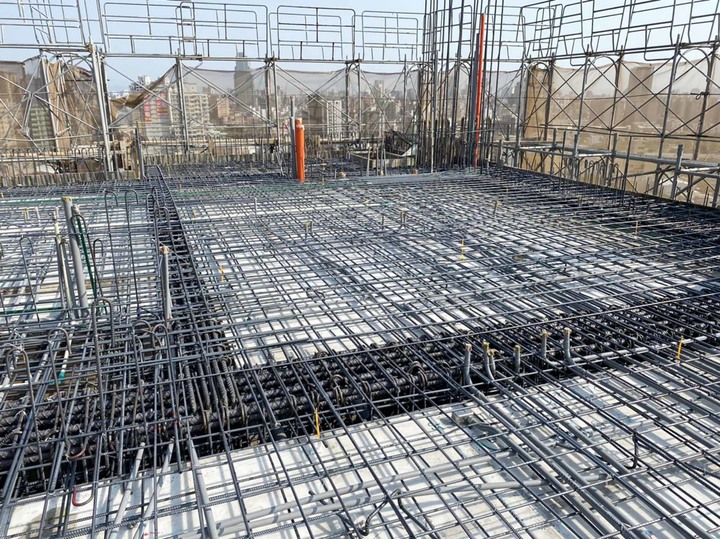

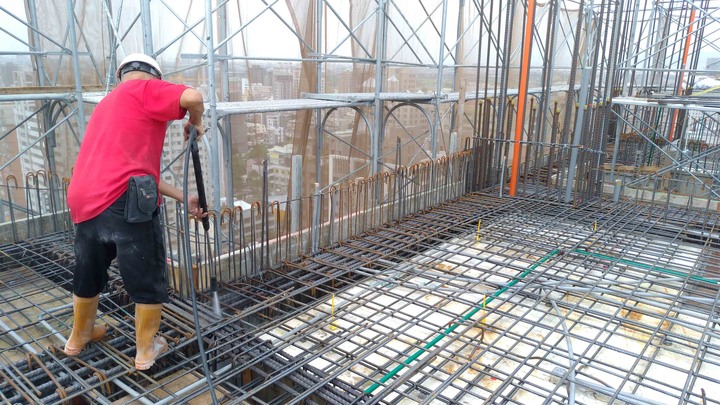

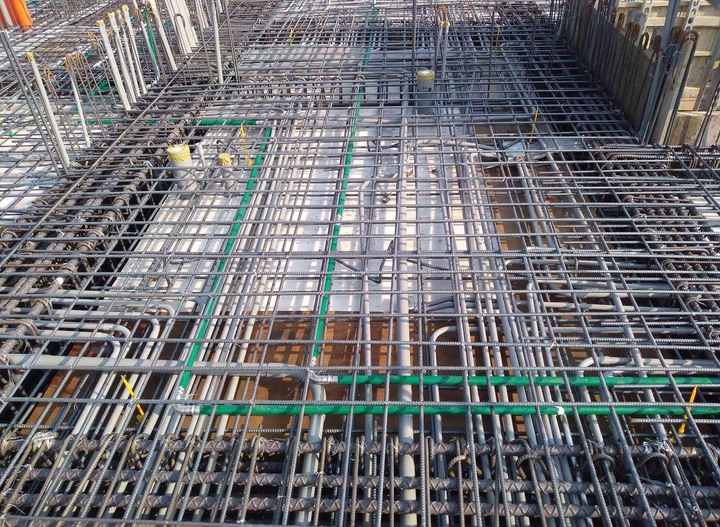

08. 14F頂版梁筋綁紮

09. 14F頂版梁版筋綁紮完成技師查驗

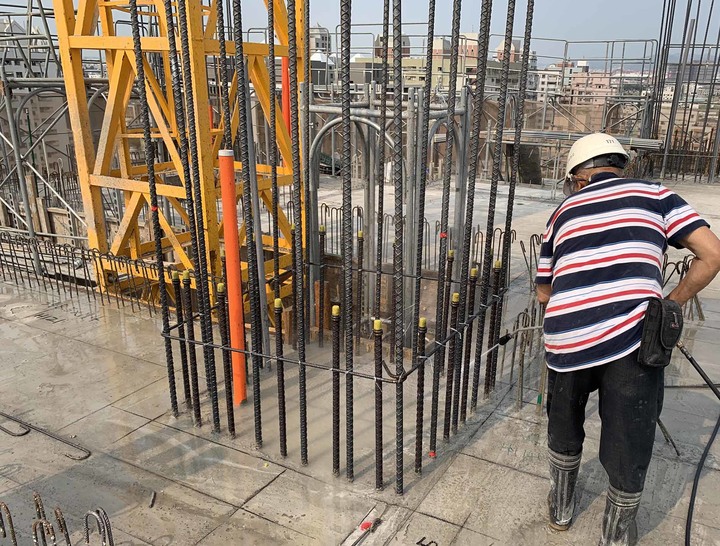

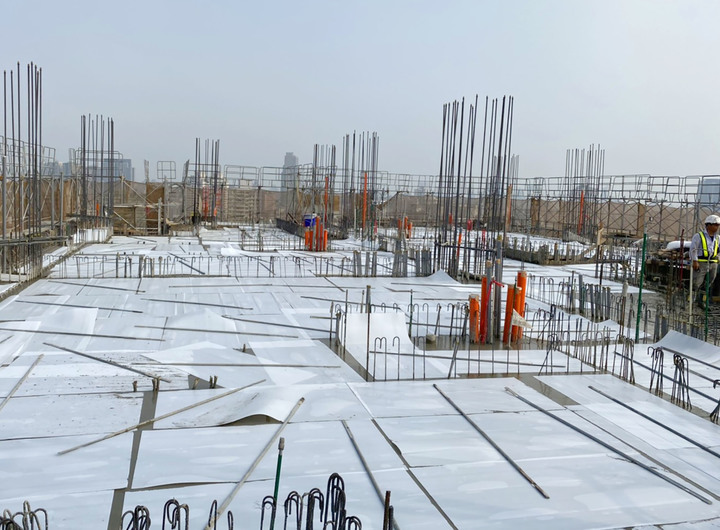

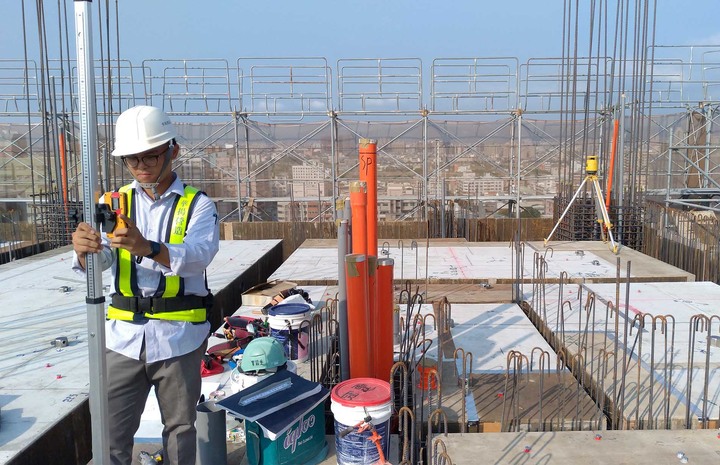

10. 14F頂版標高器施作

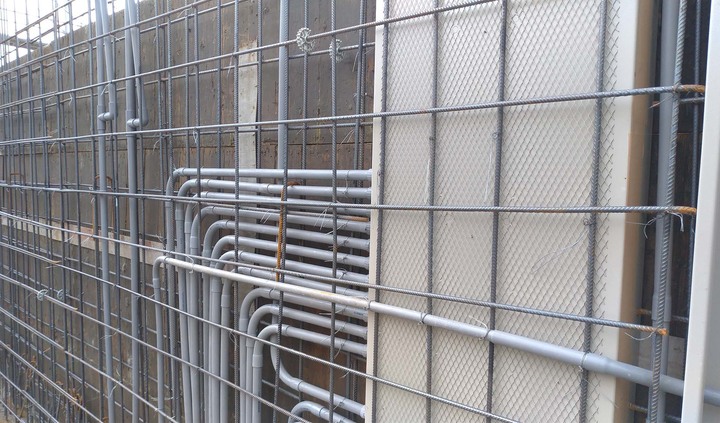

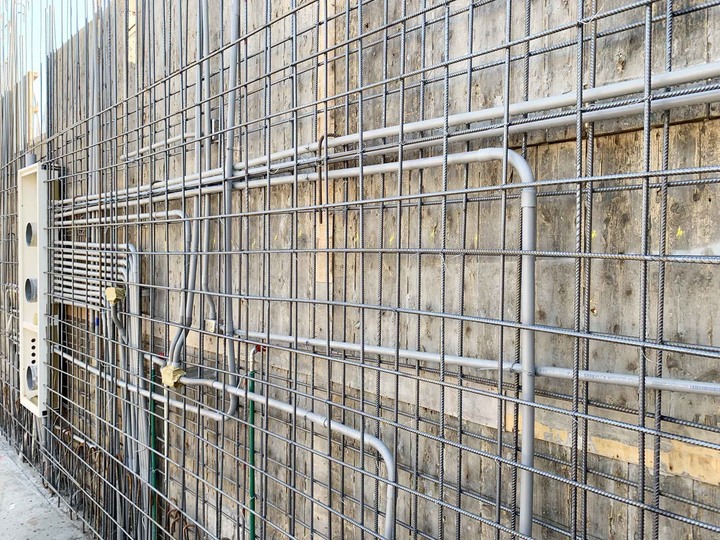

11. 14F頂版水電配管完成

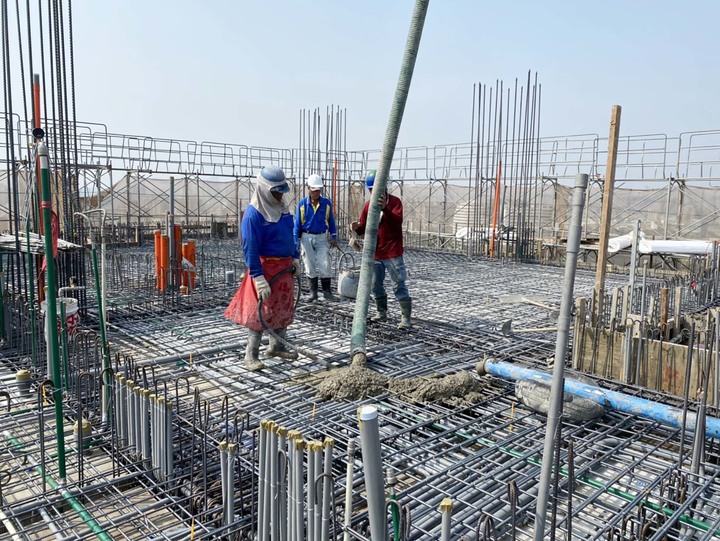

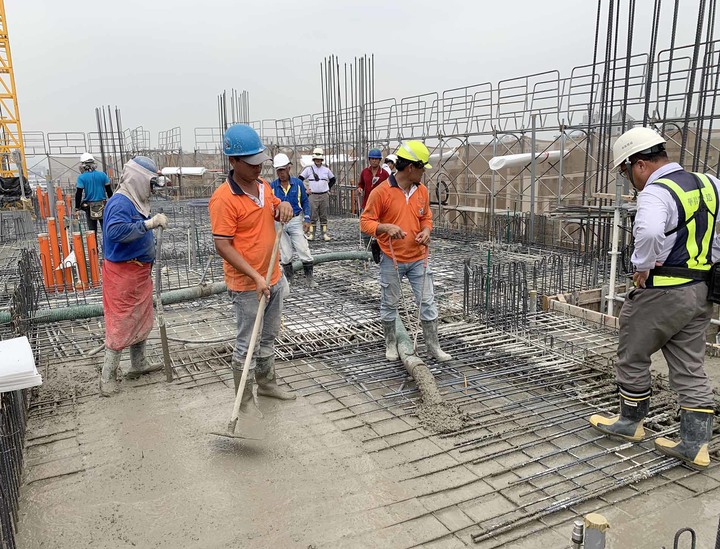

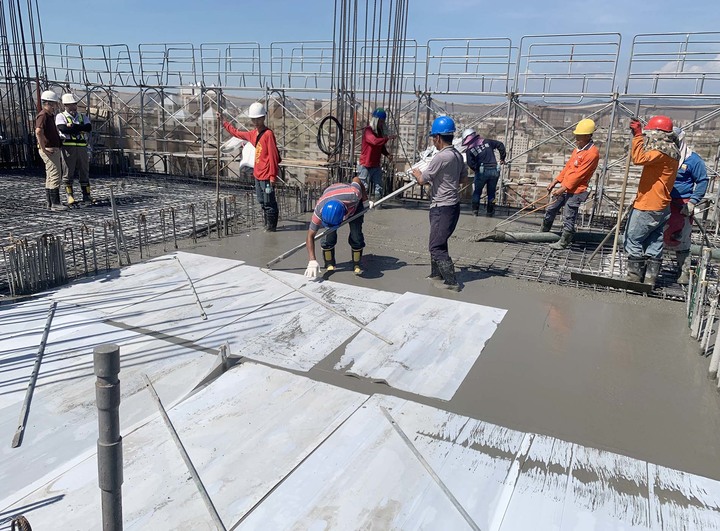

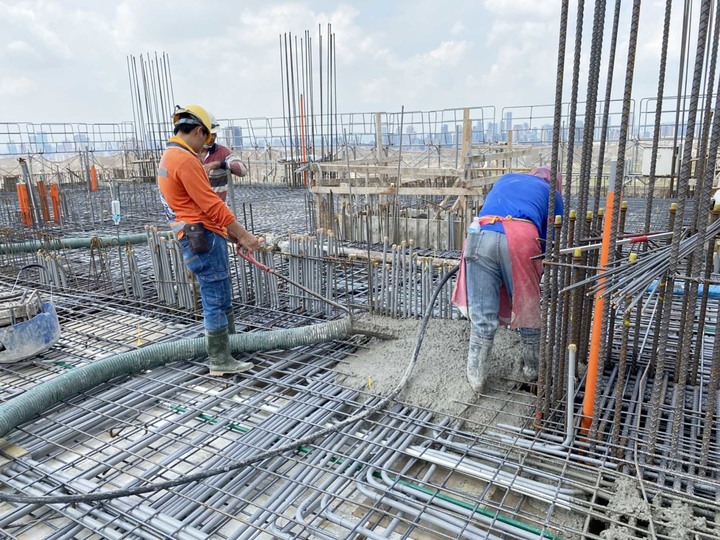

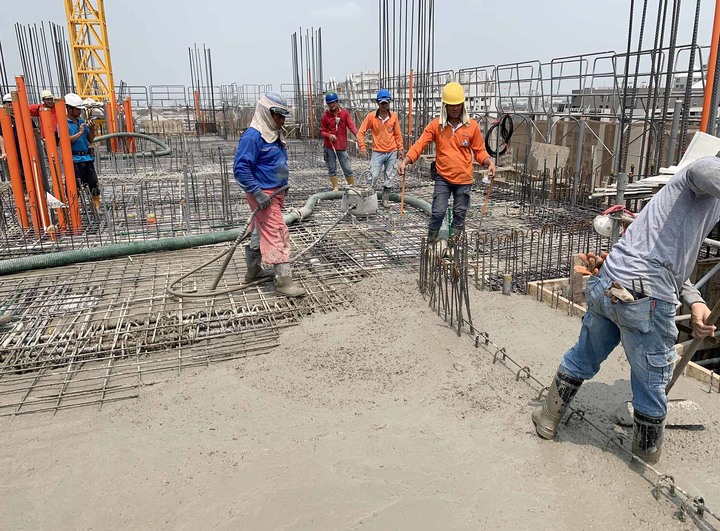

12. 14F頂版灌漿

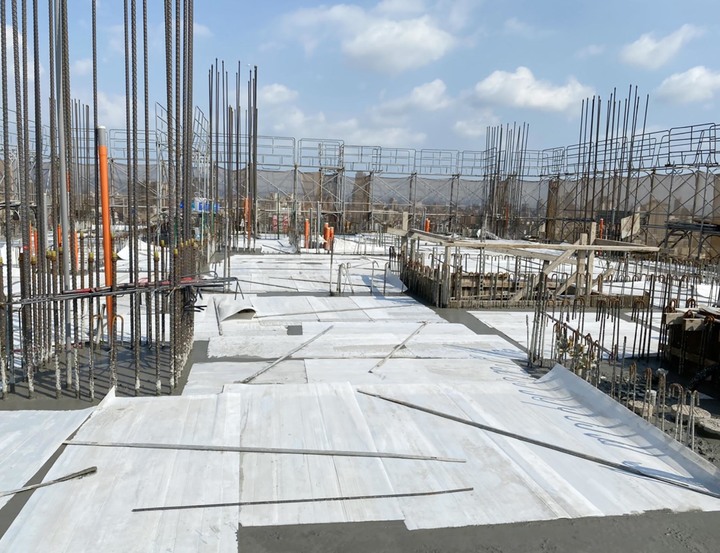

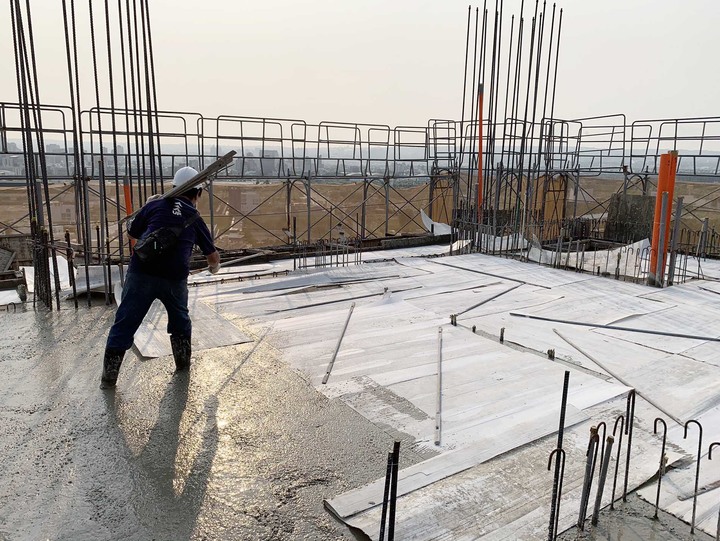

13. 14F頂版灌漿整平&鋪設PP版養護

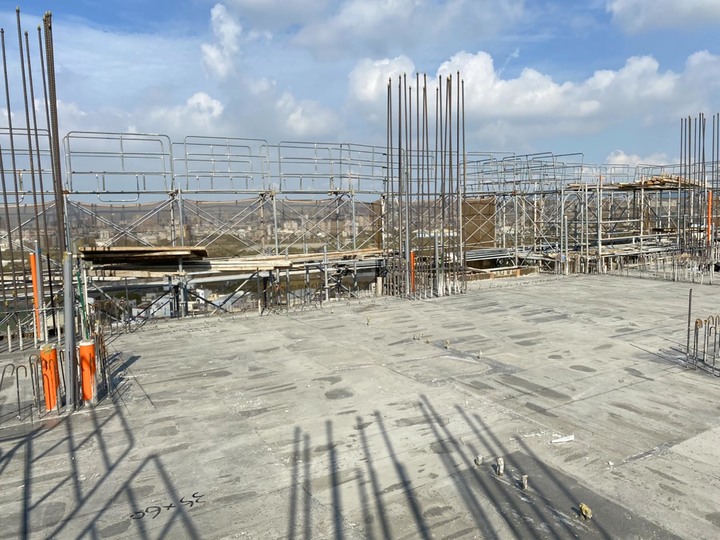

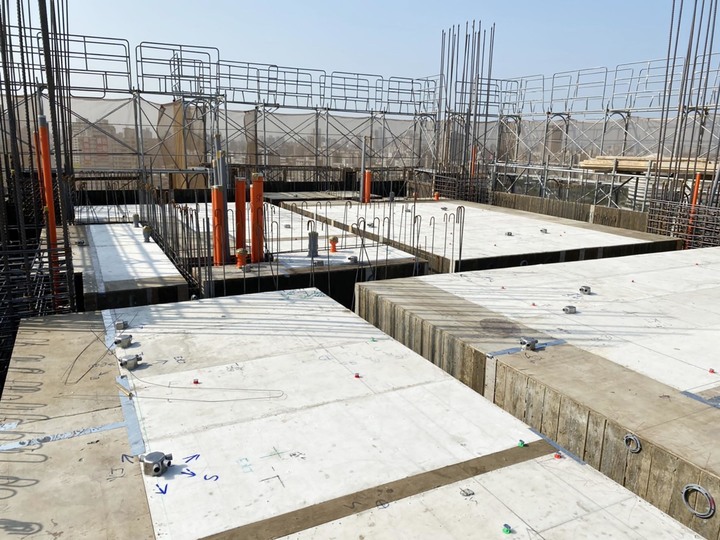

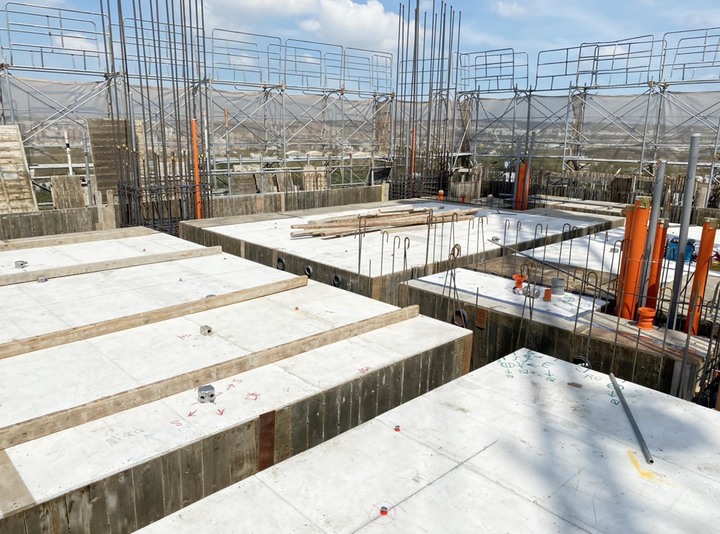

14. 14F頂版灌漿後鋪設PP版養護

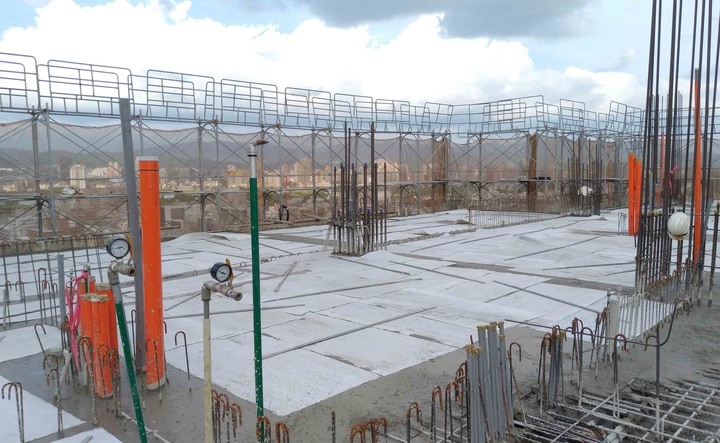

15. 14F頂版灌漿完成

16. 14F頂版灌漿完成後柱筋清洗

17. 14F結構體完成
15F
01. 鋼筋SA續接器扭力試驗檢查

02. 15F柱筋鋼筋綁紮完成

03. 15F柱筋鋼筋綁紮完成技師查驗

04. 15F牆模版組立

05. 15F牆筋鋼筋綁紮完成

06. 15F頂版梁版模板組立

07. 15F頂版梁版模板組立完成

08. 15F頂版梁筋綁紮

09. 15F頂版版筋綁紮

10. 15F頂版梁版筋綁紮完成

11. 15F頂版梁版筋綁紮完成技師查驗

12. 15F頂版標高器施作

13. 15F頂版水電配管完成

14. 15F頂版灌漿前版面清潔

15. 15F頂版灌漿1

16. 15F頂版灌漿2

17. 15F頂版灌漿後鋪設PP版養護1

18. 15F頂版灌漿後鋪設PP版養護2

19. 15F頂版灌漿完成

20. 15F頂版灌漿完成後柱筋清洗完成

21. 15F結構體完成
16F
01. 鋼筋SA續接器扭力試驗檢查

02. 16F柱筋鋼筋綁紮完成

03. 16F柱筋鋼筋綁紮完成技師查驗

04. 16F牆筋鋼筋綁紮

05. 16F牆筋鋼筋綁紮完成

06. 16F窗戶開口鋼筋補強

07. 16F頂版梁版模板組立1

08. 16F頂版梁版模板組立2

09. 16F頂版梁版模板組立完成

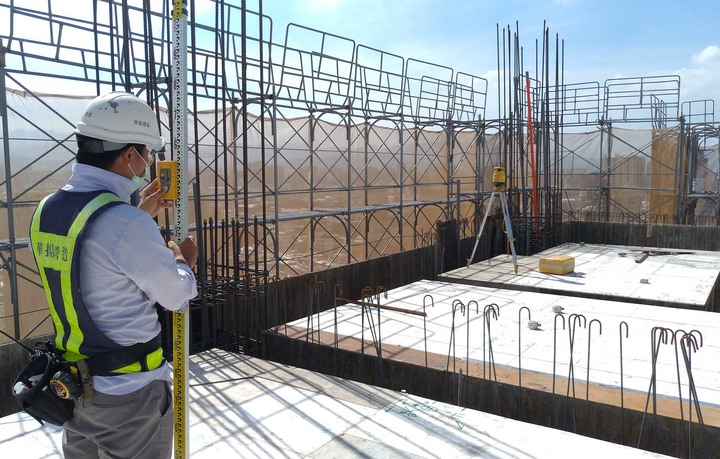

10. 16F頂版梁版模板組立完成高程複核

11. 16F頂版梁筋綁紮

12. 16F頂版版筋綁紮

13. 16F頂版梁版筋綁紮完成技師查驗

14. 16F頂版標高器施作

15. 16F頂版水電配管完成

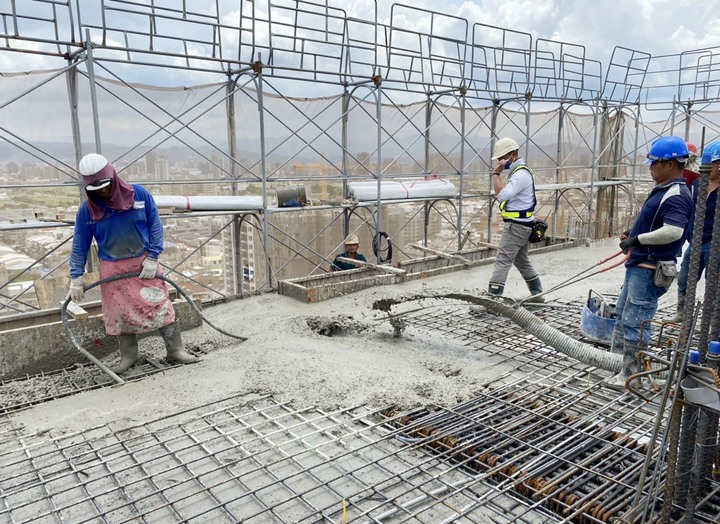

16. 16F頂版灌漿1

17. 16F頂版灌漿2

18. 16F頂版灌漿後鋪設PP版養護

19. 16F頂版灌漿完成

20. 16F頂版灌漿完成後柱筋清洗完成

21. 16F結構體完成
17F
01. 鋼筋SA續接器扭力試驗檢查

02. 17F柱筋鋼筋綁紮

03. 17F柱筋鋼筋綁紮完成技師查驗

04. 17F牆筋鋼筋綁紮

05. 17F頂版梁版模板組立1

06. 17F頂版梁版模板組立2

07. 17F頂版梁版模板組立完成

08. 17F頂版梁筋綁紮1

09. 17F頂版梁筋綁紮2

10. 17F頂版版筋綁紮

11. 17F頂版標高器施作

12. 17F頂版水電配管完成

13. 17F頂版灌漿前版面清潔

14. 17F頂版灌漿1

15. 17F頂版灌漿2

16. 17F頂版灌漿後鋪設PP版養護

17. 17F頂版灌漿完成

18. 17F頂版灌漿完成後柱筋清洗完成
18F

01. 鋼筋SA續接器扭力試驗檢查

02. 18F柱筋鋼筋綁紮

03. 18F柱筋鋼筋綁紮完成

04. 18F牆筋鋼筋綁紮1

05. 18F牆筋鋼筋綁紮2

06. 18F頂版梁版模板組立

07. 18F頂版梁版模板組立完成

08. 18F頂版梁版模板組立完成高程複核

09. 18F頂版梁筋綁紮完成

10. 18F頂版梁版筋綁紮完成

11. 18F頂版梁版筋綁紮完成技師查驗

12. 18F頂版標高器&水電配管完成

13. 18F頂版灌漿

14. 18F頂版灌漿整平

15. 18F頂版灌漿後鋪設PP版養護

16. 18F頂版灌漿完成

17. 18F頂版灌漿完成後柱筋清洗完成

18. 18F結構體完成
看起來真不錯
公開透明就是讓人安心
又過了一個半月啦
19F
01. 鋼筋SA續接器扭力試驗檢查

02. 19F柱筋鋼筋綁紮

03. 19F柱筋鋼筋綁紮完成技師查驗

04. 19F牆筋鋼筋綁紮

05. 19F頂版梁版模板組立

06. 19F頂版梁版模板組立完成

07. 19F頂版梁筋綁紮

08. 19F頂版版筋綁紮

09. 19F頂版梁版筋綁紮完成技師查驗

10. 19F頂版標高器施作

11. 19F頂版水電配管完成

12. 19F頂版灌漿1

13. 19F頂版灌漿2

14. 19F頂版灌漿後鋪設PP版養護

15. 19F頂版灌漿完成

16. 19F頂版灌漿完成後柱筋清洗完成

17. 19F結構體完成
20F
01. 鋼筋SA續接器扭力試驗檢查

02. 20F柱筋鋼筋綁紮

03. 20F柱筋鋼筋綁紮完成技師查驗

04. 20F牆筋鋼筋綁紮

05. 20F頂版梁版模板組立

06. 20F頂版梁版模板組立完成

07. 20F頂版梁筋綁紮

08. 20F頂版梁版筋綁紮完成技師查驗

09. 20F頂版標高器施作

10. 20F頂版水電配管完成

11. 20F頂版灌漿前版面清潔

12. 20F頂版灌漿1

13. 20F頂版灌漿2

14. 20F頂版灌漿後鋪設PP版養護

15. 20F頂版灌漿完成

16. 20F頂版灌漿完成後柱筋清洗完成

17. 20F結構體完成
21F
01. 鋼筋SA續接器扭力試驗檢查

02. 21F柱筋鋼筋綁紮

03. 21F柱筋鋼筋綁紮完成技師查驗

04. 21F牆筋鋼筋綁紮

05. 21F頂版梁版模板組立1

06. 21F頂版梁版模板組立2

07. 21F頂版梁版模板組立完成

08. 21F頂版梁筋綁紮

09. 21F頂版版筋綁紮完成

10. 21F頂版水電配管完成

11. 21F頂版灌漿前版面清潔

12. 21F頂版灌漿1

13. 21F頂版灌漿2

14. 21F頂版灌漿後鋪設PP版養護

15. 21F頂版灌漿完成1

16. 21F頂版灌漿完成2

17. 21F頂版灌漿完成後柱筋清洗完成

18. 21F結構體完成
