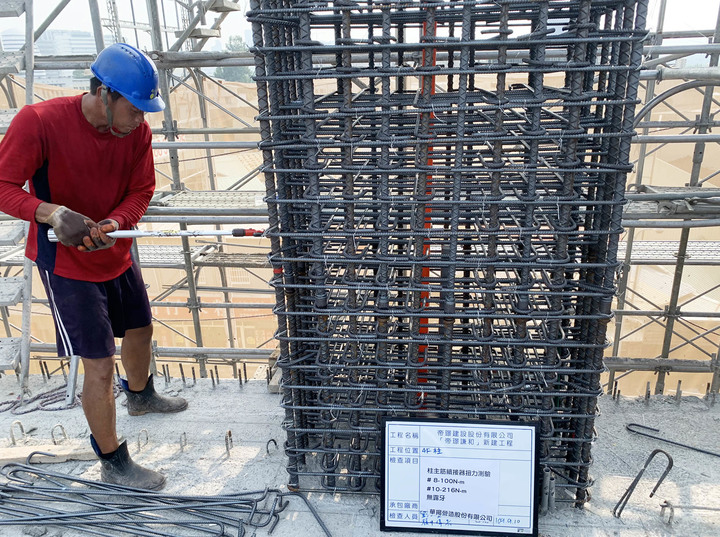

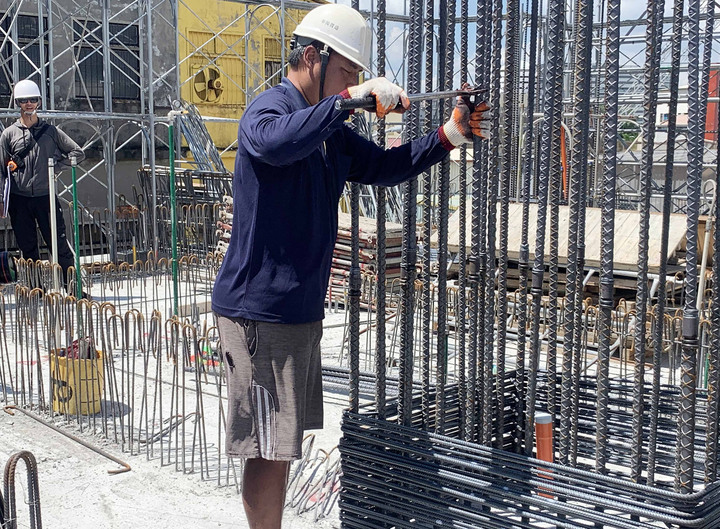

[蓋大樓啦-圖多更新到22/24F]台中水湳 帝璟建設 帝璟謙和建案

聽說帝璟今年有可能會推在敦化路上的地
有人知道確切日期嗎??
農曆年後就會上場了,可期待
204546 wrote:
聽說帝璟今年有可能會(恕刪)

謙和的住戶路過⋯⋯也很期待新案!
謙和目前也快蓋到10樓了,雖然蓋的比較慢,但公開透明所有細節讓住戶們很心安👍👍不知新案外觀是否也規劃滿滿的綠意??

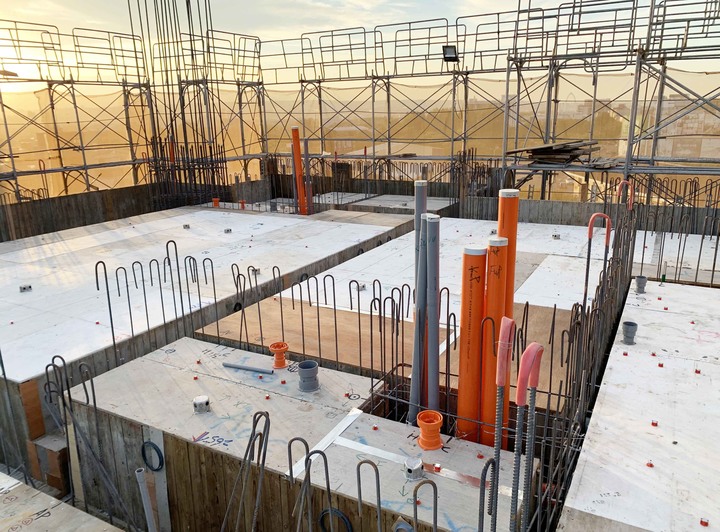

這細節多到嚇人,實在很認真的建商
不得不說帝璟建設超認真,每一層樓的施工圖多到你看了傻眼,我也不是第一次買房子了,但這樣的公開規格實在是一次遇見,所以我們謙和群組裡面的住戶大家對帝璟的品質都相當有信心!
帝璟口碑不錯

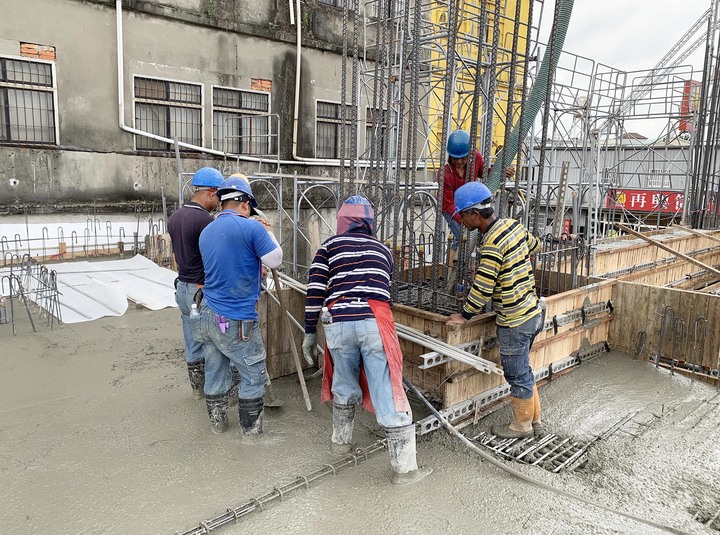

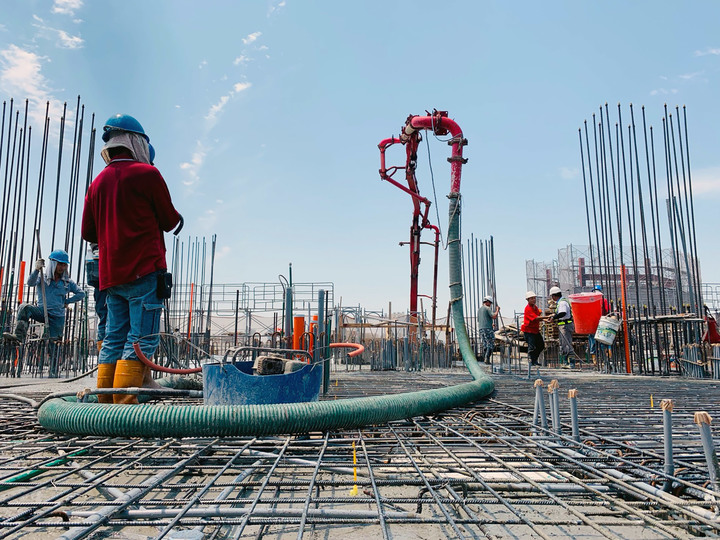

北12期這邊很多建案質感也很好
不過就是建案量比較少
幾年蓋一棟
而不像惠宇一年蓋好幾棟
底下幾個營造廠反而品質難控管

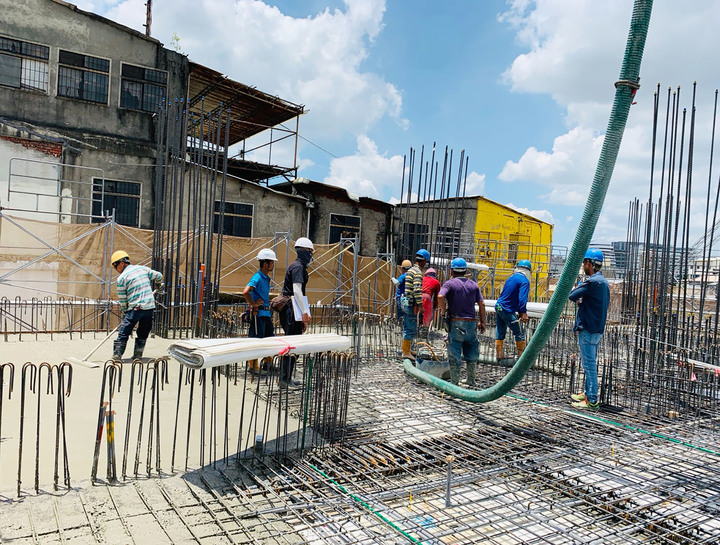

02021/03/03 很懶惰的更新到10樓
1F

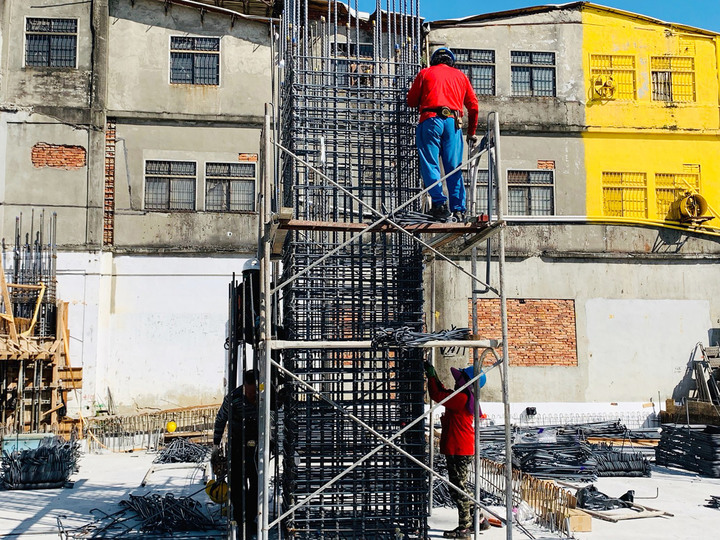

01 鋼筋SA續接器扭力試驗檢查

02 柱牆鋼筋續接器扭力 技師查驗

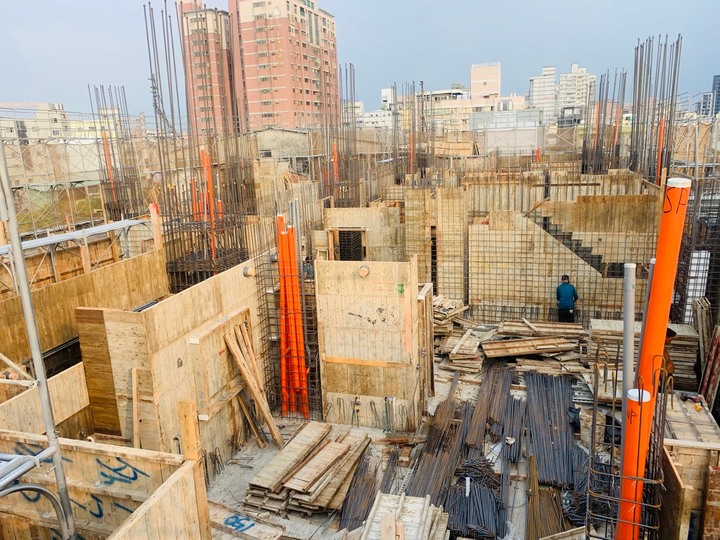

03 1F柱筋鋼筋綁紮

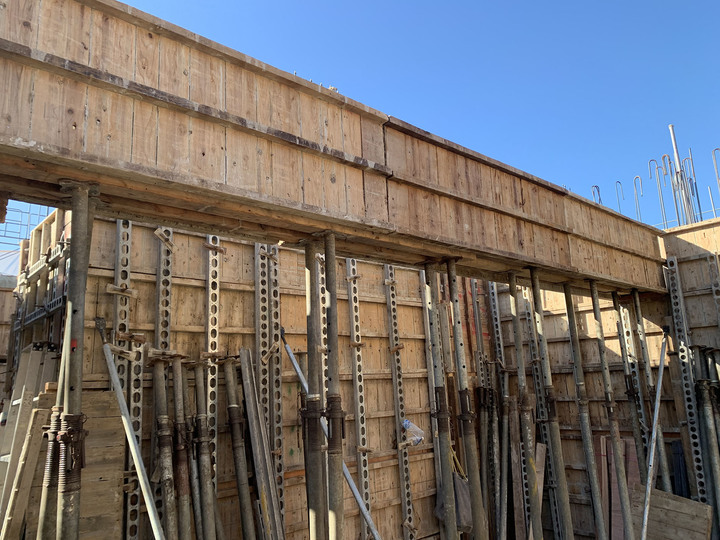

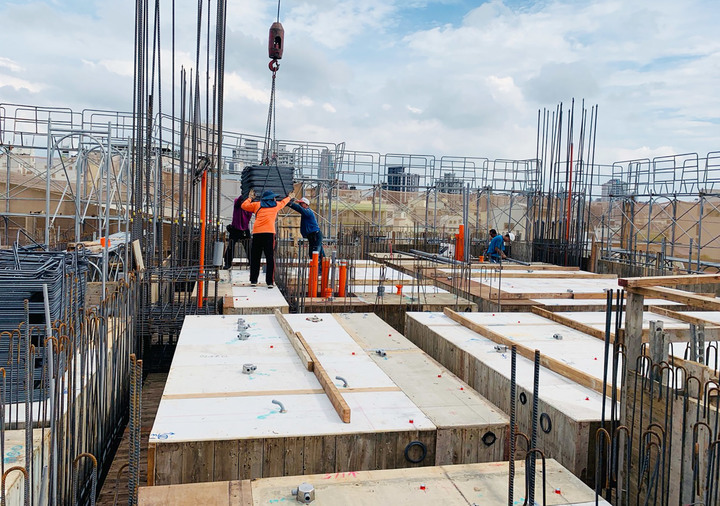

04 1F頂版柱牆模版組立

05 1F牆筋鋼筋綁紮

06 1F梁模組立

07 1F頂版版模組立

08 1F頂版版筋綁紮完成

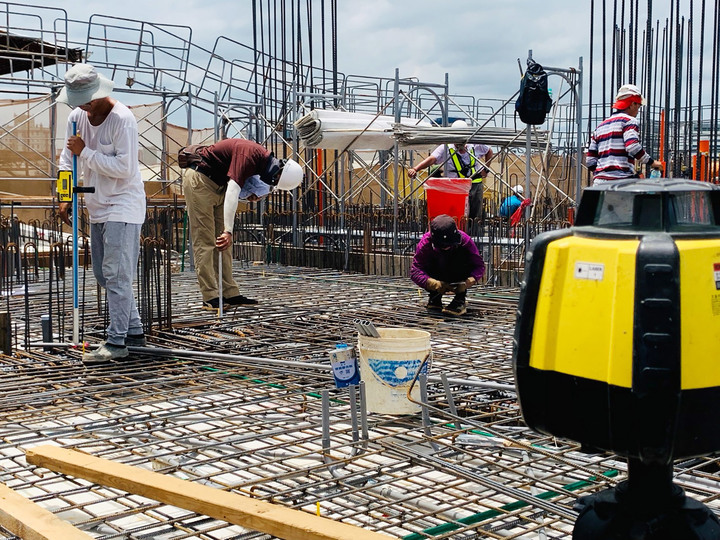

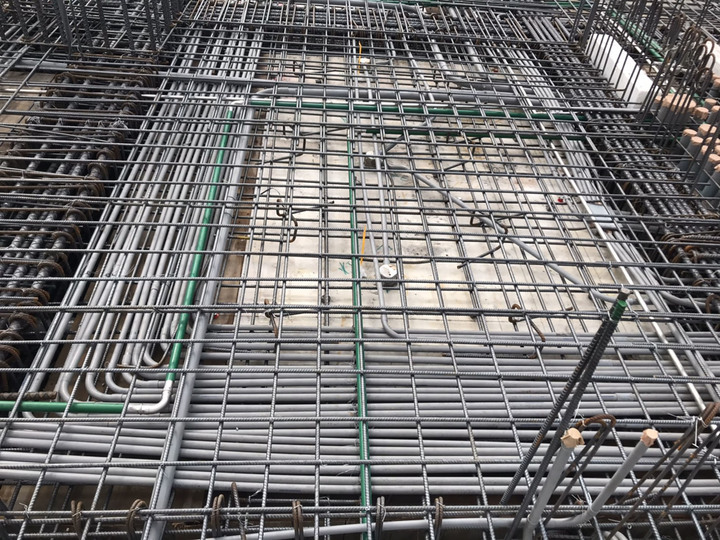

09 1F頂版水電配管完成

10 1F樓版封模前清潔

11 1F頂版梁版鋼筋技師查驗

12 1F頂版灌漿1

13 1F頂版灌漿2

14 1F頂版灌漿3

15 1F頂版灌漿鋪設PP版養護1

16 1F頂版灌漿鋪設PP版養護2

17 1F頂版灌漿完成

18 MF版面放樣及覆核

19 MF柱牆鋼筋續接器扭力 技師查驗

20 MF樓版封模

21 MF頂版模板組立完成高程覆核

22 MF頂版版筋綁紮1

23 MF頂版版筋綁紮2

24 MF頂版版筋綁紮完成

25 MF頂版灌漿

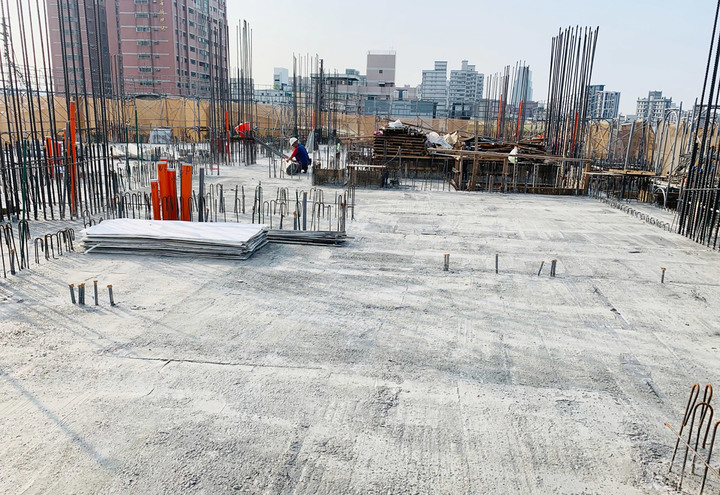

26 MF頂版灌漿完成
2F
01 鋼筋SA續接器扭力試驗檢查

02 2F柱筋鋼筋綁紮

03 2F頂版柱牆模版組立1

04 2F頂版柱牆模版組立2

05 2F牆筋鋼筋綁紮1

06 2F牆筋鋼筋綁紮2

07 2F梁模組立

08 2F頂版版模組立1

09 2F頂版版模組立2

10 2F頂版版模組立完成

11 2F頂版梁筋綁紮

12 2F頂版梁筋綁紮完成

13 2F頂版版筋綁紮完成清洗鋼筋

14 2F頂版梁版鋼筋技師查驗

15 2F頂版標高器施作

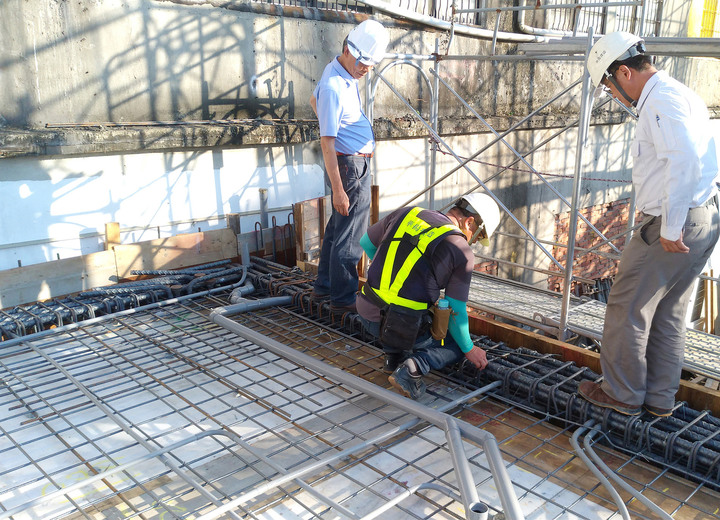

16 2F頂版水電配管完成

17 2F頂版灌漿

18 2F頂版灌漿整平

19 2F頂版灌漿鋪設PP版養護1

20 2F頂版灌漿鋪設PP版養護2

21 2F頂版灌漿完成
3F

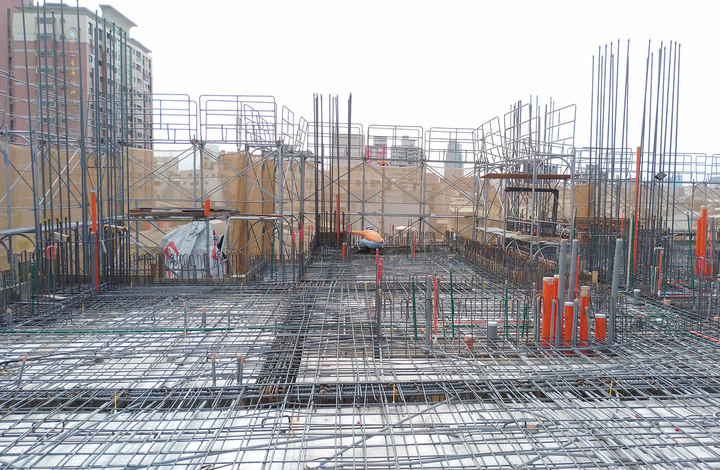

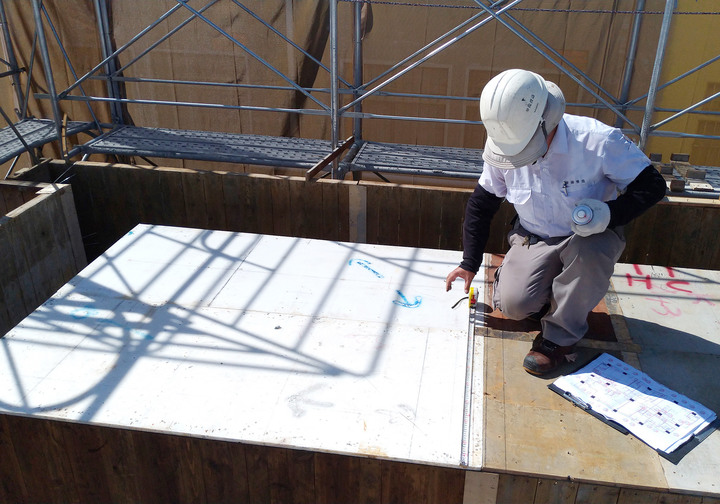

01 3F版面放樣及覆核

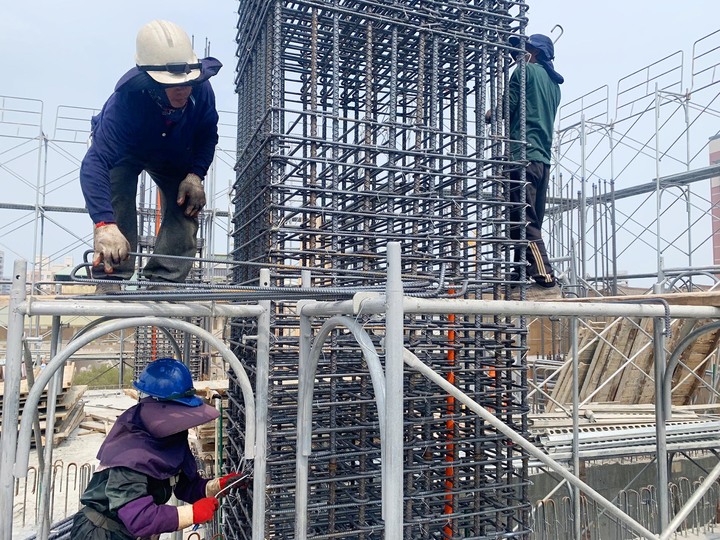

02 3F柱筋鋼筋綁紮

03 3F柱牆模版組立1

04 3F柱牆模版組立2

05 3F柱牆模版組立完成

06 3F牆筋鋼筋綁紮

07 3F梁版模版組立

08 3F梁版高程檢核

09 3F頂版版模組立完成

10 3F頂版梁版尺寸檢核

11 3F頂版梁筋綁紮

12 3F頂版梁筋綁紮完成

13 3F頂版版筋綁紮

14 3F頂版梁版鋼筋技師查驗

15 3F頂版水電配管完成1

16 3F頂版水電配管完成2

17 3F頂版標高器施作

18 3F頂版灌漿前版面清潔

19 3F頂版灌漿1

20 3F頂版灌漿2

21 3F頂版灌漿3

22 3F頂版灌漿搗築

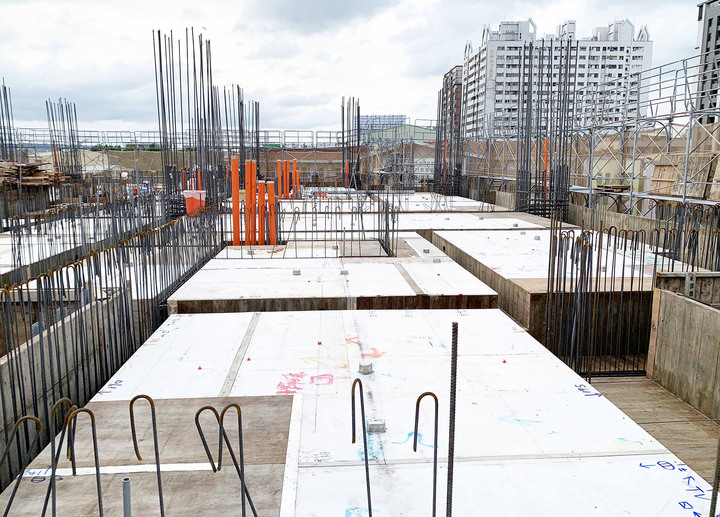

23 3F頂版灌漿整平
4F
01. 4F版面放樣及覆核

02. 鋼筋SA續接器扭力試驗檢查

03. 4F柱筋鋼筋綁紮

04. 4F柱筋鋼筋技師查驗

05. 4F牆筋鋼筋綁紮

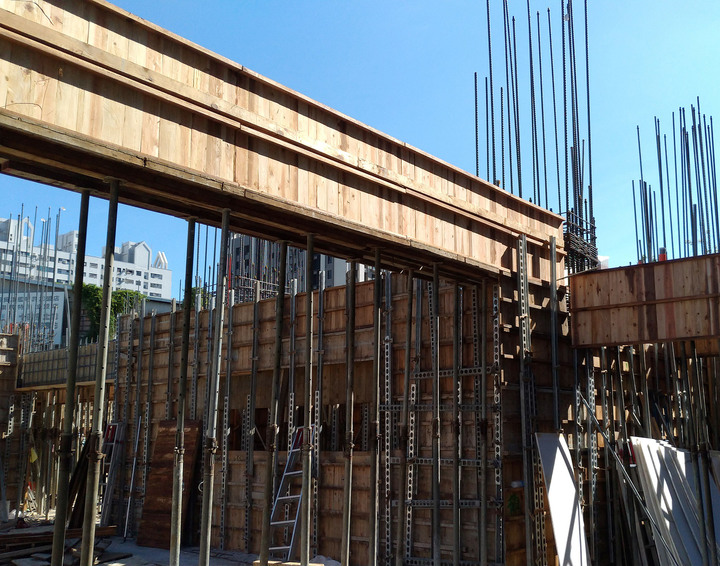

06. 4F牆模版組立

07. 4F梁版模版組立

08. 4F頂版版模組立完成1

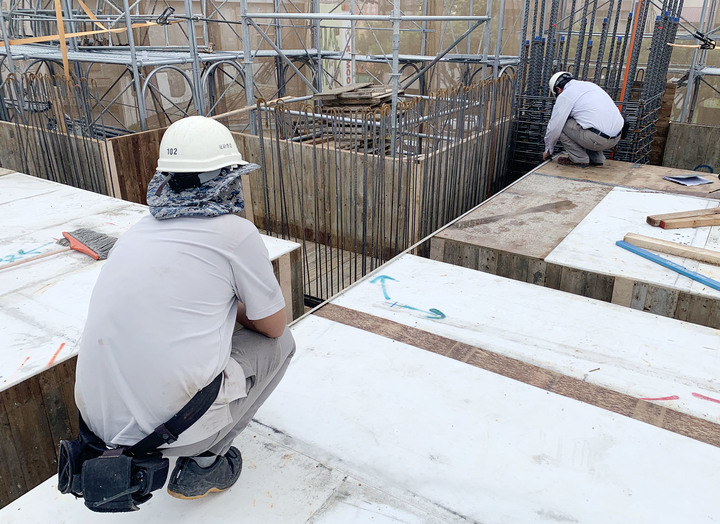

09. 4F頂版版模組立完成2

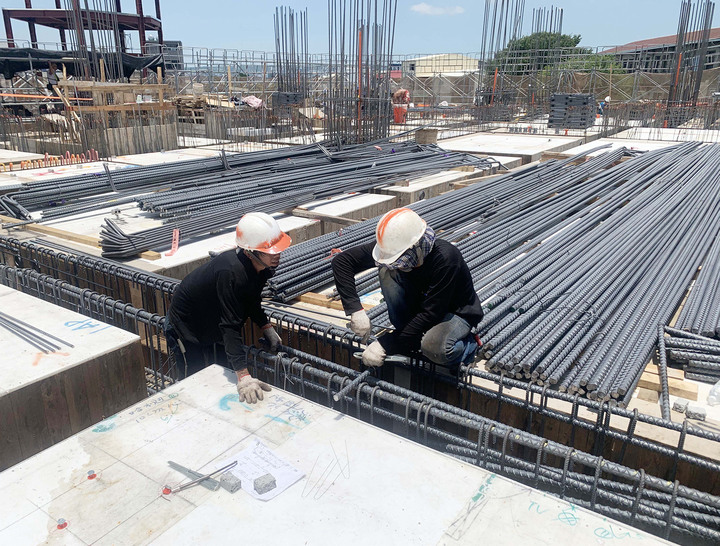

10. 4F頂版梁筋綁紮

11. 4F頂版版筋綁紮完成建築師查驗

12. 4F頂版水電配管完成1

13. 4F頂版水電配管完成2

14. 4F頂版標高器施作

15. 4F頂版標高器完成高度查核

16. 4F頂版梁版筋綁紮&水電配管完成

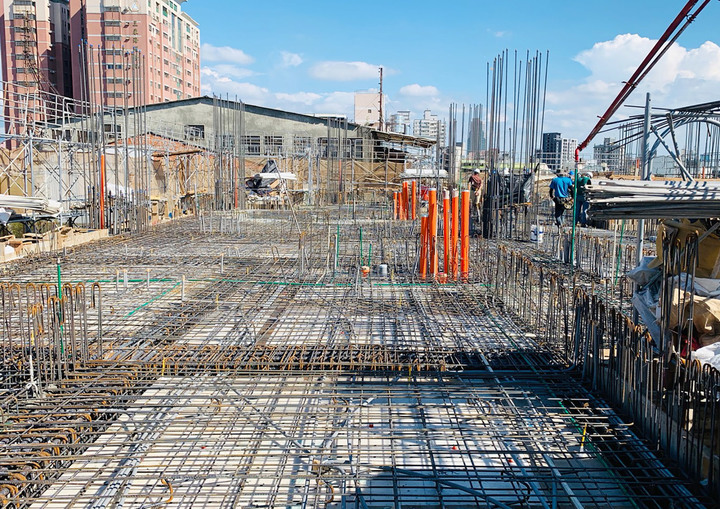

17. 4F頂版灌漿1

18. 4F頂版灌漿2

19. 4F頂版灌漿整平&鋪設PP版養護

20. 4F頂版灌漿鋪設PP版養護

21. 4F頂版灌漿完成

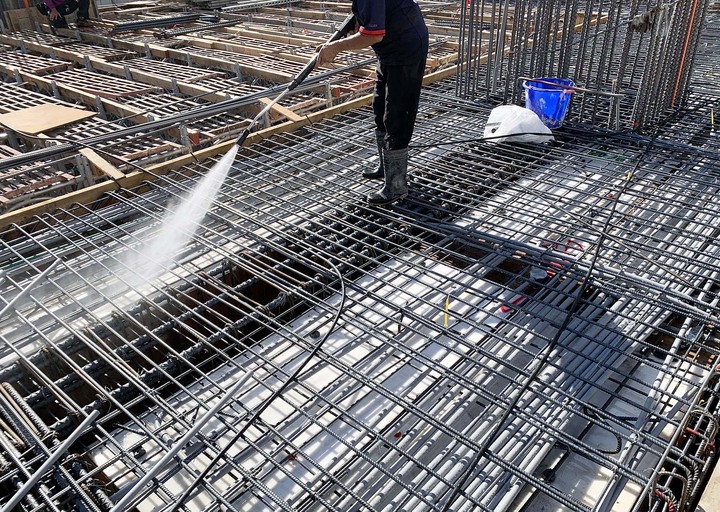

22. 4F頂版灌漿完成後柱筋高壓清洗

23. 4F頂版灌漿完成後柱筋清洗中檢查

24. 4F頂版灌漿完成後柱筋清洗後檢查
