關於單元13的現況

慢慢慢…
目前才1/3左右…
又過了幾月

進度接近34%

有重劃會內部人或地主知道爲何進度這麼慢嗎

這樣重劃好究竟要民國幾年
99999999999999999999
紀錄一下
已經114.05.07了
目前參考最新回報進度
到3/30是34.5%
仍龜速進行
陸續都有看到施工
但就是很慢 很慢 很慢
有地主有消息大概預計完工是何年嗎
中國醫都快開幕了

垃圾13單
從房市火熱到冷清
完全沒動作不為所動
拜託能不能先打通景賢路
其他不管你了
扶不起的爛13單
chfan815

依這種進度,還要8年

2025-05-11 14:28
持續紀錄 0527
114/04/30止
35.289%
目前仍以每月0.8%龜🐢速前進
但這個月看到蠻多地方都有持續動工
再看下個月進度
pings20 wrote:
持續紀錄 0...(恕刪)

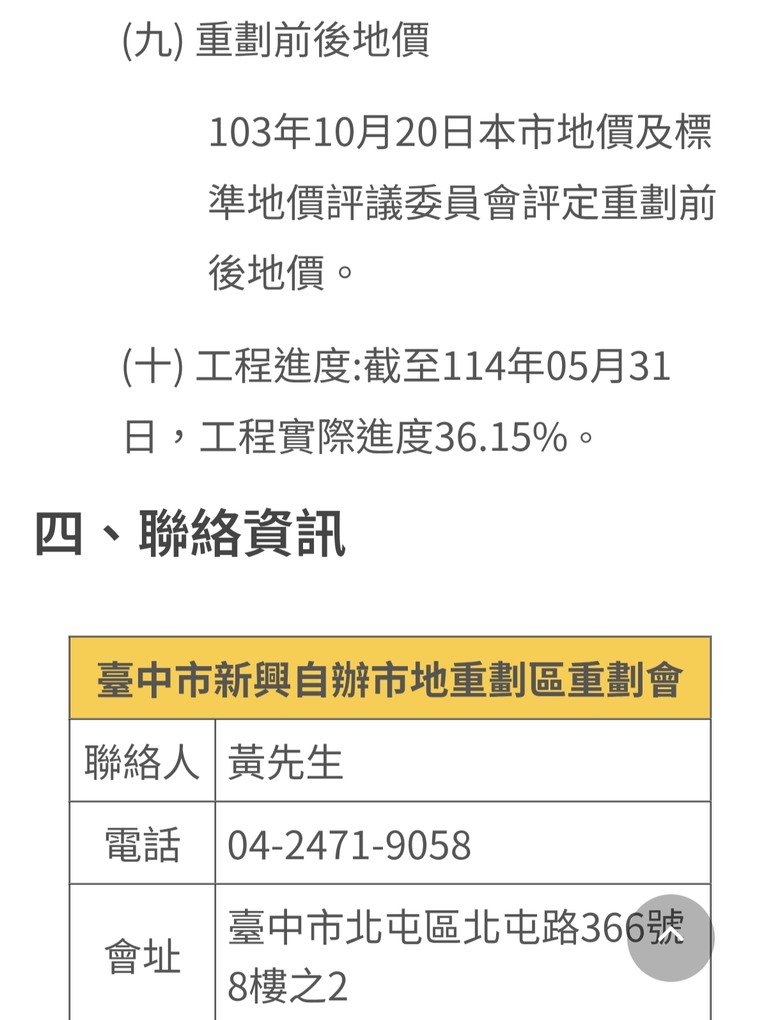

5/31 36.15% 加油!一個月快1%了!
chfan815

還要65%,也就是65個月,6年半。

2025-07-08 22:37
1140630
37.13%
每月1%
