到底中捷工期到什麼時候?

到底中捷工期到什麼時候?
何謂趕工?還是嚴重延誤?
來龍去脈 說清楚講明白

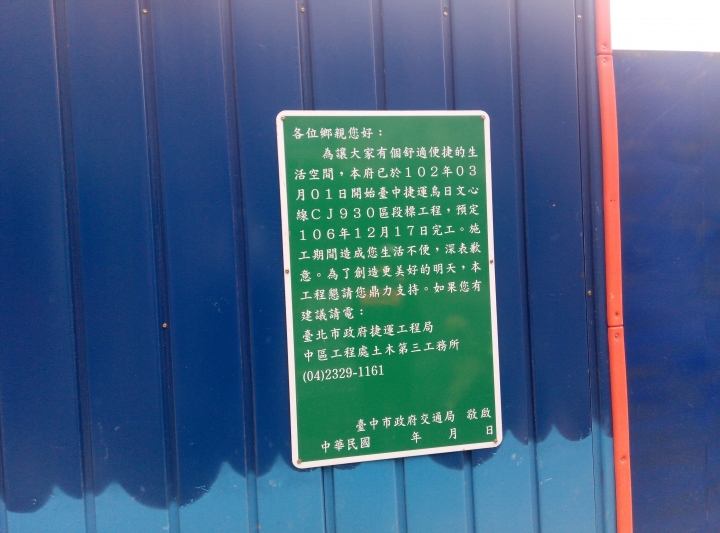

去看看中捷沿線告示牌都是106年要完工 只是結構體?



到底中捷工期到什麼時候?
2015-04-11 21:57 發佈
看了一些網路資訊
有人說~
當年2009/2010先期管線遷移工程動工時
台北捷運工程局是預計2018試營運

但是因為接近選舉
所以當時的市府都說2015試營運...

好了
2011前市府低空通過
又有了4年
就變成2016/2018~

但是因為用地取得落後
這次事故地點那個彎道
文心/北屯路口就是要徵收民宅...
加上機電標(包含車體多次流標)
所以北捷工程局在2013年時評估要到2020才有辦法全線完工
審計單位也在2014年認為2020才能正式驗收完工

在2013/2014多方聲音質疑
不可能照當時的胡市府說的在2016試營運
胡市府的官員不敢否認
只敢說2016年底G0-G03會試運轉

好了
2014變天

林市長又說要在2018年底試營運
其實林市長是要追回因為用地取得落後
以及機電標流標損失的時間
趕回2010當時表定的2018試營運

但是林市長話說的太好聽
應該是追回預定進度在2018年底試營運
但是林市長說成 提早2年 完工
還說要趕工

好了
現在發生事情
害到自己了...

希望以後林市長說話要精準周全
只要說過去情形如何/現在情況情勢是怎樣
後續要如何作
預定達成目標是怎樣

平鋪直敘就好
不用特別要說好聽話
讓市民有感

不然如果事與願違
害到自己

台中市民自己會看會想
作的如何/好不好
市民自己自然會判斷

希望市長實事求是
作對的事 把事做對 (林市長自己的格言)

才是市民之福
林市長的政治路也才能延續...

自己無法確認的事情 話最好不要說太快 龍的問題就是話太多了 反差下 更讓人覺得做太少了
部產生 wrote:
看了一些網路資訊有人...(恕刪)

大哥一席話真的點破事情關鍵
再清楚不過了 感謝

部產生 wrote:
看了一些網路資訊
有人說~
當年2009/2010先期管線遷移工程動工時
台北捷運工程局是預計2018試營運
但是因為接近選舉
所以當時的市府都說2015試營運...
好了
2011前市府低空通過
又有了4年
就變成2016/2018~
但是因為用地取得落後
這次事故地點那個彎道
文心/北屯路口就是要徵收民宅...
加上機電標(包含車體多次流標)
所以北捷工程局在2013年時評估要到2020才有辦法全線完工
審計單位也在2014年認為2020才能正式驗收完工
在2013/2014多方聲音質疑
不可能照當時的胡市府說的在2016試營運
胡市府的官員不敢否認
只敢說2016年底G0-G03會試運轉
好了
2014變天
林市長又說要在2018年底試營運
其實林市長是要追回因為用地取得落後
以及機電標流標損失的時間
趕回2010當時表定的2018試營運
但是林市長話說的太好聽
應該是追回預定進度在2018年底試營運
但是林市長說成 提早2年 完工
還說要趕工
好了
現在發生事情
害到自己了...
希望以後林市長說話要精準周全
只要說過去情形如何/現在情況情勢是怎樣
後續要如何作
預定達成目標是怎樣
平鋪直敘就好
不用特別要說好聽話
讓市民有感
不然如果事與願違
害到自己
台中市民自己會看會想
作的如何/好不好
市民自己自然會判斷
希望市長實事求是
作對的事 把事做對 (林市長自己的格言)
才是市民之福
林市長的政治路也才能延續...
