最新工程進度第一期---(建國路至竹南園區)工程期間100/1/2-101/12/31(怎麼這麼久)完工時間比5月當時預定時間再度延後一個月(可以一再修改完工日嗎)時間經過75%,工程進度68.6%,看來似乎仍然落後第二期---(中央路至建國路)只見拆屋尚未動工第三期---(八德一路至中央路)工程期間101/2/9-101/10/5時間經過63%,工程進度28.84%,看來已嚴重落後完工時間恐怕也會步入延後的命運
交通部視察苗栗縣交通建設http://www.miaoli.gov.tw/cht/newsview.php?menuID=3381&forewordID=151926&secureChk=bf3a549faee07ca0da0fab8da032da63

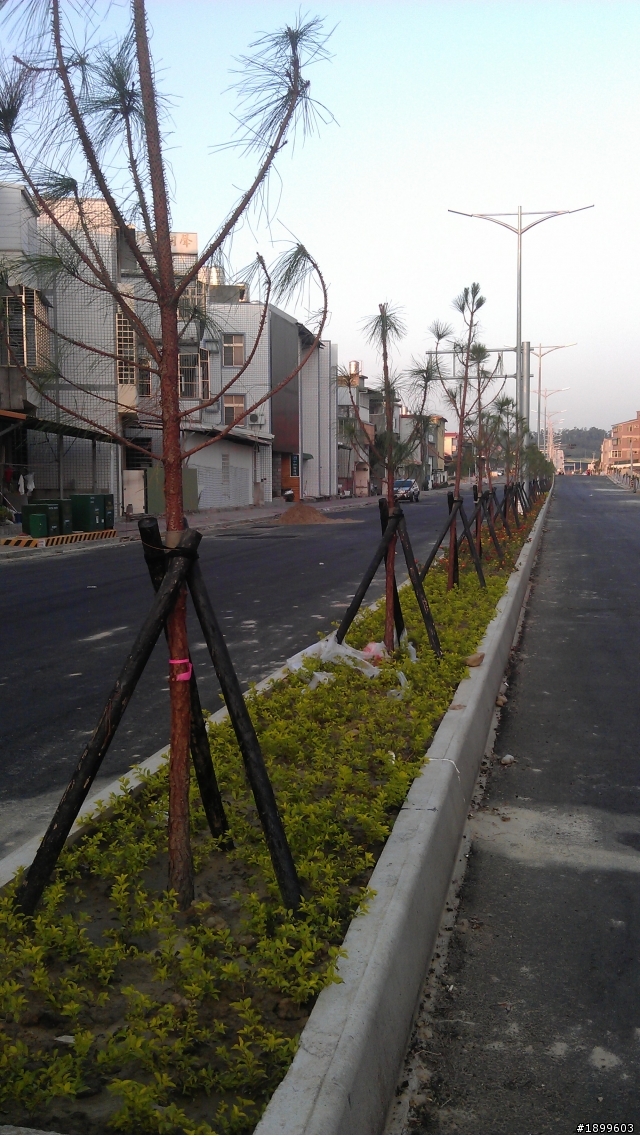

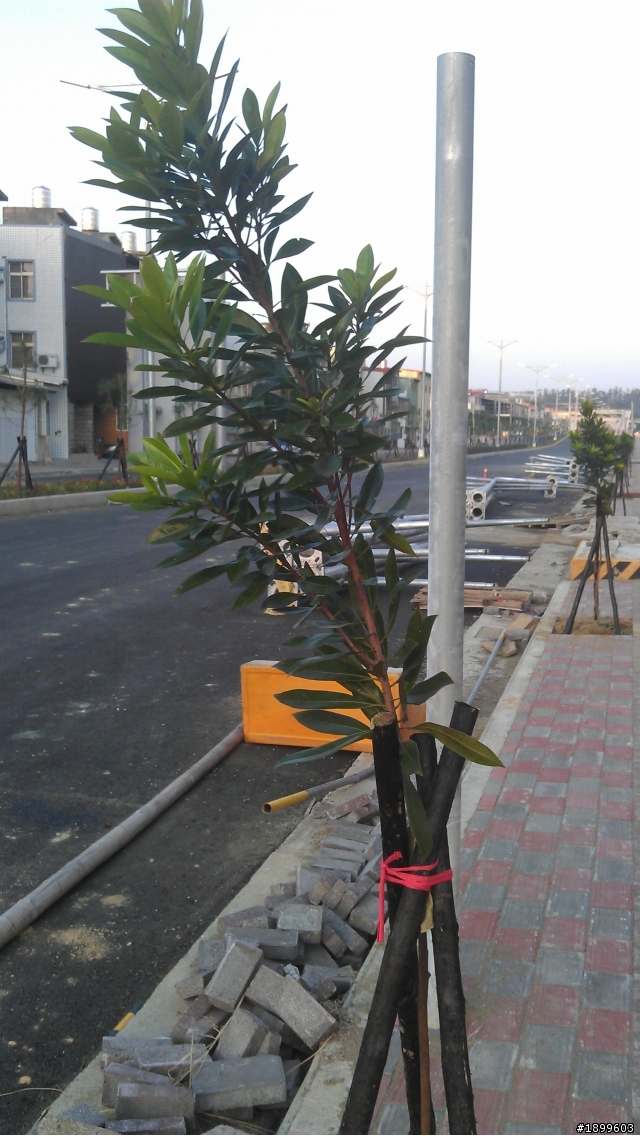

11月底最新工程進度第一期---(建國路至竹南園區)工程期間100/1/2-101/12/31完成97.6%,目前剩高架橋段仍在施工第二期---(中央路至建國路)工程期間101/7/25-102/7/31完成13.3%,進度落後但已開始趕工第三期---(八德一路至中央路)工程期間101/2/9-101/12/13完成81.1%,完工日從10/5延後,現在又,連12月底完工都有點趕不過為了配合影城及住宅區變更的推動,這還是官方最積極完成的路段
