• 98

竹北新世紀購物中心~新店進駐討論~

TetsuNari wrote:
有塞 才有改善有塞 ...(恕刪)


這樣的想法很恐怖喔.....
拿高速公路新竹到湖口段來說好了,已經塞了五年,現在規劃五楊延伸,也不知到是否為空穴來風,就算明天動工,我想施工期也不會低於五年,當事件發生之後,政府要去處理的時程都是十年起跳,就算是光明六路地下化還是鑽石型交流道之類的,目前連第一步都沒走出去,你想像一下塞十年,其中還有施工的黑暗期,我是不敢想啦,不過也沒辦法了,新竹縣本身就是爹不疼娘不愛的,連立委選舉都冷冷清清,爭取不到預算是肯定的,就慢慢塞吧
TetsuNari wrote:


有塞 才有改善
...(恕刪)

拿竹北跟台北比...
等30年看看有沒有機會吧!

不過少了影城,
應該是不會有巨城這麼恐怖,
這週末週年慶+冰雪2....
就是宅 wrote:
...新竹縣本身就是爹不疼娘不愛的,連立委選舉都冷冷清清,爭取不到預算是肯定的,就慢慢塞吧 ....(恕刪)


這就是一人一票民主制度的吊詭處,表面公平,但偏鄉居民就是次等選民。
民主好像就是數人頭。沒辦法
新竹市的建設永遠兩光。無法和六都比。 然後縣轄市又更差了。


llyujen wrote:


這就是一人一票民...(恕刪)
少了新光三越 火車站SOGO
竹科台積電股票又創新高
今年巨城周年慶真的很狂
晚上11點去看電影巨城還一堆人= =
門口塞到爆
~Justin BOY~ wrote:
少了新光三越 火車站SOGO...(恕刪)

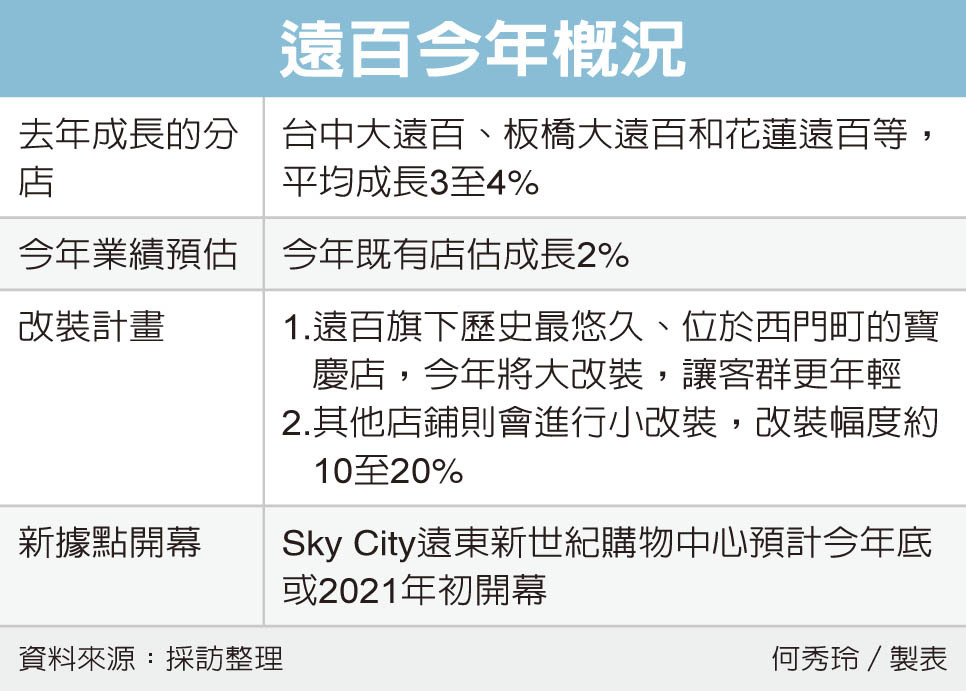

目前看"新世紀購物中心"的工程進度,讓人懷疑真能在今年7月1號開幕嗎?
u06hs2594 wrote:
目前看"新世紀購物中心"的工程進度,讓人懷疑真能在今年7月1號開幕嗎?
不是年底開幕嗎?
u06hs2594 wrote:
目前看"新世紀購物中...(恕刪)


不是7月完工?
年底開幕?
https://www.hsinchu.gov.tw/News_Content.aspx?n=148&s=3374

六、辦理情形:
(一)108年1月:地上層主體工程至108年1月底預計工程進度25.3%,實際進度20.8%。
(二)108年2月:地上層主體工程至108年2月底預計工程進度28.3%,實際進度22.7%。
(三)108年3月:地上層主體工程至108年3月底預計工程進度31.4%,實際進度24.7%。
(四)108年4月:
1.地下室主體工程已於4月12日完成,目前正進行地上層主體工程。
2.地上層主體工程至108年4月底預計工程進度34.7%,實際進度27.0%。
(五)108年5月:地上層主體工程至108年5月底預計工程進度37.248%,實際進度28.869%。
(六)108年6月:地上層主體工程至108年6月底預計工程進度39.253%,實際進度30.334%。
(七)108年7月:地上層主體工程至108年7月底預計工程進度42.158%,實際進度32.915%。
(八)108年8月:地上層主體工程至108年8月底預計工程進度45.110%,實際進度36.135%。
(九)108年9月:地上層主體工程至108年9月底預計工程進度49.304%,實際進度40.08%。
(十)108年10月:地上層主體工程至108年10月底預計工程進度54.741%,實際進度43.95%。
(十一)108年11月:地上層主體工程至108年11月底預計工程進度60.16%,實際進度48.36。
(十二)108年12月:地上層主體工程至108年12月底預計工程進度65.792%,實際進度52.94%。

公布於新竹縣政府

有興趣自己去估完工時程

畢竟是租得 每個月都要繳錢

慢一個月少賺一個月

以上
