至於L大所說的,交屋後還會持續做中庭的工程???交屋給客戶之後,客戶就要進來居住了啊,怎麼會公設還沒弄好,就說要交屋呢??這樣客戶怎麼居住??正常的程序應該是中庭含公設都要完成(或完成度90%以上),才進行交屋的程序啊,不然建設公司交一個無法正常使用的社區給客戶,叫客戶怎麼使用啊??再況且有誰希望每天回到家,看到我家的門廳沒有門禁(因為公設未完成),一堆鷹架、角材、玻璃、木屑、水泥、砂.......每天灰塵超多的,回到新家像走進一個「工地」??

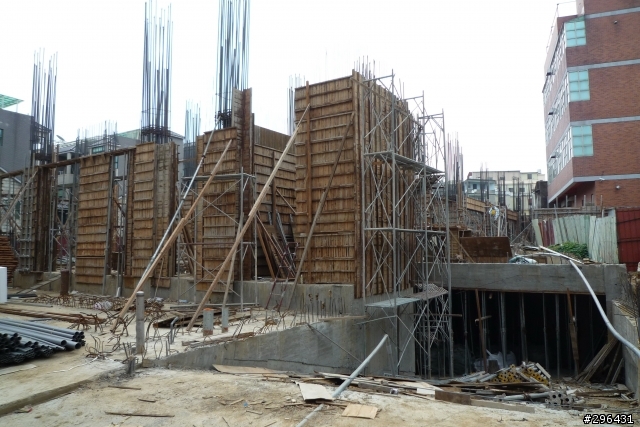

我之前抓的進度14天一層,以現階段新竹的建築業來說,已經是很鬆很鬆了,搞不懂建設公司在搞什麼,工地主任抓的進度三樓頂版要到一月??太久了吧,一樓雖然是說是挑高,但最高也才4.6M而已,況且一樓只是挑高,只有柱、樑,沒什麼牆及造型,一樓大概會比正常樓層多個四到五天就差不多了,所以一樓大概做18天~19天就差不多了,而且因為一樓挑高了,所以夾層高度就比正常樓層矮了,夾層在做就會差不多接近正常樓層的天數了。搞不懂為什麼要那麼久.....
1.高樓層客變的日期,主任是抓約在今年12月左右開始。
2.有問主任說是不是最近工地人力有增加,他說差異不大,工程的部份還算順利。
3.在二樓之後似乎工期會比較正常,主任也估計15天一層。
3.另外有詢問交屋日期,主任預估大約在明年11月前後屋內的部份可以交屋,另外二次施工的部份要等審核執照發下來才能做,二次施工的部份大約兩個半月的工期。

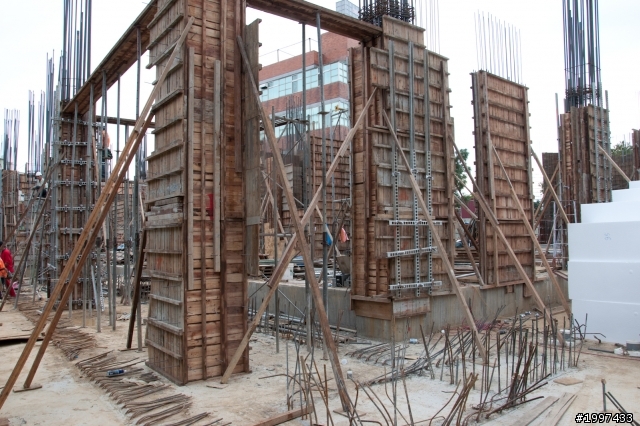

4.另外看到工地堆放好多大保麗龍箱,好奇的問主任用途,主任是說用於步道底下填充固定形狀用,步道本身有足夠一定的強度,保麗龍不牽涉到乘載重量的功能,這點可能要請manQ大評論一下。
