有人買煙波 CASA 建案嗎

各位鄰居好 :

請問有人接到 8F 以上客變通知了嗎 ?

另外請問一下 , 目前繳款是繳到拆款表的哪一階段了 ?

是不是快要交 " 地下室完工 " 的款項了 ?

最近外地工作時間長 , 有一段時間沒有特別關心了 ...

謝謝

whitelibra2000 wrote:
各位鄰居好 :請問有...(恕刪)


小弟也是8樓以上住戶,
上禮拜打去煙波問,小姐說三樓蓋好就會通知8樓以上的.
但小姐說三樓蓋好的時間他就沒辦法抓了.

另外8月初小弟去工地問過工人,
工人是說在一個月地下室完工,但上禮拜去看的結果,
感覺地下室還要一陣子,
但頂多下個月吧..

供您參考..

seperiro wrote:
小弟也是8樓以上住戶...(恕刪)


工地主任預估9/13地下室完工
3樓的話大概要年底到1月去了
因為一樓挑高,說要蓋比較久,之後就快了
不知此建案還有在推嗎?

銷售中心還在嗎~?

在3C競爭蓬勃發展的同時~ ㊣Mobile 01㊣ 對於3C的熱衷與態度~至始至終! 引領大家~永遠站在時代的尖端!

Maxim麥斯王子 wrote:
不知此建案還有在推嗎...(恕刪)


銷售中心已經拆很久了,也差不多賣完了
剩下的間數和樓層座向等詳細資料
也許直接拿起電話撥打給春福建設詢問比較快
不知道家族的人是否還有去看進度的?
感覺這陣子很冷清啊...
上週去工地看了兩次,都恰巧碰到灌漿
還是跟之前一樣,六七台車都停在路邊排隊等待

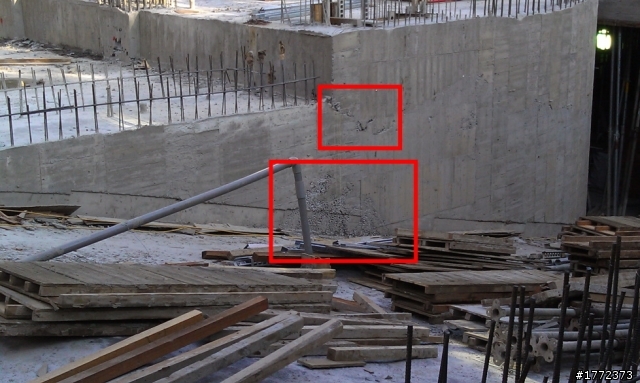

其中上週日看到車道牆壁部位,有像是蜂巢的結構出現
不知道是否會影響結構安全呢?

我對建築不懂,只希望他們好好的蓋阿~~
那灌漿的蜂窩幾乎每個建案都會有,其實不用太在意,尤其是車道的灌漿有滿多是吊模的,震動機沒有辦法電的很紮實,所以蜂窩多多少少都會有,只要拆完模後發現有蜂窩,要依正確的修補動作進行修補就好了,正確的修補動作如下:
1.將蜂窩部份打除。
2.將打除的部份以高壓清洗機清洗乾淨。
3.以無收縮水泥進行修補。
我是對進度的緩慢感覺很不好,9/13進行B1F頂版灌漿工程,抓14天/層吧,到10月底是MF頂版RC完成,
11月底是3F頂版RC完成,12月底是5F頂版RC完成,101年1月底是7F頂版RC完成(1月底還有年假),101年2月底9F頂版RC完成,101年3月底11F頂版RC完成,101年4月底13F頂版RC完成,101年5月中14F頂版RC完成(上樑),上樑後3個月拆架,等於是101年8月中拆架,拆架後消檢、請使照,到101月11月底交屋的話,中庭剩下大概2~3個月可以做,這樣的進度要101年11月底交屋的話,有點趕,地下室真的浪費太多時間了,過完年2月就開始挖了,到9月才出土面,地下三層就做了七個月,又不是做連續壁,才用H型鋼加厚杉木板做擋土工法還搞那麼久..........
man Q wrote:
我是對進度的緩慢感覺...(恕刪)


關於man Q大提及的部分,我記得交屋之後中庭工程仍會繼續
所以並不是中庭完成才交屋的?
再者進度的部分,其實我幾乎每週都會去看
其實八月底之後春福才真正的投入人力
在這之前他們幾乎六日都休,有人的話也只有小貓兩三隻
最近幾週投入的人手明顯增多,週六週日去看也都有不少人在進行工程
大概跟他們推出的其他建案已經都在收尾有關吧
也因為可能在趕工的緣故,上週據說還有發生工安問題,有工人腿部血流如注
所以本來我想走近一點看,也被擋了下來

對了,我再回去確認一下,因為我買的是六樓,記得客變時詢問工地主任
他似乎說明年三月左右會到六樓的部分,跟man Q大估的進度有不少差距
如果真的是這樣,整體進度得更往後延了
