自4/7起,陸續要求代銷以建商名義提供此扇窗框延長保固,但截至今年12月交屋為止,尚未收到以建商名義出具的窗框延長保固,幾經溝通無果的情況下,決定公布當時與代銷對話內容(節錄相關部分),並尋求公允。

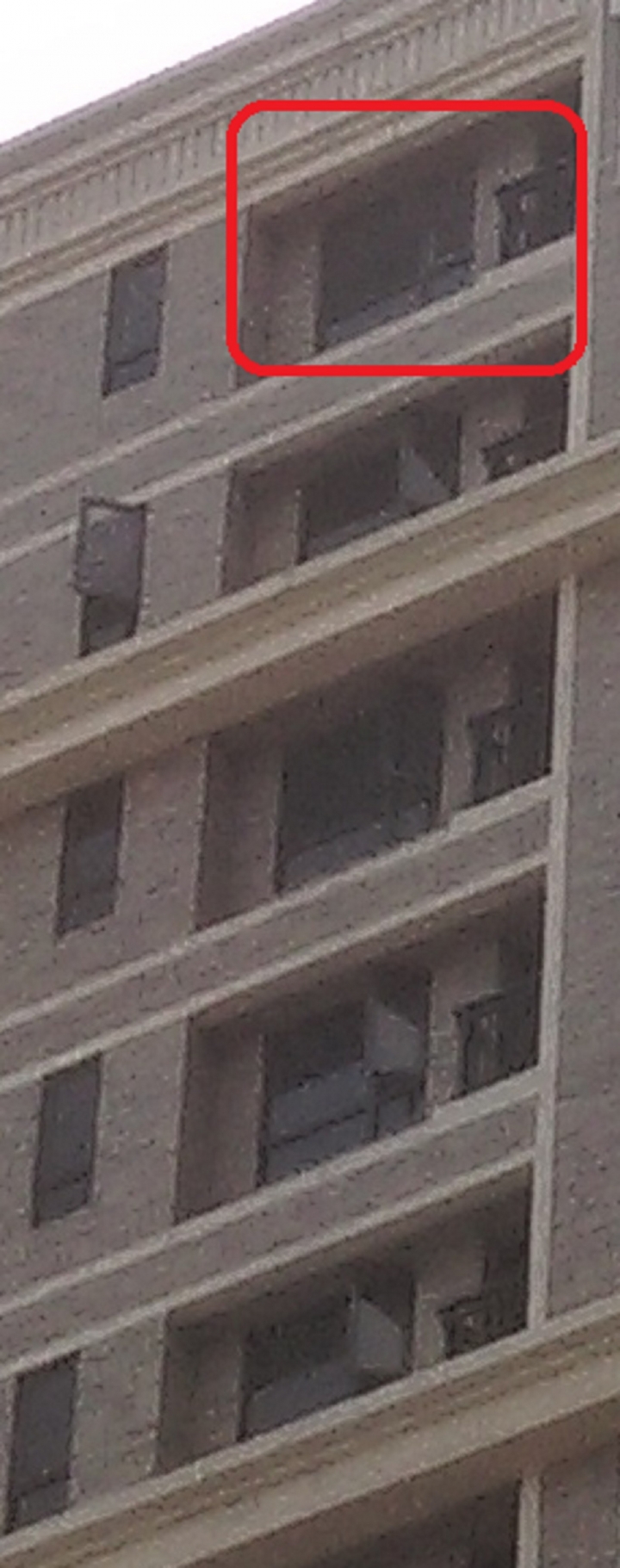

圖一:

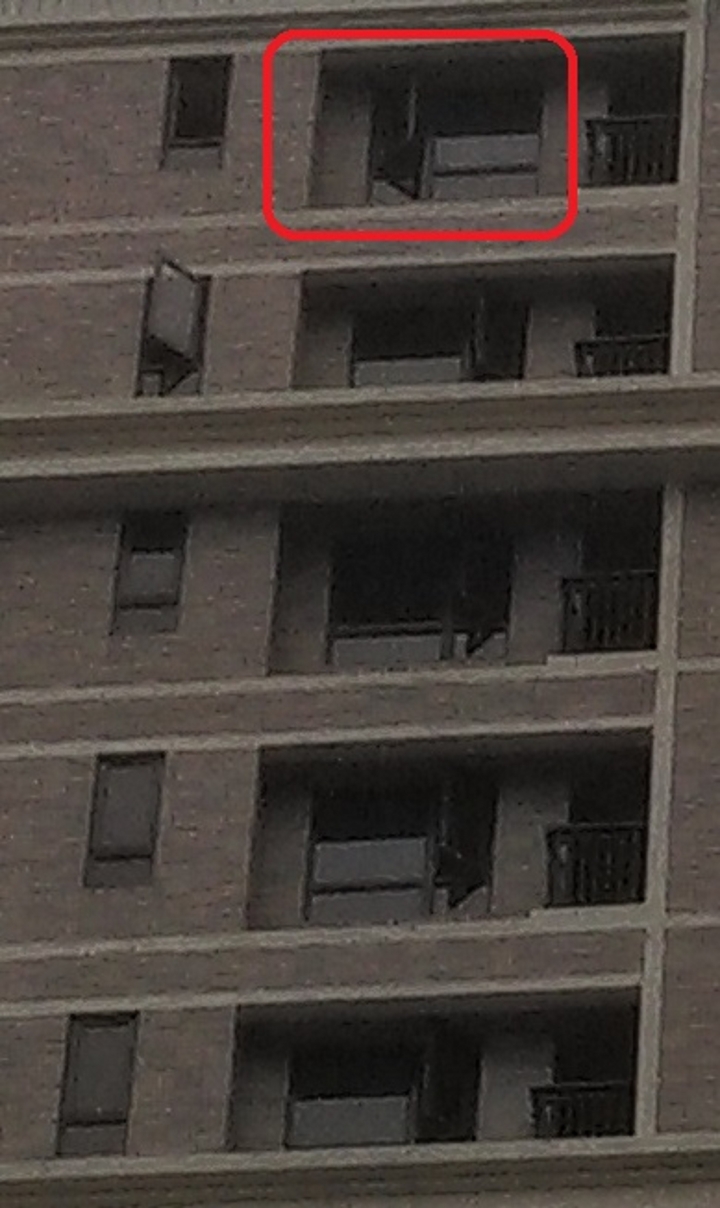

圖二:

【與代銷討論窗戶裝反問題Line紀錄】
2016.03.31 星期四
15:20我:我家次臥的窗戶好像裝反了....窗戶開的方向跟樓下的都不一樣
15:34代銷:已經發問
2016.04.07 星期四
18:01代銷:我想這種窗戶裝錯是不應該發生的,尤其是你後續要住進去一定會非常在意這一點.
18:08我:換過窗戶有沒有問題,就像房子會不會漏水一樣,沒住進去前,沒人能準確知道,但這扇窗已被換過,我對它有疑慮是正常的。
2016.04.08 星期五
17:45我:我家窗戶裝反的事情,現在雖然有改過來,但是我需要有施工的照片存檔,請幫我向工地反應。
17:46我:因為裝反的窗戶重裝,我有權利知道窗戶施工的過程,不是靠自己每天站在樓下看就能看出來的。
17:48我:這件事情我很在意,希望能有一個滿意的答覆
17:53代銷:此部分我會去了解並且給你個答覆
2016.04.09 星期六
13:40我:對窗戶換過的要求如下,請代為轉知建商,並於一周內告知處理結果:
1、請提供換窗戶過程的施工照片,以供承購戶存檔。
2、由於換窗框涉及建築物的防水層被破壞的疑慮,請對此扇窗戶及窗框周圍提供至少二年的防水、零件保固,並加註於合約中。
15:45代銷:晚點打給你
2016.04.19 星期二
14:40代銷:你方便再傳一次窗框的照片給我嗎?
14:46我:哪一張?
14:52我:圖片
14:52我:圖片
14:52我:窗框
14:52代銷:反的
14:53我:第一張:20160407次臥窗框已換
14:53我:第二張:20160406次臥窗框未換
14:53我:前後隔了一天
14:54代銷:謝謝
15:05代銷:建設公司正在處理有關窗框的事情,請耐心等候
2016.04.26 星期二
10:22代銷:此窗框砍縫完後防水比其他住戶又多做一次防水
10:22代銷:這個主任特別關注的case
10:45我:從4/7換完窗框後,我自己的照片顯示自4/24開始,拍到次臥外牆多了一道黑色防水層
10:46代銷:乾了以後又重複做過一次
10:50我:工地主任願意特別關注我很感謝!但我要的保固、附約、完整的換窗照片等,交屋前也一定都要拿得到,這才是對我的保障。
10:51代銷:了解
10:51代銷:都還在處理中
2016.05.10 星期二
09:34我:………(省略)~窗戶問題目前進行得如何?我要求的部分有沒有進度?
14:36代銷:你的窗戶快要完成了!!完成後他們匯出保固書
2016.05.16 星期一
05:23我:請問我上週問的問題有答案了嗎?窗戶的保固何時可以拿到?
05:24我:另外我要求進工地現場看更換的窗戶,因為近期有地震大雨,我相當擔心我所購買的房子,尤其是那片窗戶會有問題。
08:16代銷:…..(略),窗框保固兩年的保證書我們一定會給
16:25代銷:今天主任會同廠商一起上去確認您的窗框狀態,確認完後就會把玻璃封上去,測試完畢後就會出保固給您
