請教假設台鐵若重估地下化 桃園縣民須等多久

各位先進
由於台鐵高架或地下化一直紛擾不休
但小弟對於政府工作是一竅不通
所以在此請教各位

小弟的問題是
假設台鐵重新評估地下化
1.整個作業有哪些流程
2.各流程負責單位為何
3.各個流程需耗時多久
以上問題或許有所疏漏

望各位先進能夠指教也替小弟解惑
也希望這個問題能提供給桃園版的網友們參考
謝謝
2010-05-29 0:26 發佈
文章關鍵字 台鐵 桃園縣
政府的效率只有天曉得。
我們只能借鏡過去的經驗--


資料來源:桃園縣政府網站。

但我認為地下化初期評估規劃會很久。
因為地下化的工程難度高得多,而且又不像高架在旁邊施工也可以讓台鐵繼續營運,
有些路線勢必要變更,而變更路線要牽扯的就更多了,搞不好連站區都要挪一挪。
加上都市計畫很多都是以台鐵高架化規劃的,所以也都得一併更改,
最近的就是機場捷運延伸至中壢站,他都已經在施工了,那設計要不要改?
...................................
主要是看政府用不用心在評估地下化的可行性
用心的話可以比照幫陳樹菊女士辦護照和美簽一樣快速
不用心的話可要等到天荒地老
完全端看政府啦
這部分小老百姓永遠是弱勢

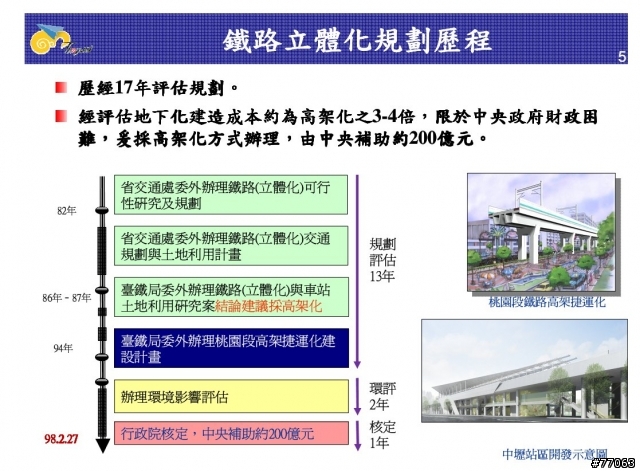

不知道結論建議高架化的原因是甚麼
請問台鐵局為外研究單位是哪個單位
是否有當時的報告可下載
謝謝

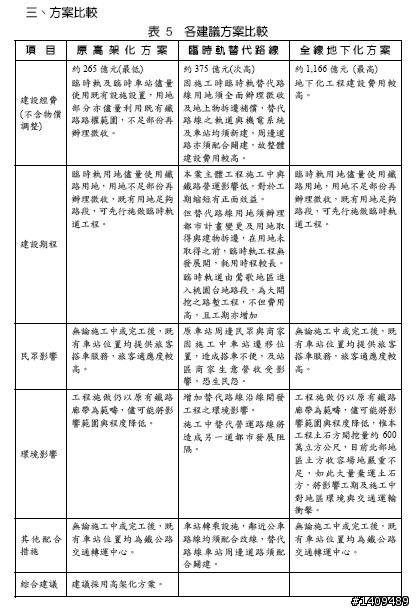

http://www.railway.gov.tw/h/h960108_1.pdf
也許可以參考這份評估
內有補充地下化設計



評估結果應該就取決於經費

鐵路工程局

台北車站地下化
1.工程範圍: 將華山至萬華間(含台北車站)縱貫鐵路長4.42公里路段,移入地下。
2. 工程經費: 工程經費共計177.92億元,經決算尚結餘4.1億餘元繳庫。
3.工程時程 自72年7月至78年8月,共6年。
松山專案
1.工程範圍: 自華山地區預留之隧道岔口起至松山站止,全長5.33公里。
2.工程經費: 總經費274.8億元。
3.工程時程: 自78年7月至83年6月,共5年。
萬板專案
1.工程範圍:從北門至樹林調車場施工範圍全長約15.38公里,其中隧道部份約9公里
2.工程經費:525.5 億元
3.工程時程:自81年9月至91年10月,共10年。
南港專案
1.工程範圍: 西起基隆路口(松山專案引道),東至七堵,全長19.4公里。
2.工程經費: 830.69億元
3.工程時程: 自87年11月至100年8月,共12年10個月。
這四期合計約要1800億


PaganiZonda wrote:
http://www...(恕刪)


謝謝大大提供資料
可以仔細研究看看~
謝謝PaganiZonda兄提供的資料
依此份資料來看
其實高架與地下化優缺點大部分相同
但似乎對於徵收問題與環境問題
並未評估

另有關環評
小弟有所疑問
為何常常聽到報導政府相關建設
環評未過或環評耗時
環評到底有哪些作業流程
由甚麼單位負責
先前高架化環評也耗時一年左右
謝謝
不好意思
有關取得用地與拆遷補償費部分
報告中已有提到
分別如下:
1.全線地下化為70億元
2.臨時軌替代路線為94.5億元
3.高架化為2.41億元
均為暫估金額
其中高架化2.41異常的少
不確定是不是當初尚未規劃園林大道

凡人 wrote:
不好意思有關取得用地...(恕刪)


這是台鐵的部分,應該沒有包含林園大道
那鍋主張地下化的黃大立委就已經講了
地下化,工程經費約1200e
高架工程經費約308e, 再加上林園大道以及拆遷補償約近1000e
所以勒,拆遷補償搞不好有500e甚至以上

其實尼看台鐵的評估報告裏面
那些消除鐵路、減少空汙、減少事故....的經濟效益都非常低
主要的經濟效益在於高架化((((以後)))),注意喔,是高架化以後喔
高架化後的空出來的地面是要算進"收益"裡面
還有"鐵路沿線兩百公尺"的土地效益會提升
接著"站區"周圍形成的商圈效益
講了半天,所有的效益都在於高架化後附近的土地會大幅升值
是靠這些利益才能平衡建設經費的

但是勒
徵收時的時候,是用高架化((((以前))))來作為賠償標準
這就容易有遐想空間了,特別是商業區.....
利之所在,會非常難搞就是了
呵呵呵
高架化有個好處
就是萬一淹水的話
至少高架還可以開
再來就是節省完工時間

如果是地下化的話
雖然徵收土地較少
但是費用高
開挖過程沒處理好時
容易造成地層下陷民宅損壞
