桃園市中壢區內壢遠東紡織工業區變更案(最新進度)

最近持續關注桃園市中壢區,位於內壢後站🚂的【遠東紡織】工業區變更案,想跟群友們分享這個案子的幾個亮點與重要進度,期待能給予關注與鼓勵😃,讓內壢從工業城蛻變為中壢新都心


【三大亮點】

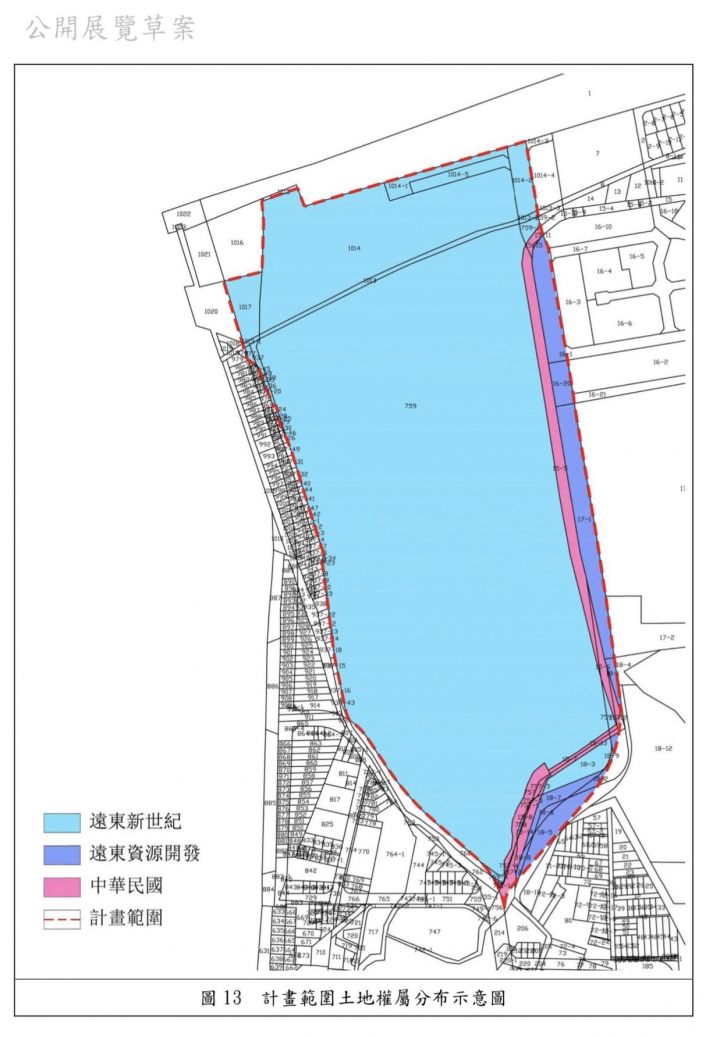

第一、產權單純,開發時程可以預期:由遠東關係企業佔96%、其餘4%為國有土地,尚無整合或土地徵收等陳抗阻力,個人認為這一點是開發案最大優勢。

第二、位於內壢車站周邊且開發規模可觀:土地面積達31,277坪,緊臨省道台一線(中華路)、榮民路、興仁路與遠東路等主次要幹道,大幅增加土地規劃利用彈性。

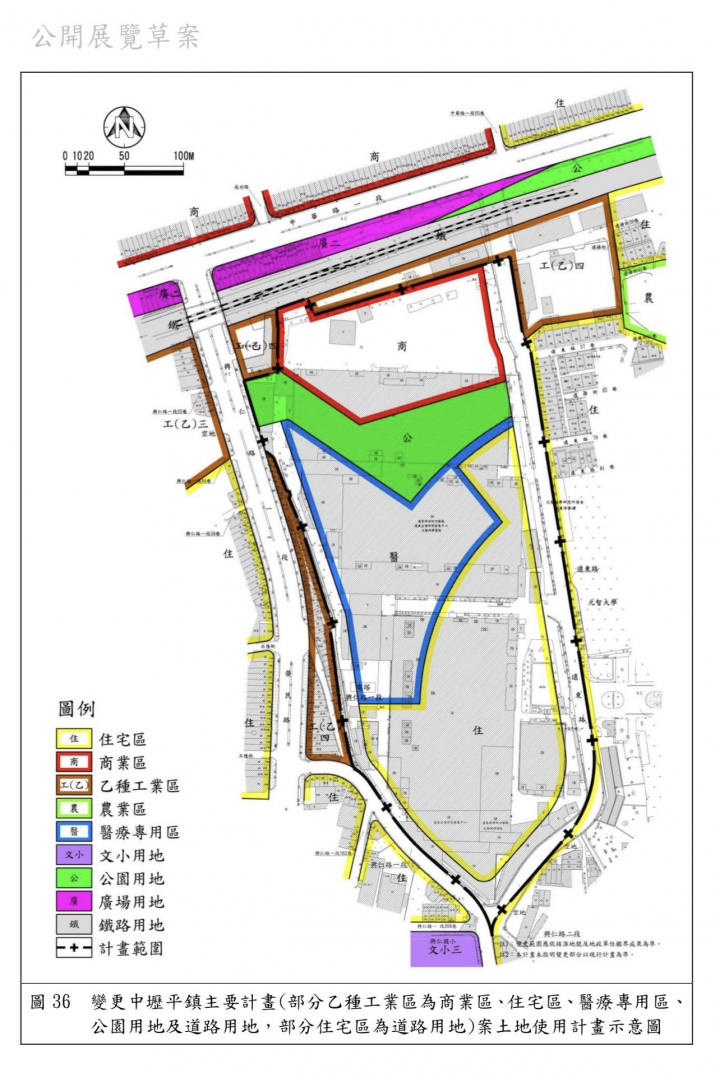

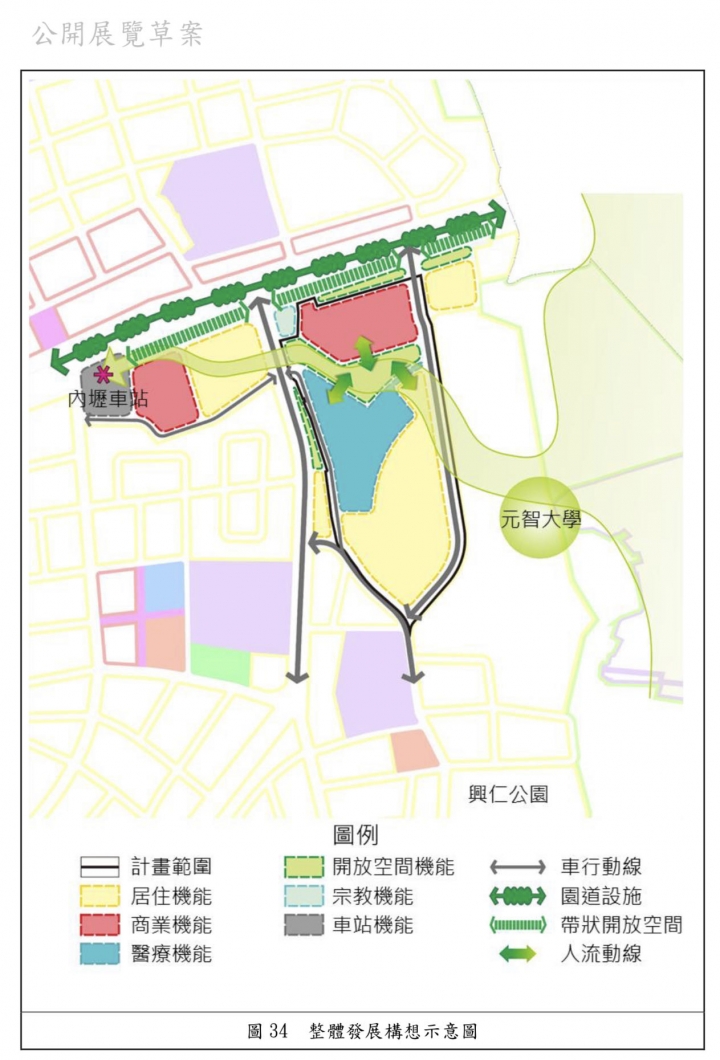

第三、引進三大功能分區,分別為醫療、商業及住宅:

🏥醫療區🚑』:佔地6474坪,引進亞東醫院,繼林口長庚後,將成為桃園市第二家醫學中心等級醫院,總床數672床,預計引進員工1578人,其中護理師約750人、醫師與相關技術人員828人,並已於109/7通過醫審會設立案check!

🌆商業區💰』:佔地5203坪,留設於基地北側、鄰接中華路且為最精華區位處,簡單觀察遠東零售體系,名單排除既有桃園遠東百貨、中壢sogo、桃園愛買,腦補推測可能為巨城購物中心Big City或大遠百(邀請大家一起許願🤣)

🏢住宅區🏡』:佔地10376坪,依據待定容積率200%推測可銷售戶數至少上千戶,主打面元智大學永久棟距與綠地景觀,此外,還有元智校園內正在興建中的大師級建築作品,會議中心、藝術中心及紀念館等三大建築體,會議中心規劃設有1200席音樂廳,規模媲美1418席的桃園藝文展演中心,以及480席中型戲劇廳,這一點不文青都難,目前圍籬施工中,預計在114年完工。

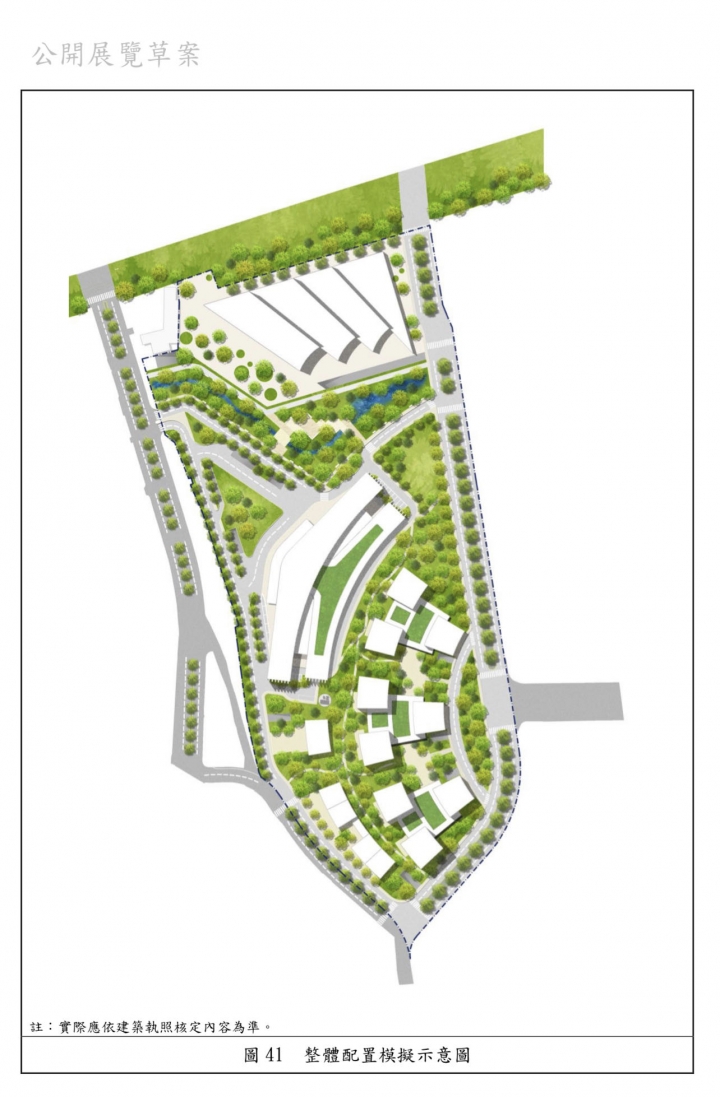

🌳🌳🌳🌿綠地🏃♀️』:佔地3087坪,作為上述機能緩衝與休閒遊憩空間之用,不意外將成為內壢地區數一數二大型綠地公園(不免俗提醒大家:在任一公園,寵物飼主記得繫牽繩撿大便,並嚴禁吸煙與違規停車,城市進步同時,人心也要進步)。


【重大進展】

1109/7已完成都市計畫為期一個月公開展覽

2)預計110/12以前桃市府都委會核定:目前審議中❇️

3)為期一年半,預計112/6以前內政部都委會核定。

4)為期三年,預計115/6以前完成公共設施用地興闢🚜(亞東醫院得同時進行施工)🚧🏗

5)預計116亞東醫院啟用。

6)商業區或住宅區開發依審議與施工期推估,全案最快在120年開發完竣。


〔補充〕若能搭配鐵路地下化工程與50米超級園道(中華路)等重大建設,甚至是內壢後站(麵粉廠)開發、北營區重劃區(此即鄭市長口中的「內壢三寶」),將徹底翻轉內壢天際線(p.s想想地主與釘子戶的決心不容小覷,這一點參考即可)。


*資料來源:桃園市政府公開資訊、新聞媒體等、自己腦補。

*以上資訊僅供參考,並禁止轉作任何商業用途,如有內容錯誤或侵犯財產權之虞者,亦請不吝指正。


期待大家的回饋與分享,更重要的是給予辛苦的桃園市府公務員們鼓勵與支持!

內壢!加油!


桃園市中壢區內壢遠東紡織工業區變更案(最新進度)桃園市中壢區內壢遠東紡織工業區變更案(最新進度)桃園市中壢區內壢遠東紡織工業區變更案(最新進度)桃園市中壢區內壢遠東紡織工業區變更案(最新進度)桃園市中壢區內壢遠東紡織工業區變更案(最新進度)桃園市中壢區內壢遠東紡織工業區變更案(最新進度)

2021-05-09 22:47 發佈
投資商機在那?
tommy8255 wrote:
投資商機在那?...(恕刪)


不同行業的商機各有所考量,但如果內壢更加宜居而人口增加的話,每一個人都是商機🙂
民國120年鐵路地下化應該還沒通車
yehzeyeh wrote:
民國120年鐵路地下...(恕刪)

官方資訊表定為:綜合規劃核定後7年切換通車。約為2027年,但公共工程還是保守看待沒錯。
請問最新建案進度有嗎?
fanscratch

桃園市「內壢土地開發案」土地變更已獲地方政府審核通過,現由內政部審理,將打造為綜合生活園區,包含商業區與住宅區,持續活化土地資產,促進區域經濟活力與繁榮。

2025-02-04 15:49
黃正勇

2021我記得就說變更通過了...不知道是不是因為桃園從綠變成藍的 結果到現在都沒進度

2025-03-09 1:34
