入住三重重劃區已n年、購入時就説環狀線會動工、等到現在還是只聞風聲不見影
真的會成嗎?在考慮是不是該準備放棄目前的房子........光灩現在那裏的售價是否漂亮?歓迎大家来討論
生魚飯 wrote:
今年開工的機會很高~(恕刪)

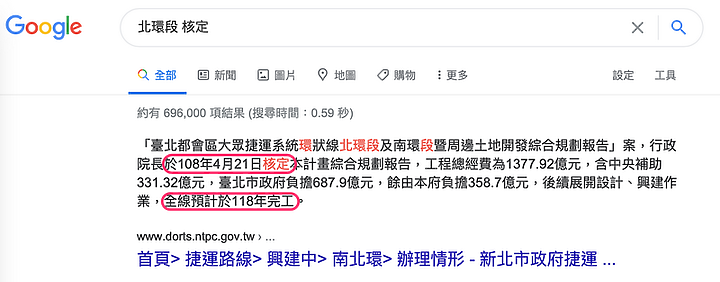

行政院都還沒核定,怎麼開工?
一般從核定到開工大概都要抓個2年
以現在正在蓋的萬大線一期為例:
2010年2月12日行政院核定
2012年5月 萬大線先期工程動工中(植栽移植)
2012年12月31日:闢駛臺北捷運萬大樹林線先導公車開始行駛,由三重客運負責營運
2014年10月28日:LG06站(中和站)動工
預計2025年底完工
核定到完工要快16年...
