好吃維力炸醬麵 wrote:宏匯I-tower...(恕刪) 遠雄95 42層總共蓋了5年,i-tower 39層也太保守,7年多才會完工!記得遠雄當時也是一層一層蓋上去的!不過最近中悅悅之光雙塔都是先搭完鋼骨後分上下兩半同時進行樓地板工程然後三重現在群光宿舍大樓也是採搭完鋼骨後分上下兩半同時進行樓地板施工如果將來i-tower也能採此種施工方式,應該會加快多,快8年實在太久了

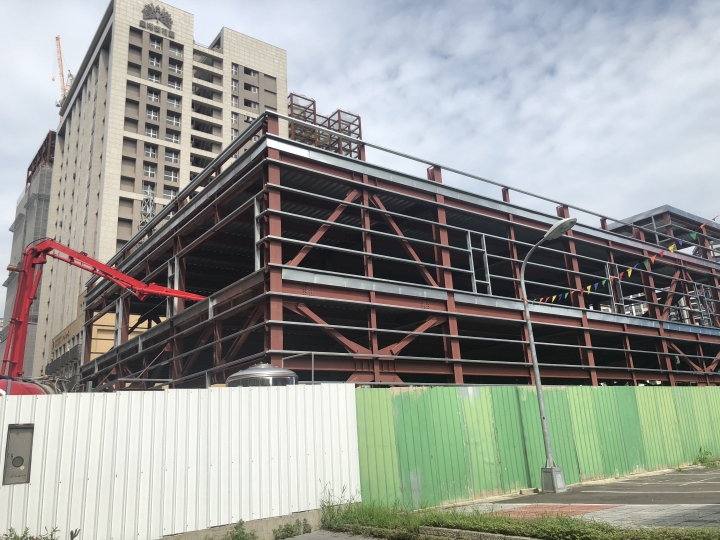

tenrivers wrote:遠雄95 42層總...(恕刪) 板子上寫蓋八年,應該是考慮了所有天災人禍的可能性,這是最保守的時程。BOT才50年,宏匯不太可能給你慢慢蓋...宏匯思源官網:39層I-tower, 不到兩年就預定營運(實際動工2018 4月)http://www.hongwellgroup.com/page/89.htm1. 目前办理环评、都审、建筑执照申请相关作业,预定2016年12月取得建筑执照。2. 预定2017年2月,开始动工。3. 预定2019年第4季开始营运。新北市官網:實際動工是2018 4月,最快2020 4月完工。https://wedid.ntpc.gov.tw/Site/Policy?id=1747新北市「新莊國際創新園區招商案」於103年9月2日進行簽約儀式,並於107年4月2日辦理開工典禮,新北市長朱立倫、宏匯集團董事長許崑泰等貴賓共同蒞臨開工現場祈福,祈求工程順利圓滿。本案將打造北台灣最大的傳統製造業雲端創新升級聚落,預計最快於109年4月完工,並可望創造5,000個工作機會與帶動在地商機。
