萬大-中和線(第一期)新北段嘴砲樓

註記一下柯P的承諾 ⋯⋯

北市府:投入336餘億 4年內改造中正萬華

林欽榮表示,9項計畫包括捷運萬大線於105年底全面施工、忠孝橋引道拆除讓北門再現、南機場公辦都更建台大紹興智慧園區、萬華雙子星車站啟用並完成艋舺公園改造完成、大八德西門大理街三大商圈再活化、南門果菜魚類環南市場啟動改建、道管中心啟用並增設34個小小黃站、華中中正河濱馬場町紀念公園完工與中正橋改善完成通車、最後是設立三處以上社區規畫師工作駐點。

北市府預計在4年內投入超過336億元,其中包含公務預算236餘億、捷運特別預算57餘億、紹興南街招商引入建設費42餘億。其中萬大線將花57餘億、紹興南街公辦都更將花費42餘億、公辦都更社區規劃師駐點花50餘億、北門地景廣場水岸公園與萬華車站周邊整備花35餘億、市場改建產業商圈振興將花139餘億,最後還要花11億來打造綠色交通。
捷運萬大線又一區段決標 近期動工

(中央社記者黃麗芸台北2日電)台北市捷運局表示,捷運「萬大-中和-樹林線」第一期工程的CQ860區段標工程已於8月底決標,並由皇昌營造股份有限公司得標,決標價新台幣64億3000萬元,近期內將動工。

捷運局說,萬大線第一期工程橫跨雙北兩市,本路段完工營運後,可與既有的淡水信義線、松山新店線以及未來通車的環狀線等交會轉乘,預估每日運量可達24.7萬人次,可疏解萬華、中和、永和、土城旅運交通時間及成本。

捷運局指出,捷運萬大線第一期工程位於北市境內的LG02車站及位於新北市境內的LG06車站已於去年完成發包開工。

同時,這次決標的CQ860區段標工程範圍是從新北市中和區連城景平路口的LG06車站(不含)西側起,以潛盾隧道方式沿連城路西經錦和路附近設置LG07車站及一座中央避車線。

另外,再向西穿越中正路至員山路附近設置LG08車站,並至土城區金城路3段的明挖覆蓋隧道止,路線全長約2.8公里,包括LG07及LG08兩座地下車站、4段潛盾隧道和2段明挖覆蓋隧道。

捷運局說,為降低施工期間對周邊交通影響,施工單位將由減少交通需求面及增加供給面予以考量。儘量減少通過工區的車輛,並增加施工期間的有效道路容量,將交通衝擊降至最低。1040902
....並至土城區金城路3段的明挖覆蓋隧道止
這段文字不知有含第2期的地下隧道嗎?
推測應該有含.不然潛盾工程沒有道理不一次挖好吧?
只是這段工期要7年多!!!

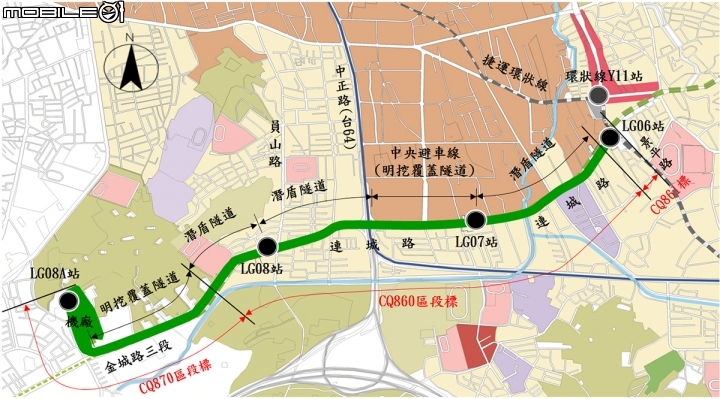

應該不含,CQ860連08A機廠的連絡道都還沒挖到~且雖然照皇昌預估工期是2641日曆天(7年又多一點),實際完工應該是會更久一些,貼張去年(103)11月公告的圖給您參考

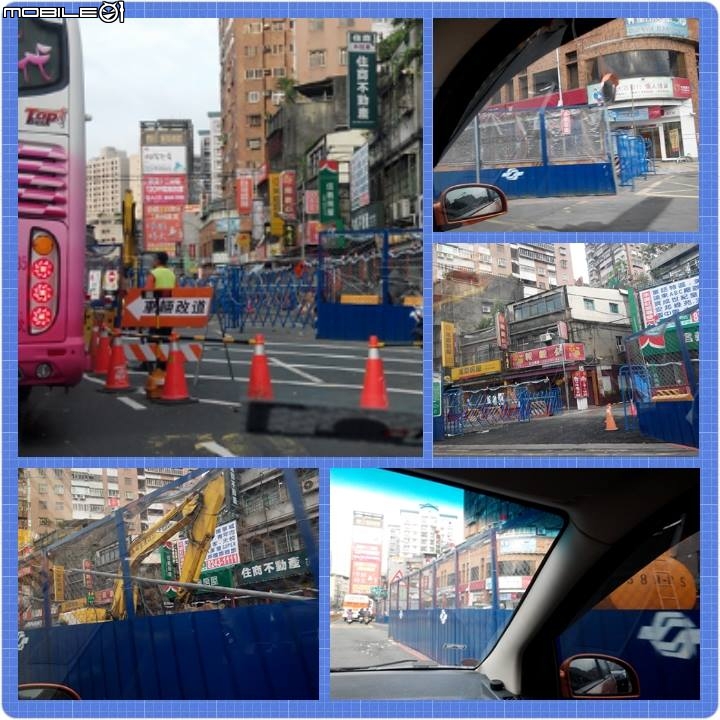

今天經過連城路景平路交叉口,連通道工程是完成了嗎?圍籬好像拆掉了。然後,連城路上大眾銀行前面開始往下挖了(紅色框框範圍),是準備放潛盾機了嗎?
聯絡道我猜指的是景平路燦坤前面的地下通道
這照片, 樓上大大是..
搭直升機巡視嗎 @@
看來進度又多了一些,不過好像還沒開始往下挖~
土城的金城路三段是指 廷寮站嗎 可以告知一下嗎

LittleRay08 wrote:
全面施工哦, 那窄...(恕刪)

linpaul wrote:
土城的金城路三段是指...(恕刪)

廷寮站(金城立德路口)是第二期的第一站
仍是"規劃中"的狀態...
