huanweisu wrote:
真的很漂亮,Discovery 或國家地理到時候應該會來紀錄施工
到時候台灣又一項地標


這很有可能喔!!且交通部已委託專業攝影公司拍攝興建記錄片。
1.世界最長單塔不對稱斜張橋。
2.全台首座輕軌、公路、自行車道共構的大橋。
3.橋上有觀夕平台,民眾可徒步走上淡江大橋,從橋上遠眺日落餘暉。
(有計畫輕軌在橋上設一停車站點,供民眾下車觀夕,但有單位建議先不考慮,以免再送環差討論,拉長建設時間)


本人走遍住遍全球超過半數國家,看了這個設計圖,很少能與這個橋的美相比的,讓我很感動,動中有靜,靜中有動,河海餘波盪漾與夕陽餘暉相映,這將會是全台灣美景的焦點,加油.
選舉橋浮沉30年了....

這次的輕軌跟大橋看起來是會做, 不過, 可以不要再拖工期了嗎?

我從小學生都變阿伯了, 政府工程總是以任期的屆滿前幾個月當完工日也太操弄了...

國外造橋鋪路都不是這麼爛的效率.....

理論上橋到了八里段應該分引道直行台61及台64搭配平面道路分流...

不過就目前設計看不出來橋到了八里段卻沒有引道直接接到台64, 有知道原因嗎? 還是我看錯?
Wayne8899 wrote:
理論上橋到了八里段應該分引道直行台61及台64搭配平面道路分流...
不過就目前設計看不出來橋到了八里段卻沒有引道直接接到台64, 有知道原因嗎? 還是我看錯?


有啦有啦,安心安心~~

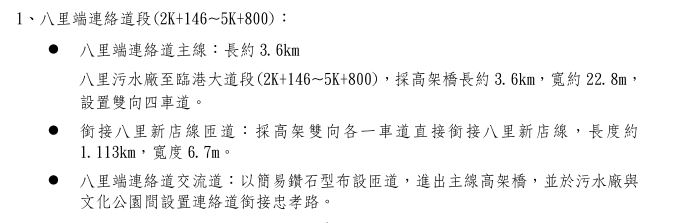

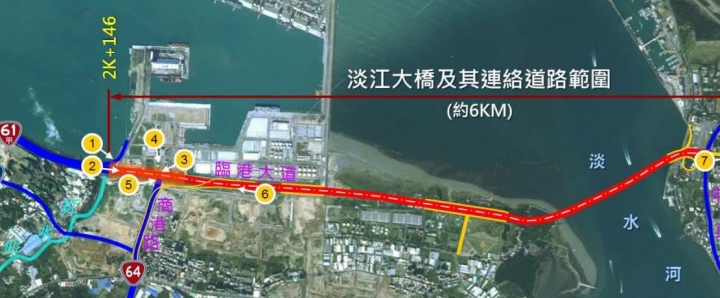

八里端有三種走法:
八里匝道、64匝道、直走61

資料來源:交通部公路總局 西部濱海公路北區臨時工程處 淡江大橋及其連絡道路新建工程中線設計報告(第三版)





資料來源:交通部公路總局 淡江大橋及其連絡道路規劃報告綜合檢討-規劃圖

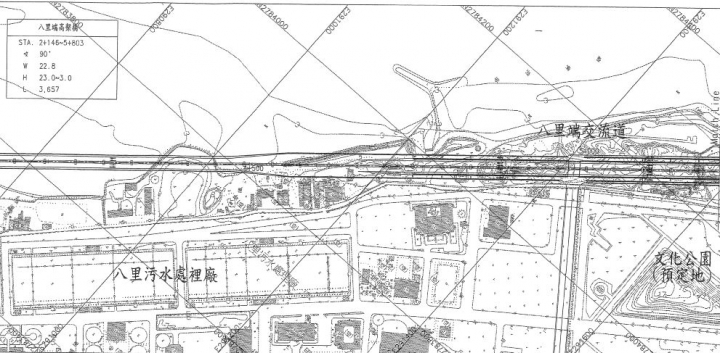

八里匝道

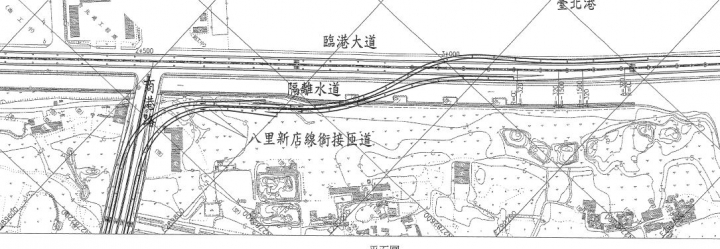

64匝道

請閣下到新北市府網站看看,清清楚楚,多下功夫做功課
民主國家與集權國家行政效率本來就大不相同,只是我們的政府喜歡把工程與選舉綑綁在一起.
市長朱立倫博士做事不囉嗦,劍及屨及,請大家放心,並全力監督.
問題是, 有人知道淡江大橋何時結工程標嗎?
Dunkun wrote:
問題是, 有人知道...(恕刪)

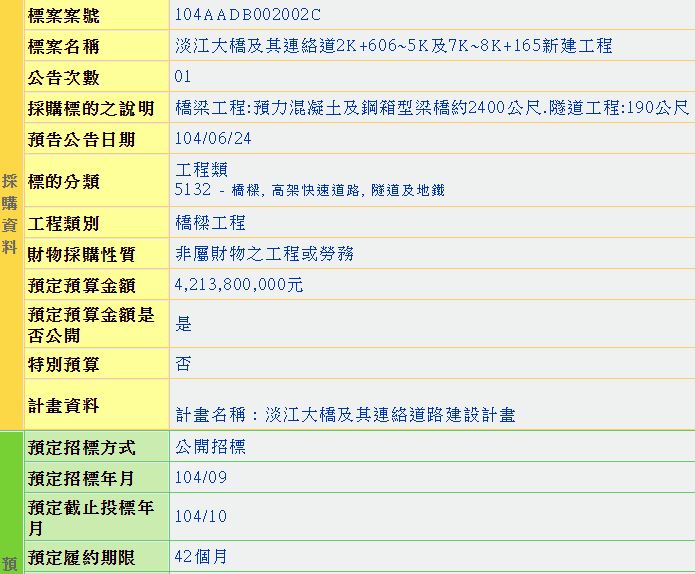

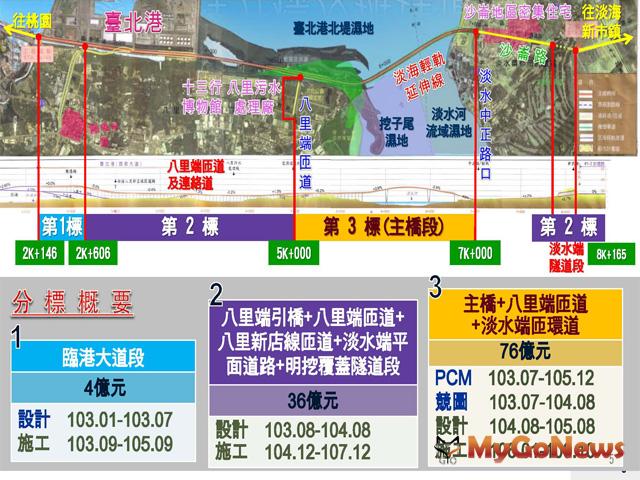

主橋段(第三標)工程標應該是大約明年底喔!!預計106年才動工,工期兩年10個月
目前是要結主橋段設計標。

目前都還按照期程在走...

年底是連絡道路(第二標)工程標
感覺不錯的二張淡江大橋影片精彩剪輯...



0936010 wrote:
這很有可能喔!!且...(恕刪)

老葉-YEH wrote:
請閣下到新北市府網站看看,清清楚楚,多下功夫做功課
民主國家與集權國家行政效率本來就大不相同,只是我們的政府喜歡把工程與選舉綑綁在一起.
市長朱立倫博士做事不囉嗦,劍及屨及,請大家放心,並全力監督

同意最後一句,前面的就等完工後再來評論

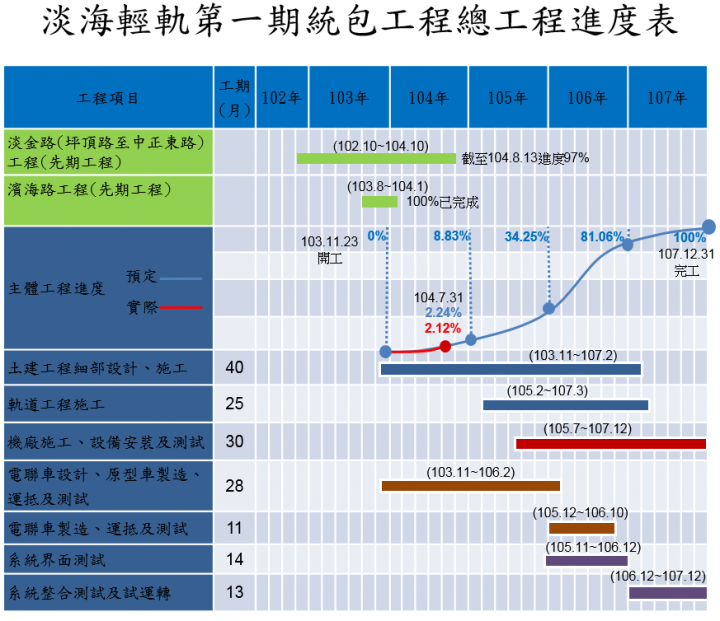

對嘛,進度表要秀的不就是這種表格嗎?
一目暸然,多虧了迪迪颱風,不然看不到這張表
看起來要後年開始才會有猛爆型的進度,拭目以待
