事情經過

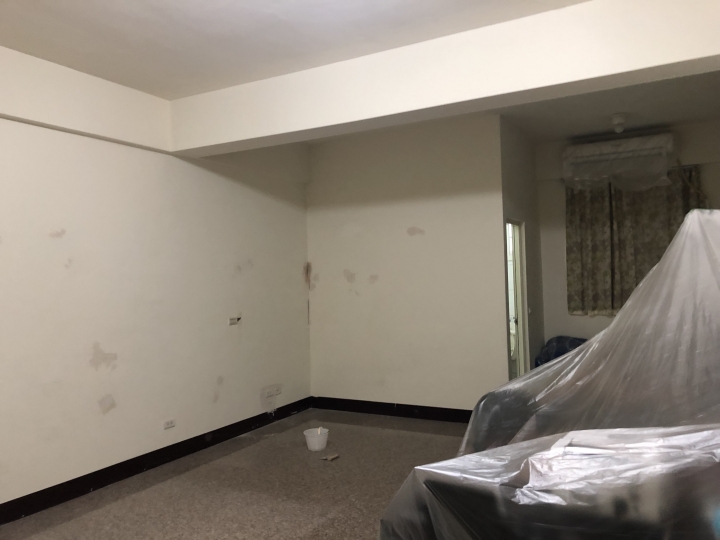

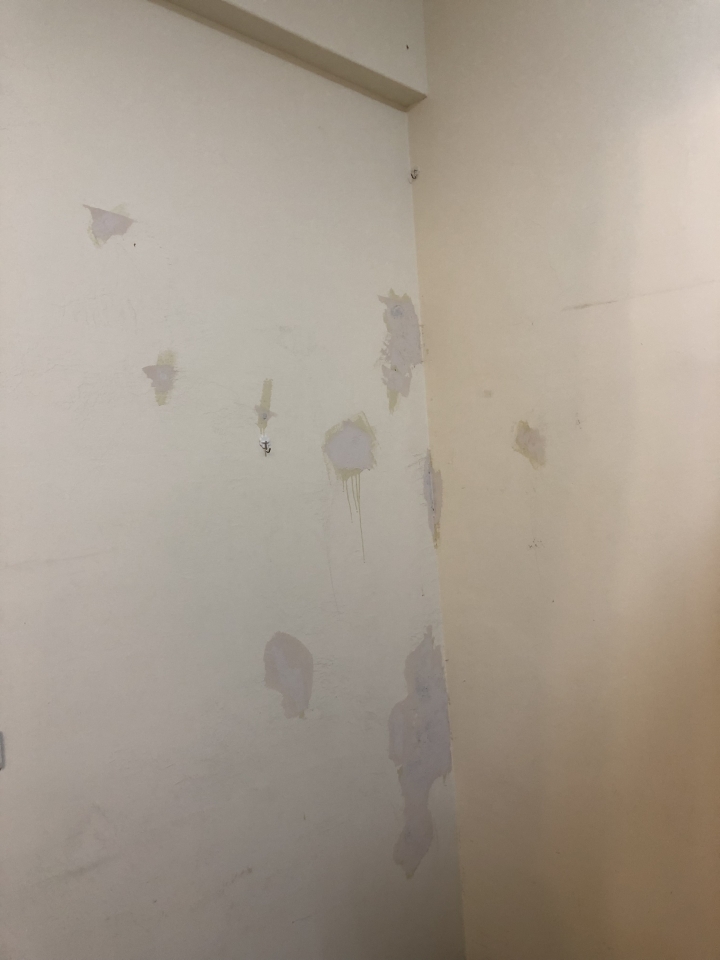

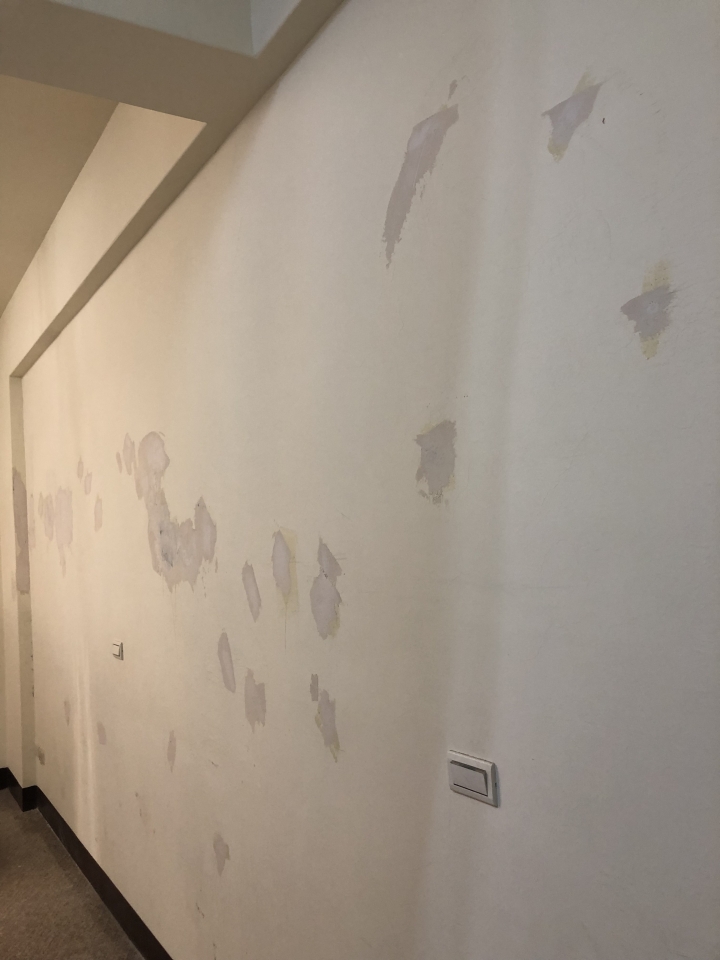

107/9/17: 二樓鄰居找了蕭專業來查漏,確定二樓沒漏水,是三樓的水經由管道間流到一樓鄰居
107/9/18: 蕭專業提供了報價,考量了鄰居介紹,與漏水急迫性。答應了蕭專業的施工
107/9/19: 匯了頭期款到”蕭○傑”帳號,事後才發現郵局帳號與名片”蕭○鴻”不同
期間房客一直告知,施工緩慢,與蕭專業溝通後,說是防水未乾才導致工程延後,原本報價單說明了14工作天
107/10/8: 蕭專業說明了可以開始進場貼磁磚,要我們支付第二次費用。當天就轉了第二筆費用給蕭專業。

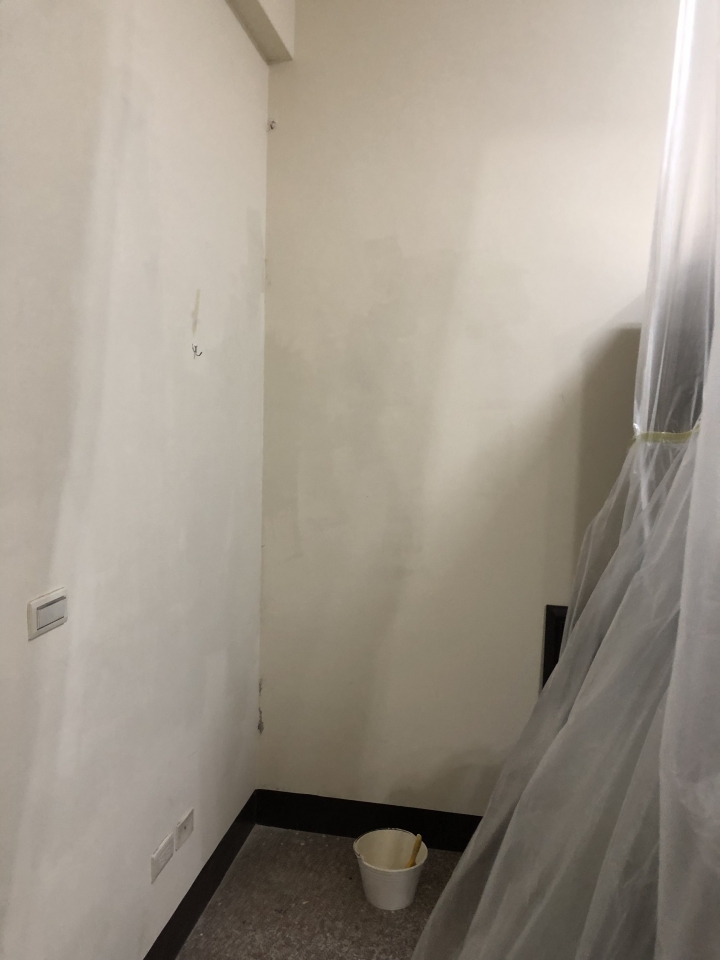

107/10/18: 房客要求我至現場驗收,與蕭專業溝通後,蕭專業竟以我不相信他的專業為理由,而提出了兩個方案,說到最後兩個方案都是他停止施工,會將衛浴設備與浴室門送到現場,也不收尾款。 => 32天了還無法完工
107/10/19: 蕭專業還鑰匙給房客,但並沒有將衛浴設備與浴室門送至現場,也未歸還舊的浴室門。
要收拾這殘局,恰巧想到台中友人是否有認識浴室的師傅,朋友介紹實在師傅,也提供他的浴室照片給我看。照片看來不錯,就請實在師傅報價。實在師傅說這大約十個工作天,防水只要一天就會乾,而且不用給訂金,驗收時沒跟照片一樣不收錢。
107/10/22: 實在師傅進場施工
107/10/23: 實在師傅發現排水管堵塞,預估是之前師傅沒做防護措施,或是故意的,為此還多花了3000元請人通水管
107/10/24: 整個牆面重新塗一層水泥。

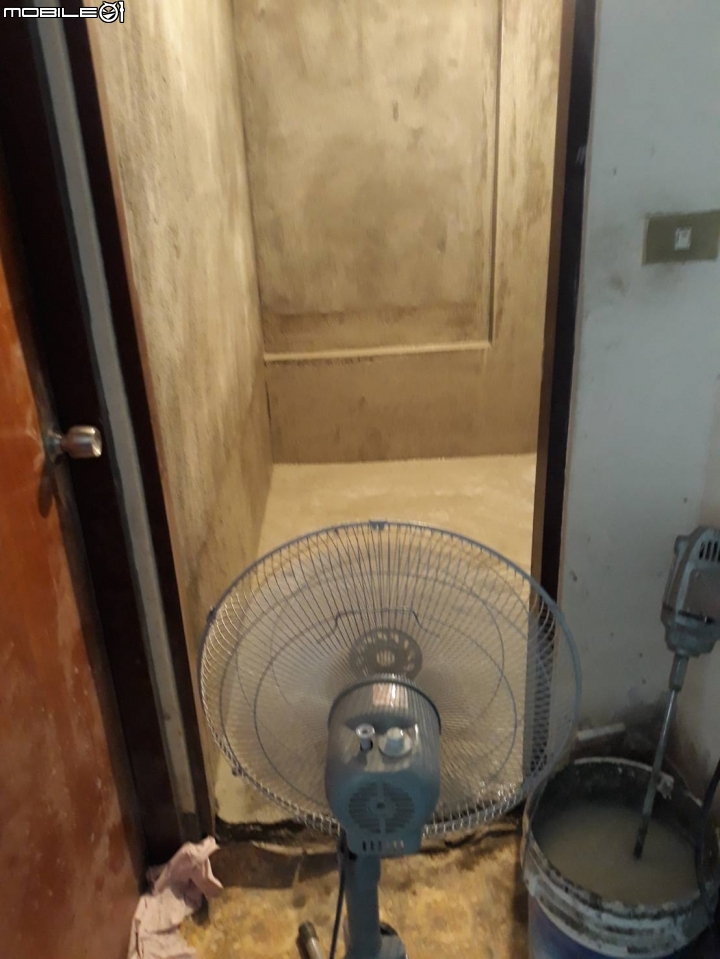

107/10/25: 實在師傅報告防水層已乾
107/10/26: 進場貼磁磚
107/10/29: 已完成牆面與地板的磁磚貼合
107/10/30: 安裝衛浴設備
10/7/10/31: 我與丈母娘至台中驗收,房客與我們對施工沒什麼問題,當然就直接將整個工程款一次付給了實在師傅,解決了此次的慘劇
10天內工程完工(含六日),也符合了照片的標準
以下提供照片給各位看官參考,這些照片都是房客與我們看過,還特地請鄰居來協助確認,我就不多做解釋,有人問是否考慮訴訟,想到鑑定要5000元,還遙遙無期的訴訟,心想就當作學學經驗了。

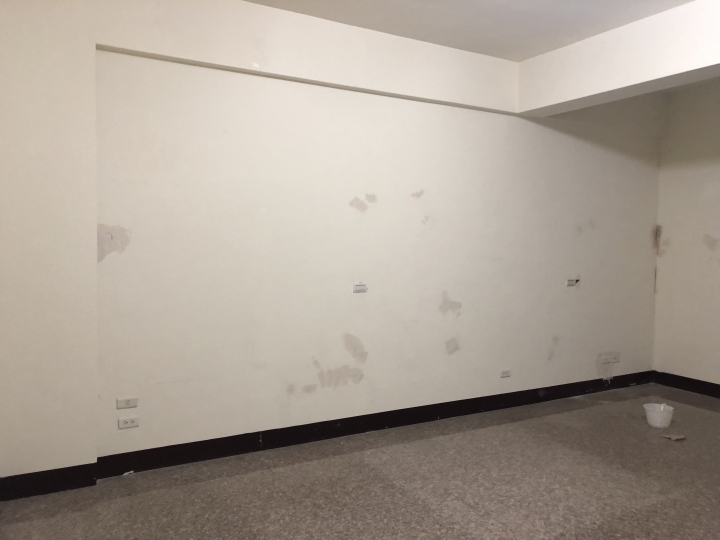

蕭專業磁磚

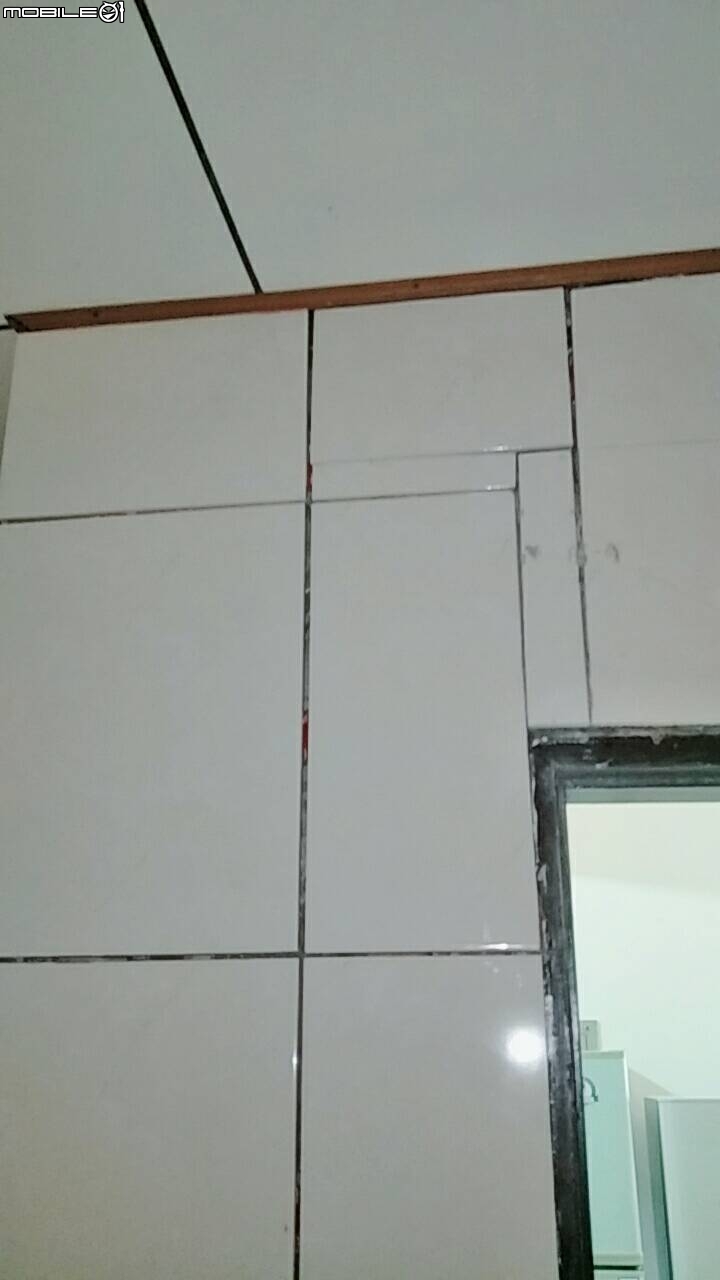

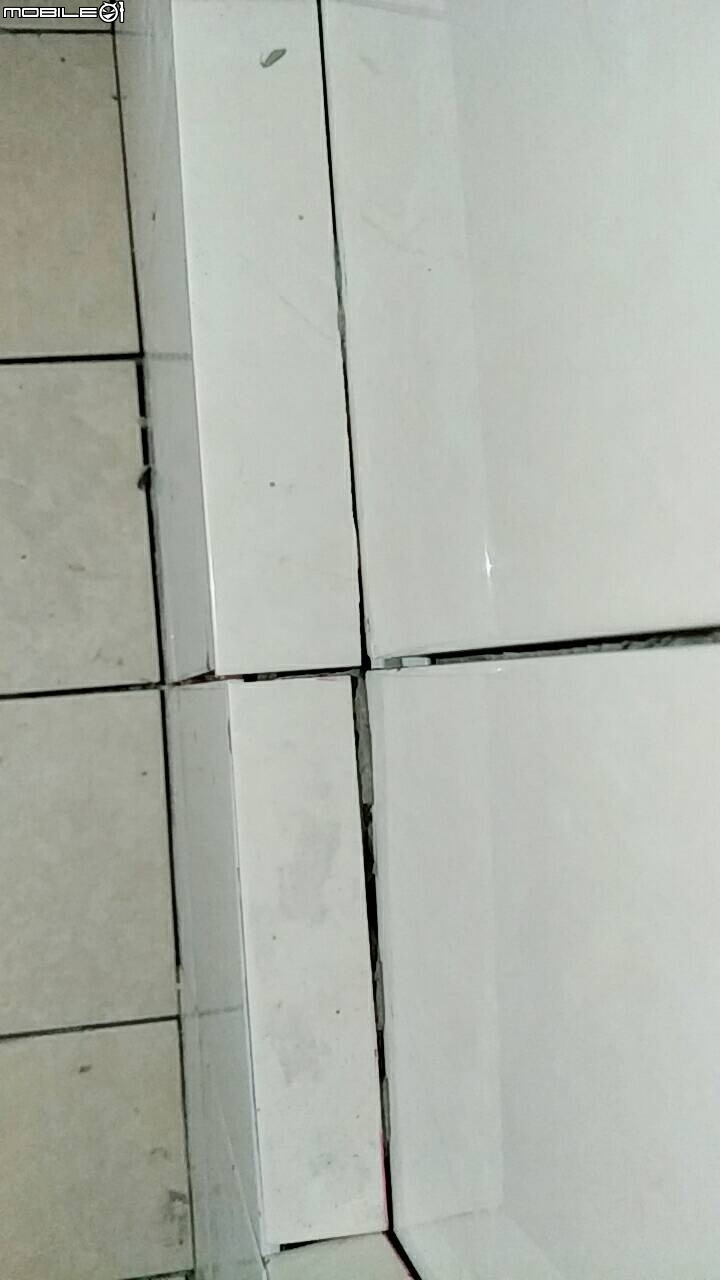

拼圖式磁磚拼貼

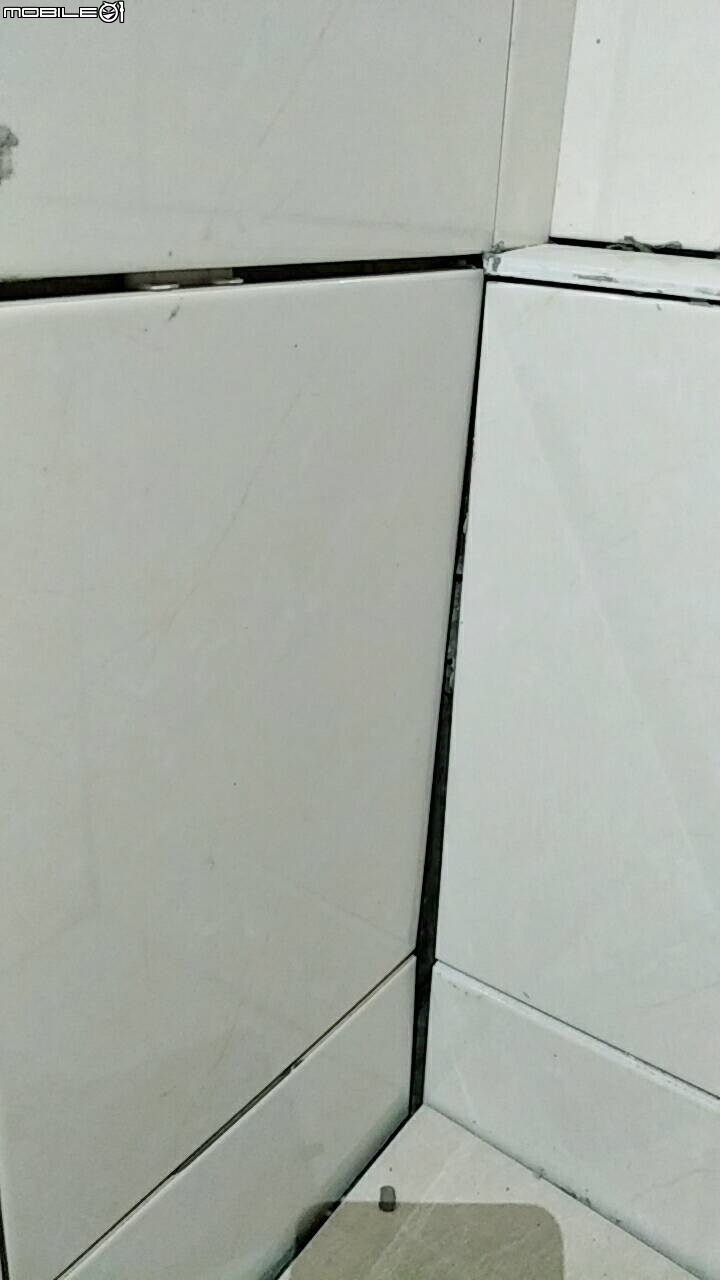

藝術式磁磚拼貼 (磁磚大小間隙與沒對齊)

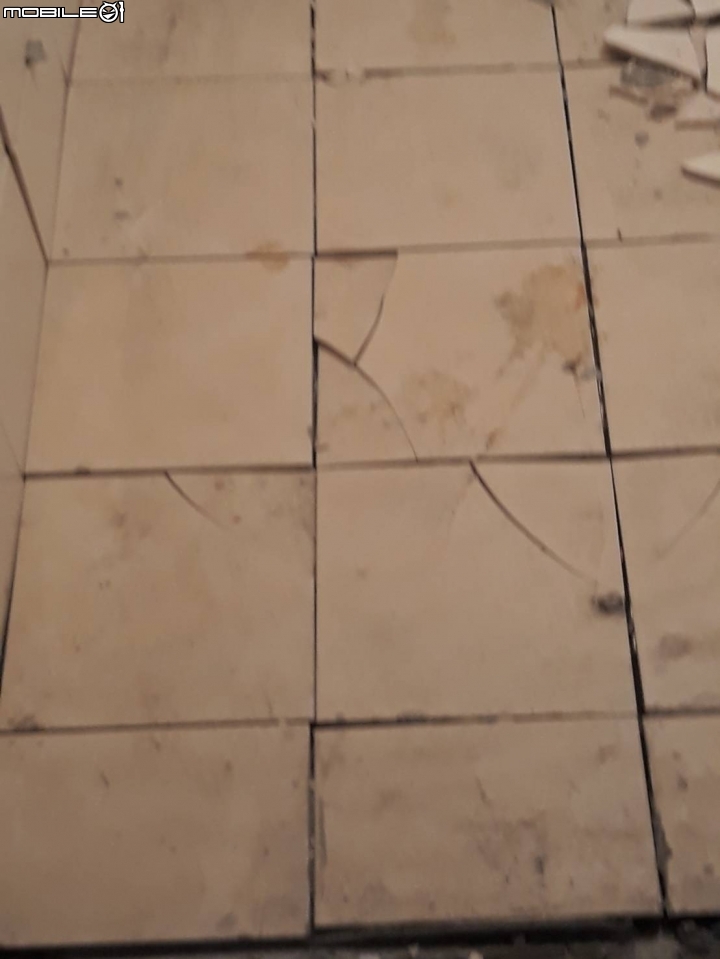

踩踩樂的磁磚 (一踩就碎) , 打擊磁磚 (同片磁磚聲音隨敲打位置而不同)

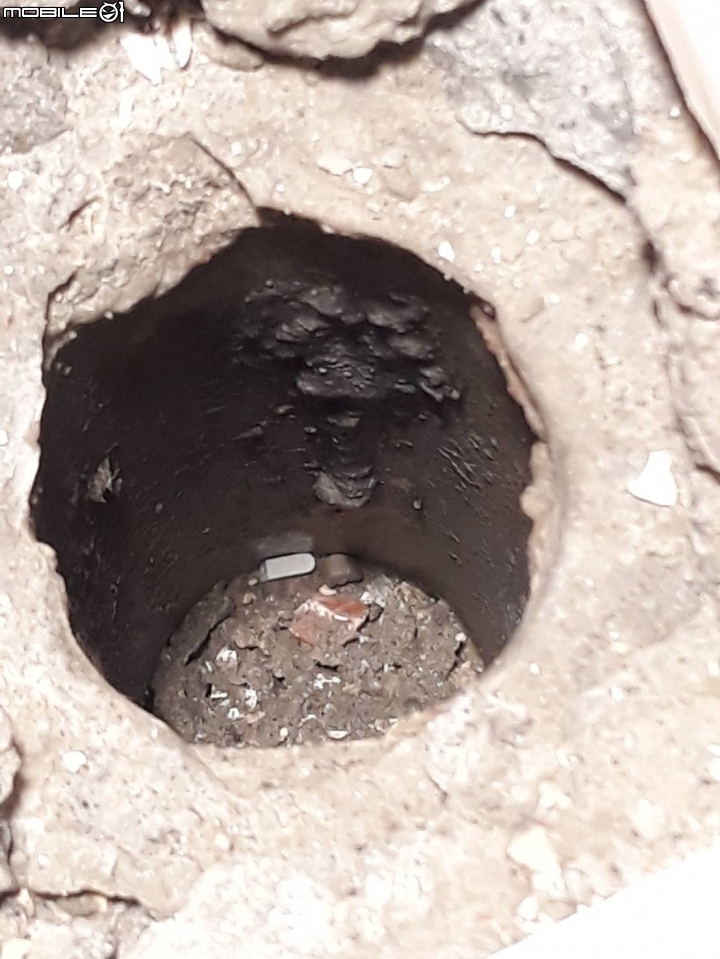

排水管堵塞

接下來介紹實在師傅的照片來比對

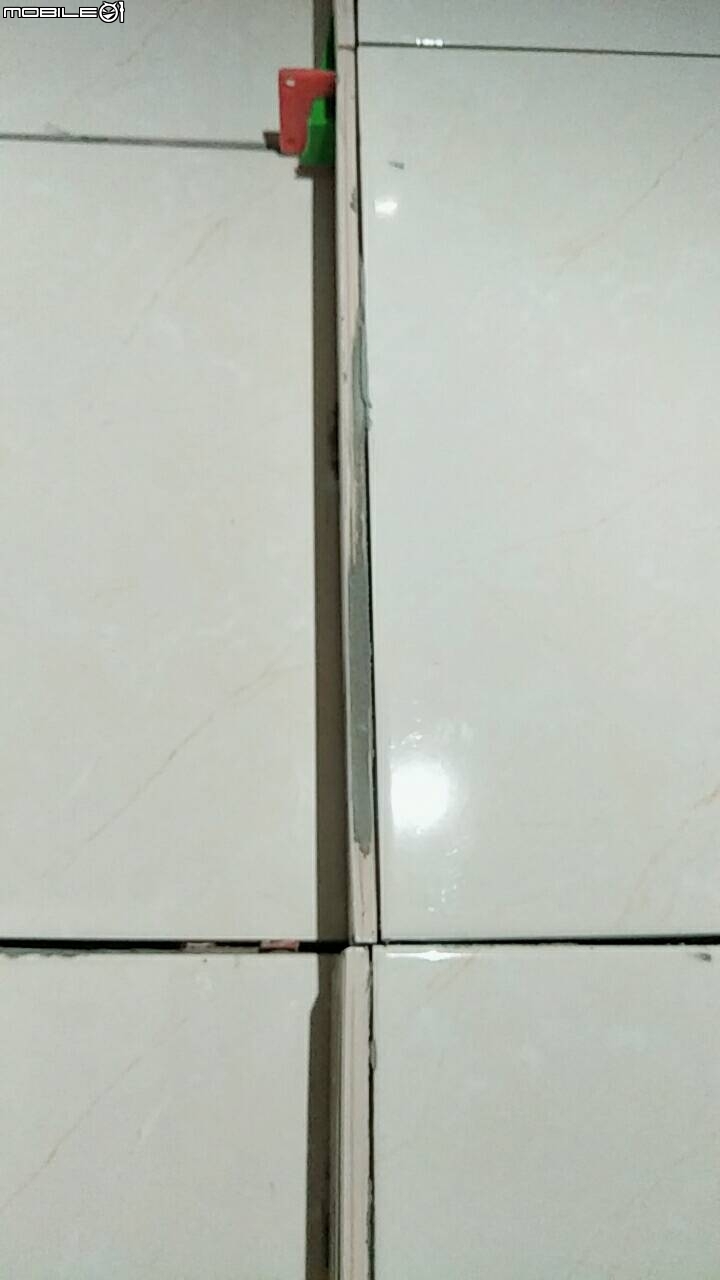

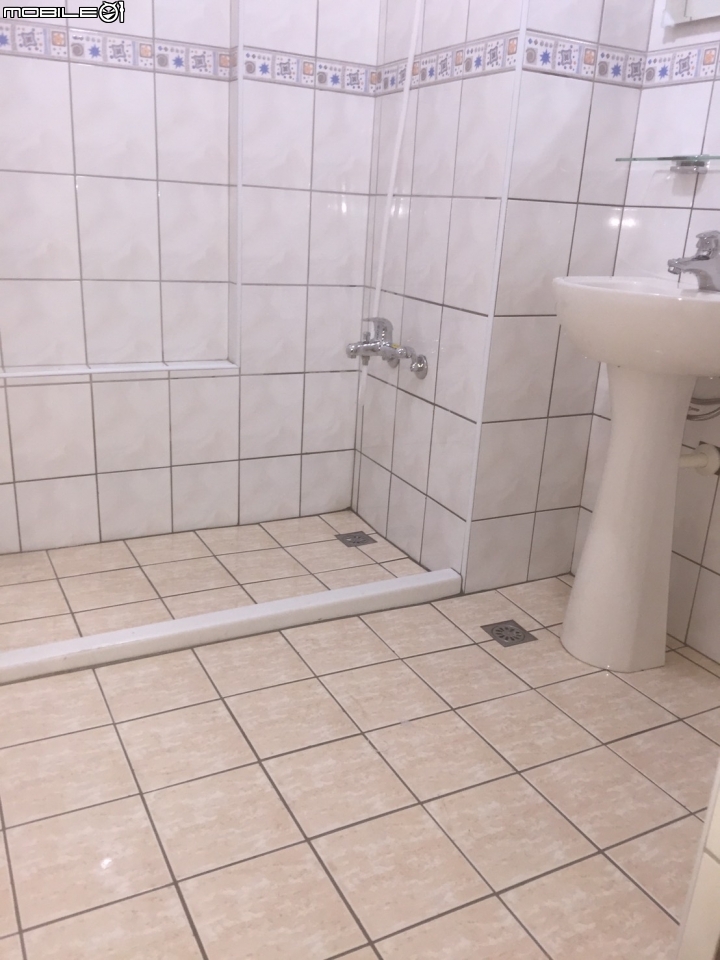

照片沒跟下圖一樣,不收錢

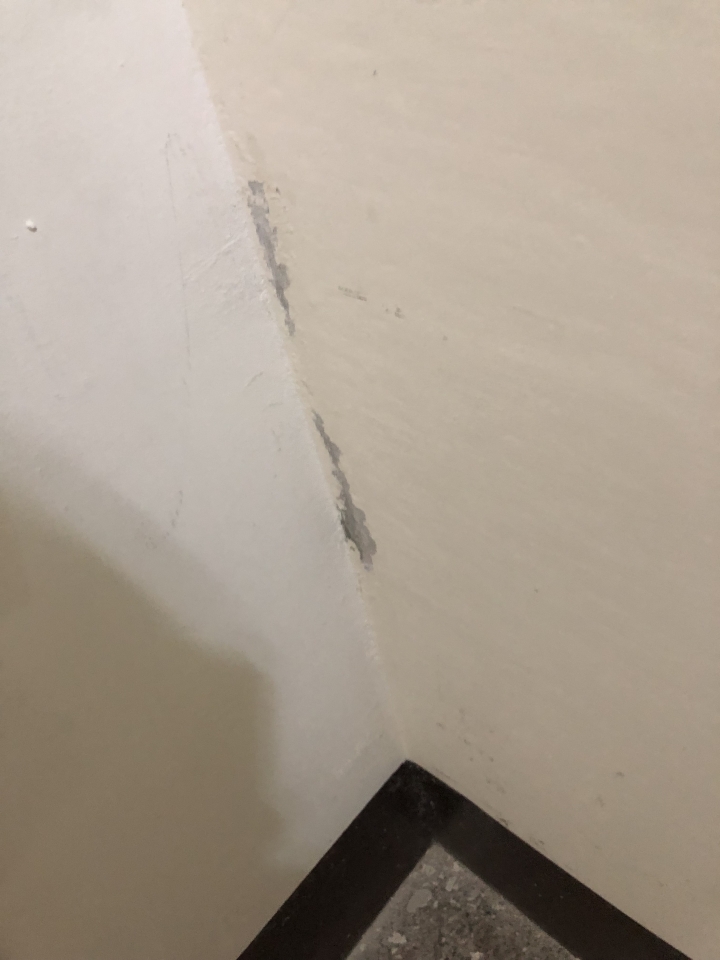

平整牆面

最後成果 (考慮排水線,每個磁磚敲擊都是厚實的)

結論:
以後有工程問題,還是要急事緩辦,自己前往了解狀況,還是要找熟悉的師傅,當然最好能夠騰出時間來自己監工。
