起初在網路上找有關於豪宅裝潢的設計公司 不論是報導設計得獎跟廣告都吸引了我注目
開心裝潢的一件事情 自從遇到大滿室內設計之後 全部變了調
大滿室內設計 (自稱專做豪宅設計.....)
地址:桃園市中壢區領航北路二段192號
負責人:滿林昌
老闆娘:林翊評
設計師:巫岳峻 (Gary wu)

後來110年3月就邀約洽談↓

洽談完後大滿報價設計費25萬 裝潢550萬(不含家電 家具 窗簾) 家具60萬 窗簾另計
並承諾110年12月31號完工~

想說一分錢一分貨 花比較多錢應該品質比較好~殊不知這是惡夢的開端~
設計圖從110年3月10號開始規劃到渲染圖到110年7/16開工保護+敲牆
我心想這麼長的時間應該有它的品質在~就一直等等等到終於開工

110年911泥作退場之後木工進場就開始緩滿.......一直到110年11月天花板都還沒封.
你跟我說110年12月31號會完工~你大滿是神?

直到了110年11月初說無法在年底完工 因為木工出了點問題
最後我就跟大滿說沒關係你不能做我請其他設計師來做~
經過他們千拜託萬拜託~心軟的我又讓他們繼續施工~
他們說想要完成一個漂亮完美的作品並且拍照打廣告~這又是另外一個惡夢的開始.......
換新的木工班並且承諾111年1月28完工
(後續跟他們要求因為需要搬家及看日子所以111年1月25號要進家具跟家電)

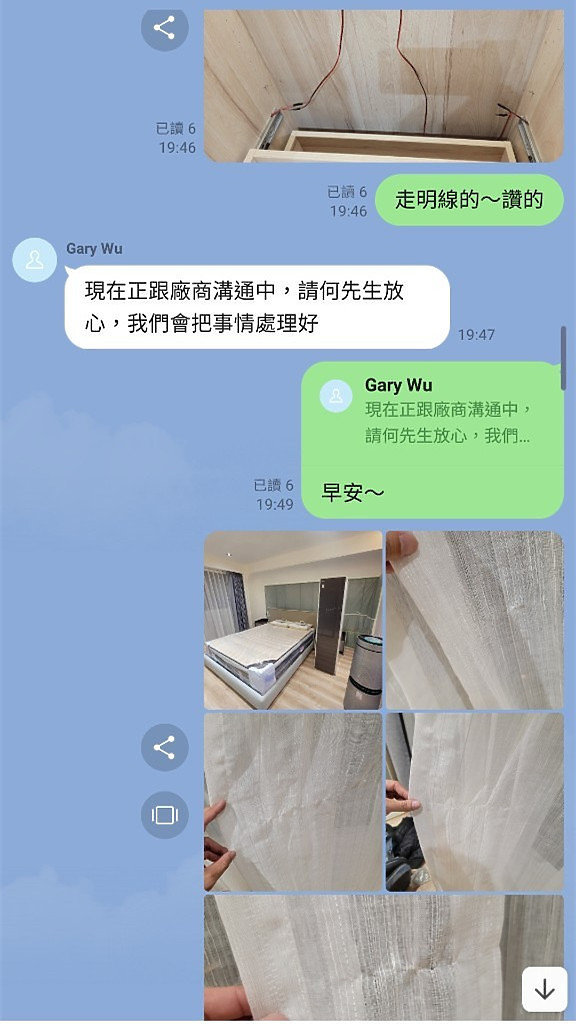

110年11月19 大滿室內設計介紹的客製家具
起初想說找他們配合的家具應該溝通上就不會有問題了吧?
結果後面裝潢更悽慘..........
久違的大滿室內設計老闆娘終於出現了~大概就簽約跟收帳的時候有看到
客製家具倒是沒甚麼問題~最大問題還是大滿設計公司

110年12月13號終於看到自己的家有點木工樣子了~內心小小激動~

111年1月開始就不再正面回應1月25號是否能完工的問題~
也是所有問題的開端~大概只剩下我跟我老婆在群組裡面演相聲沒人理

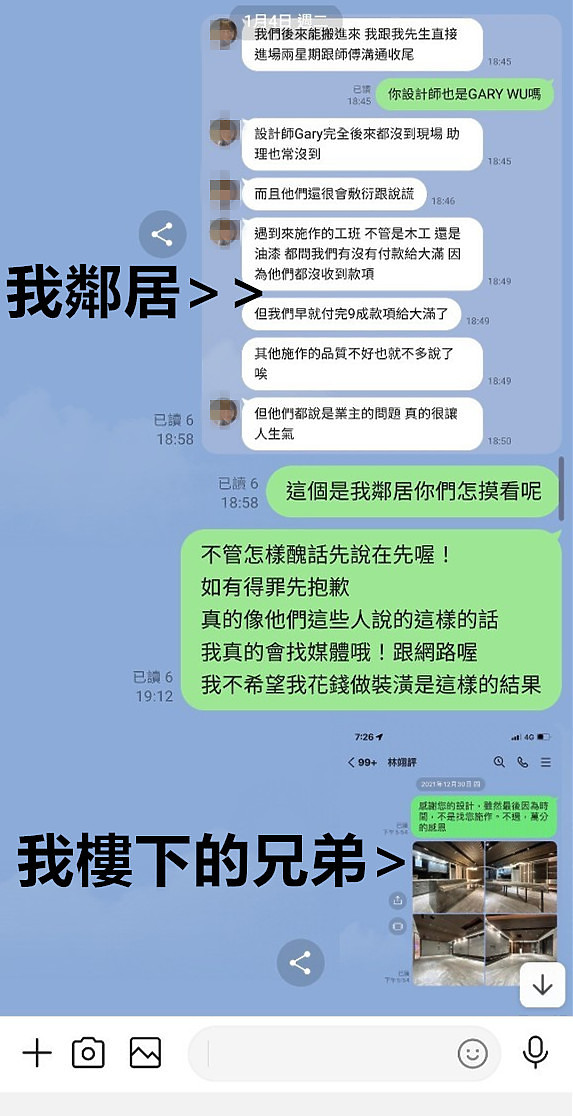

後來發現同社區也有幾個住戶給大滿室內設計施工↓
基於信任我還是很相信大滿不會是這樣的品質~
並且告知保護很重要麻煩加強一下~雖然後來還是沒理我
案外案之前我樓下兄弟跟我一起找大滿設計後來因為時間太慢就自己找其他設計公司
後來基於禮貌傳給老闆娘感恩他設計的東西~結果已讀不回...........禮貌呢?
(他有付設計費所以不要說他沒付費.........不過也慶幸他沒找大滿施作)

附帶一提在1月的時候本來又要延期
我110年三月跟你們簽約我搞一間裝潢要一年...又不是蓋城堡...
當然不能接受~後來他們又妥協111年1月24號細清 1月25號給我進家具家電
也是瘋狂趕工的開始....說好的監工品質呢?????

再來就是出包的開始~
提出1月24號要邊細清邊施工???那要細清幹嘛???

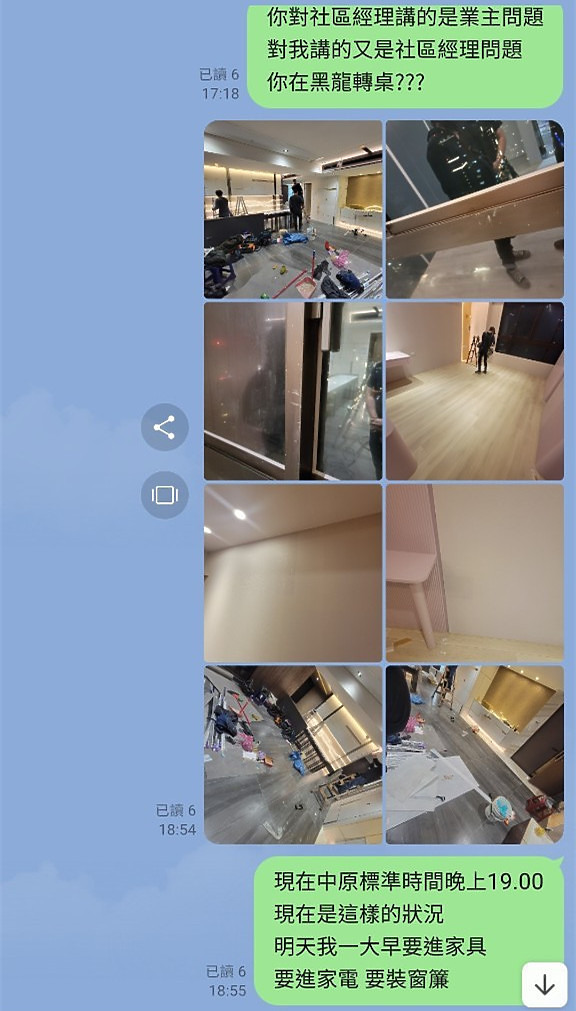

我這個屋主的陪同1月24號晚上通宵熬夜到25號早上....然後之後就放空城了!

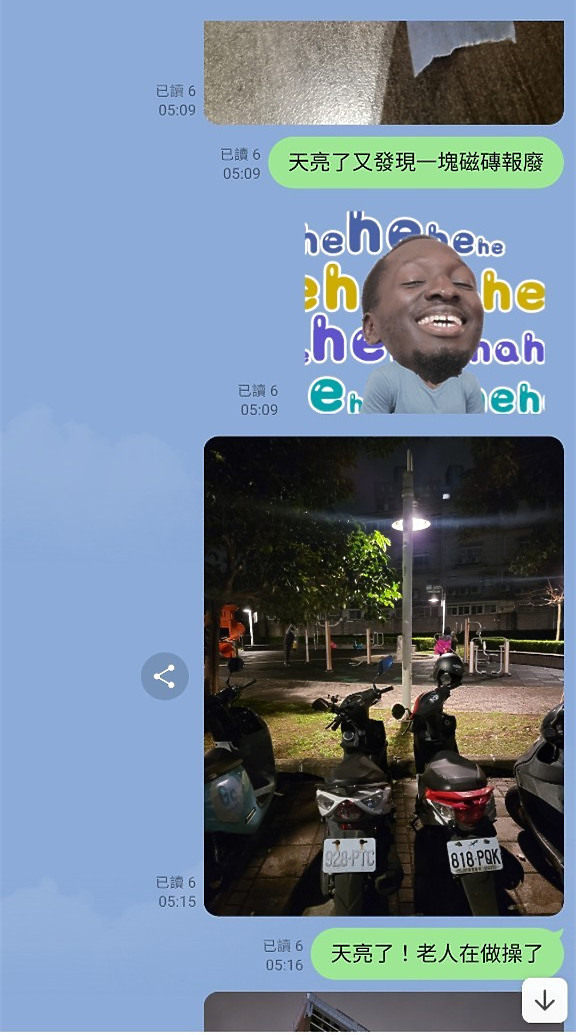

大滿室內設計不接電話~不回LINE
我36小時以上沒睡持續救自己的家...........
自己細清 自己完成剩下的問題...........

接下來我們就來看大滿室內設計 有得過獎的 傑出的設計 跟施工的品質吧
時至今日很多地方都沒有完工~

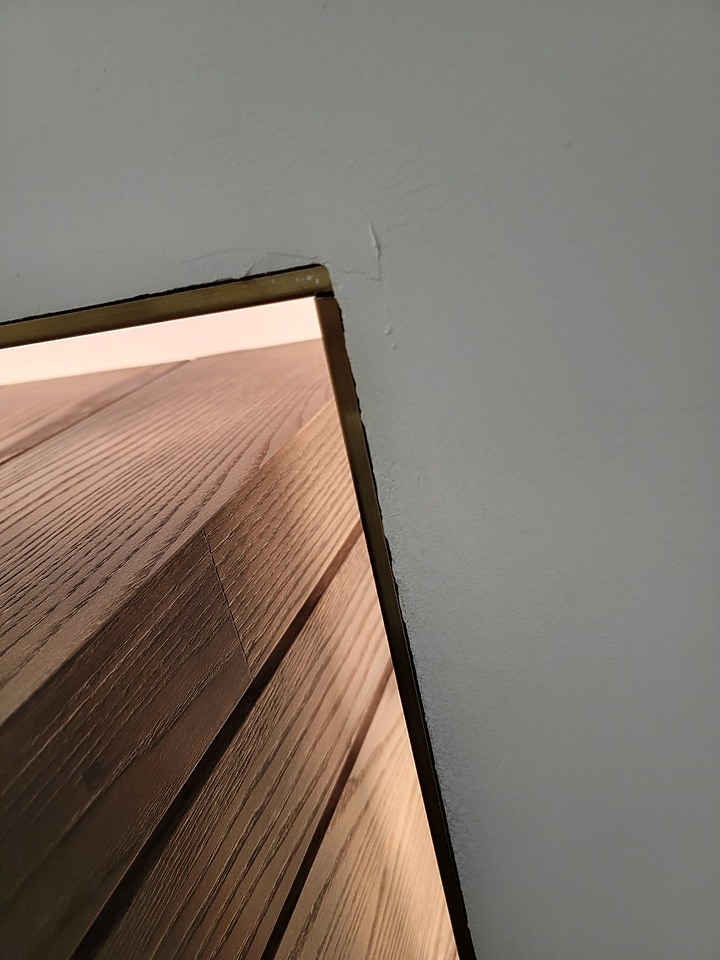

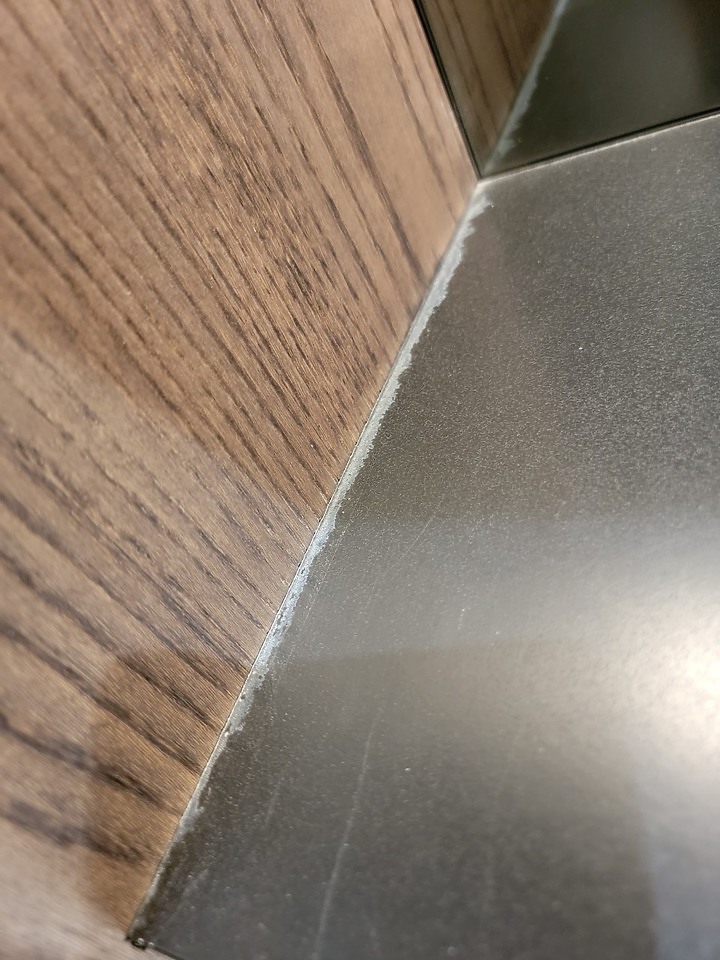

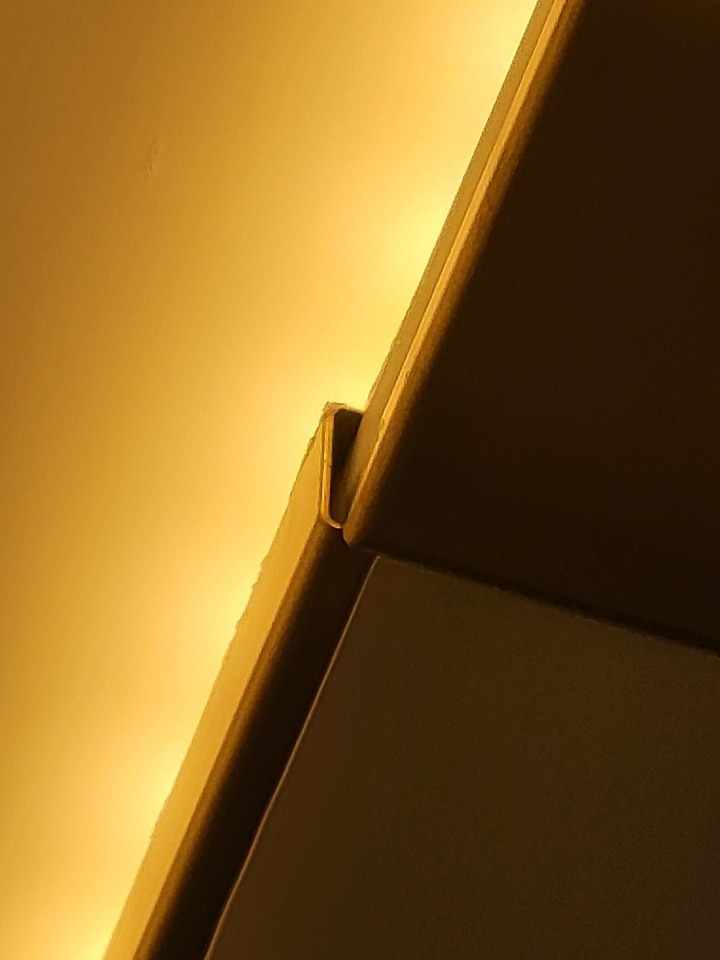

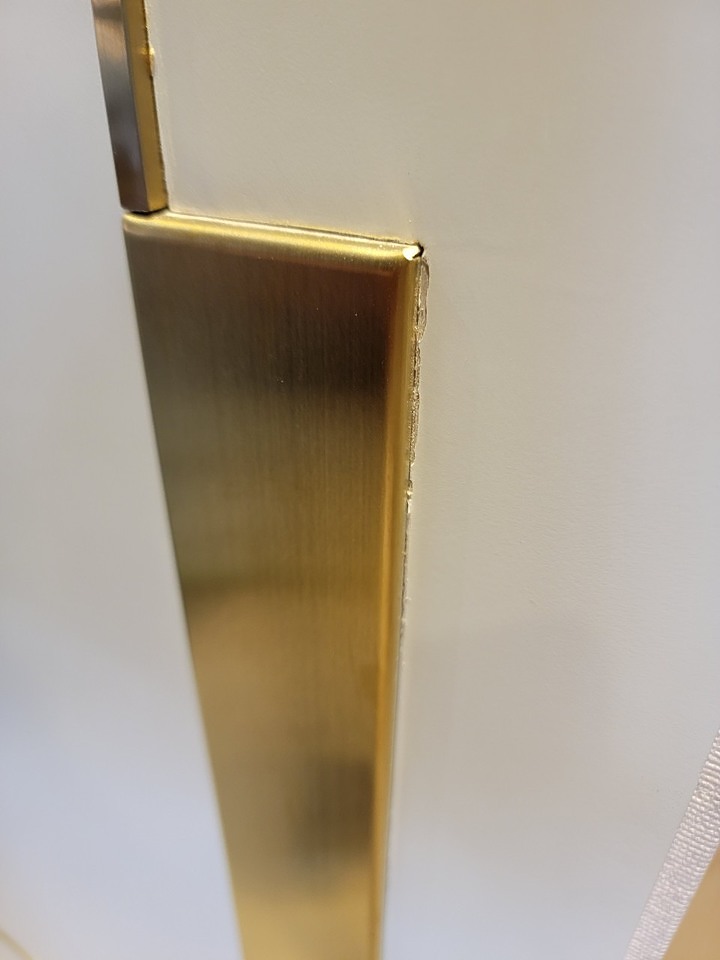

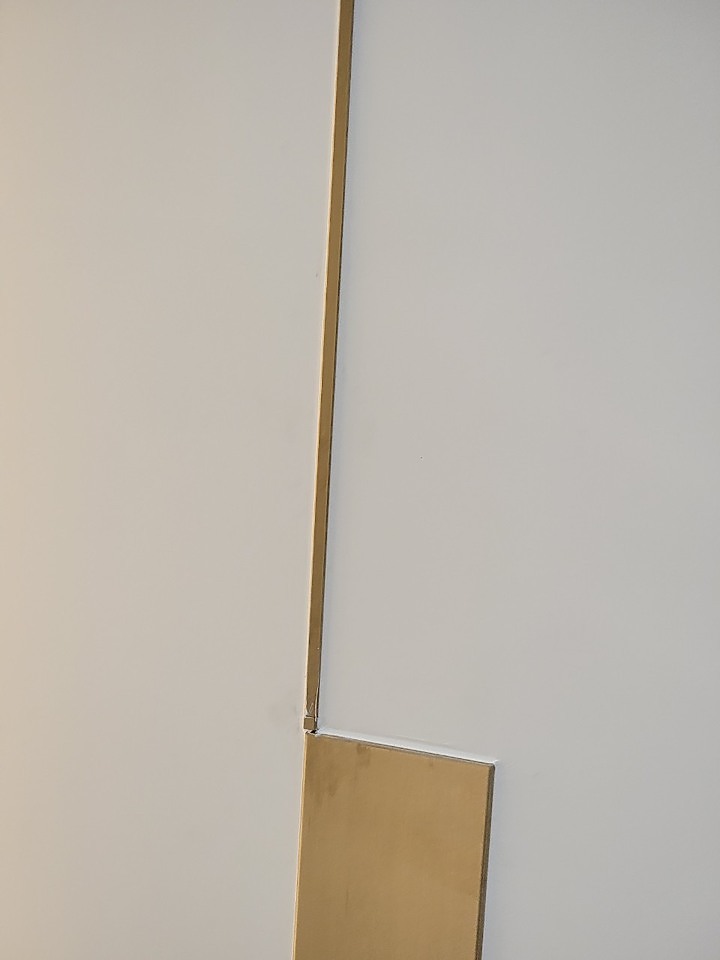

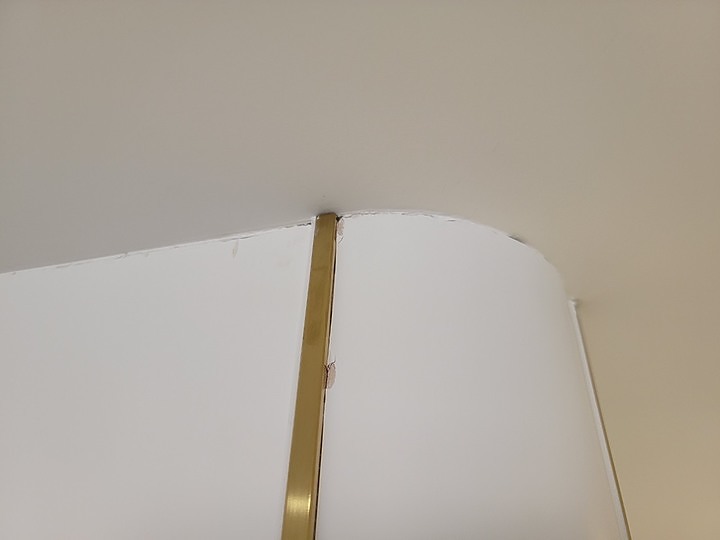

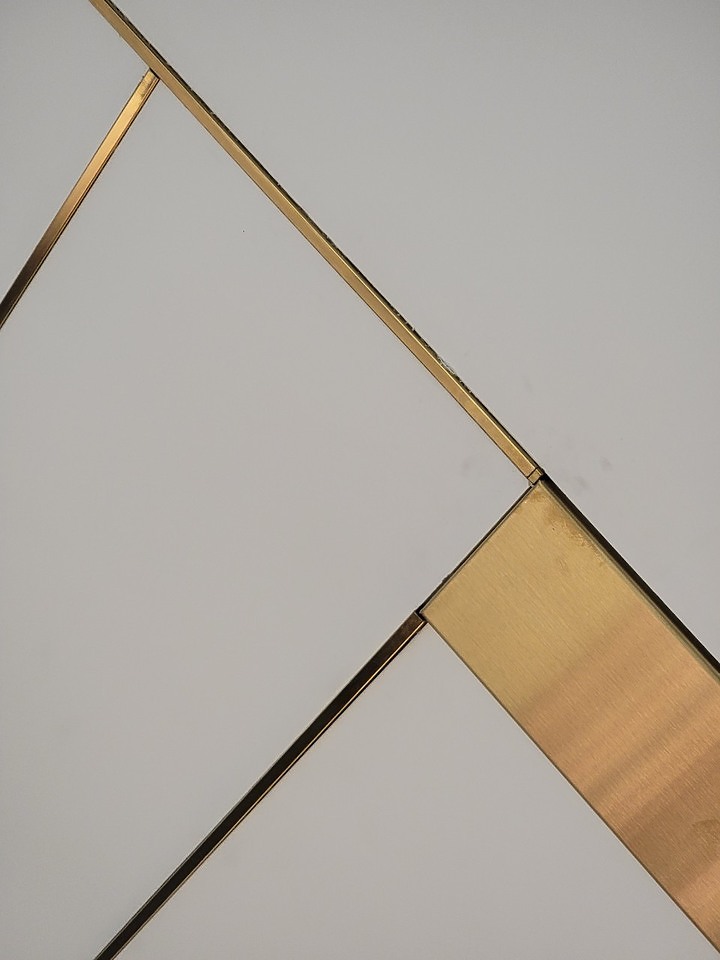

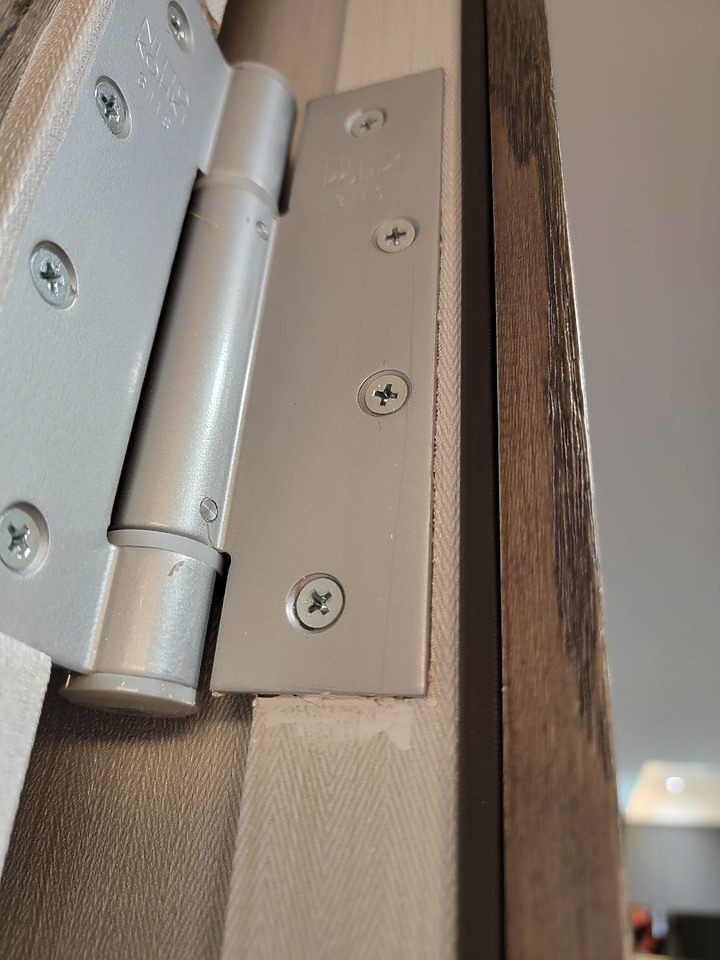

天花板跟門鍍鈦鐵件的部分~實在慘不忍睹

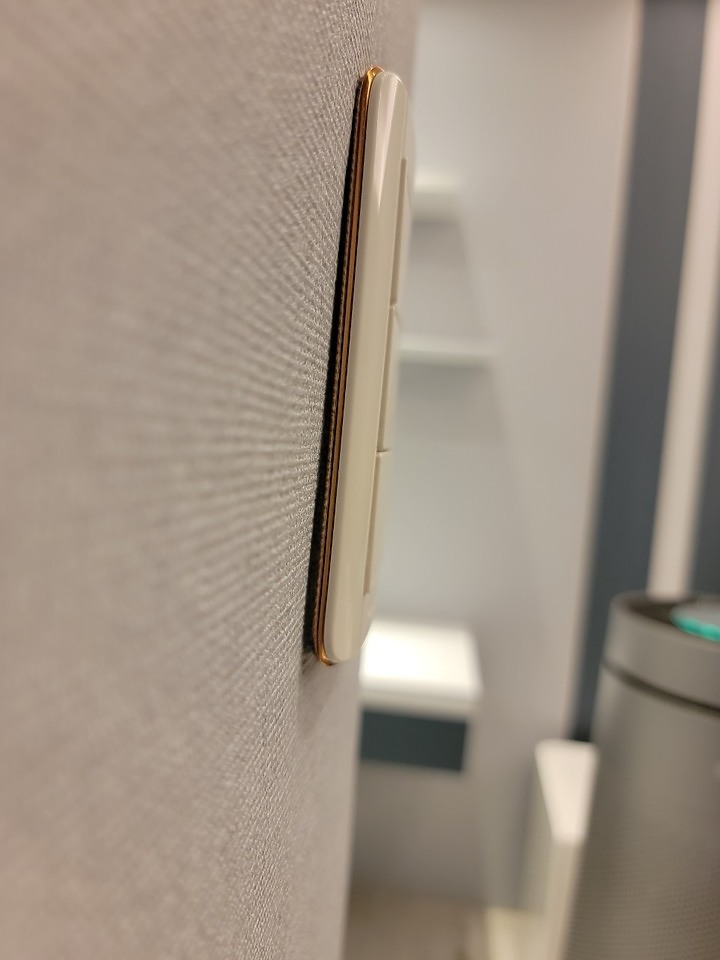

明明門鍍鈦有防指紋的你卻用一般的? 要用速立康收尾要收不收的......

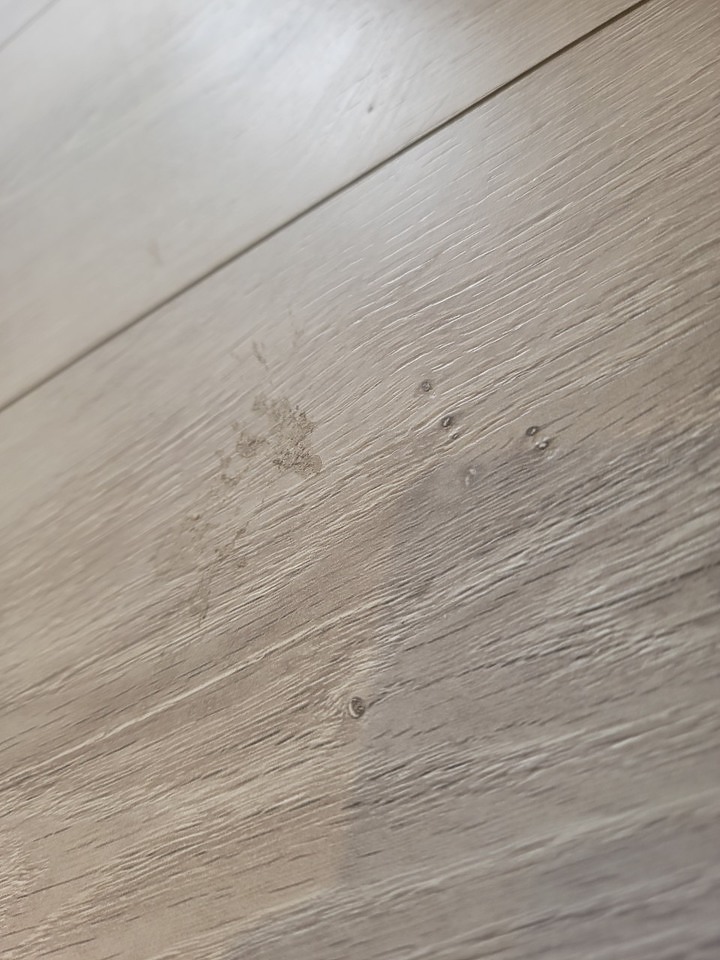

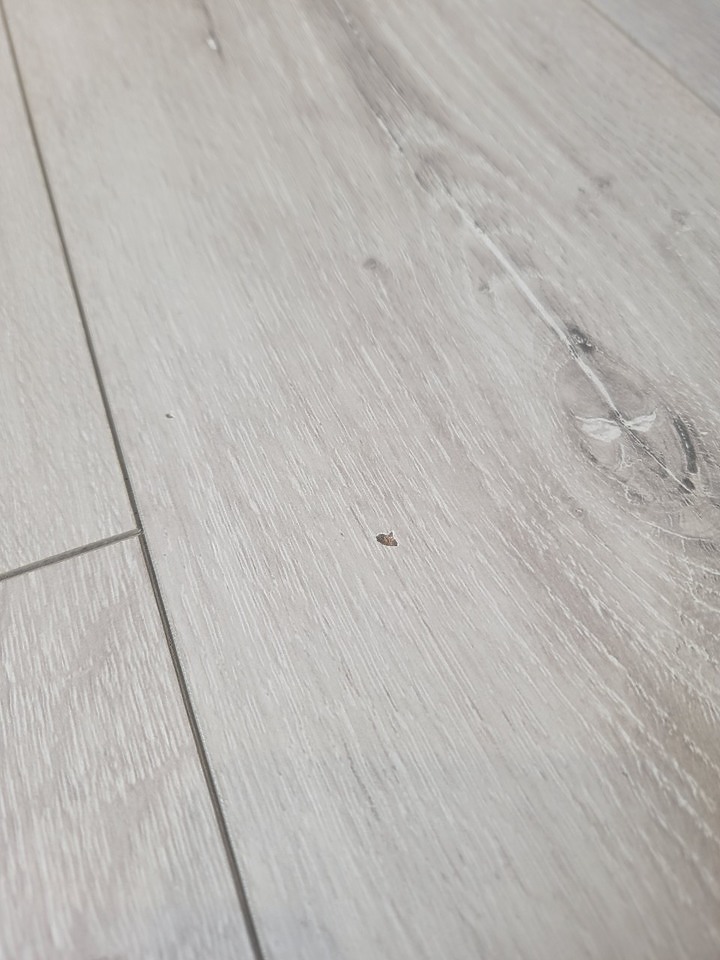

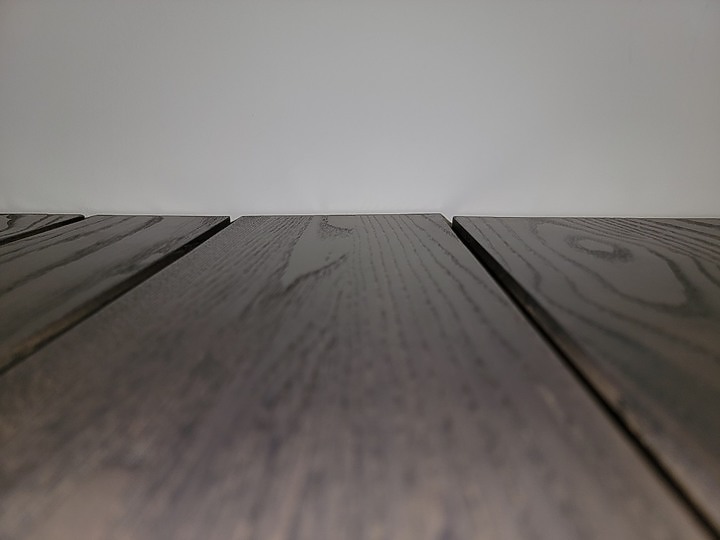

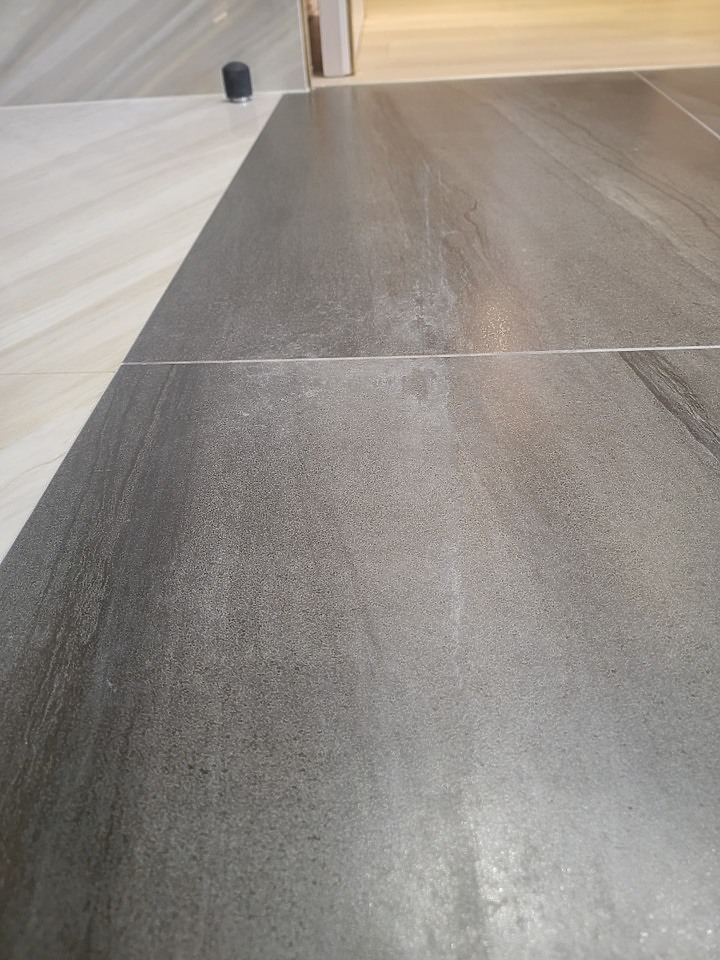

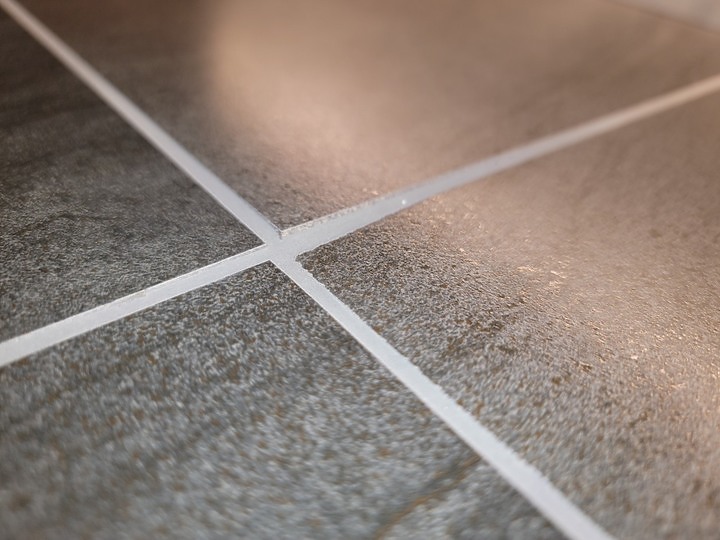

再來我們看之前叫他們加強保護地板結果沒保護變成這樣的下場

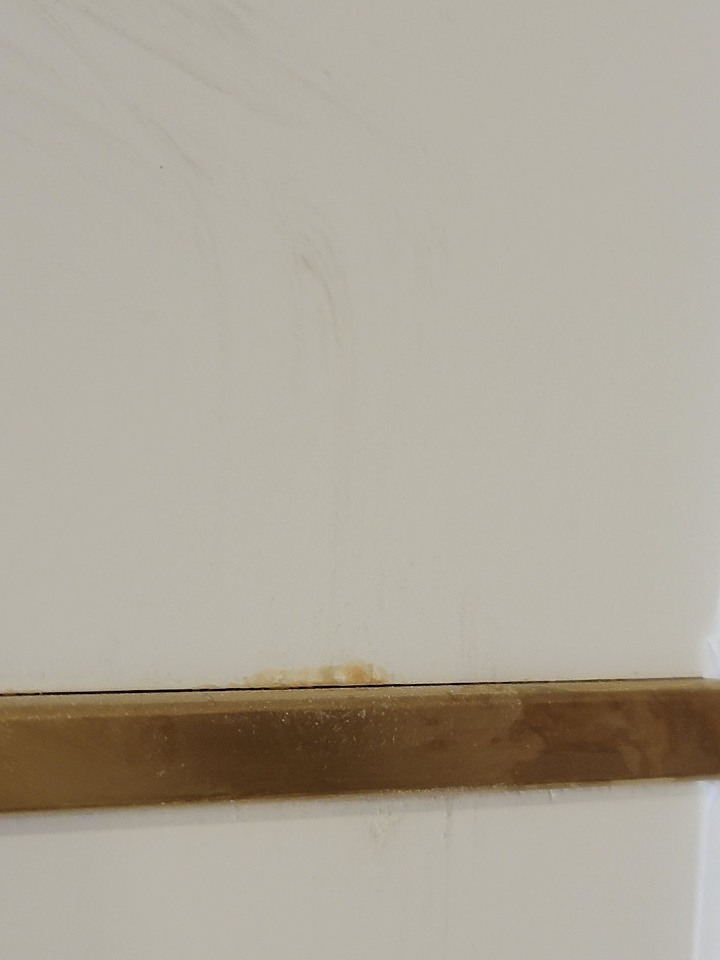

鐵件漆面 其他細部缺失 跟我的門回來是這樣載回來的

我的中島吧台!!也是慘不忍睹~
大滿規劃廚房的吧台是90公分~外面餐廳變成80公分
當初大滿還跟他們自家配合的家具說吧台與後面同高
後來發現錯誤了~就當作沒這回事了

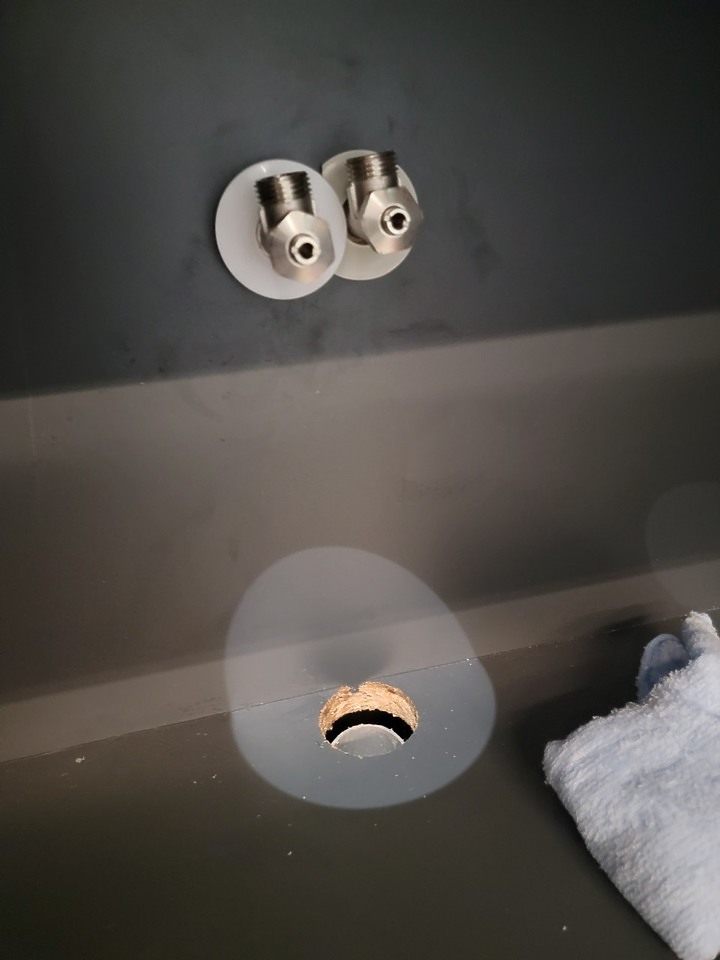

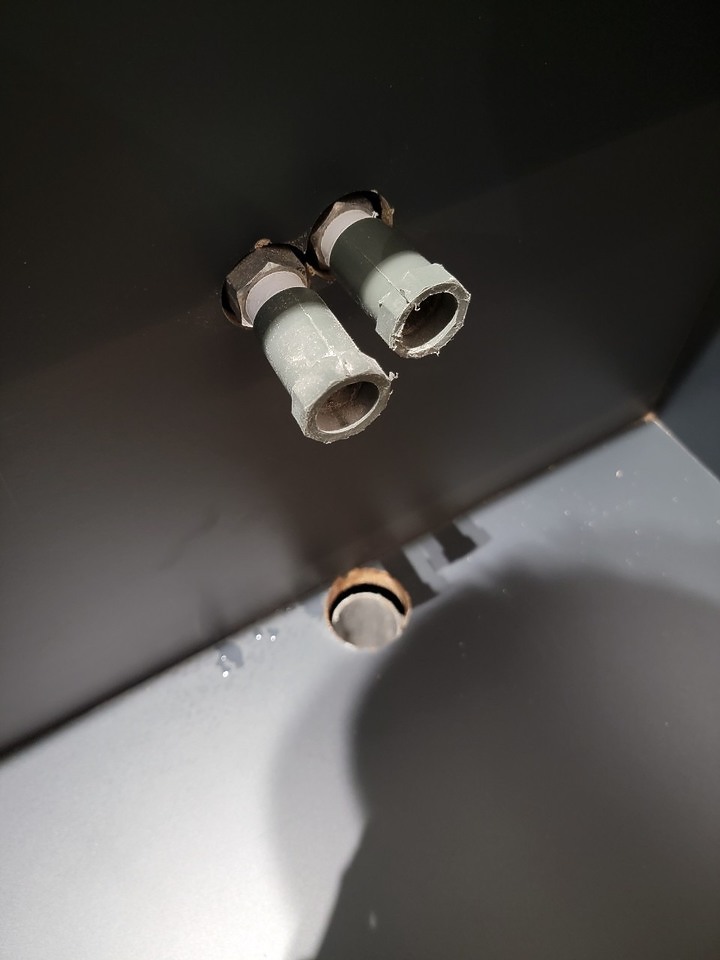

中島裡面就更淒慘了.....冷熱水管太近.....排水孔低於系統櫃萬一漏水沒人知道

有一天我朋友來我家說為什麼你手機插著充電卻沒在充

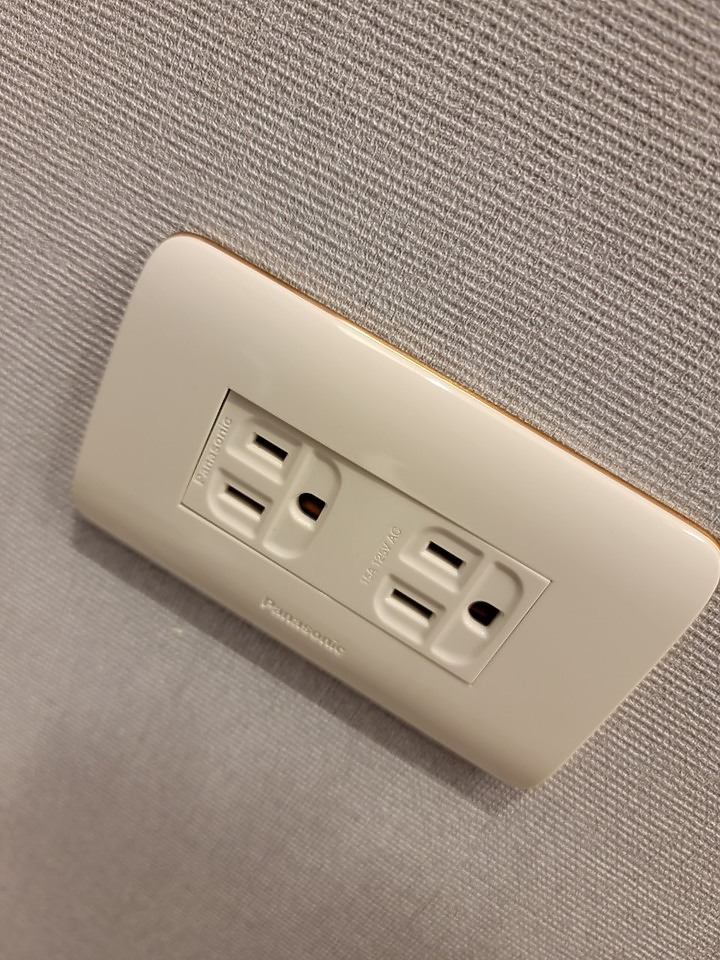

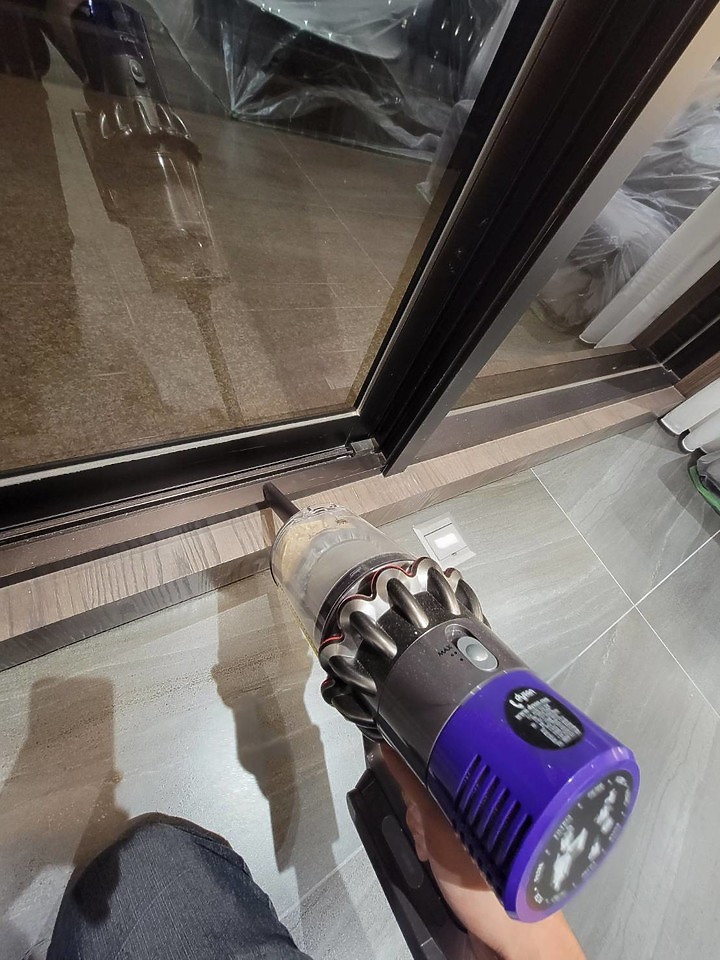

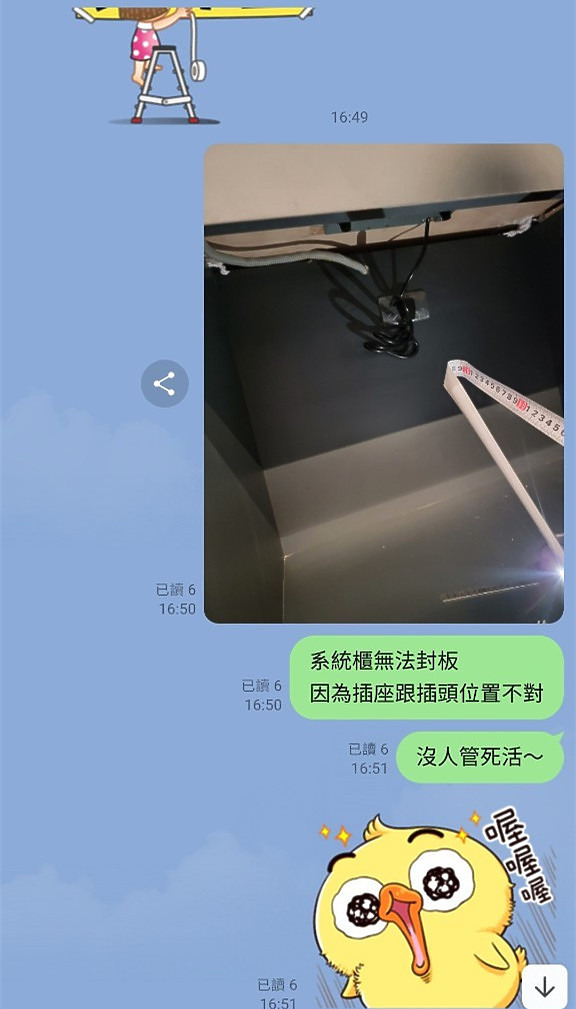

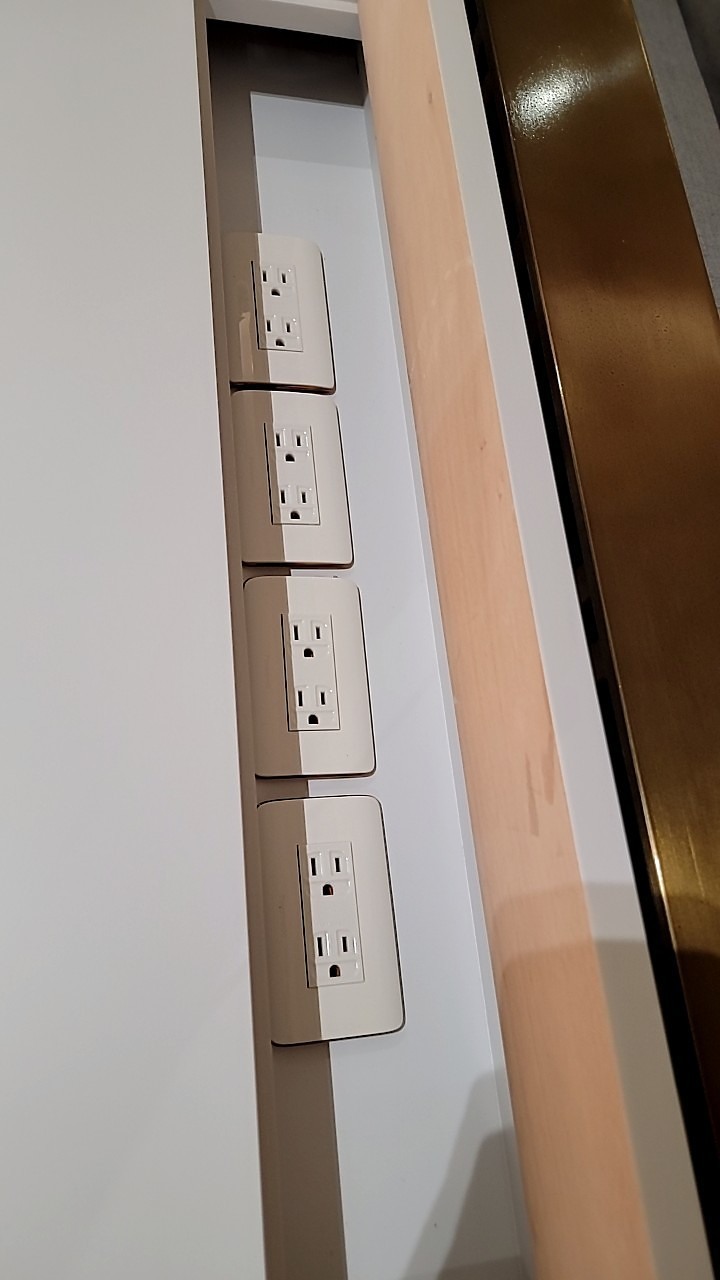

後來才發現整排插座都沒電~請水電來看~原來是沒放線...直接出事

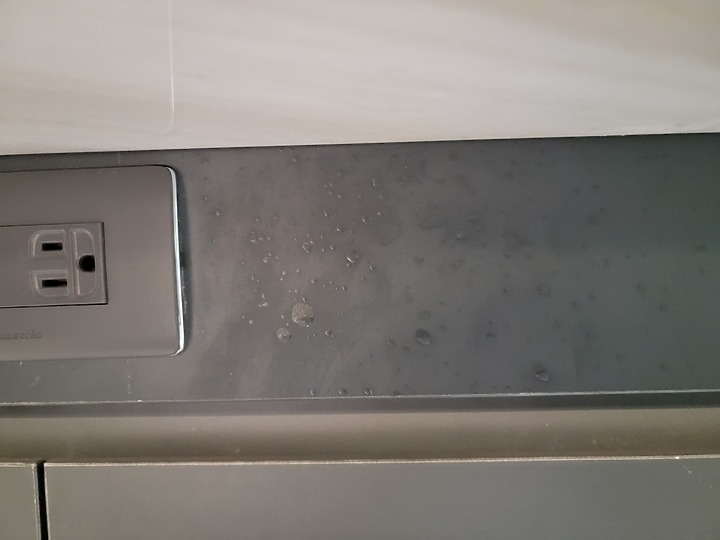

插座櫃內噴漆也是沒噴...........

剩下的缺失跟問題實在多到不及備載~
連我的女兒房上面天花板線條原本在木工的時候還在

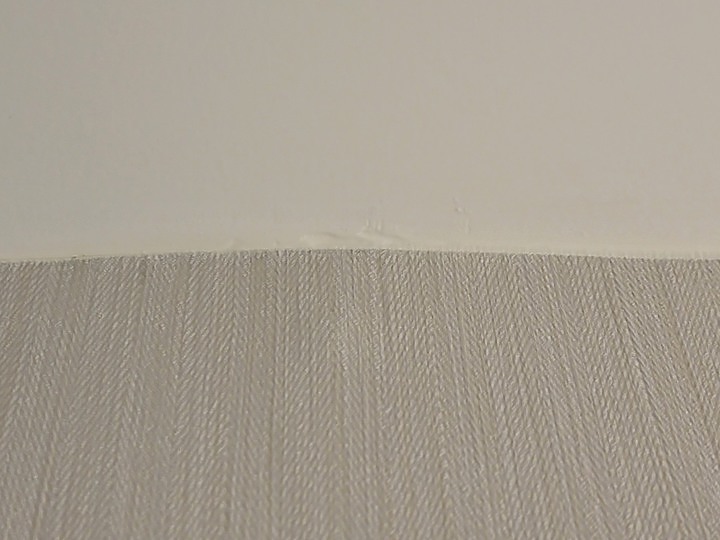

後來貼壁紙直接補土掉~不知道是因為太麻煩還是甚麼原因呢??
系統櫃我選偏白色系列你給我來一個清水模配色....還不跟我溝通自作主張決定

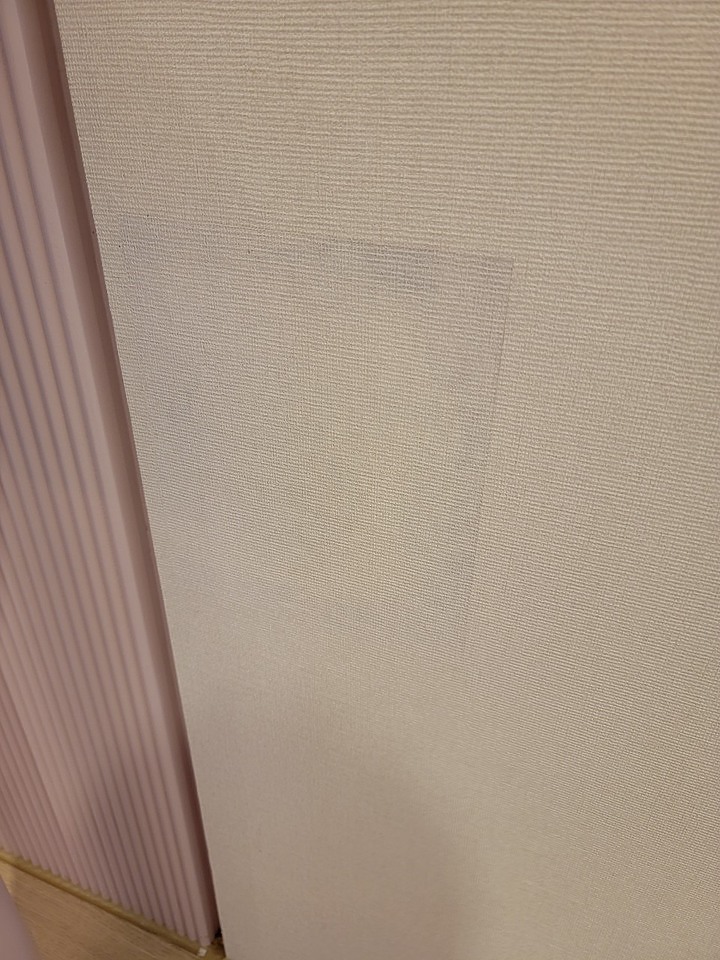

我窗簾被系統櫃勾紗之後也是不聞不問
其他多到我實在不知道該怎說.........
最後我想說的是買房不容易找設計公司也很重要
千萬不要找會設計人的!!

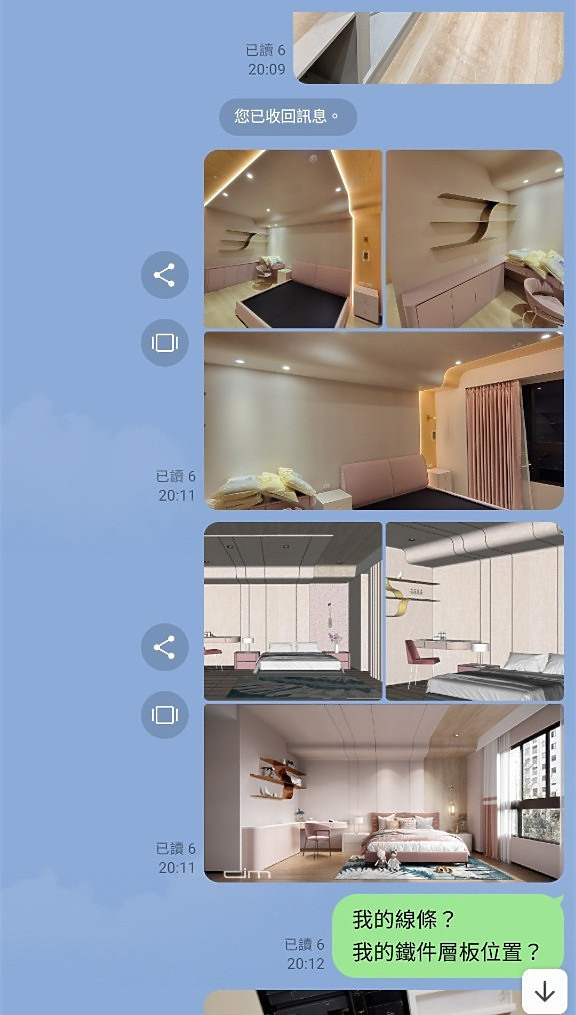

我女兒房的天花板線條呢@@?

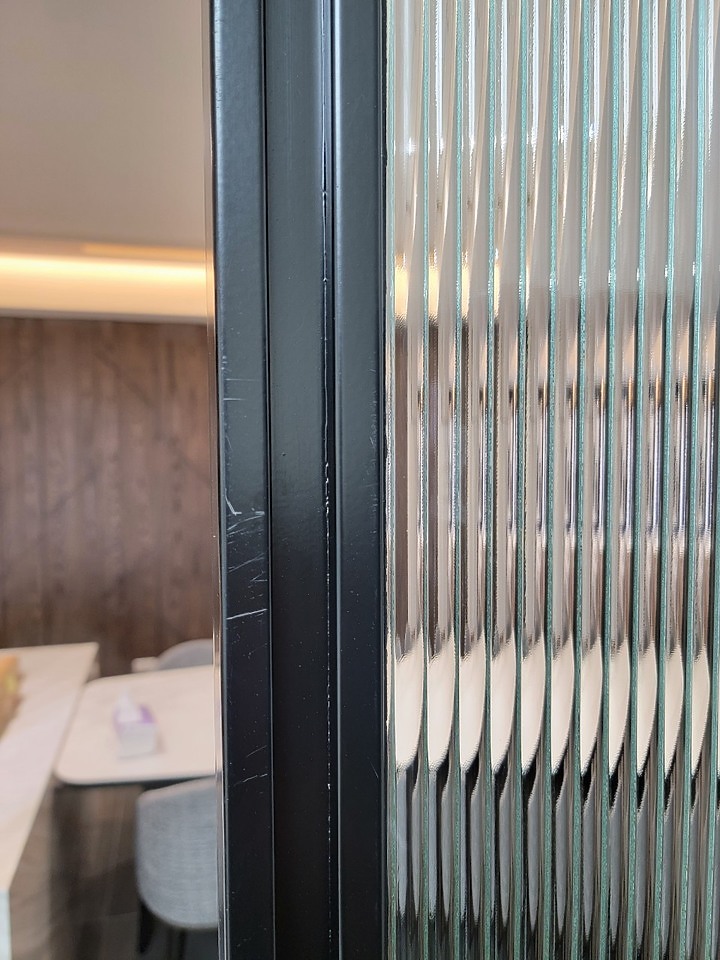

這個滑門我還以為是火車經過

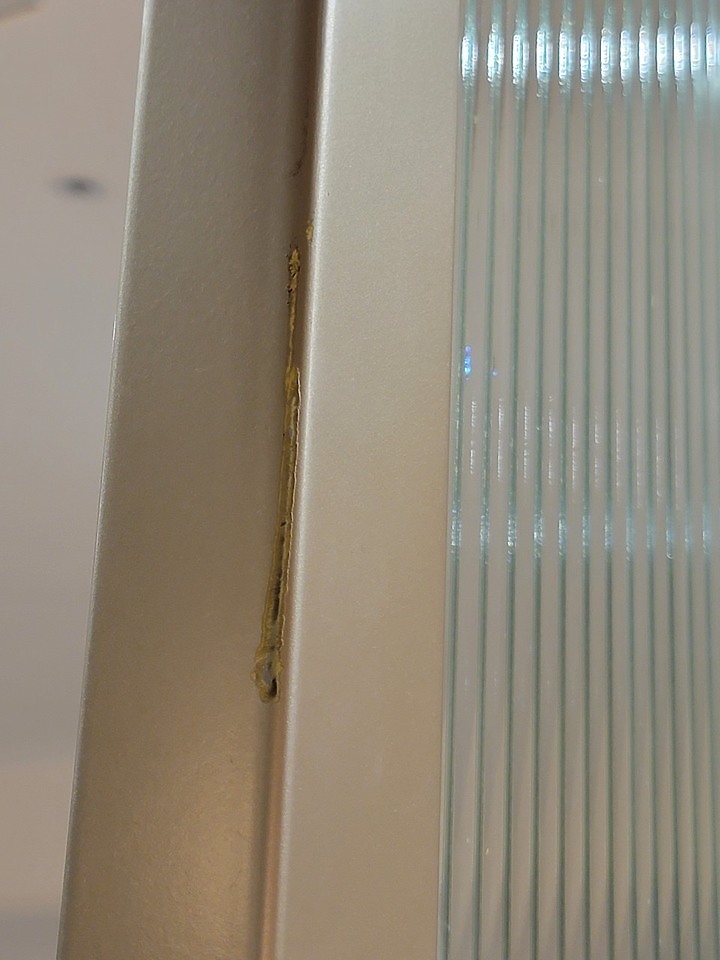

這片玻璃我覺得大地震一定爆炸..........
從最後111年1月28號我念完他我網路1G規劃這100M的WIFI面板後
過了一個年~又過了幾天~到現在沒驗收沒任何回覆及消息
合約內容有一條~入住視同驗收通過~一直叫我先入住~這是挖洞的概念嗎??

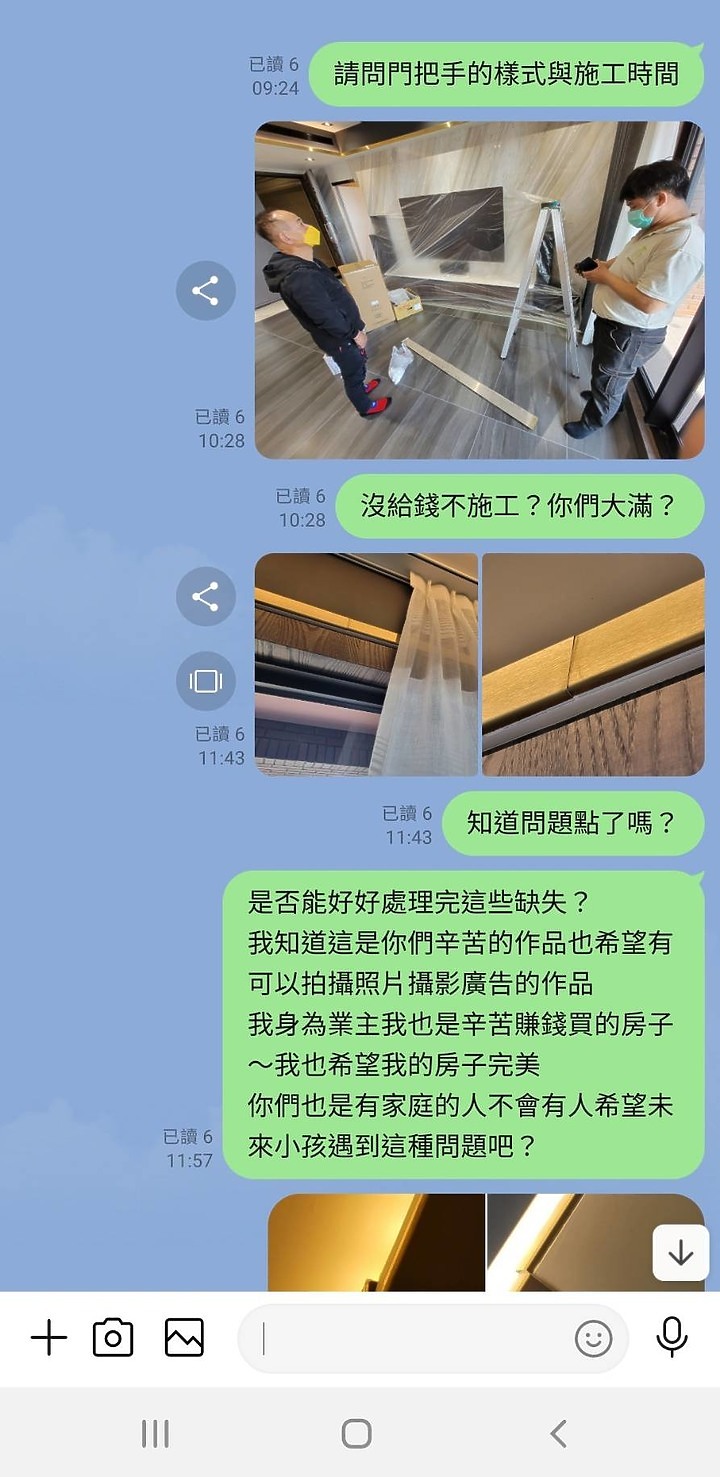

這當中也發生發恐怖的事情~鐵工沒收到錢再現場不願意施工.........

文章很長圖片很多~還感謝各位看到這裡
文章歡迎轉載
媒體也歡迎取用
