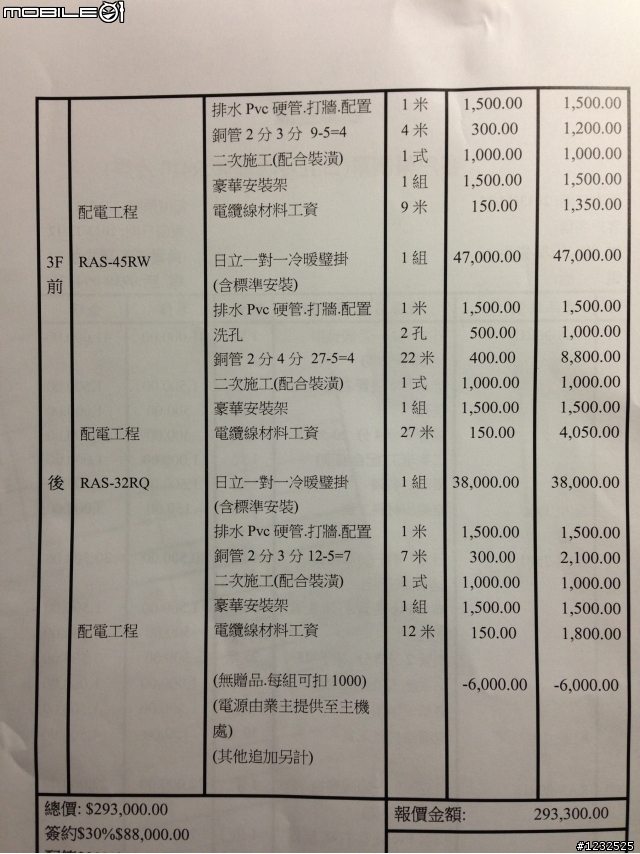

4樓透天重新整理,約27坪,樓梯在中間1F客廳約6.5坪2F前房間約5.6坪2F前中和室約3坪2F後客廳約6坪3F前房間約9.5坪3F後房間約6坪每間均使用日立超值分離式冷暖1對1,室外機均安裝於同層樓屋後目前裝潢已進場施作,空調已跟裝潢溝通完...以下是空調公司報價,請問各位前輩們價格如何呢?謝謝
1.感覺冷氣架子不用全部都加費用到豪華架2.電線材料費太貴3.冷氣配合裝潢應該沒有二次施工費,你冷氣裝哪麼多台不可能一天完工,只是分二次就冷氣行來哪需要錢4.排水PVC硬管.打牆應該價錢可以砍吧,不可能每間打的都一樣價錢有些應該只是小工程
詠1981 wrote:1.感覺冷氣架子不用...(恕刪) 1. 因為屋後可立空間不多,所以空調建議均使用豪華架較好。2. 請問拉線單價行情大概多少呢?3. 他所謂的二次施工是指,正常拉管、裝機一次完成,二次就是先拉管、等裝潢好再裝機。4. 排水PVC硬管在基礎工程時已預先埋好,但是每組硬管留的高度太低,所以每組均要再重新打過拉高。5. 最後議價完金額是29萬不含稅,這是空調堅持的施工品質。
proudofyou wrote:4樓透天重新整理,約...(恕刪) 唉...小弟不知該如何與板大說項這價錢還包括了將來對您的保固如果真要比價錢 您不會有品質的就取其中兩單項 銅管 安裝架來說 其他項不說了2分4分 日本銅管 小弟取得價錢是1米94塊 但是取貨 要整箱20米安裝架 鍍鋅大型 480 白鐵900看報價單上並沒有列 安裝師父人數工資 應該是都放在材料上計算了因為小弟都自己施作 這樣就不用去比來比去 比掉應該的品質了
proudofyou wrote:4樓透天重新整理,約...(恕刪) 小弟是水電工程行採購報價員,原PO家都是用一對一冷氣,又配合裝潢二次施工,價格雖然是排第一重要的,但是安裝後是否能到你需要的冷度也更重要喔,夏天測試最準。
a19680217 wrote:唉...小弟不知該如...(恕刪) 請問a19680217大的意思是可以直接請他施工了,不要再比了?台南阿翰 wrote:小弟是水電工程行採購...(恕刪) 恩,現在裝也只能夏天測,這也是家父考量的地方。不過他有安裝工程1年保固,機身3年保固
冷氣工程的單價其實很好找網路上問一下就知道這單價其實很平實冷氣主機的容量也沒灌水再苛扣也沒意思倒不如問怎麼作而不是先比價錢我開給冷氣廠商尋價都會先提供合理的施工規範及付款條件這樣比較才有意義給廠商好的價格日後雖然不一定會保固但給爛的價格我保證廠商一定不會保固你的價格願意按我的施工規範及付款條件施工其實都算不差的廠商但要特別說明這裡是指的日本0.8mm被覆銅管不是日本原裝進口披覆銅管而是銅管是日本製銅管但披覆不是銅管市場太亂連很多冷氣廠商都不清楚只能簡單要求二、冷氣工程需求表1 一對一變頻冷專【日立頂級系列】客廳+書房RAM-63JB 1組2 一對一變頻冷專【日立頂級系列】客臥一RAC-22JB(RAS-22JB) 1組3 一對一變頻冷專【日立頂級系列】主臥RAC-28JB(RAS-28JB) 1組4 一對一標準按裝(RAM-63JB) 1式日本0.8mm被覆銅管各5米 住友控制線、電源線、排水塑膠硬管各5米5 一對一標準按裝(RAC-22JB) 1式日本0.8mm被覆銅管各5米 住友控制線、電源線、排水塑膠硬管5米6 一對一標準按裝(RAC-28JB)1式日本0.8mm被覆銅管各5米 住友控制線、電源線、排水塑膠硬管5米7 冷媒裝飾管槽TOYO 8cm 8米8 冷媒裝飾管槽TOYO 8cm 90度軟管彎 4只9 冷媒裝飾管槽TOYO 8cm 牆蓋3只10 室外機冷氣架(中、大鍍鋅豪華架)3組11 鐵板挖孔3孔12 冷氣電源延伸1式13 鐵窗部分切割拆除1式三、設備及施工規範1.標準按裝施工內容如下:a.配置信號控制線、室內機滴水管、冷煤管長度均在5公尺內(依室內機數量類增),均以明管明線施作。b.室內機固定在牆面上,室外機按裝於室外牆上,除RAM-63JB外,其他機型不得高於鋁窗下緣。c.以隨機所附之附屬品施工。冷氣機隨機所附電源線可直接插於預留之插座上,不必另外配線。d.不含鑽孔、切鑿牆溝、切割玻璃等週邊工事。e.排水管以pvc硬管施工,非埋於rc牆內管需pu保溫披覆f.隱蔽工程需拍照,於驗收時提出證明.2.室內外主機出廠日需為2013年。3.披覆銅管施工不得接續,不得90度直角彎曲。4.抽真空:30分鍾以上,站壓驗漏10分鐘以上(披覆銅管5米以內)50分鍾以上,站壓驗漏10分鐘以上(披覆銅管5米~15米)60分鍾以上,站壓驗漏10分鐘以上(披覆銅管15米比上)抽真空前需通知監造計時5.銅管長度超過原廠規定需加灌冷媒,追加量依原廠規定。費用需於報價時提出,否則不與追加。冷媒追加完成後主機電流量需符合原廠設備規範。6.冷媒管及訊號線扣除標準安裝長度後,採實做實算,得追加,但報價時需載明「實作實算」或「總價承攬」。無說明視為總價承攬。7.冷氣工程施工需配合裝潢分二次施工(管線一次、主機一次),由業主或業主指定之代理人(設計師)至少三天前通知。8.圖說與估價單、設備及施工規範互為依據,含於本工程總價金額。9.保固:a.冷氣主機設備及其附屬配件,保固依原廠規定。b.安裝施工廠商(非主機設備原廠)於完工驗收後,需提供一年保固維修服務。10.合約金額:依簽約之報價單(未稅)。11.付款方式a.披覆銅管施工完成三天內,支付合約金額20%現金。b.全部施工完成並驗收後七天內,支付合約金額80%現金。12.其他簽約及付款對象:業主,監造:室內設計師。
