各位板大好! 以下是小妹做的問題回覆:
(1)我看到有人說冷氣電源由冷氣拉線這點倒是算正常的,因為冷氣這部分我們是找另外認識的做,所以不是工頭幫我們用的。工頭說要幫我們拉房間的電線,結果卻私下跟我們冷氣師父說幫他拉好,他會私下給師父錢。其實如果他做不到可以跟我們講,我們也不會要求他。
(2)堅持10萬是因為我們後來找人家估價出來的價位就是10萬,結果他說只願意付6.4萬,但跟簽切結書是兩回事。因為我們查到他不姓謝,所以高度懷疑他說姓謝是騙我們的,所以想看看他是不是敢簽切結書。
(3)報案也是因為怕有其他人來跟我收帳,因為我就聽過其他案件,說是師父落跑結果沒給下面的人錢,人家就去找業主要錢,說不給錢就要拔窗什麼的,所以為了自家的安全起見,我覺得報案留紀錄最保險。
(4)我相信裝潢有點時間性的誤差,但我們夫妻本來就是很好講話的人,就算晚一禮拜我們也不會怎樣,重點是看看這位工頭的進度...,像是有進度嗎? 他可以一整天都不來上工,不然就是下午2-3點才到,在那兒晃阿晃的...,5點半又閃人了(我們都有去調查) 。我們都跟自己講,做裝潢的時間本來就跟辦公室不同,不可以要求人家8點-5點準時到,但這種半天不到、一整天不來,這樣的裝潢進度...,我們可能信任這種人嗎?
(5)我們自認對所有人都客客氣氣,就連打掃的阿姨來打掃,我都會好聲好氣的跟她說辛苦了,謝謝!! 職業本來就不分高低貴賤,只是自己別把自己弄Low了!!

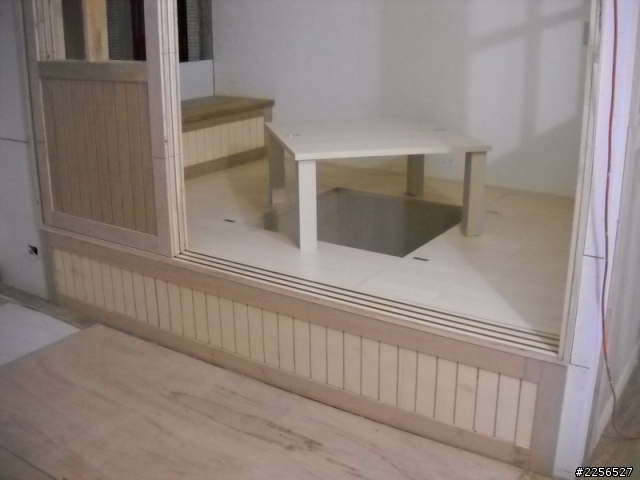

(6)裝潢費沒想像中的高是因為設計師沒收我服務和監工費(佛心來的),我牆壁也沒批土磨平,純粹就只有上漆,所以摸起來沒像花大錢裝潢過的牆壁那樣平滑,最貴的花費就只是做了那間失敗的和室。我的好麻吉跟設計師講我真的很可憐,(那時候看到內部被搞成這樣,真的想掉眼淚),但若包含家具、家電、冷氣、鐵窗、和其他佈置,鄉村風費用還真的不便宜!!
*******************************************************************************************************
各位客倌大家好!! 這是小妹第一次買房,從97年看屋到現在,終於在今年4月買下新北市第一間房。5月交屋後,就開始著手進行裝潢,當然上mobile01爬文也是每天功課。本來滿心雀喜的希望可以盡早搬到新家,跟大家一樣可以幸福的PO自己的開箱文,結果從6月中簽定裝潢合約後,一直拖到8月中才完工,以下是事發經過,各位請聽我細細道來……………
【6/10~6/16】謝工頭在mobile01回文,積極聯絡我們願意到現場幫我們丈量、報價,還告訴我們因為農曆七月要到了,如果我們現在還不簽約,到時候他南崁的案子先做,怕我們這小case趕不到在農曆七月交屋。

【6/17】當天帶著老婆和小孩來我們家附近簽約,立約人是他老婆姓名蔡OX,期間跟我們閒聊鬼扯,說他和老婆已經50歲了,後來我們查出他老婆其實只有44歲。
【6/18】裝潢進場-鋪保護板、水刀、平釘 (第一天請款總額30%)

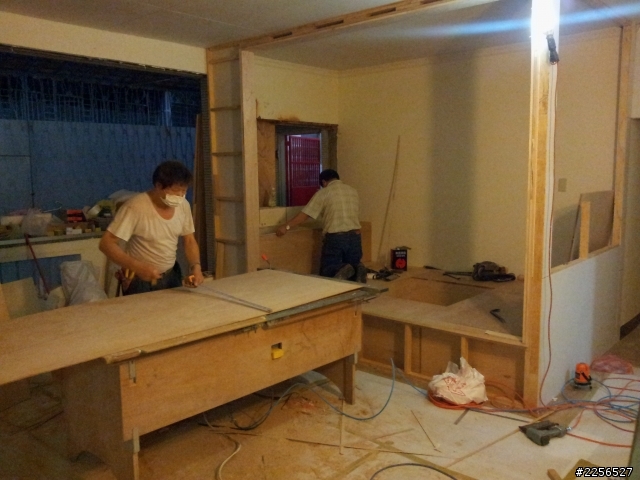

【06/19】平釘封板、儲藏室拉門完成 (廚房門對面的門板是和室,因我要的是和室窗,工頭誤會我意思做成整片木板,所以隔天請他整面換掉,工頭說沒跟我加錢)

【06/20】第三天工頭打來說他木作天花板已經趕工做好,所以提出要跟我們再次請款總額40%。他說他都是每週跟師父結帳(說是不想拖欠工錢) ,但又不想跟太座請款,所以問我們是否可轉給他?
白痴的我還搞不清楚狀況,想說工頭看起來真的很認真在趕工,就這樣傻傻的轉了40%款項,三天共轉了總額的70%。我知道大家看到這邊可能很想罵我(我是該罵),只能說不經一事不長一智,請客倌接下去繼續看吧!!

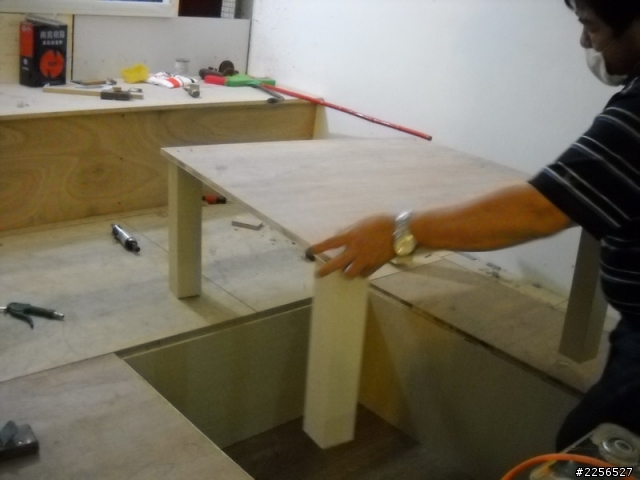

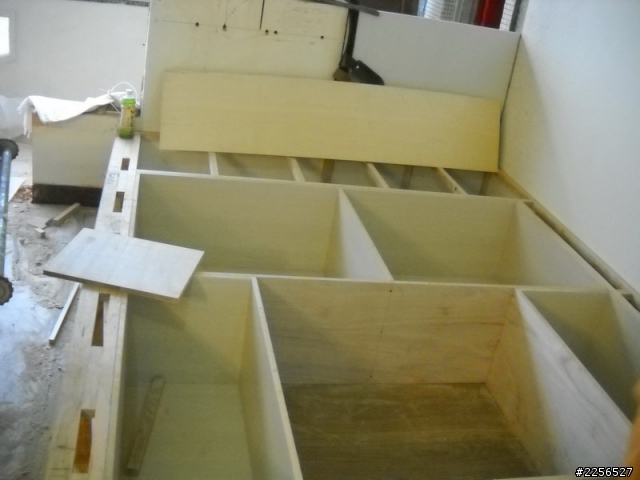

【06/21】和室儲物櫃、線板完成 (第三天請款總額40%,已請款70%)

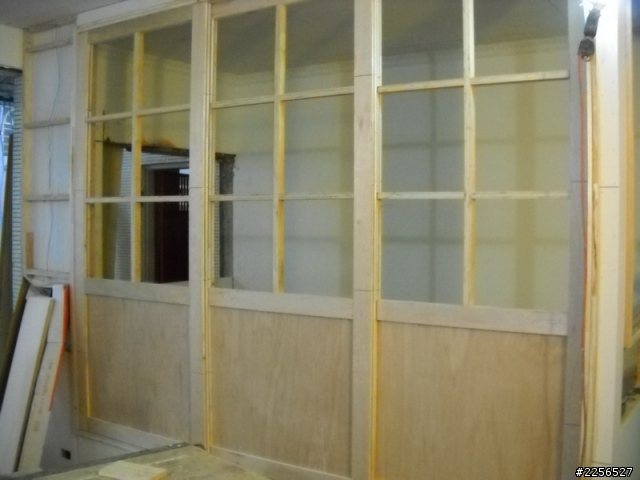

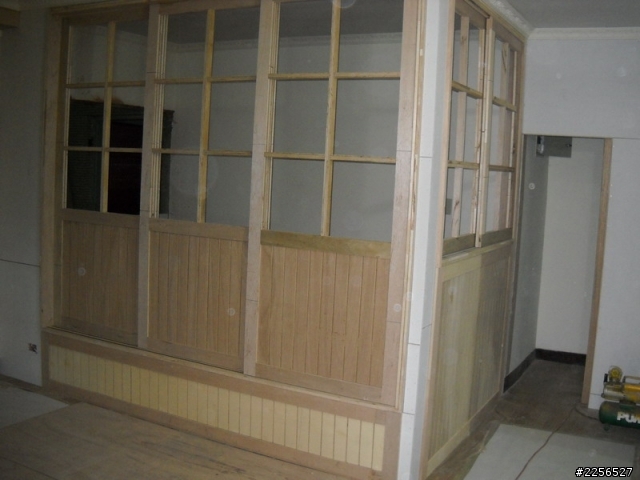

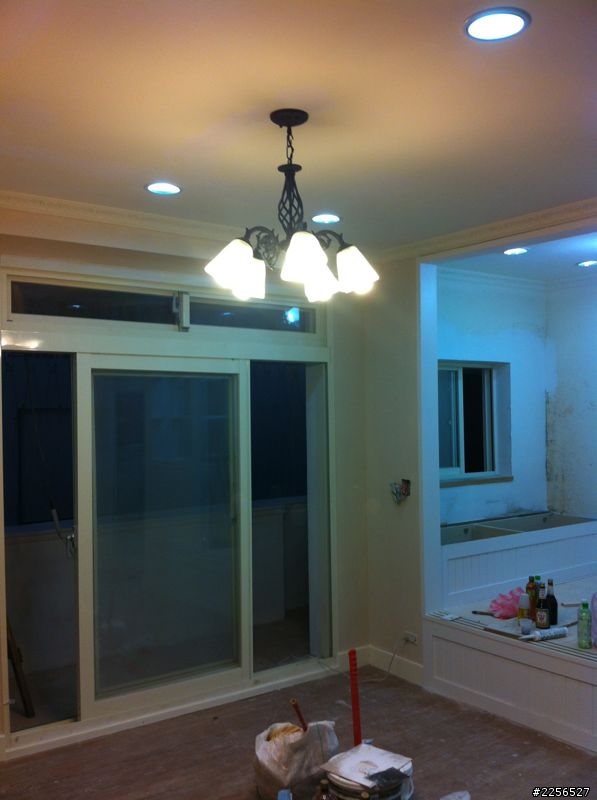

【06/22】和室外觀雛形+落地門裝上

【06/26】和室鄉村門、窗前矮櫃、和室桌(第九天又再次請款總額20%,目前已請總款90%了,進度還停留在木作未完全完工,但我還在天真以為,只要大家互相配合就好)。

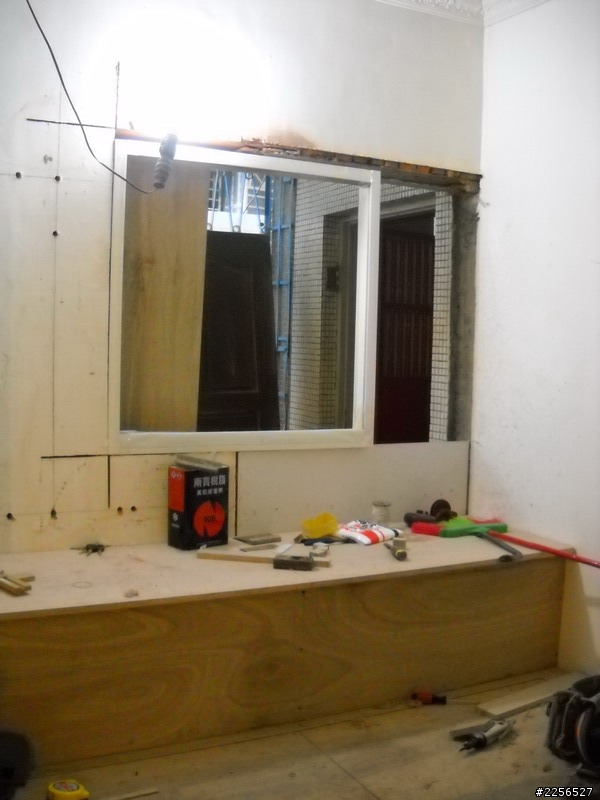

【06/27】和室鄉村門軌道+門裝上、和室桌修改、房間冷氣座

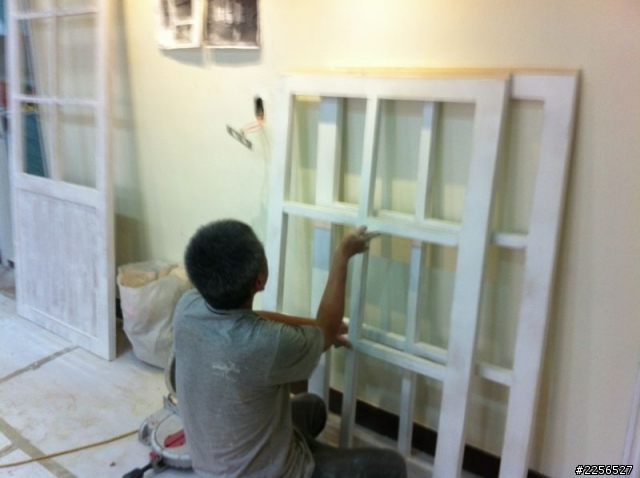

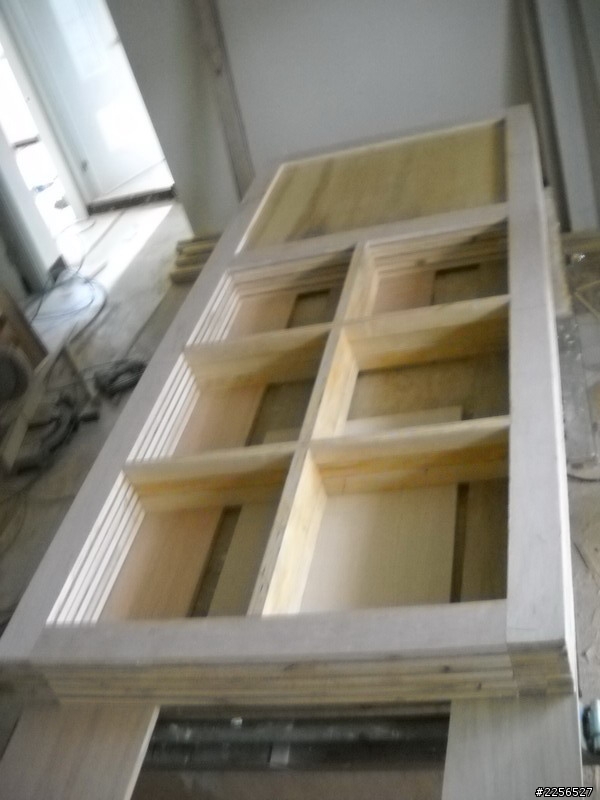

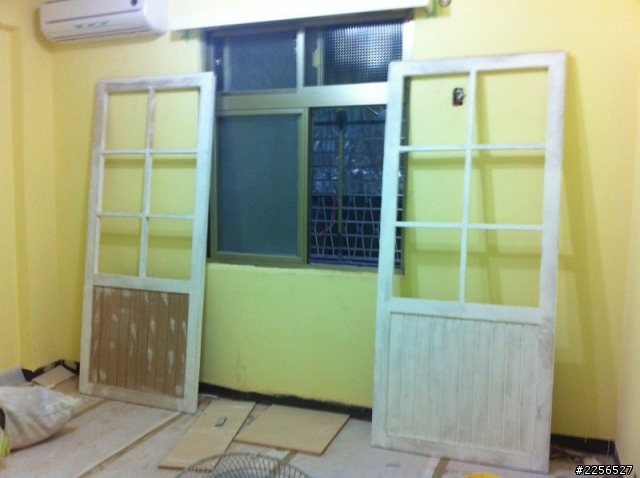

【06/28】和室室線板和和室窗雛形 (本來窗是做固定式的,我問工頭可否改成活動式,我們也明講不行就算了不勉強。工頭2天後跟我們說,可以幫成活動窗,也不會跟我們收費6000元。)06/28木作雛形外觀完成,跟我講接下來工程約是水電三天、泥作三天,水電結束泥作跟油漆會同時進行,跟我們講預計會提前幾天完工,也告訴我們這禮拜要挑油漆顏色)

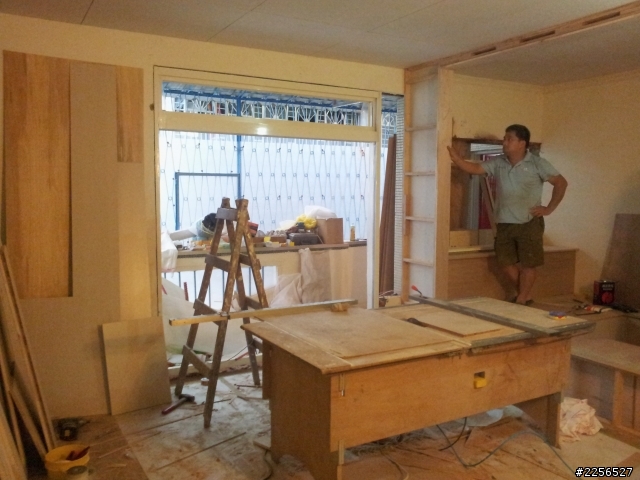

【06/29】和室窗前櫃+儲物櫃完工(外觀完工)

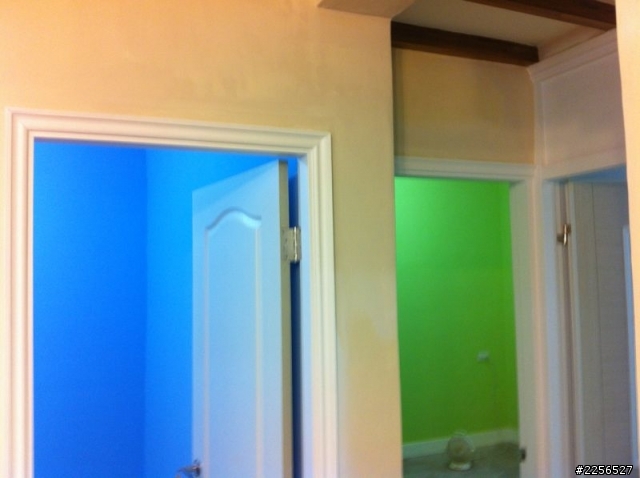

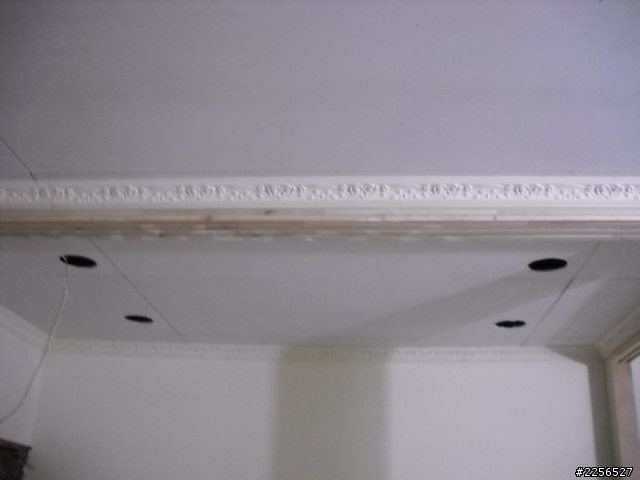

【06/30】客廳、和室、廚房走道'廁所門口崁燈孔挖好、選好油漆一色(有三色可選)

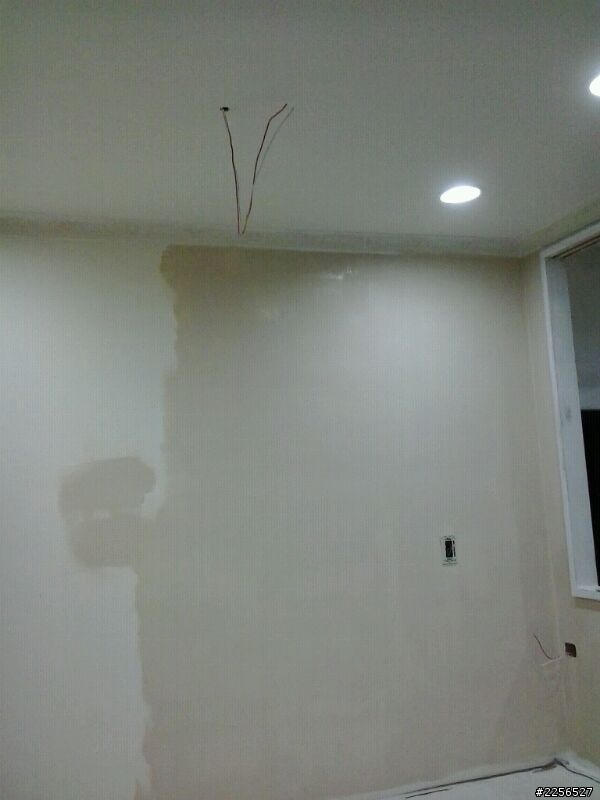

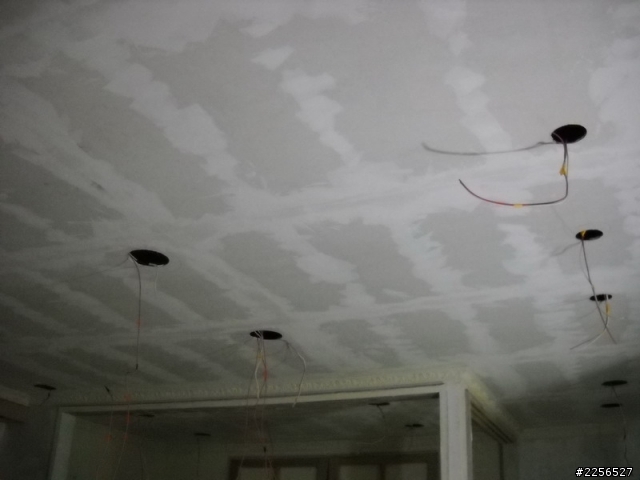

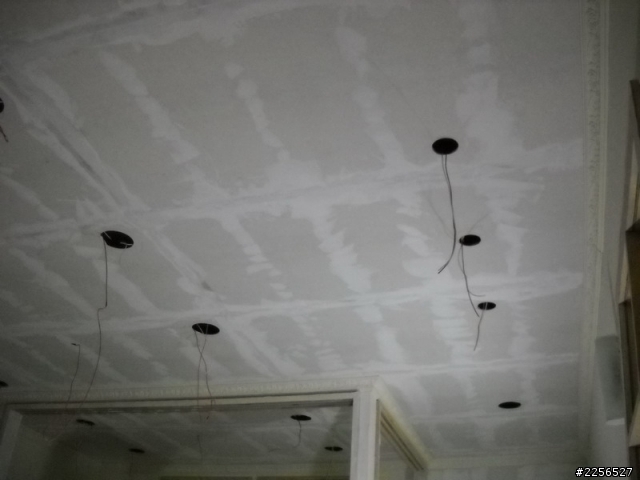

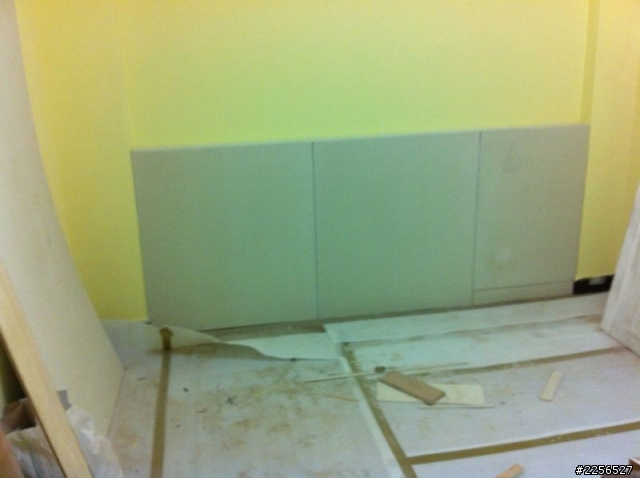

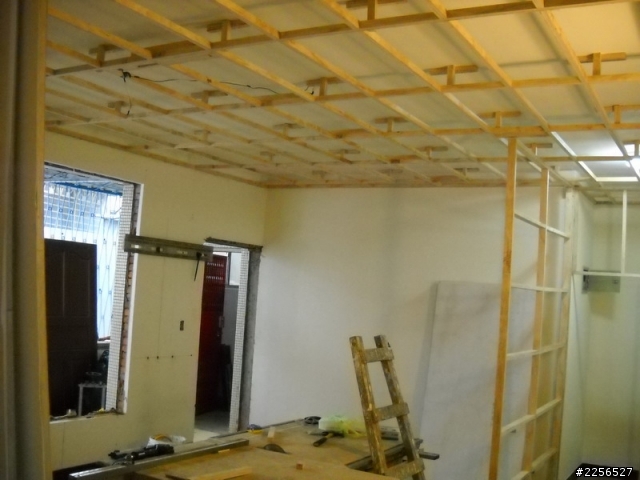

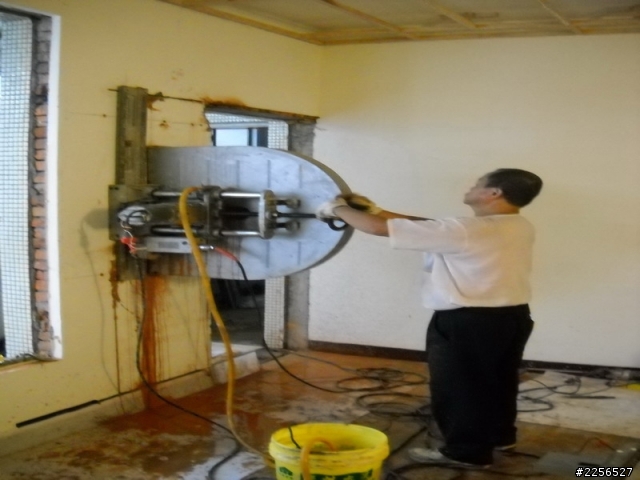

【07/03】天花板批土、客廳投射燈、拉主臥床頭壁燈的電、主臥封板批土

【07/04】天花板二次批土、主臥管溝補土,管溝第一次披土、第二次披土

(照片看起來主臥封板應該是沒有上AB膠)

【07/06】工頭再三保證07/16可以完工,所以07/06和老公選購家具,選完還去現場看屋,仍與前幾天一樣沒有進度,所以沒拍照。這天工頭說,他因為輪胎破掉,身上不夠錢補胎,所以可以麻煩我們轉尾款給他嗎? 我想說尾款也只剩2.3萬,就不要龜毛直接轉過去。所以截至目前,我們所有工程款項已經付完,但進度…還有2/3未完成。
【07/07】從06/28就開始等工頭口中的千色卡,等了一禮拜還等不到千色卡,07/07星期六工頭叫我和老公自己去B&Q看,當天看完顏色馬上就傳簡訊跟工頭講調色的色號,但到了07/11油漆才到。

【07/10】線板矽利康完成上漆

【7/10~7/11】詢問工頭陽台做南方松價位多少? 7/11報價回覆我們全部約3萬元可以做起來,要我們趕快決定是否要做,因為如要做的話必須快,因為要幫我們趕在7/20一起交屋。
【07/12】小孩房蘇打綠完工、落地門進場、轉陽台南方松2萬款項(工頭說因為他要先叫材料,所以必須先給他2/3金額)
晚上我們下班後親自到現場看漆,因覺得工頭推薦的蘇打綠太淡,所以當天馬上表明要換色。

落地門又送回去改,因為工頭沒跟我們講有鋁網,所以又送回去改掉

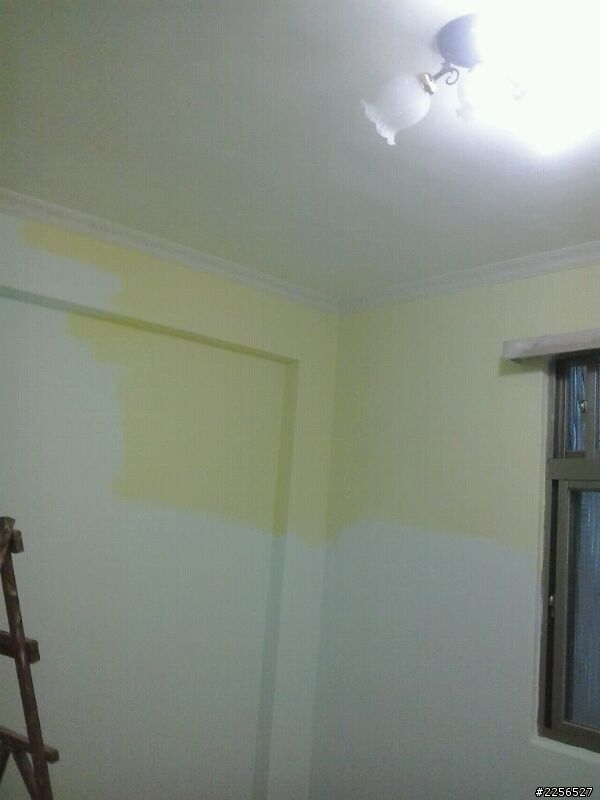

【07/13】小孩房重漆為基本色的鵝毛黃(工頭說要加錢2500元,二話不說當天現場給,也再次確認07/16是否可完工? 工頭仍說沒問題。)
+主臥調色完工、客廳及和室指完工一半
我們當面工頭面打電話,確認他與裝冷氣的配合時間,我們請裝冷氣的先生明早星期六8點半到,工頭也說沒問題,明天一早會到現場開門、監工。(因為這位工頭要求對方來裝冷氣時,他一定要再現場監工,因為怕東西被碰撞壞掉,需要責任釐清) ,最後雙方敲定明早8點半裝冷氣。)

【07/14】預定星期六早上8點半裝冷氣,突然接到工頭打去跟裝的冷氣先生改成10點,說是要幫我們去中壢拿油漆?! 我們跟工頭約下午4點半到,一到現場看到只有裝冷氣的師父在,工頭3點多就走了,我不懂當初工頭堅持他要在現場的理由到底是什麼? 我已經跟工頭約好4點半會到,我也不懂為什麼工頭自行走人? 這點我到現在還無法理解且非常不能諒解。
●冷氣進度:

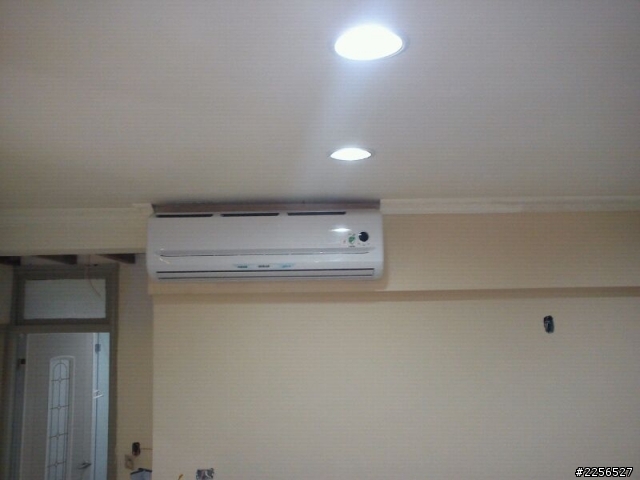

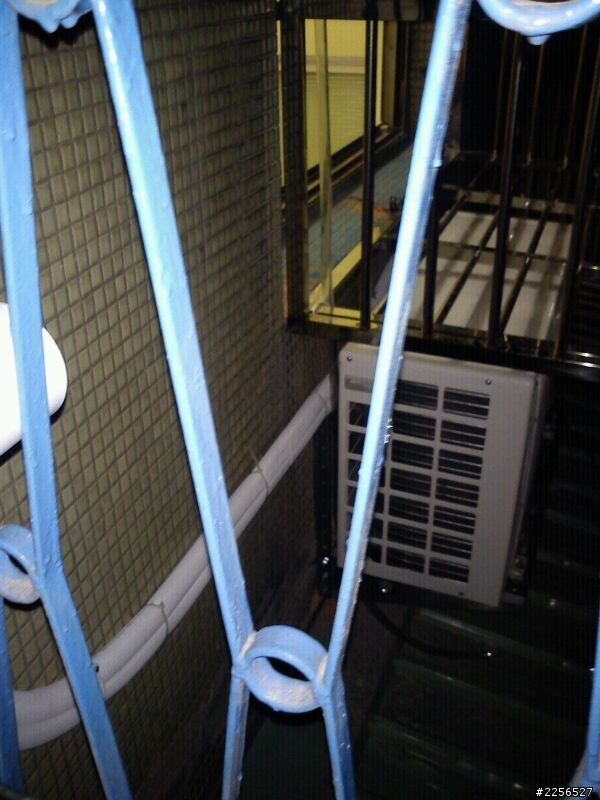

(1)掛好客廳、主臥室內和室外機;小孩房洗孔+掛好室內機,室外機未掛;客臥室內、室外機皆沒掛。

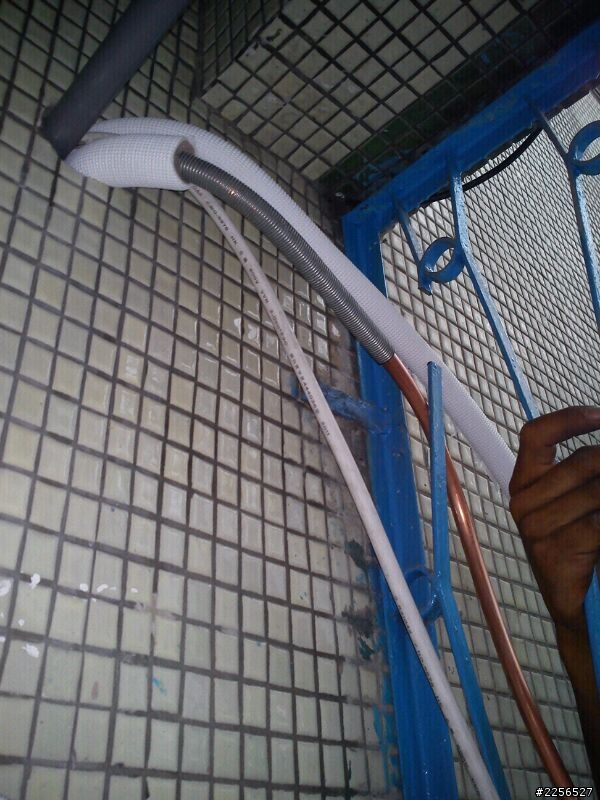

(2)所有房間冷氣的水管、銅管、電源都還未拉。
●裝潢進度:客臥鵝毛黃油漆完工+小孩房貼收邊條。

工頭3點多走了後,下午5-6點打電話給老公,跟老公講因為裝冷氣進度關係,所以07/16確定無法交屋,意思就是叫我們所有家具都要改時間入厝。看到這樣的結果,我相信大多的屋主都無法接受,尤其是已經再三跟工頭確認07/16可如期交屋,沒想到事情發展卻急轉直下。其實我們早就做好心理準備,因為未完工的細節這麼多,我們根本不好看07/16可順利交屋。晚上我發了封mail給工頭,細節如下(裡面提的都是工頭說會在07/16完成的大部份明細):

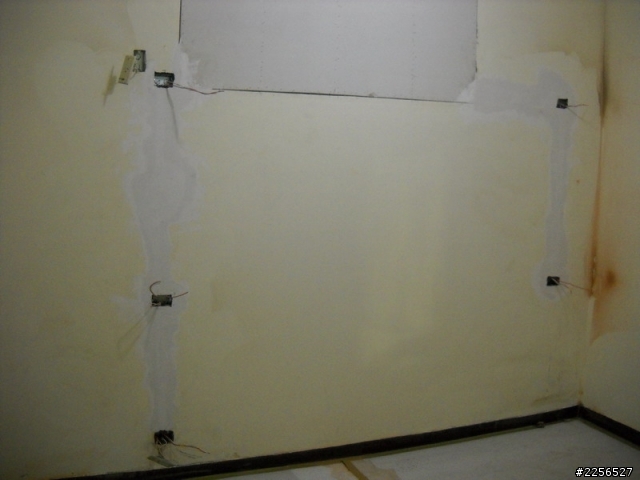

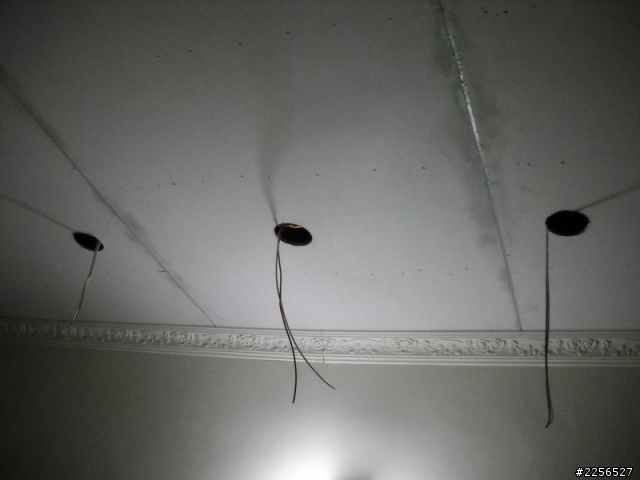

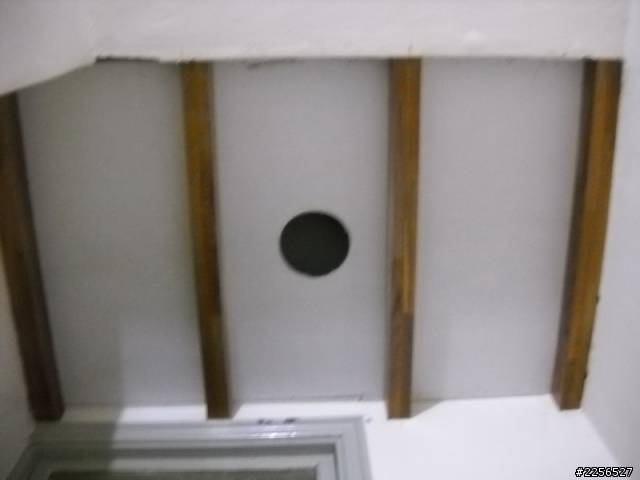

(1)小孩房電線

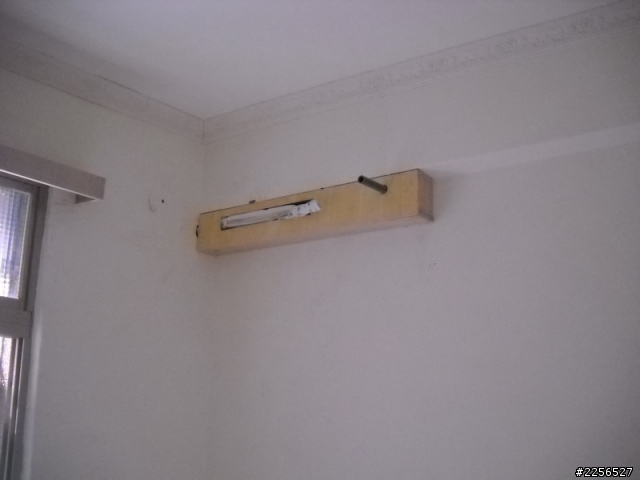

(2)原客廳5+1的燈要拆到小孩房、小孩房3+1的燈要拆到和室
(3)原來的壁燈要拆掉

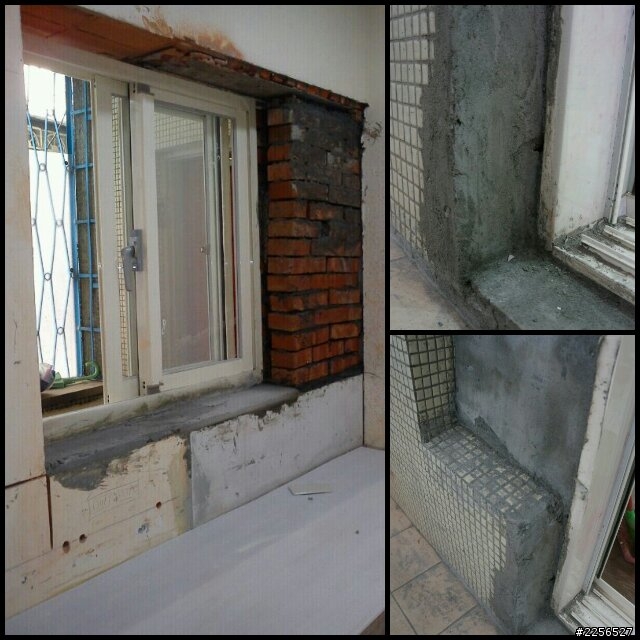

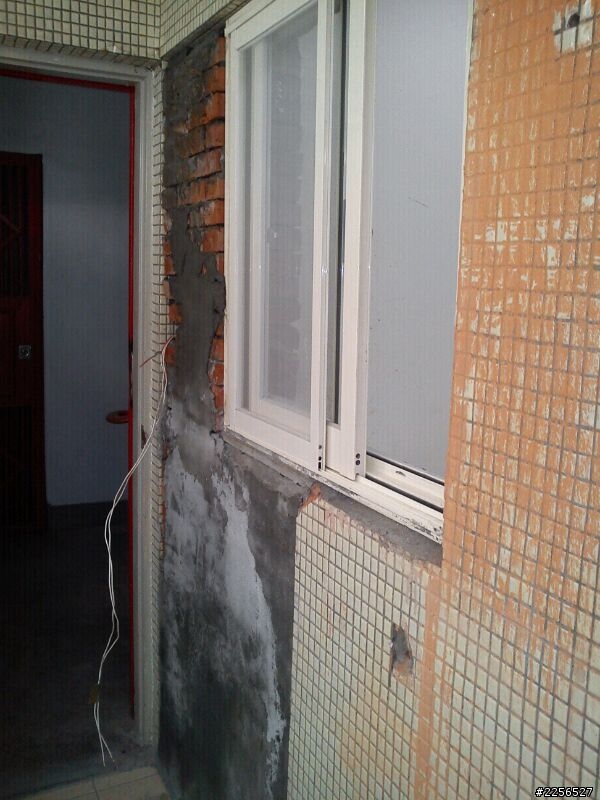

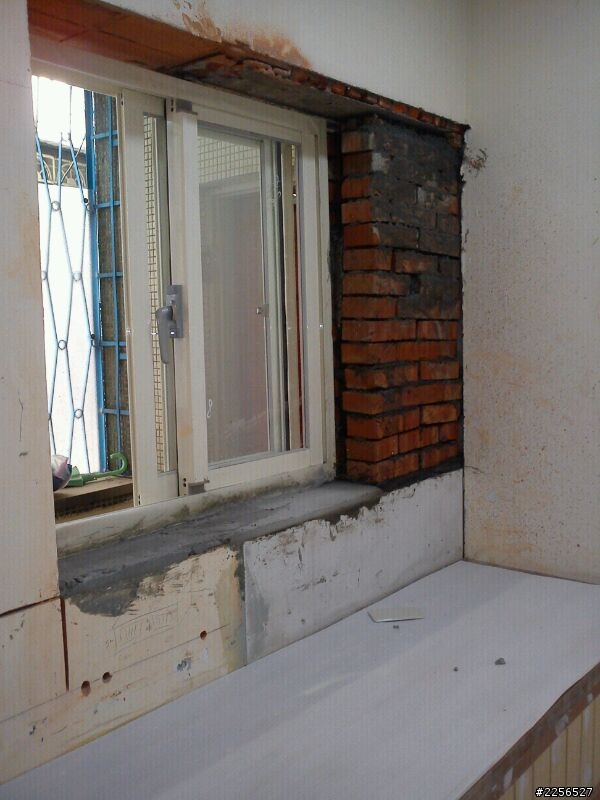

(4)落地門左邊(面朝前陽台)似乎還有切割的牆面仍未批土補起來。

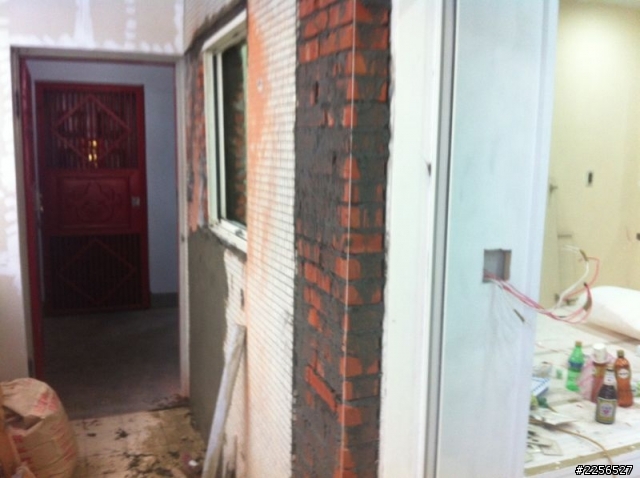

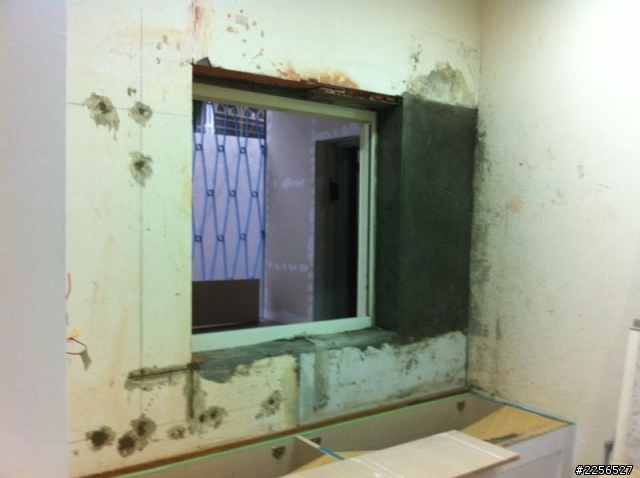

(5)和室窗戶旁的磚塊+水泥要補
(6)和室上開的抽屜和窗前櫃請記得美化收邊
(7)和室桌腳要改
(8)和室和窗前櫃噴漆
(9)儲藏室上色為藤色油漆
(10)廚房門記得裝、門把的洞要挖
(11)房間+廁所的房框記得與踢腳板一樣上油性白漆
(12)三台冷氣的供電
(13)主臥的配電 (電視和電源)
我告知工頭,做事情能否有計畫性且完整性,以免到時後有太多地方要東補西補,會讓大家都覺得美中不足。因為不喜歡完工時間掐太緊,所以希望在家具進場前,大家都有緩衝的時間檢視細節,是否有上述所沒提到的小地方需再行修正。
【07/15】工頭到現場泥作,跟老公抱怨我發的mail,他覺得他很多地方都沒跟我們收錢,我卻在抱怨他哪裡做不好。我聽了實在不懂工頭不爽什麼? 他開工第三天就拜託我轉工程款70%給他,他說因為不想積欠下面師父工程款。而我個人也想和氣生財,不想拿著契約質疑進度,加上又是第一次買房子+裝潢,不懂的事情真的太多,所以才會導致接下來的我,一步錯…步步錯!!
【07/16】因契約載明07/20必完工,所以這禮拜老公打算都去盯進度,沒想到下班過去後,發現工頭今天根本沒上工。打去問是工頭老婆接的電話,說工頭今天發燒身體不舒服,所以沒辦法上工。我聽到真的火冒三丈,不懂沒上工為何不打電話告知一聲? 讓老公到現場撲空,至於進度…,當然是zero!!
【07/17】老公下午請假一小時去現場監工,打電話拜託裝冷氣的師父,今天務必把剩下工程趕完,免得明天工頭又說,裝冷氣的師父延誤他的工程。老公有告知工頭要過去,工頭說他今天工程做完要走了,還說如果我老公過去,那他等下會再回去。
●冷氣進度:

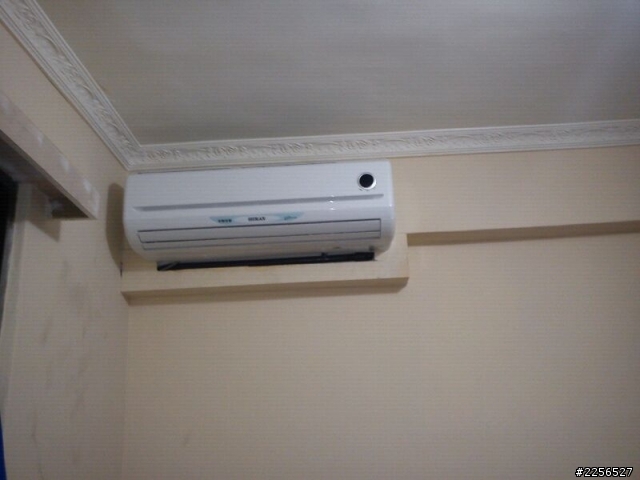

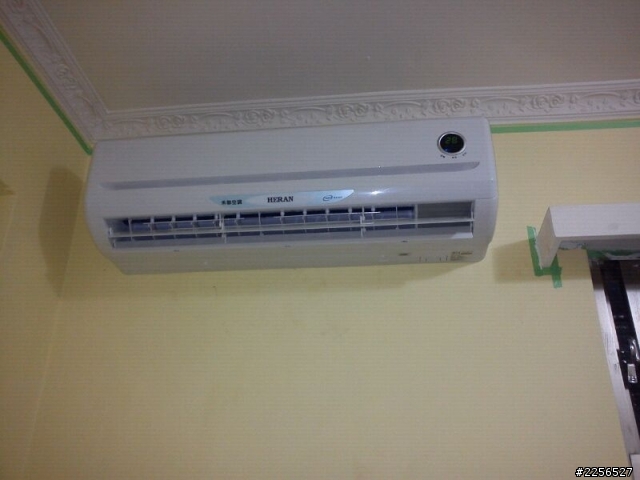

(1)所有房間室內室外機冷氣皆完全安裝好。
(2)所有房間冷氣的水管、銅管、電源都拉好。
(3)所有房間冷氣皆可常使用。
(4)花費時間5小時。
裝冷氣過程中,冷氣的師父私下跟我們說:「你們找的裝潢工頭叫我們幫他拉房間的電線,他會拉好了私下會給我們錢。」我們聽到覺得很不可思議,因為當初這位工頭自己說可以幫我們拉線+換插座,07/02還跟我先收了3,000元說要買電線+開關,我們到現在都沒看到插座就算了,沒想到他竟然私下跟冷氣師父說幫他拉線?? 現在反過來跟我們講,他覺得我們對他要求東要求西,覺得自己很委屈??

●裝冷氣時同時記錄裝潢進度:和室窗前泥作、和室半套噴漆、落地門紗窗裝上(已經進入倒數三天階段了,我們的工程還這樣…)。

冷氣用到好已經是晚上8點半,等師父都走了,老公打電話給工頭,但這位工頭不接就是不接,直到老公打到第8通,工頭終於接起電話。老公劈頭就問工頭不是說要回來嗎? 他一直都在這邊等。工頭竟然跟老公說:「你又沒跟我講你要在那邊等我。」老公說:「既然這麼晚,你也不用回來了,今天我已經叫冷氣師父把房間所有冷氣、配管,全部東西都用好,所以接下來不會有其他師父進出這裡,你可以如期進行你的工程。」
老公又跟工頭說:「你一開始都做的很好,不懂為什麼都已經快到結尾了會拖成這樣,讓我們有種虎頭蛇尾的感覺。」 工頭聽到就說:「你這樣講我覺得很委屈,很多東西我都沒跟你們另外算錢了。」老公說:「我今天不是打來抱怨你做的如何,我們從來沒開口跟你凹任何東西,只要你覺得你多做的,我們該給的你就跟我們講,不然我們之前也不會付錢付的這麼阿莎力。」
老公最後就跟這位工頭說:「從明天起,不會再有任何裝冷氣的師父進來,所以這邊的進度請你務必趕工,我們契約上載明的是07/20完工,我只是希望到07/20都能清理乾淨,讓我星期六家具能擺進來。」老公說他從明天下午會請假來監工,但工頭說,明天進度就要是陽台要上南方松還有和室噴漆,叫老公不要請假。不過我們已經不相信他了,所以老公決定照常請假,等著看工頭有什麼進度……。

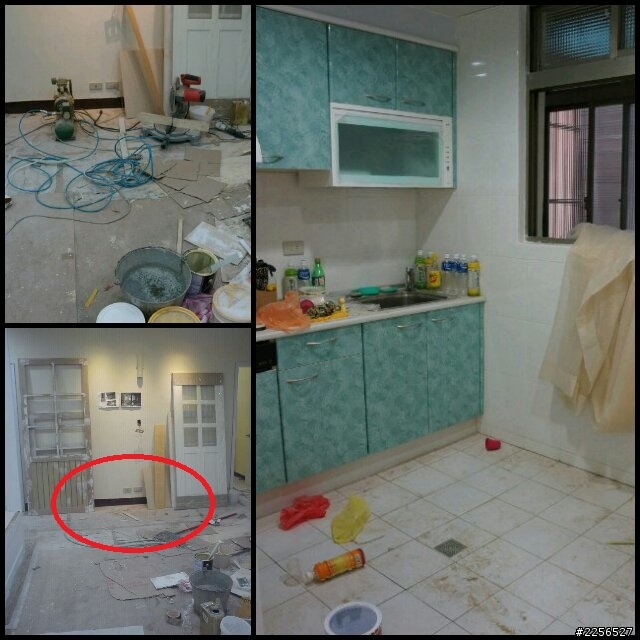

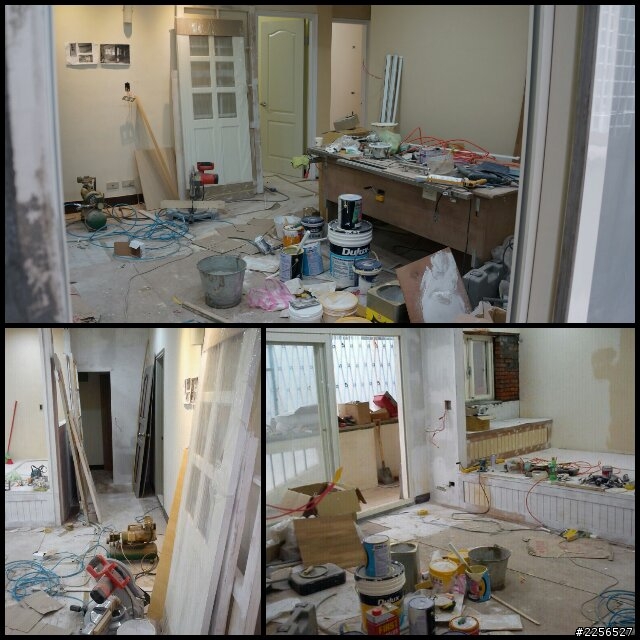

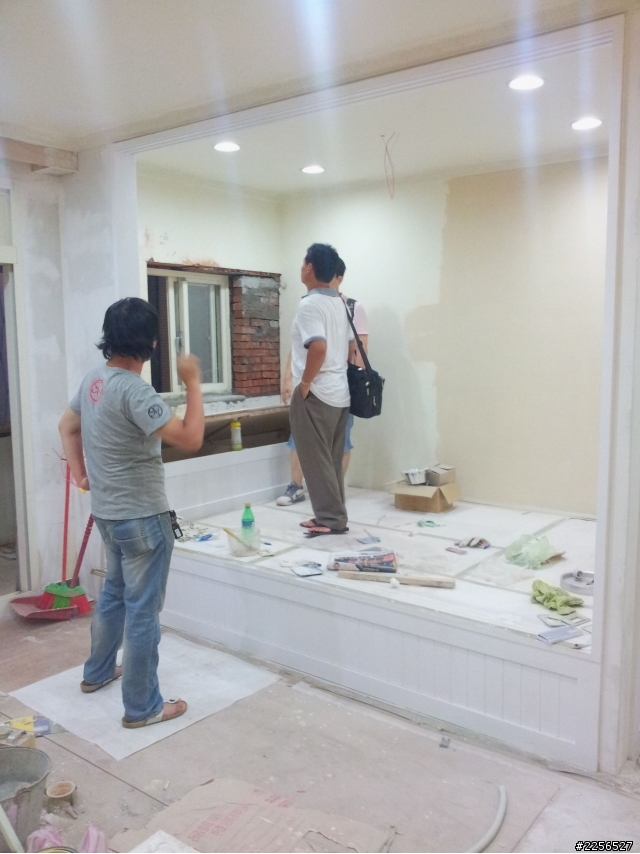

【07/18】早上8點半老公打電話給工頭,跟他講主臥和小孩房都不需要他打牆和拉線,他只需要做好估價單上的工程,工頭也說他現在剛好要出門。下午1點老公到現場,工頭居然還是沒到,我們情緒已經不爽到一個水位,老公打電話給他,工頭說他早上在南崁工地,現在馬上趕過去。老公拍了些現場照片傳給我,如下(客廳還是一團亂,而這就是我們窗前+落地門的泥作…已不知道該說啥)

1小時過去了...1點50分工頭終於出現了,問他原本預計今天進場的南方松呢? 他説:「改成明天,因為今天他要先把場地清一清,晚上才能擦油漆,明天才有地方可以放南方松。」接著工頭就把他的桌子帶走,清一些空地出來,說等回會再回來。6點了…,3個半小時過去了…,老公一個人在那孤軍奮戰,我卻只能坐在辦公室乾著急。
下班後,我馬上騎車衝到新家,當場就跟工頭軟硬兼施,因為老公有交代,沒交屋前,不管我們多氣都要忍住。總之謝工頭把所有問題全推給做冷氣的,說鐵窗+冷氣裝了3天,害他在裡面啥事都不能做。接著我又問講好07/17要進來的南方松呢? 工頭說,因為現場的東西沒有清,他南方松進來要放哪? 我說總坪數28坪有三間房,放不下我們要裝潢的東西嗎? 工頭說,反正他今天已經把客廳清出來,明天南方松就會進來施工。我們也不想講啥,只是一再強調07/20如期交屋就好。對話完畢我和老公就趕快閃人,反正最後有什麼疏漏,我們這次談話都有錄音,最糟的一步就是法院見。
8點15分才離開,9點半老公就接到工頭電話,他說要把南方松的錢退給我們,說當初會答應我們做南方松是因為他私下接的,可是我們剛剛當他合夥人面問這件事,他只能退錢給我們。其實我們都認為他根本沒有下訂單,因為當初他要我們下訂時還再三提醒,說確定了就不能反悔,因為他已經叫好木材,07/17就會進來施工,結果現在卻可以說退就退? 總之他現在什麼理由、藉口都無所謂,重點是我們還可以拿到陽台2萬的退款就要偷笑。
剛剛在現場他本來說會做到晚上11點,結果現再打電話來說他沒心情做了,也叫我們明天不要到現場去,因為要噴漆(光噴漆這件事已經講N天N次) 。老公跟工頭說,不管明天有無進度,下班後一定會過去看,所以…期待明天進度吧!!
【7/19(T-1日)】早上進網銀查,工頭2萬元未進帳,老公早上打給工頭,說昨天講的2萬好像還未轉,10點36分我們終於收到南方松的退款(好加在還拿的回來) 。下午我收到一封C先生的mail,他說因為之前找謝工頭裝潢,但謝工頭換電話找不到他,所以跟我們要謝工頭電話。
晚上下班後去看進度,果然就是沒進度,只看到他一個人在那用水泥,問他師父呢? 他說放飯了。我問他這樣明天完工? 他說哪裡不行? 我也不想再多費唇舌,他說晚上會做到11點多,又講明天你們下班來看就差不多好了。老公在現場等到9點多,都沒見任何一個師父上去,後台老公和朋友又去了一趟,問工頭你的師父咧? 工頭說:下班了(還在掰) 。我們不想浪費時間在對話,現在只能消極著等07/20交屋日到期,算清楚他沒完工的工程退款就是了。
【7/20(交屋日)】早上老公就到新家,工頭果然把他的東西都搬光了,我們11點半到警局報警(不是備案),講清楚所有事情經過,還好我們在最後一禮拜都有蒐證,除了留下每天施工進度,也拍到工頭、工頭老婆,還有工頭口中合夥人照片,以及工頭每天代步的【賓士】轎車,這些資料我們已全部提供給警察,對這對夫妻提告背信罪。我問過警官,因為這涉及到刑事,所以法院傳喚他們就一定要出庭,如果不出庭這對夫妻就會被通緝,看他們(她)要不要付出這麼大的代價就是了。

下午4點40分,我們接到工頭電話,說要找我們出來談,我們就跟他約在7-11門口。工頭劈頭就說哪裡不能交屋? 老公說哪裡可以交屋? 那是可以住人的樣子嗎? 過程我們就廢話不多說,只談未完成的項目進行退款。謝工頭跟我們講退一成2.5萬元,我們就跟他說,我們已經請人來估價過,對方初估這間再接著做需要花10萬元。他說退我們10萬,那我們乾脆去告他比較快,他說他最多退我們5萬,我說那我們就進警局談。最後他只願意給我們6.5萬(我們現場只拿到6.4萬,另外1000元這為工頭說如果我們信的過他的話,星期一會透過轉帳給我們,想也知道...並沒有轉進來!!) ,我們叫他簽切結書死都不肯(因為我們怕其他師父來跟我們要工程款,也高度也懷疑謝XX不是他本名),還說當初立約人是他老婆,我說那就找你老婆出來簽,不然這錢我們不敢收。
最後謝工頭丟下現金就走人,我們不知道怎麼辦,馬上把錢送到警局,轉述剛剛的內容讓警官知道。警官說,叫我們拿塑膠袋把錢放起來,到時候上法院的時候可以跟法官講,如果我們願意接受這金額,就庭上和解撤告。回到家我們趕快拿袋子把錢裝起來,到時候如果上法院,才可以拿出證據,看謝工頭是要再多拿錢出來和解還是怎樣。
【7/21】一早老公就請換鎖的師父來換鎖,把我們原本可下掀式的鐵窗焊死。師父就在那邊跟老公閒聊,說他每次看到這工頭都是一個人,除了一開始有木作的師父會出現,到後來的油漆都只看到他一個人在擦,沒有任何人在現場幫忙。想當初他整間油漆報價5萬,結果到最後還只有他一個人在做,所以光油漆報價就賺了我將近5萬元。

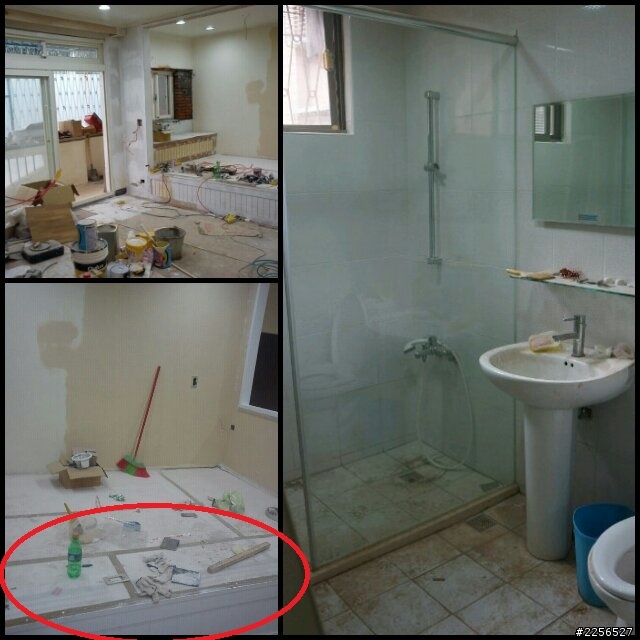

經過這件事後,我怕了也學乖了,星期六晚上找了當初裝潢朋友家的設計師,帶著他的師父來估價。設計師說,整間房子狀況雖然看似收尾,但前位工頭做的工很粗,光和室就要重批土什麼的,水電也需要重新幫我們檢視,油漆看似刷過但其實只有上一層(正常兩層),所以油漆也需要重上,踢腳板也要包起來。我們只有請設計師將所有明細都清清楚楚的寫給我,估價金額出來後,到時候上法院的時候提供資料給法官。

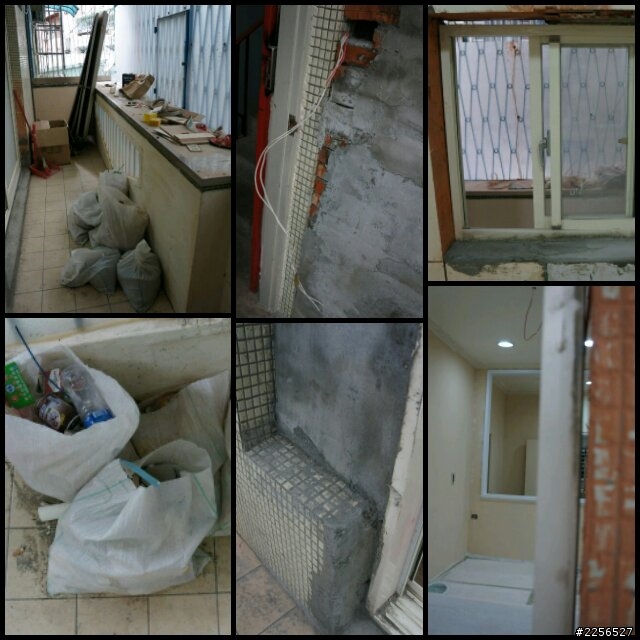

【7/22】下午到新家把一些未完成的項目拍照留證。
**********************************************************************
《收尾篇》-因本人平日要上班,設計師都用app直接傳進度給小妹,所以照片看起來沒這麼清晰。
【7/21】朋友介紹他的設計師,設計師也帶自己固定配合的師父勘查現場,幫我們重新檢視估價,如要收尾還需多少費用。設計師說:「他這些工程看起來好像都做到一半,但其實作法、過程都很粗糙,光是和室的門他都沒做前置作業就直接批土,這要救實在有限。」我們心裡都知道,所以只希望有人還願意接手這樣的爛攤子,做個順利Ending,品質已不敢全數加諸在後者,願意幫我們收尾的師父身上了。朋友也告知設計師我被謝工頭騙了這麼多錢,現在身上的銀彈所剩無幾,若能幫我就盡量幫。

【7/24~7/25】報價出來隔天簽約,室內收尾工程10萬有找、陽台4萬有找。我們跟設計師拜託如能趕工的話,看是否可在農曆七月前交屋,如不能的話,我們訂好的傢俱又要再度延期了,設計師說他會盡量趕工。
PS :(1)陽台因原本是馬賽克磚,老公另外問設計師若做起來需要花多少錢? 老公本想用南方松,但設計師建議用木板平釘(南方松較貴),全封板+油漆起來,地面還幫我們規劃做簡單花紋造型。
(2)設計師是個非常nice、好溝通的人,他除了幫我跟師父說情,盡量壓低工錢幫我接下這爛攤子,
且不收取我任何設計、監工費用,我對他真的只有感激二字形容。
【7/26】

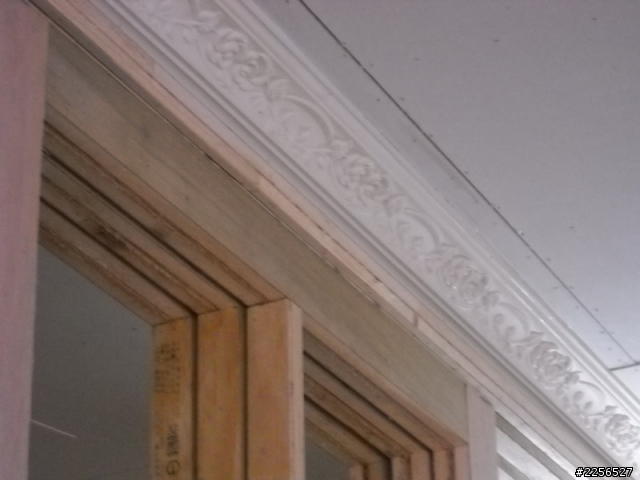

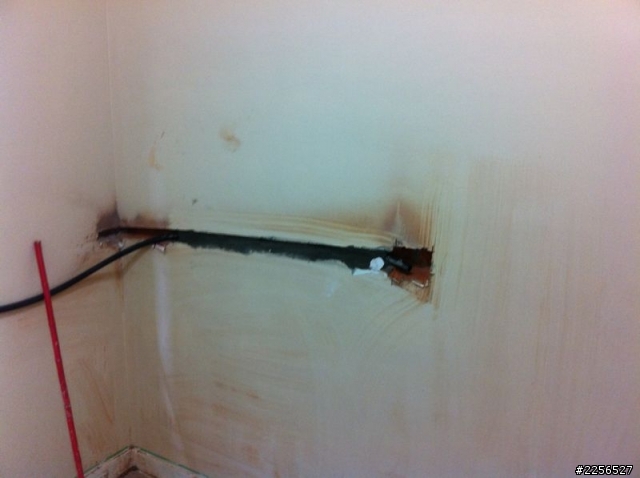

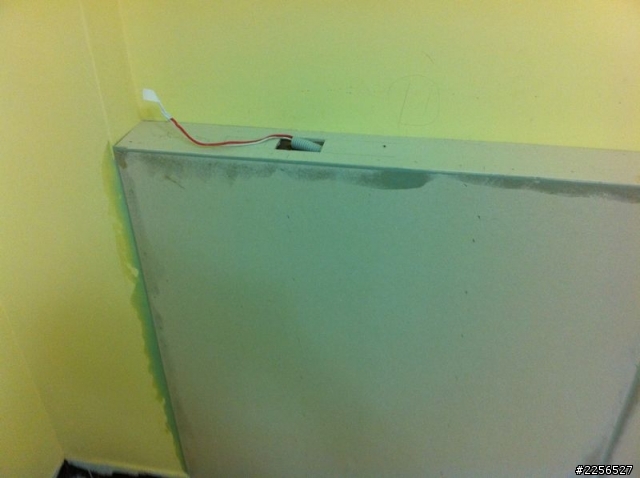

(1)進場修補和室鄉村門框批土(最為重要工程),設計師說因原本的木作沒有上AB膠也沒上白膠(上在接縫處),現在很難補救,所以先告知我們以後木作部份,可能很容易有裂縫。
(2)客廳冷氣機一截線板拆卸下來(原先的工頭裝反),只能拆下來去比對找出正確型號。
(3)房間油漆挑色OK。

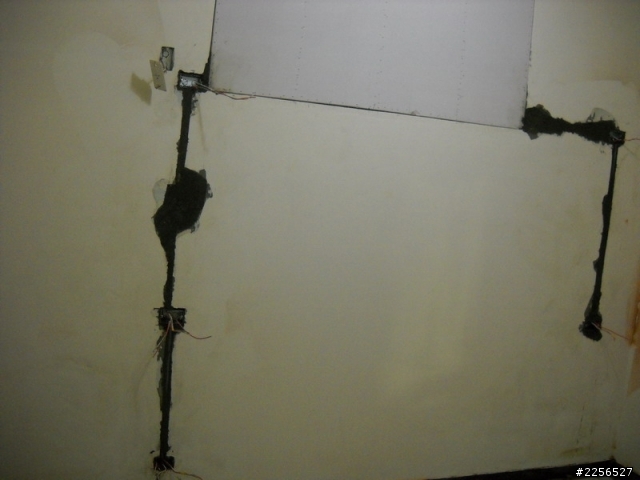

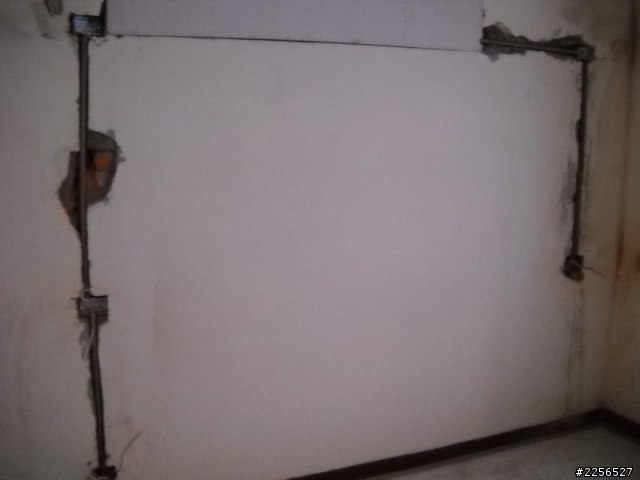

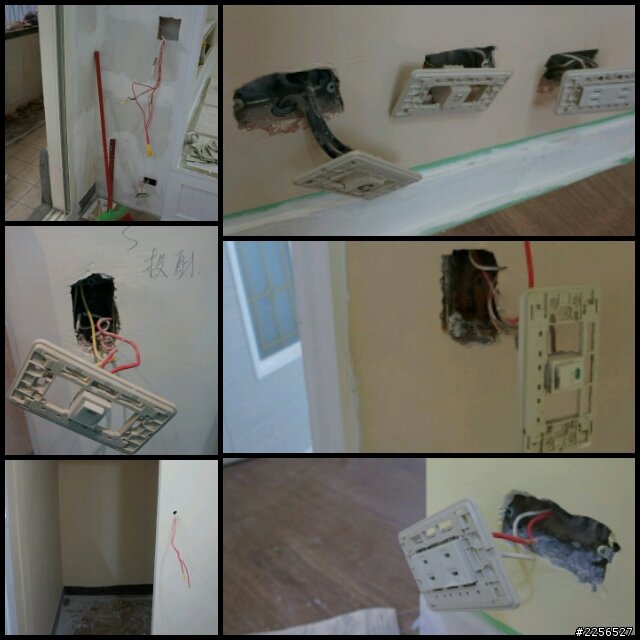

(4)主臥拉電線(未來可掛電視)。

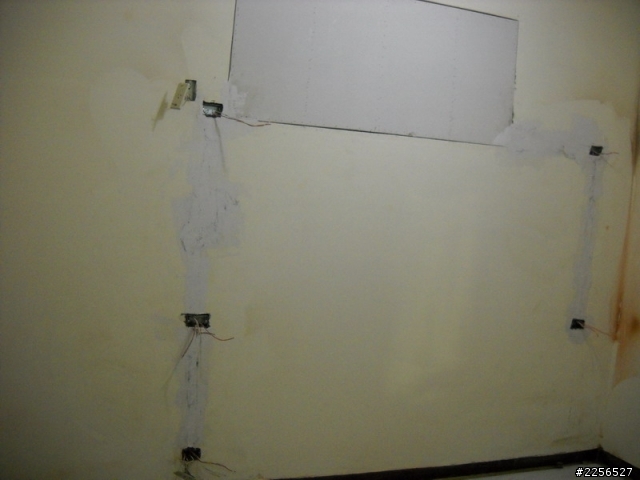

(5)電路檢測。

【7/27】

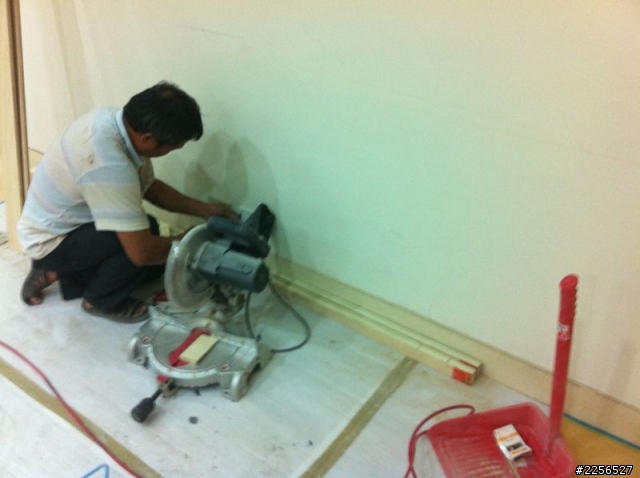

(1)木作鄉村門框磨+批土。

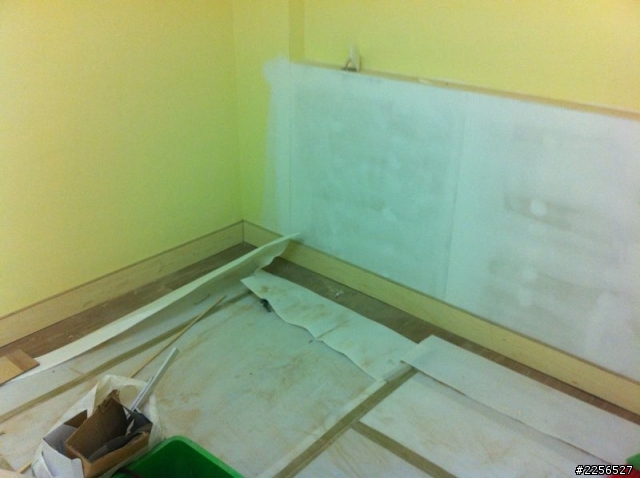

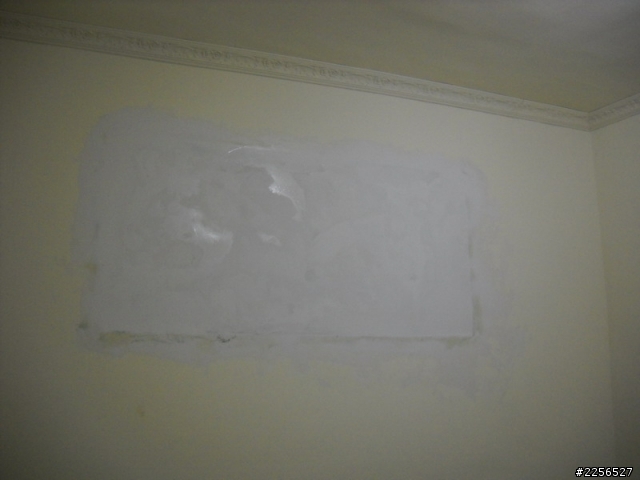

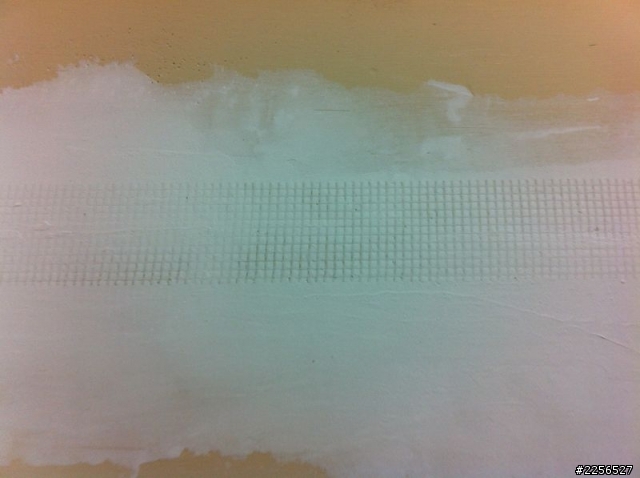

(2)兩間房間原本有窗戶的封板出現了龜裂(因原先工頭只有用AB膠未上網子) ,所以兩個房間重新上
AB膠+網子和批土。
(3)小孩房一面牆上半面封板。
(4)冷氣保護。

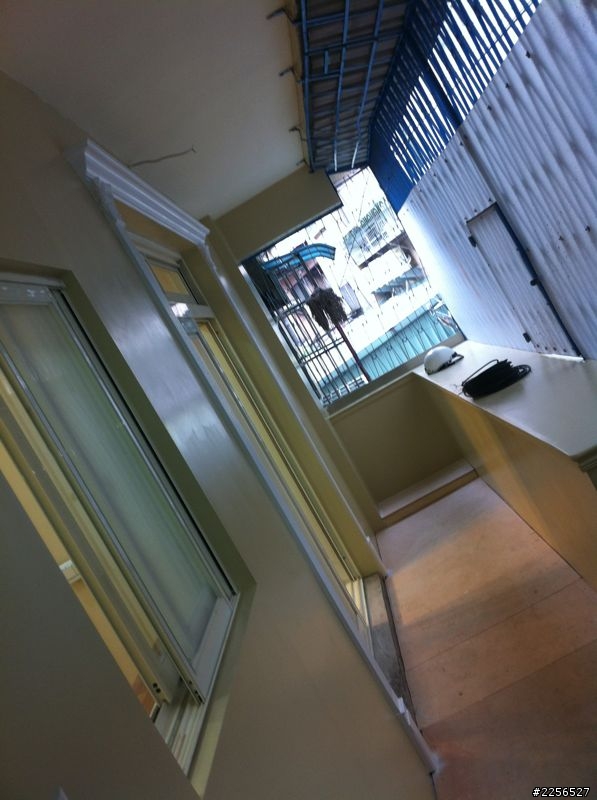

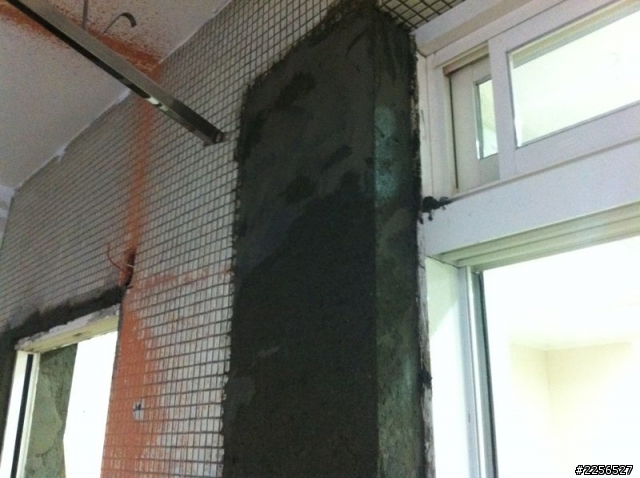

(5)陽台開始進行封板。
(6)三間房房拉電線。

【7/28】
(1)木作鄉村門框磨+批土。
(2)主臥壁燈封起來。
(3)客廳冷氣機線板補上。
(4)小孩房一面牆上半面封板上AB膠。
(5)陽台持續封板。

【7/30】
(1)木作鄉村門框磨+批土。
(2)和室開始部分噴漆。
(3)小孩房一面牆上半面封板批土。
(4)陽台牆面上午上磚補齊,下午補水泥。
(5)全室開始上踢腳板。

【7/31】
(1)木作鄉村門框磨+批土(師父本來已經補好批土要噴漆,誰知道竟然又裂了,只好繼續批) 。
(2)和室窗戶牆面上午補水泥。
(3)全室持續上踢腳板。
(4)陽台封板完成上AB膠。

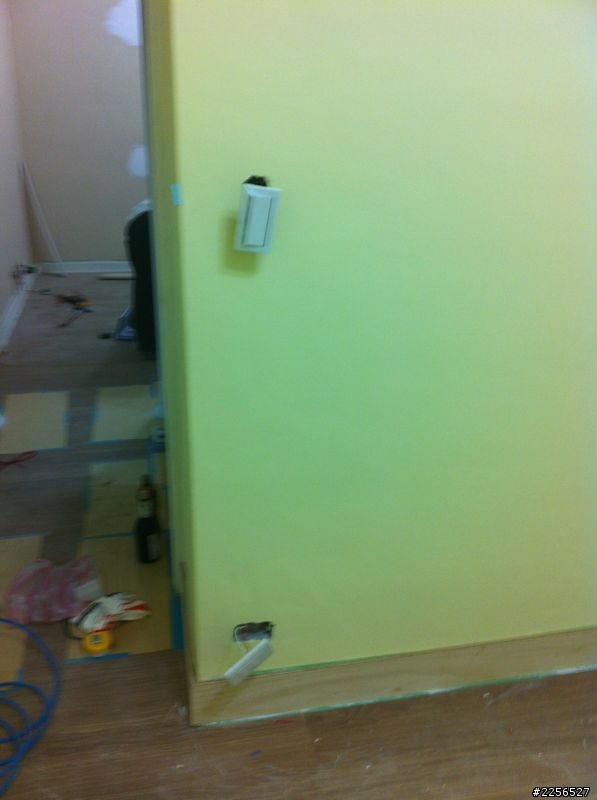

(5)全室開關安裝上。

【8/1】
(1)和室噴漆完工。
(2)陽台上AB膠且批土完成。

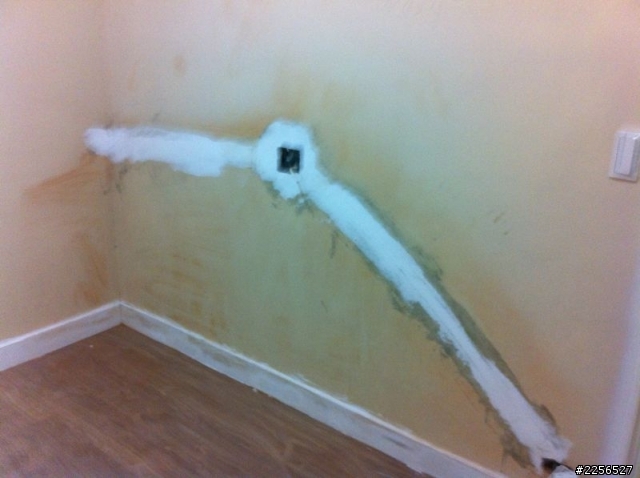

(3)主臥拉電線部分封泥+批土。
(4)落地窗上羅馬門框。

【8/3】
(1)和室噴漆完工且裝上。
(2)陽台地板封板完工。
(4)主臥拉電線部分封泥+批土。

【8/6】

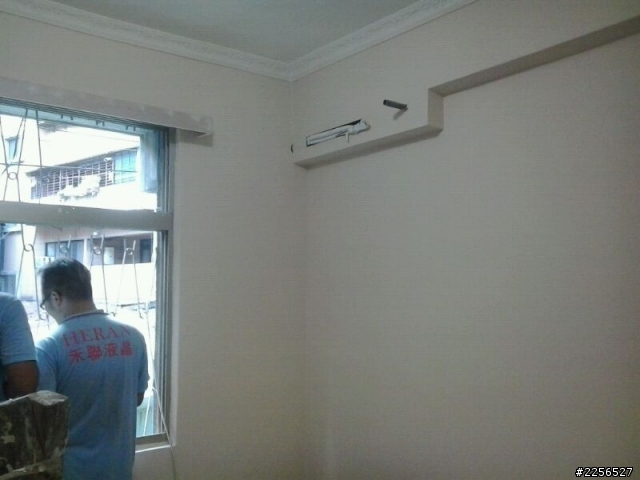

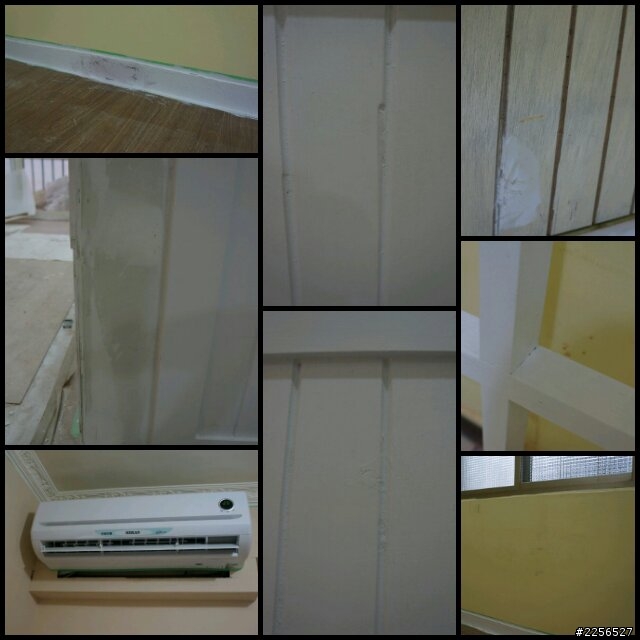

(1)三間房間油漆完工 (手機拍出來色澤較深) 。

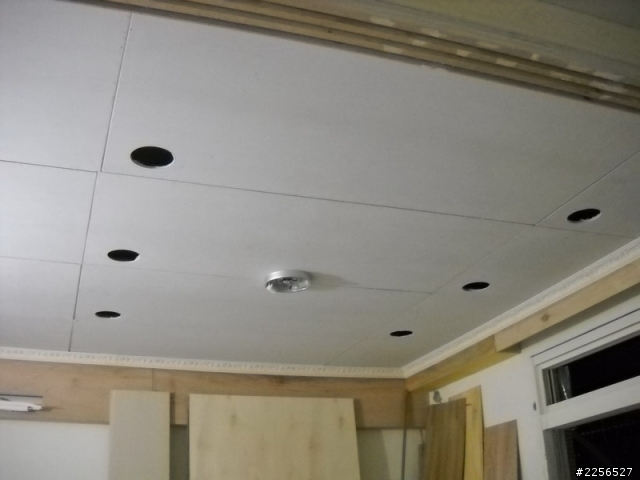

(2)全室燈飾裝上。

【8/7】

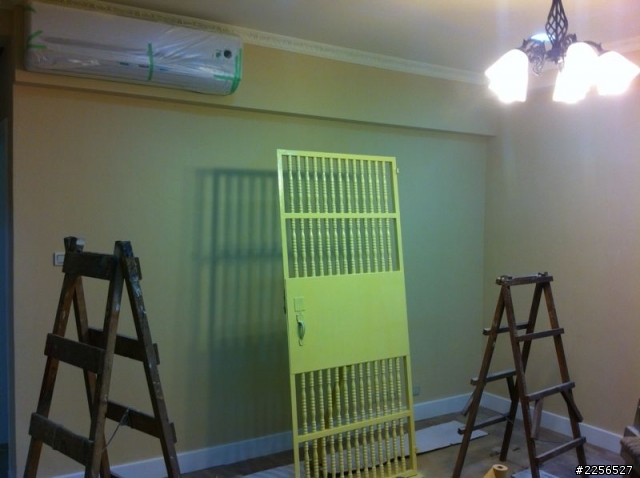

(1)和室清玻璃裝上。
(2)客廳藤色初次上漆。

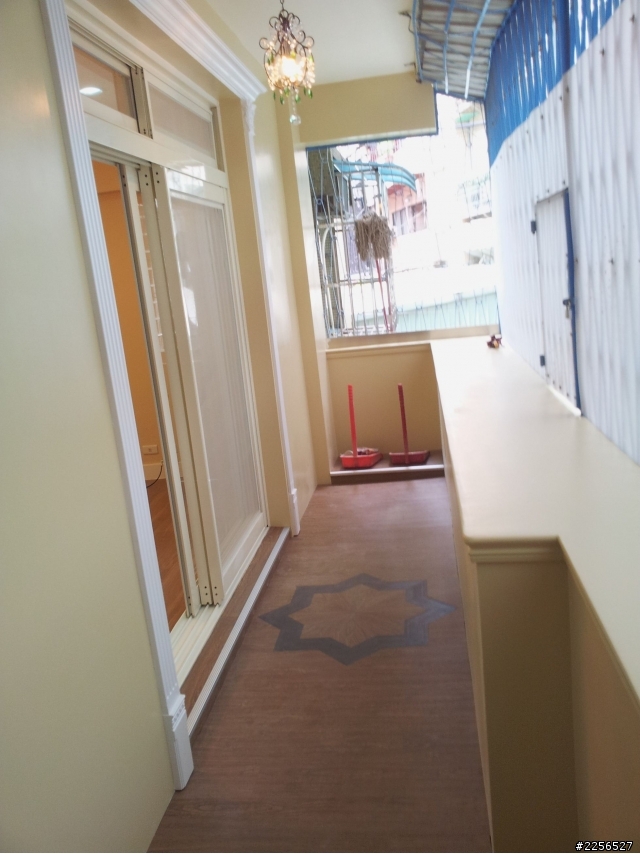

(3)陽台、鐵門油漆完工。
(4)全室踢腳板初次上漆。
PS:設計師建議我們所有窗簾改成滑軌式比較好看,因為好朋友有交代,所以全部都改卻不收我一毛錢!!

【8/8】
(1)客廳藤色上漆完工。
(2)全室踢腳板上漆完工。
(3)現成熱水器需師父安裝另收1000元。
PS :陽台地板鋪好,但因為師父搞錯材質叫錯貨,所以明天才能鋪地板。

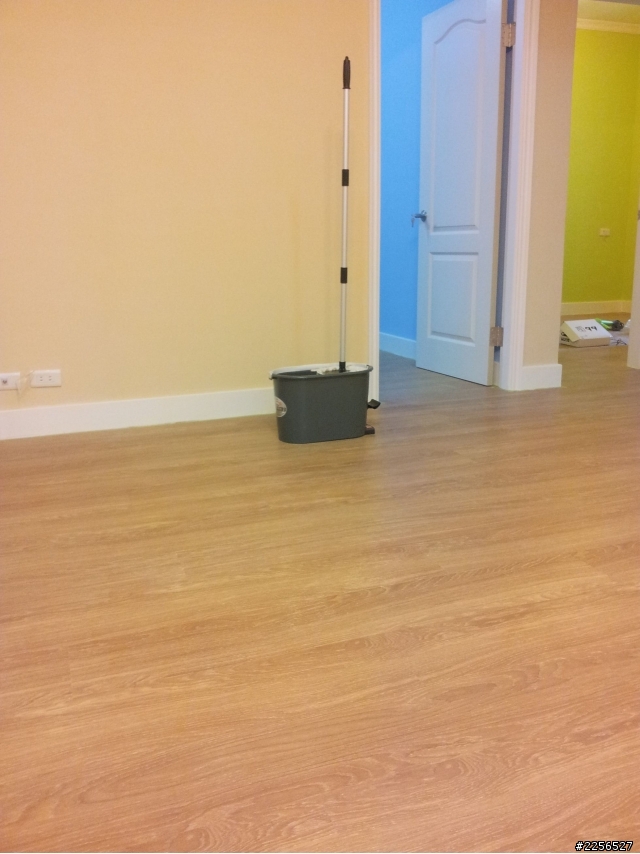

【8/9】陽台下午完工如期交屋,老公下午請假,和設計師兩人打掃室內。今天打掃是最累的,除了粉塵超厚,還要把窗戶都拆下來洗乾淨,乳膠漆也滴滿地,所以光處理這些就很耗時間。老公說他和小林今天會把這些都先初步做個整理,這樣明天我來接手才不會手忙腳亂。老公打掃到晚上9點才回到家,手臂多處都是刮傷,老公和設計師同時走,但設計師說他等回會來過來幫我們清客廳。

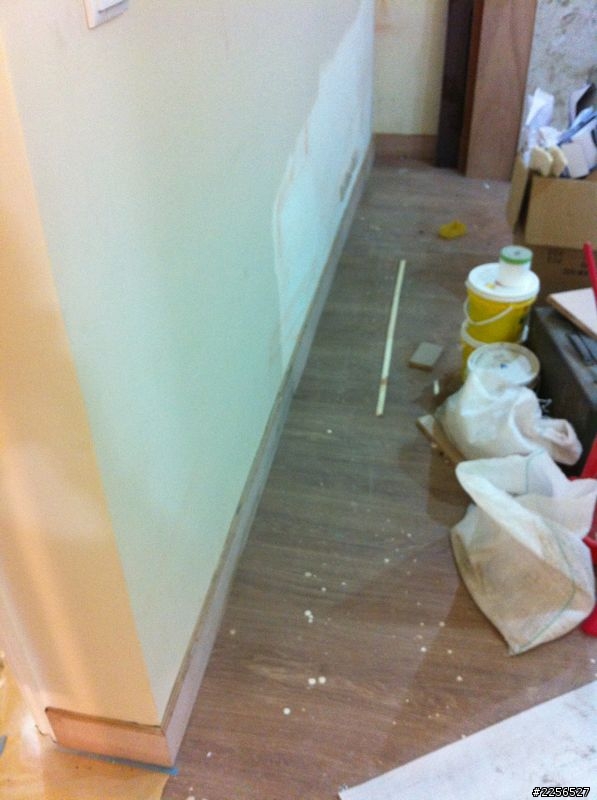

【8/10】最後修補(早上到現場,客廳真的比昨天晚上打亮許多,原本超耐磨地板上有一攤鵝毛黃的乳膠漆,設計師也幫我們處理的近乎乾淨。)
(1)早上師父進來將整個室內上”矽利康”。

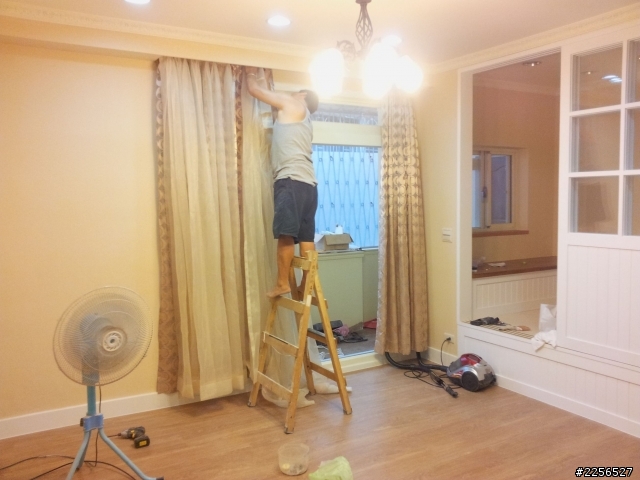

(2)全室換成軌道式窗簾裝上。

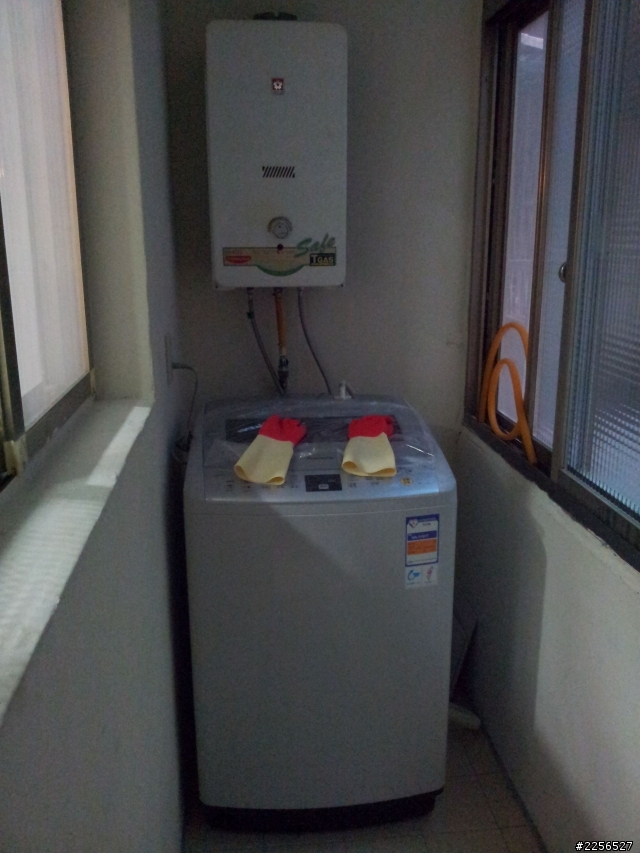

(3)下午家電(冰箱、洗衣機)入場。
(4)鐵門換鎖。

小妹休一整天做室內打掃,把客廳、房間廚房都打掃得乾乾淨淨。老公是下午休假,他一到現場就說廁所很髒,所以他自己去刷就好,馬桶本來有一圈超髒的汙垢,是老公帶手套慢慢刷乾淨的。夫妻合力打掃室內室外,原本粉塵很厚的角落、髒亂不堪的廚房、汙垢整圈的馬桶和廁所,在我們花了將近2天的時間整理,整個家變得明亮又煥然一新,看到打掃完的成果都快哭了。
長達近2個月的裝潢,前1個半月真的是讓我們身心俱疲,看到自己的房子被人家搞到像間廢墟,真的是很難過又沮喪。還好最後裝潢仍如期完工,雖然前段過程不盡入人意,但總算還是趕在農曆七月前交屋。
【8/11】

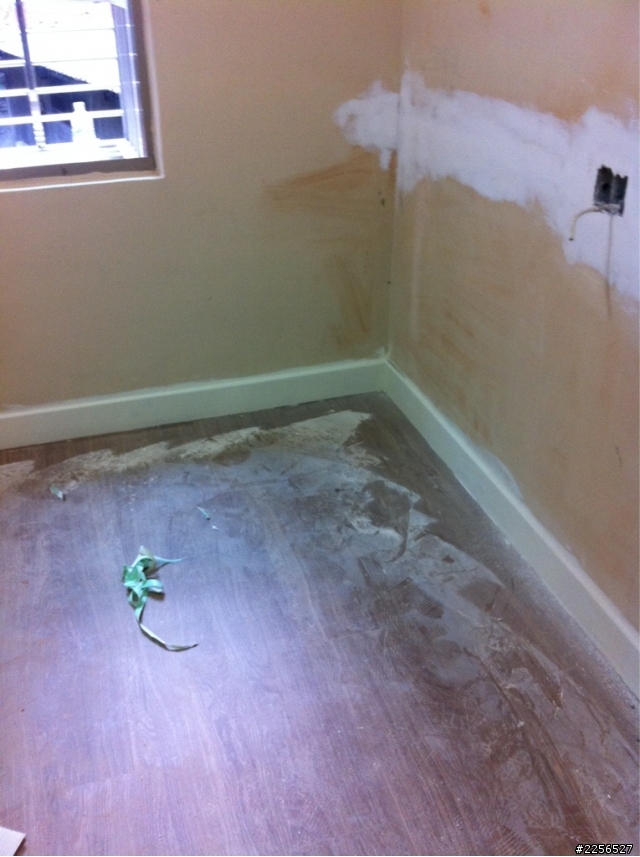

(1)打掃和室儲藏櫃(發現之前工頭施做時,儲藏櫃有多處瑕疵未修補,我只好邊清潔、邊拍照、邊蒐證、邊生氣)。

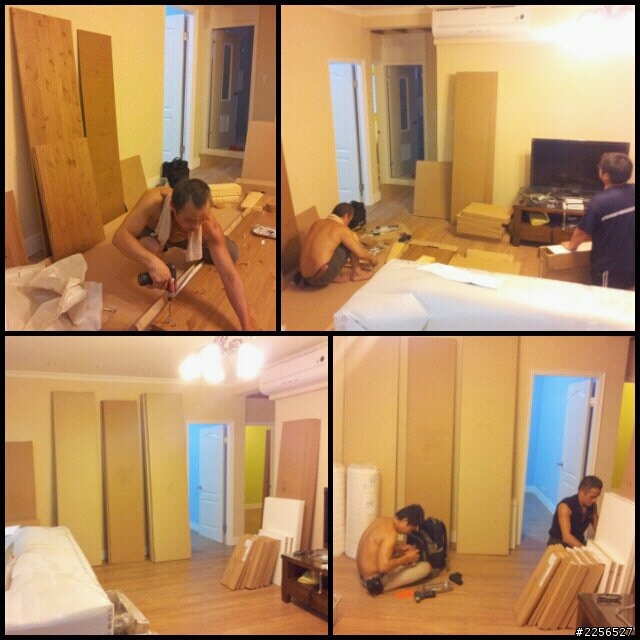

(2)家具2點進場、7點半組裝完工,我繼續打掃帶來的灰塵和木削。
(3)忙到9點半才有空去廚房煮水、煮湯圓,老公說要完成這兩樣才能算是入厝儀式結束,當天晚上我們也直接入住。

●小妹的血淚裝潢史算是po完了,若大大們想罵,麻煩請重重拿起輕輕放下,因為小妹身心已倍受煎熬~>.<~
●小妹的鄉村風家具進駐,會在另外開一篇分享,謝謝各位!!
