從設計圖到自己挑選磁磚並決定如何鋪法,著實花了我們很多的休息時間. 因為覺得自己不夠專業,所以我們在網上找到一家位於台北的x設計公司,並在今年6月10號簽約,約訂合約內容會在50個工作日內完成.
在開工前6.15我們付了合約內容的30%為第一期款式. 7.14付40%為二期工程款. 這中間我們核對該公司報價內容,發現該設計公司重復報價兩項.不需要施做部分三項,憑空多報一項(三隻不用粉光的樓梯,報成四隻需要粉光)告知,負責人和監督工都說:你們放心,我們會以最後實際施做來結算.
當初簽約.設計師建議我們先把(毛胚屋)初期工程建好再來設計,並談定帶工不帶料,我們付8%的監工費給對方.
以下是經過了將近5個月後(中間一個半月我們個人因素暫停過)目前我們家磁磚的狀態.

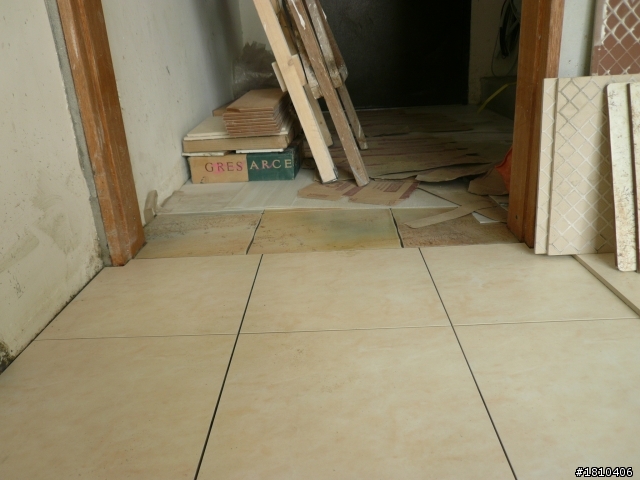

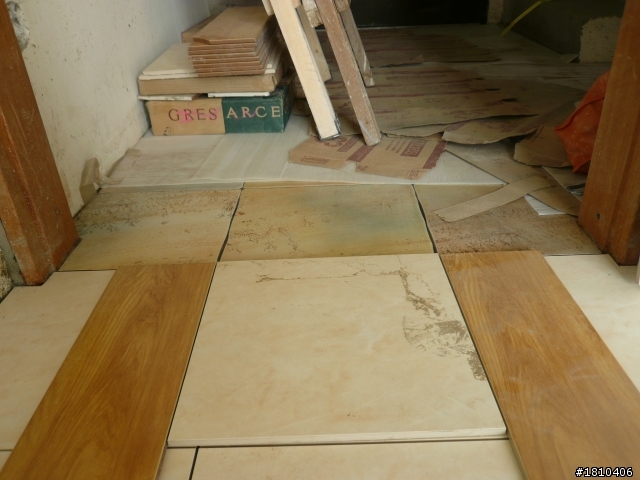

由外往內看,女孩房與公共空間磁磚尺寸相同確不對縫貼,當場告知師傅,師傅說關上門就看不到了. (竊喜,好在我牙尺上下有對齊,要不照那師傅說法,因為醜,我的嘴巴只能一直閉起來了)

和設計師討論,設計師說我們一般都由內向外看,業界的習慣.也歡迎我把內外兩張圖貼出來給大家討論.

監工也在場,他告訴我這兩種磁磚尺寸雖相同但縫隙會對不上,我不信,當場擺看看...兩位先生無語.只說讓我再考慮.當晚11:49分簡訊通知他們要停工.並說我們要改磁磚貼法,需付一半的支出.

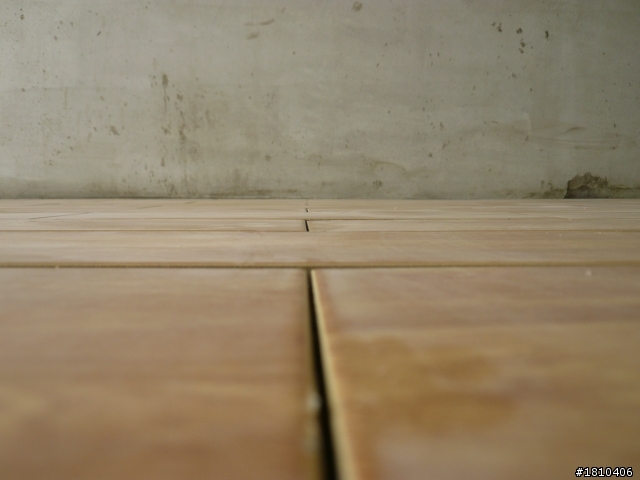

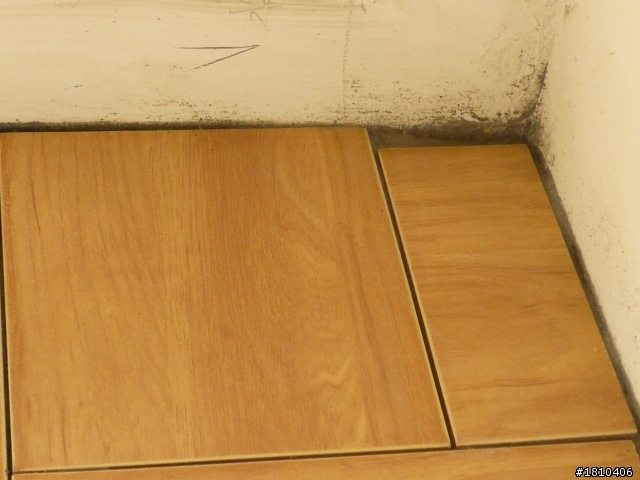

男孩房於主臥室地磚都鋪成這樣,高低落差大,師傅在貼的時候我有發現其沙和灰很明顯沒有拌勻,提出疑問,師傅很佛心的告訴我他的鋪法(木紋磚)和其他人的鋪法不同,請版上大大給解惑一下

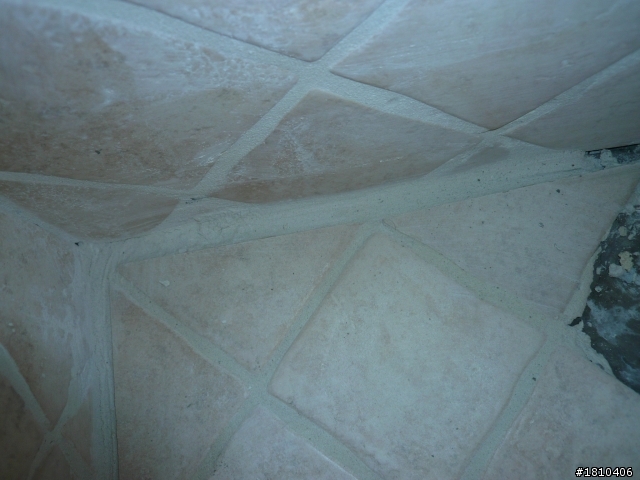

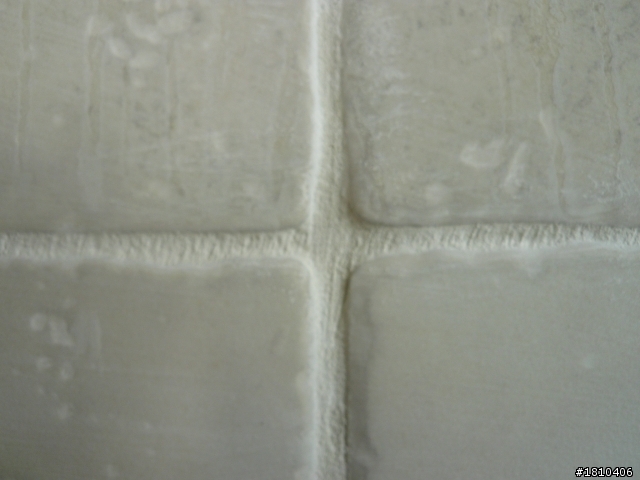

縫隙大小差很多,3000大洋一坪的特殊鋪法?

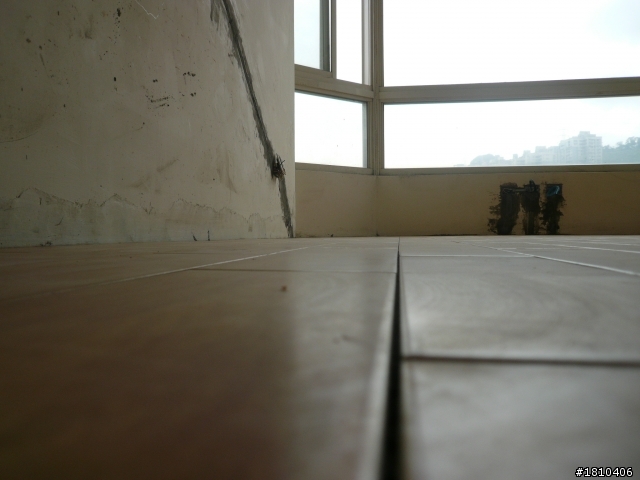

邊緣縫隙很大

這也是設計施團隊的杰作.

切割過的磁磚沒有磨就放上去了,如果邊洗澡邊去角質順便放點血是沒問題的.

很...寬..的縫.師傅說我們挑的這種磚就都是這樣效果的.我感覺師傅和監工彿心來的,給我省了磁磚,坎縫加寬一些.

多苟一些填縫劑,用不完可惜.

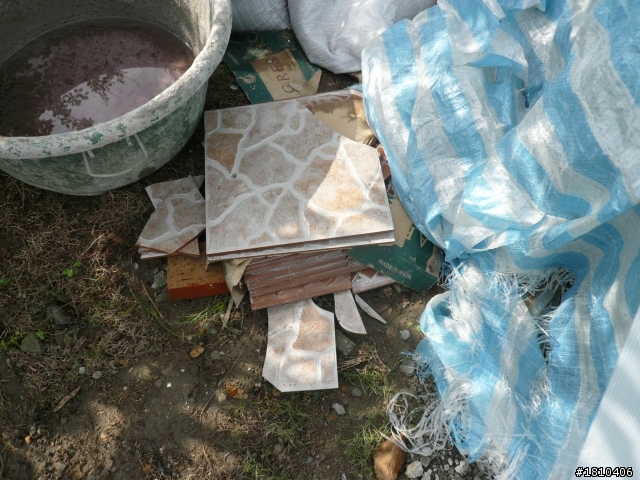

啊!不小心搬破了啦,

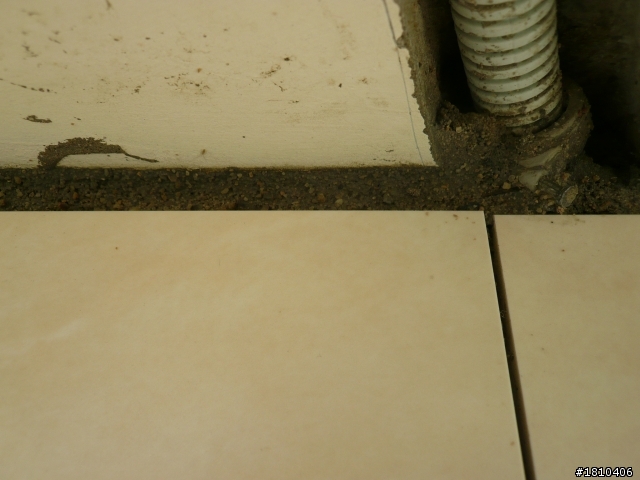

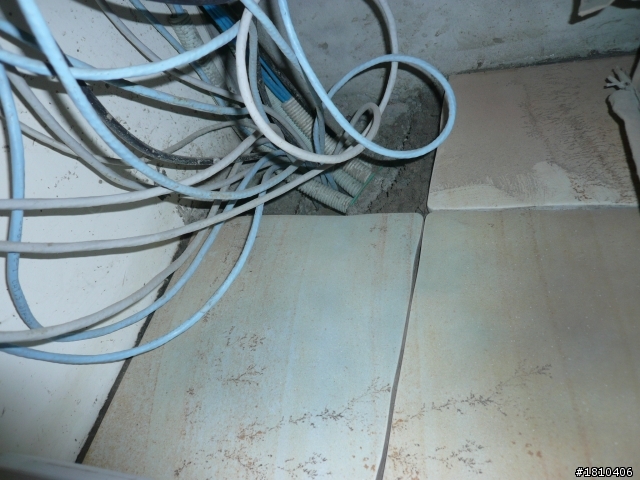

管線處留置30*30大小的空洞,說是給木工收. 我們精心挑選的磁磚美感都沒了..

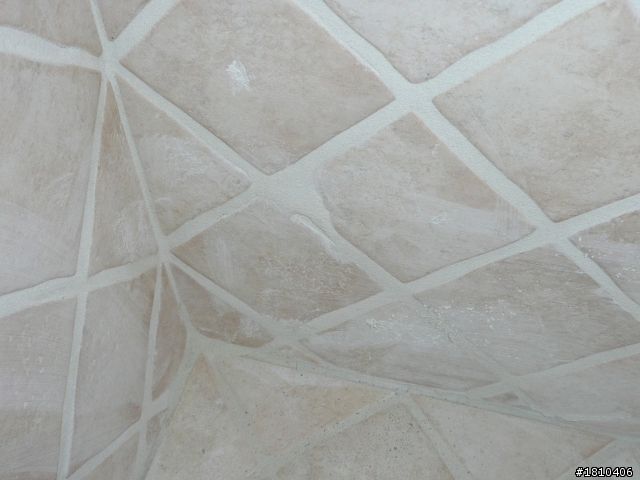

男孩房浴室牆面填縫,最新流行,粗獷的分格.

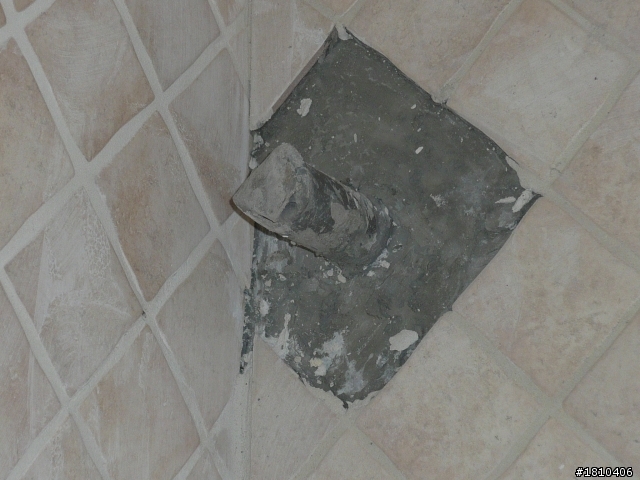

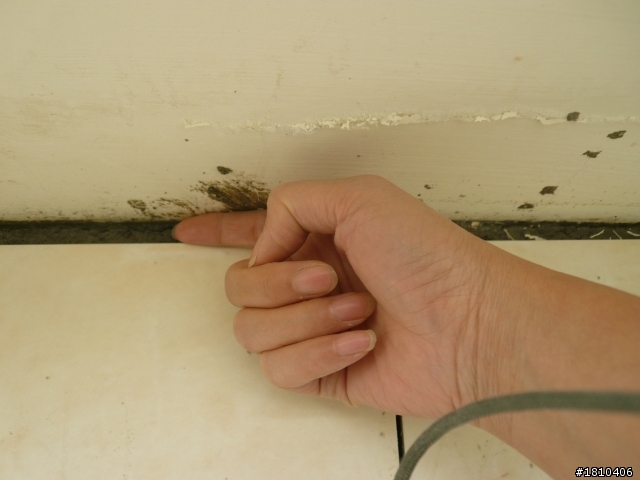

"浴室落水頭沒事先預留.監工說找不到落水頭.

一樣...是不小心自己破掉的磁磚.
這些磁磚由10.28號那天貼好一直放到現在,我們的設計師和監工團隊很有誠意的告訴我說這些都是小問題,他們都會修改好的.但前題是把20%的款項要先給他們,才會復工. 並且東算西算多出一大堆之前沒有提到的工程款項.
特別誇張的是有些工程款項之前報價的和現在要結算的價格上差很大,貴很多.我們也把工程款項中增加的和減少的都仔細核算過,而且也主動寄了對帳單給該設計公司,請他們核對後既匯款給他們.
現在我們只能希望該設計公司人員也能在夜晚睡覺之前摸著自己的良心,趕快復工,讓我們能給我孩子一個特別的聖誕節禮物.
結語:這項工程到目前真的發生太多不愉快的事,我們不一一累訴是覺得真的也是太相信人才落得這樣下場.
我們所受到的損失是在時間上,金錢上,精神上的,相信這一切也很快會過去的. 現在是早上4:55分.10月28號深夜11:49我們辛苦的設計師還在算計著如何進行我們的工程真是辛苦了,只是可惜我們接到的是停工簡訊.我們現在手機都不敢關機,因為我們期待善心的設計師大人或許在半夜或是臨晨會通知我們要復工啦!!!!我等著今天他們給我答覆,去銀行給他們匯第三期款......
