那就是今天了.....開工吧,先來拉一下schedule(職業病

工程時間:99/10/1~100/1/9(希望過年時能有新家可以過新年

(一)拆除工程 99/10/4~99/10/8
(二)泥作工程 99/10/1~99/11/26
(三)磁磚進料 99/10/15~99/10/27
(四)水電工程 99/10/1~100/1/4
(五)照明燈具 99/11/29~100/1/4
(六)木作工程 99/11/5~99/11/30
(七)油漆工程 99/11/30~99/12/22
(八)鋁窗工程 99/10/11~99/10/22
(九)現代櫃工程99/12/13~99/12/31
(十)玻璃工程99/12/23~99/12/27
(十一)廚衛設備99/11/5~100/1/4
(十二)窗簾工程99/12/23~100/1/6
(十三)冷氣工程99/10/11~100/1/5
(十四)地板工程99/12/13~99/12/24
(十五)大理石材料99/11/24~99/12/24
(十六)清潔工程 100/1/3~100/1/7
(十七)視聽工程(自己挑的,全套$ONY....)
(十八)家具工程(我自己加的,沙發、床墊超難挑)
10/4工程第一天(樓下住戶好幾次上來關心,敲打的聲音跟震動真的很大)

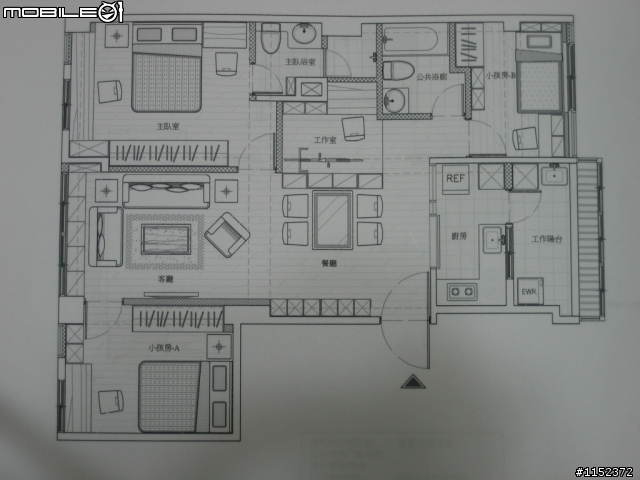

小孩房B

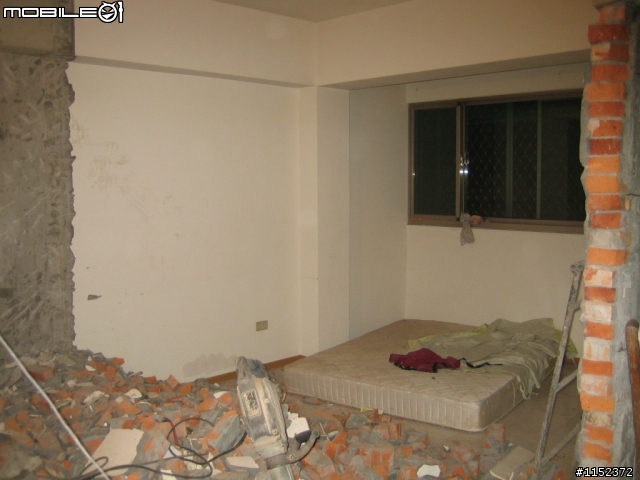

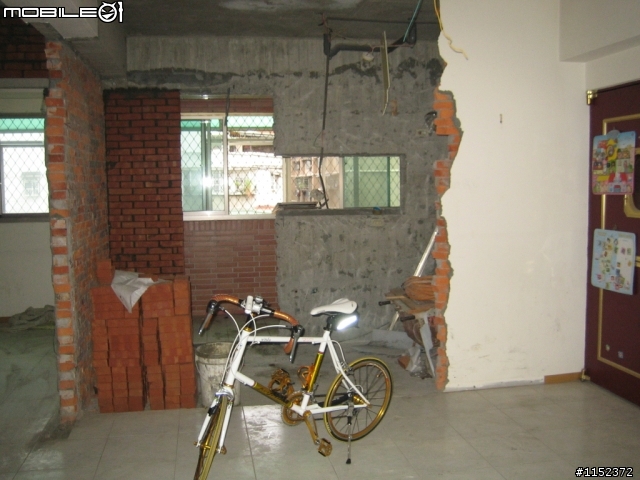

主臥

小孩房A

10/5工程第二天(要剔除的牆面磁磚都剔掉了,地面也清除了大半)
從主臥看全室

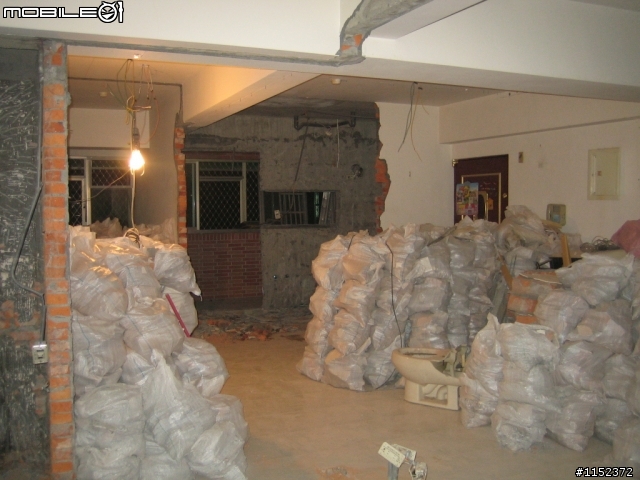

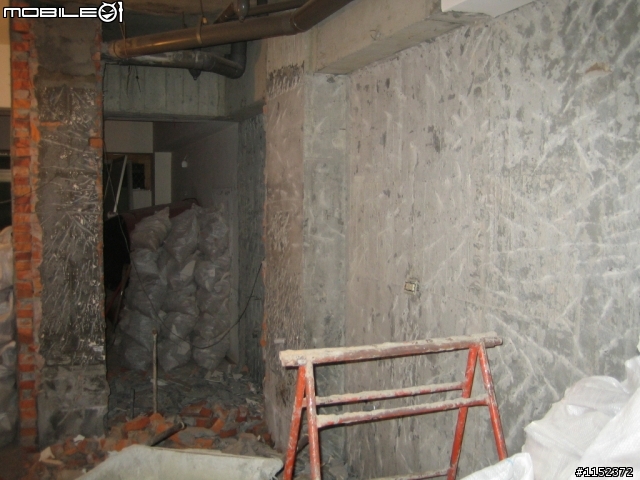

主臥浴室跟廚房磁磚都被剔除了

10/06工程第三天(因為樓下住戶一直抱怨,主要是清運,其實也大力敲的也差不多了)

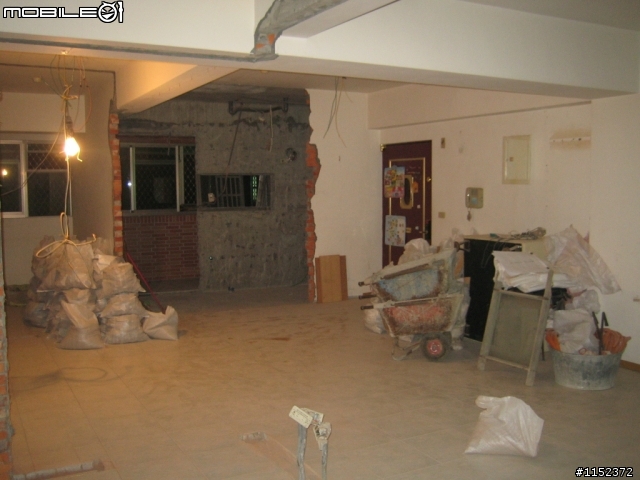

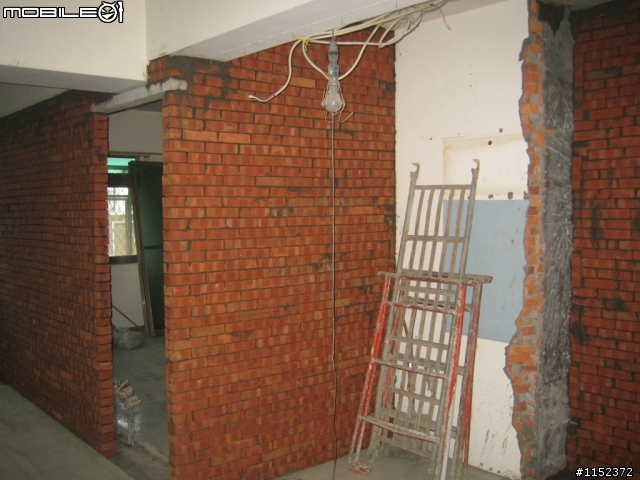

小孩房A看全室

主臥看全室

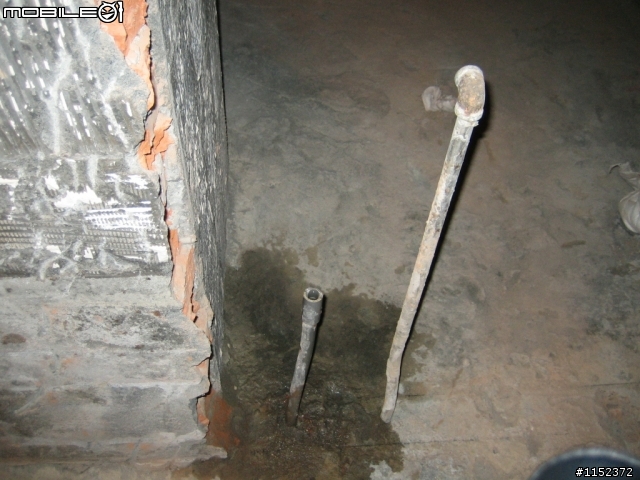

浴室冷熱水管(會有水是因為拆的時候把冷水管頭弄破了,所以濕了一地)

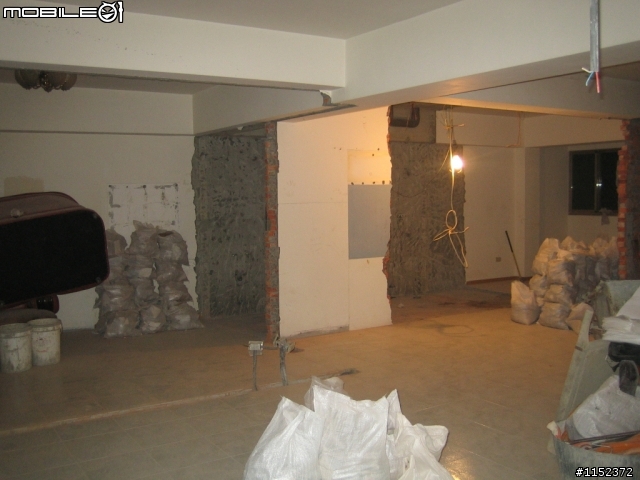

10/07工程第四天(雖然我放假還是要去關心一下自己房子的進度,主要是進料、水泥、沙土、磚塊)

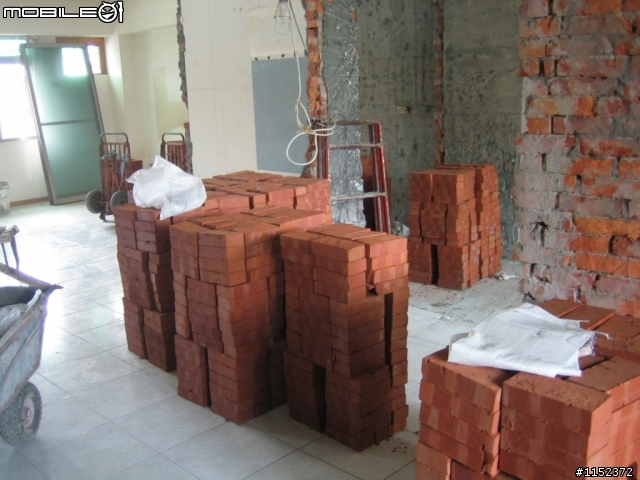

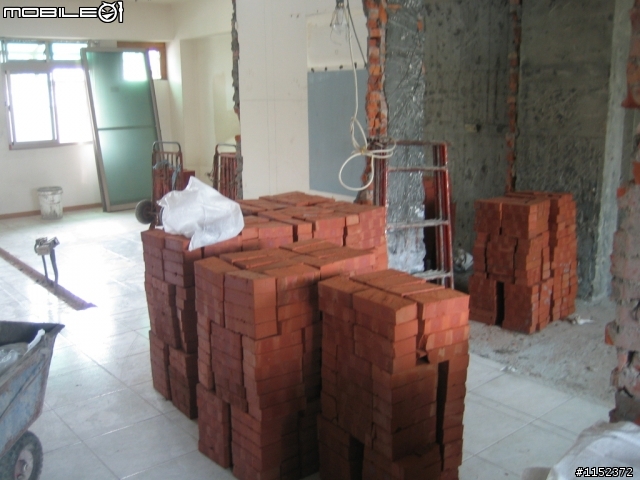

浴室要用的磚塊

主臥磚塊

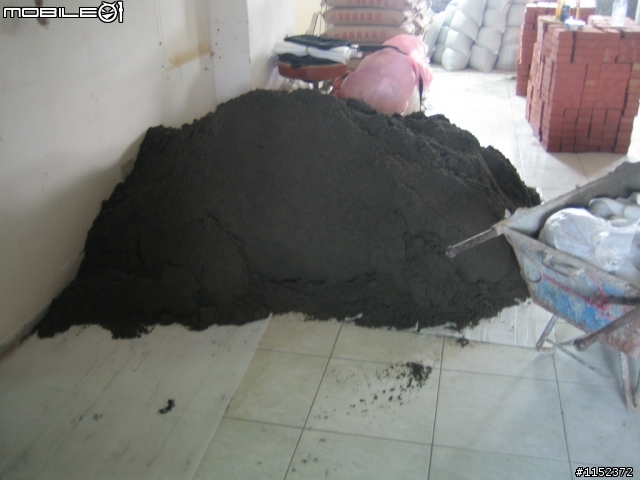

沙堆

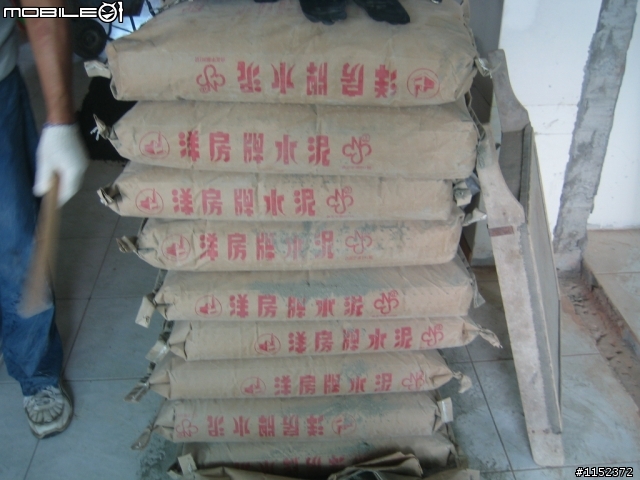

洋房牌水泥(原來是亞泥出品,不知道關企有沒有優惠價)

熱水器的保護(後工作陽台區域沒更動,只打算油漆天花板跟做一個水槽及收納櫃)

10/08工程第五天(牆面砌磚完成70%)

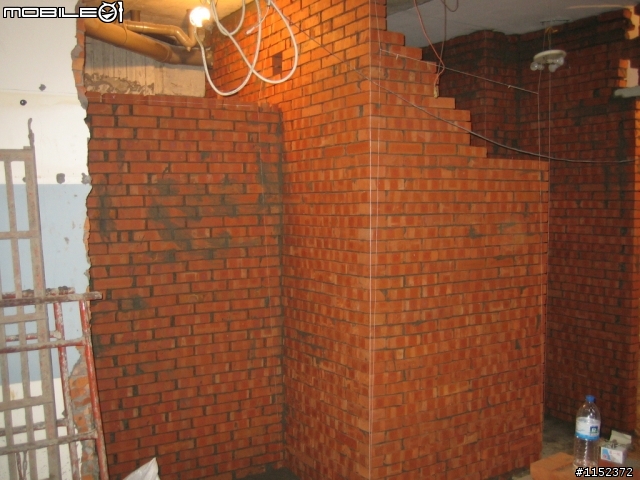

小孩房B與工作區

主臥浴廁

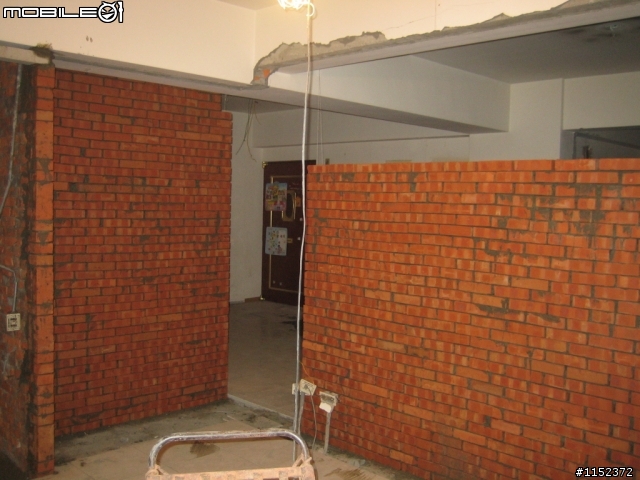

從小孩房A看客廳主臥牆

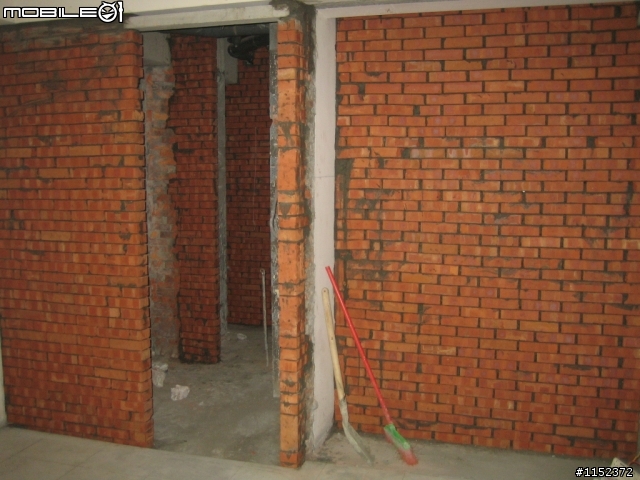

小孩房B與公共浴廁牆面砌磚

主臥牆面砌磚
