問了熟識的朋友後 他推薦了一位高雄的設計師
房屋的規模 是單伸手的三合院 原本裡面沒有衛浴 我們決定要把玄關隔一半出來做左右兩間房間的衛浴

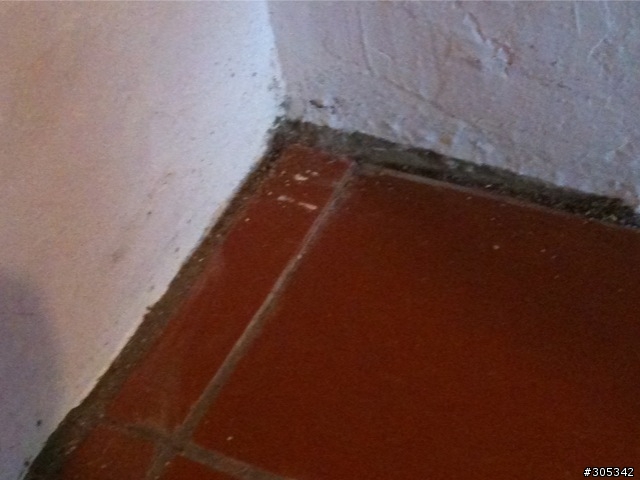

地板原本是水泥地 現在要鋪地磚(紅色陶磚)跟木紋塑膠地板

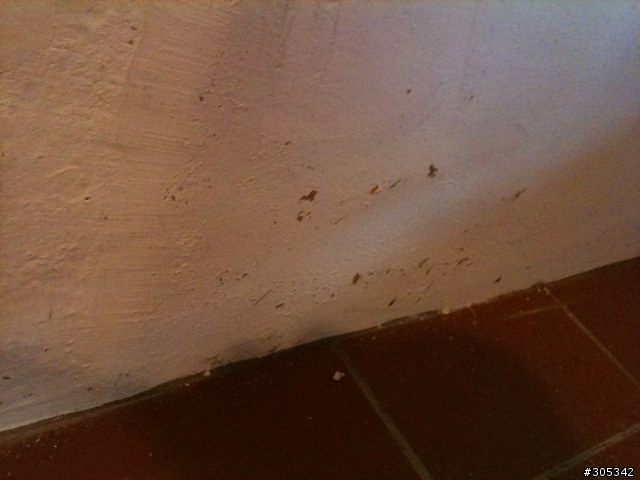

牆不平要上油漆順便處理壁癌
其實並不是什麼大工程 就簡簡單單 可以從1/21一直做到今天都還無法完工!
合約裡簽的完工日期 是3/30
而我們一直到今天(7/15)都還沒完工 今天還在漆油漆
中間設計師跟我們約兩次驗收 一次是6/15 另一次是今天7/15
兩次都爽約,兩次都人間蒸發 手機打不通 擺明是故意不接電話(因為在撥電話的時候 電話有時是通話中)
第一次我們從下午兩點等到晚上八點 一直不斷試圖要聯絡 就是不接電話
今天比較聰明 中午十二點開始打電話 打到下午六點多 他也是一樣不接
只能怪自己事前沒有做功課 不知道一份正常的合約應該要寫得清清楚楚
包括工法、材料、品牌 等 每一項細項都要寫出單價
上次原本約好要去驗收 我們到了工地 設計師故意聯絡不上 開始搞失蹤

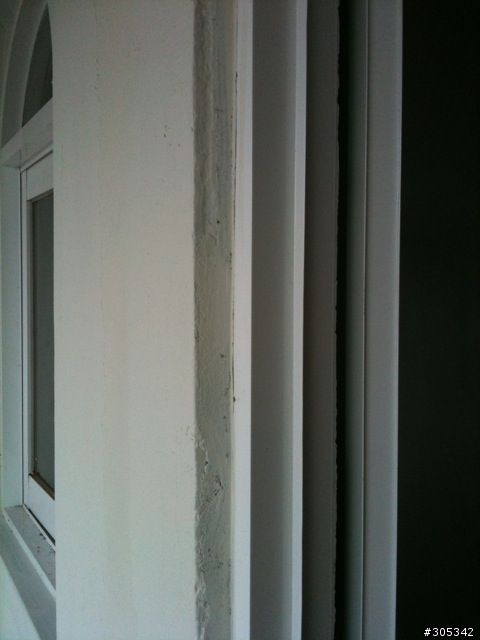

我們自己開門進去看 裡面醜死了 跟我原本說的都不一樣 然後牆面凹凸不平 冷氣孔只用膠帶黏起來
隔了兩天突然打電話來問我們到底有沒有要去工地驗收
還好我們正好在路上 就直接過去了
到了之後 設計師就說陶磚抹油了 不能踩進去看(我心裡os:那是要驗收什麼?)
然後下一句就說 我不想做了 你們去請人家來估價收尾 我付錢
我們也覺得折磨得夠久了 於是爽快答應
結果請另外一組人馬估價 收尾還需約20萬元
報價給第一個設計師時 他立刻說太貴 那他自己做
我也想說 那好 不管誰做 總之就是把他做完
於是設計師講了一個日期 也就是7/12驗收 結果7/8打電話來說會來不及 要改到7/15
結果 今天要出發前就發現連絡不到設計師了 我們一路上打了數十通電話 不接就是不接 裝死裝得很徹底
到了當地 果然之前去監工發現的問題 紙條寫起來 還是有部分沒解決
現在已經決定要告他了
不過我想 他現在應該是想要繼續裝死 把時間拖過去 只要他不出現我們就不能驗收
完工日期也理所當然越來越晚....
我這次學到的經驗:
1.千萬不要相信設計師會監工的鬼話
我們這次因為工地在外縣市 所以才決定請設計師幫忙監工 也給了四萬元的監工費 結果品質爛爆了 做錯一堆
浪費時間、浪費地球資源
2.一定要多找幾家估價
這間公司的估價比別人的價錢是兩倍高,這是後來我們打算做另外一棟的時候才發現的,直覺價錢有點離譜
一樣的東西與要求請別間估價竟然發現原來只要一半價!
3.契約內容原來是可以更改的
我之前以為契約內容是制式化的,一直到第二間公司問我合約內容有沒有要修改的我才知道原來可以修改
4.所有的東西全部都要寫進合約中
我們這次的合約寫得很模糊。唯一有寫上廠牌的是凱薩馬桶x2、南亞水管、XXX(忘了)、油漆廠牌,結果現在
所有的浴室配件、門閂很多都生鏽了,擺明了拿爛貨來裝。
泥做一式裡面應寫清楚一式是包括什麼東西一式! 水電一式 是怎樣叫一式?
5.工法也要寫進合約中

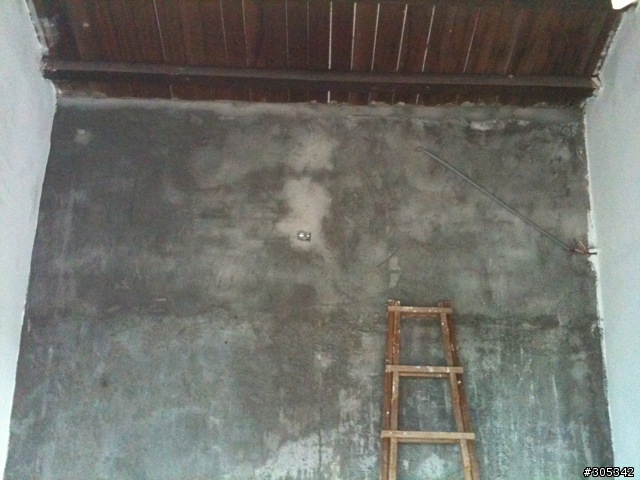

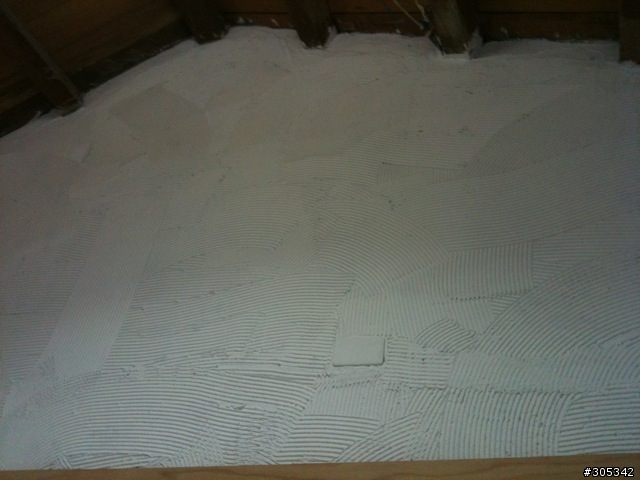

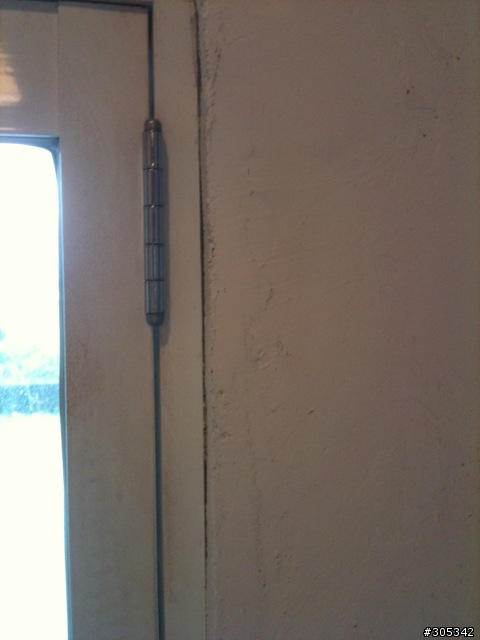

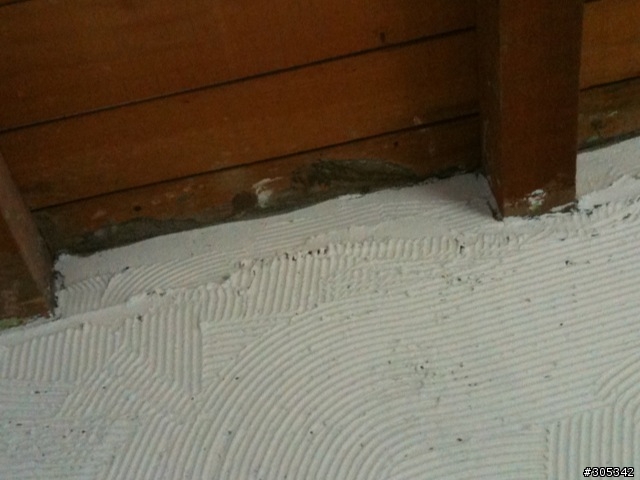

我們的木紋塑膠地板直接黏在水泥地上,水泥地原本就不平,當初說要鋪塑膠地板的時候也是說一定會把地弄
平再鋪。牆壁油漆也一定會把牆補平再油。全部都空口白話!說的都是假的,合約才是真的!
6.合約要寫清楚
如果超過完工日期該如何賠償?如果東西遺失如何賠償?如果不聽指示擅自亂作如何賠償?等等
要把能想到的該寫的通通都寫進去。記得:空口白話!

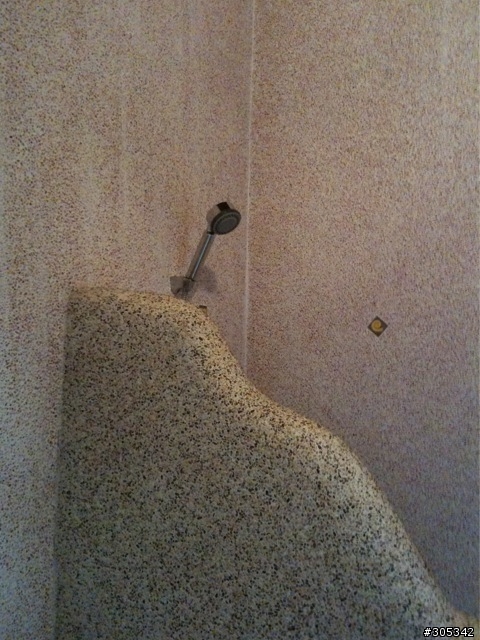

毛巾架搖來晃去、毛巾架支架是歪的、用木片包鋁門要價三萬九、人造石上面黏一塊他自己亂挑的洗手台、

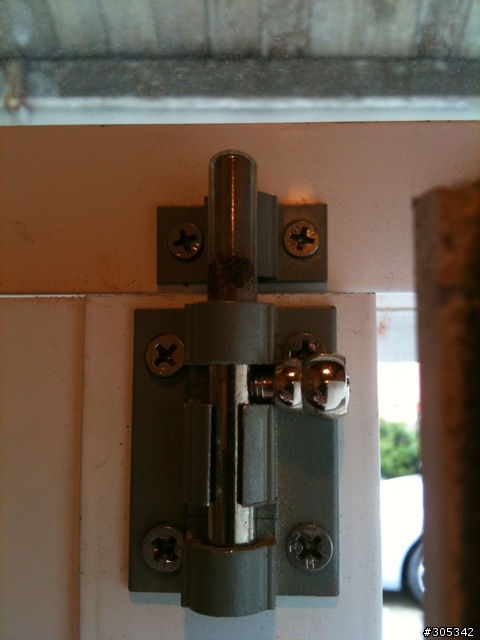

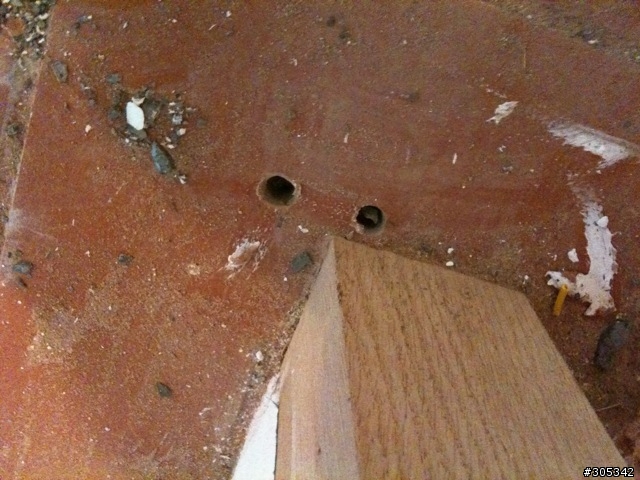

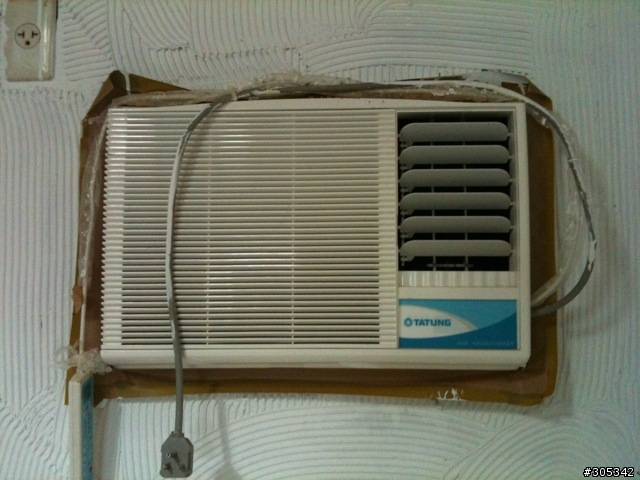

馬桶新裝就開始滴水、上油漆前不用先批土直接上、拉門門鎖裝反邊還硬說沒關係、冷氣窗用膠帶黏、東西
都還沒用就生鏽、一坪磁磚報價3000元(國產)、自己自作主張在牆上亂打洞接電線等等 是這位設計師的施工品質
常搞失蹤不接電話、從來不帶我們去挑選材料、故意將合約寫得很模糊、拖延工期近三個月,還嗆聲說他很有誠意
在收尾(拜託,收尾是本分耶)、常常把責任推給業主或工人(例如:我就說那天雨很大不要出門,結果你們就說一定要驗收,害我被車撞。拜託,驗收日期是你訂的,雨很大跟被車撞,怪我囉?又或是,這裡的工人素質很差,做成這樣很糟糕,怪工人素質差囉?我也是叫你帶自己的工班過來啊!)、只裝他帶我們去買的那盞燈,其他的
叫我們自己去找水電來裝、等等 是這位設計師的服務態度,簡直是罄竹難書

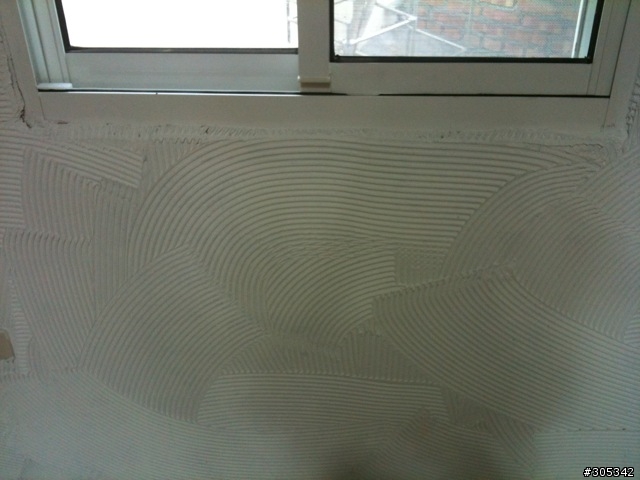

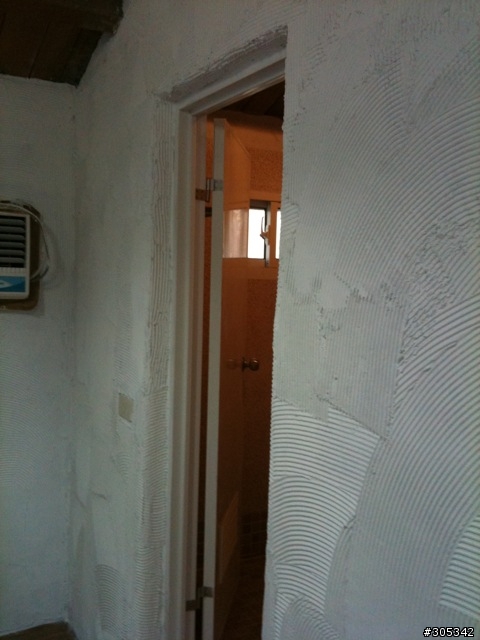

以下附第一次我們自行驗收(因為設計師放我們鴿子)拍的照讓大家看看我們的血淚。

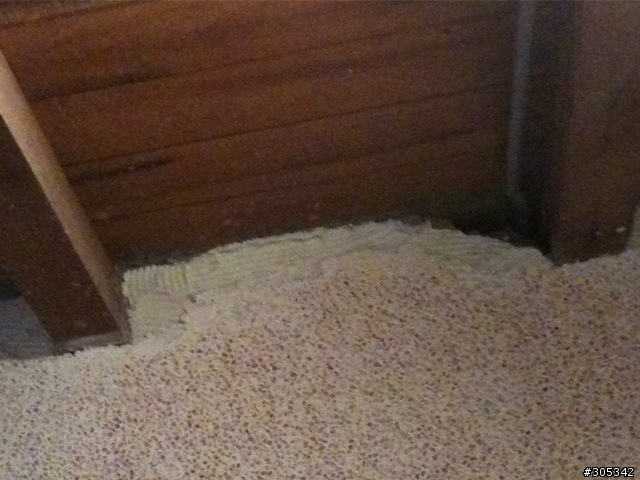

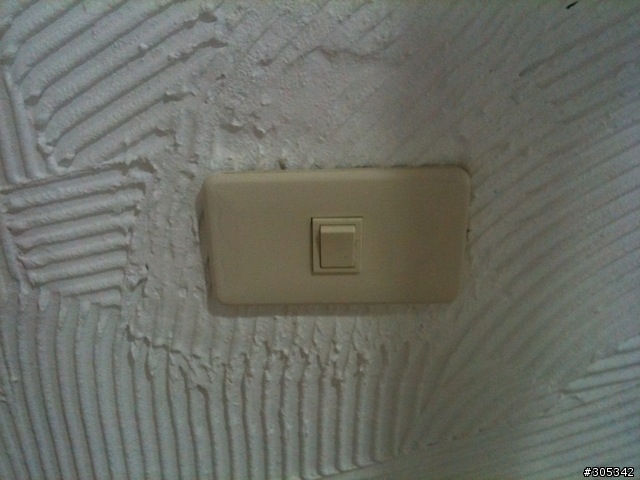

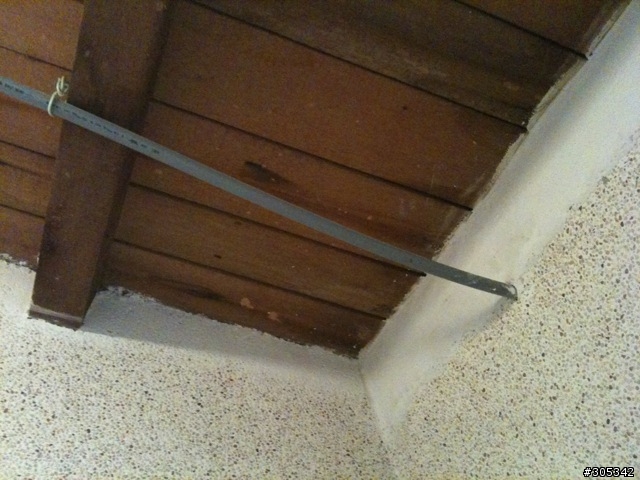

這是完工預備要驗收的成果喔,不是正在做的工地喔!


















這個設計師人在高雄 有自己開公司 目前手頭在麻豆還有兩間房子在蓋 鄉親們 小心了~
p.s今天打電話去他們公司 請公司聯絡他 公司的人居然說 聯絡不上 沒辦法 真有品質的一間公司!
