各位M01前輩大家好。
今年二月趕在過年前終於搬到自己買的小窩裡,在裝潢過程中參考了很多01前輩的文章,所以感覺也應該與大家分享一下自己裝潢的過程。從一開始就想寫開箱文,沒想到拖延症發作不知不覺過了快半年...
緣起
我和老婆租房子也租了四年,由於養了一隻柴柴Python還是幼犬會破壞家具,房東限制我們只能讓Python待在陽台,台灣夏天實在太熱了,看他在陽台被太陽曬得頭昏,常常很喘的樣子,實在於心不忍,於是我們開始萌芽起擁有一間屬於自己的房子的念頭。後來房仲帶我們找到一間住商混合的中古大樓,屋齡大約20年,一開始看到被他的高樓層景致吸引於是腦波一弱當天看完晚上就簽約成交了,後來想想,年輕人還是太衝動了...在裝修過程中遇到很多限制,例如:後來準備裝潢才發現沒有陽台、沒有瓦斯管線、沒有預留冷氣排水管線、只有一扇窗等等,當時看房子都沒想到這些細節,其實房子還是不錯,但好幾次都後悔當初太衝動了...還好最後在裝潢過程中都一一克服困難,入住至今我和老婆對裝潢後的成果還算滿意,包括我家Python也是,覺得住起來很舒服。
我與老婆的共識是在住的舒服的情況下儘可能壓低裝潢價格。我個人對於居住品質沒有太多要求,但我老婆堅持天花板/廁所/廚房都要重做,因此一開始在找設計師時困難重重,大家聽到中古屋但是我們希望的預算只有50-70萬都直接拒絕

- 原始格局

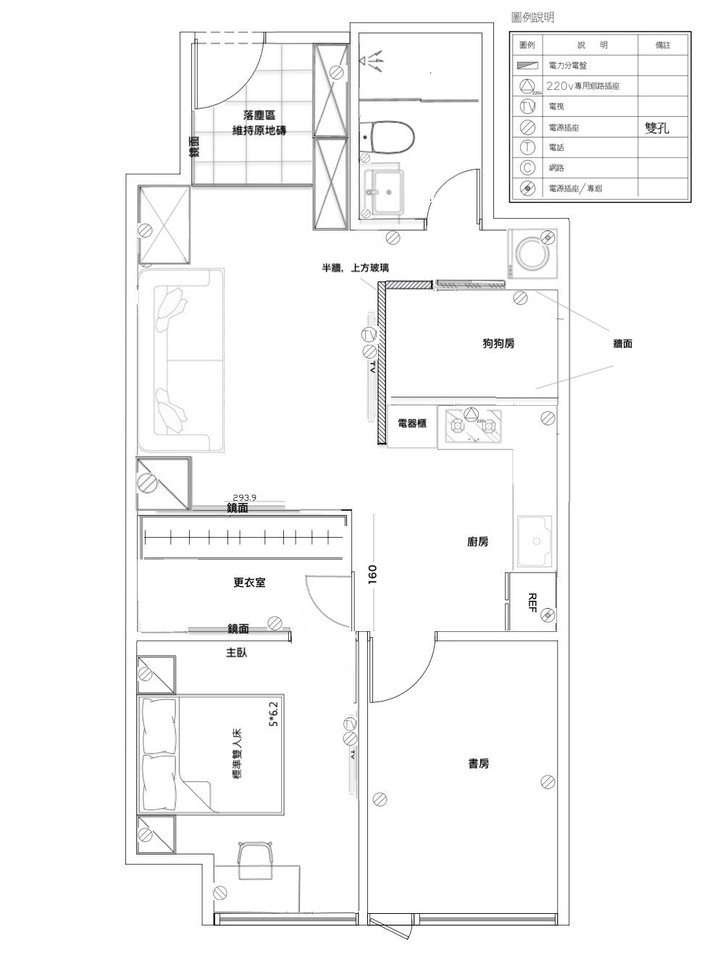

- 最終定版
裝潢前

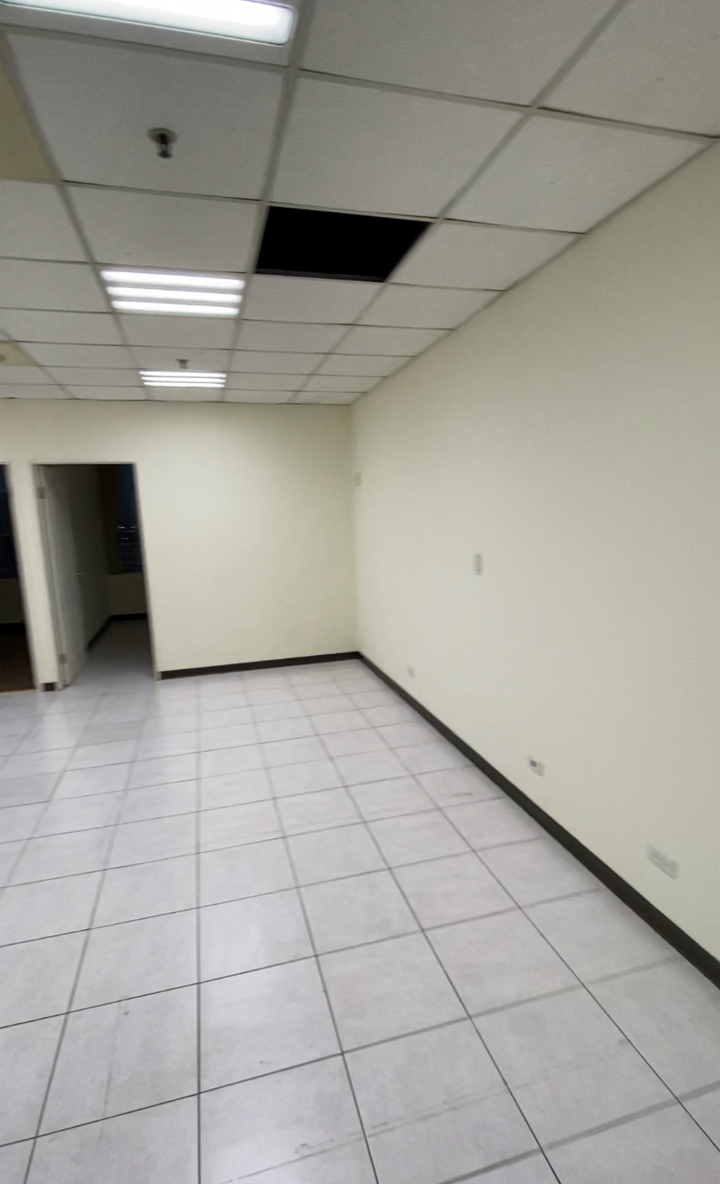

先給大家看一下原始屋況,原本是辦公室,天花板是輕鋼架,地板則是30x30磁磚。

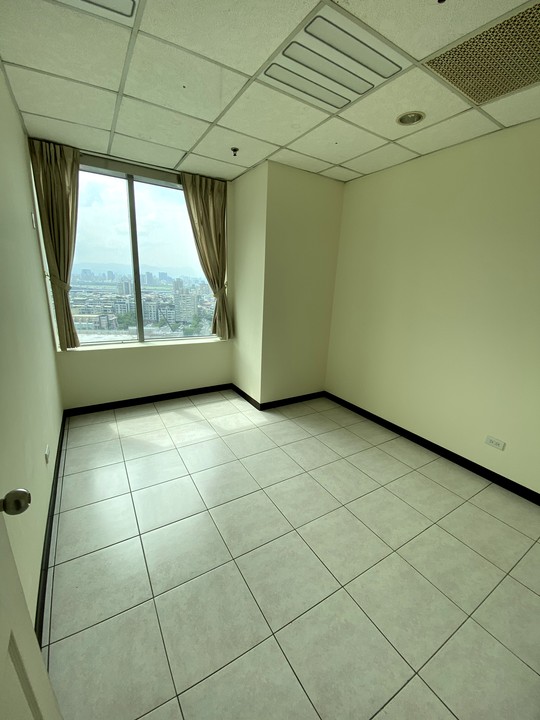

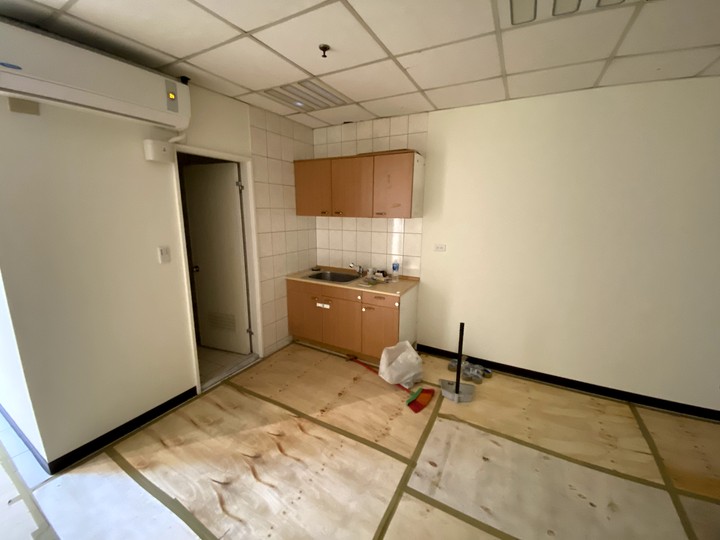

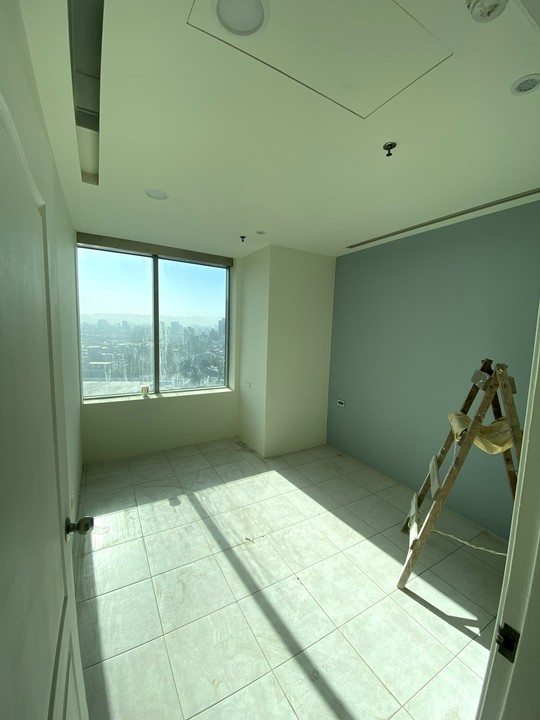

- 辦公空間

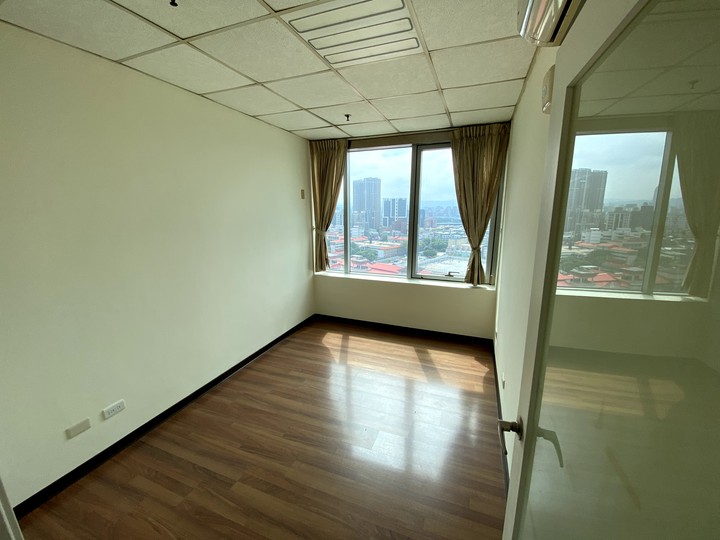

- 主管室
- 小會議室

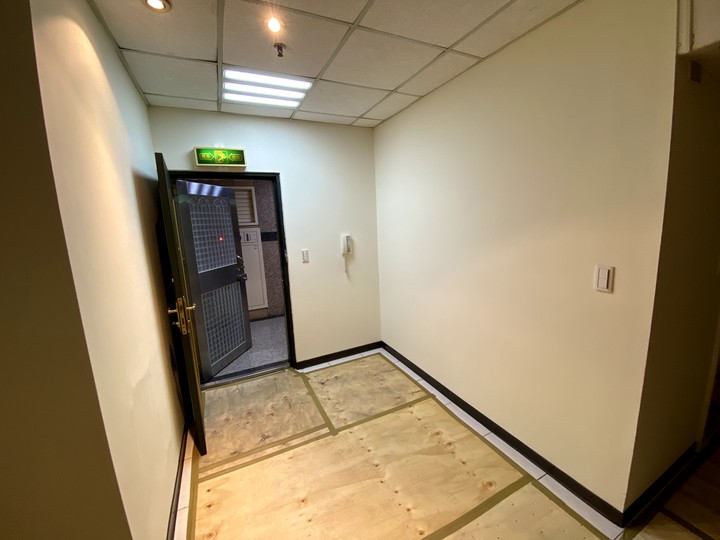

- 廁所
- 窗景(日)
- 窗景(夜)
裝潢過程
動工!先進行保護工程與拆除,拆完水電進場,拉線時發現廁所的抽風機只是抽到天花板上,根本沒有拉管線把風排出家裡,跟水電師父討論後,才拉一條通風管到管道間排出,由於馬桶有改位置,所以需要架高浴室地板。
- 保護工程I
- 保護工程II

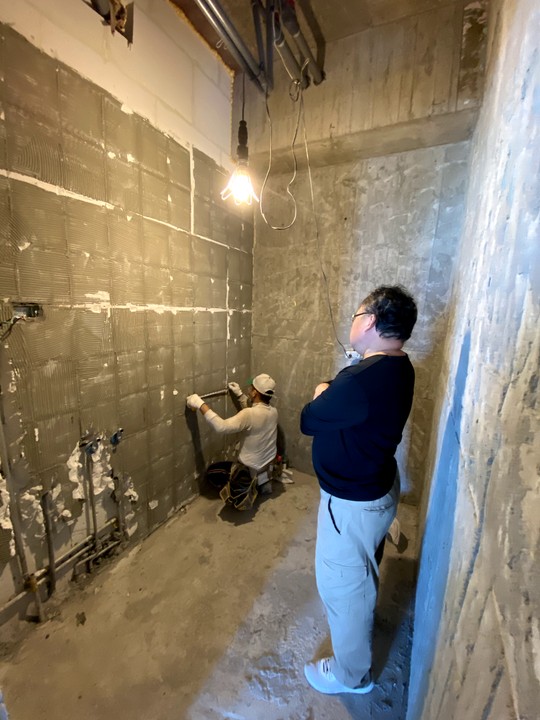

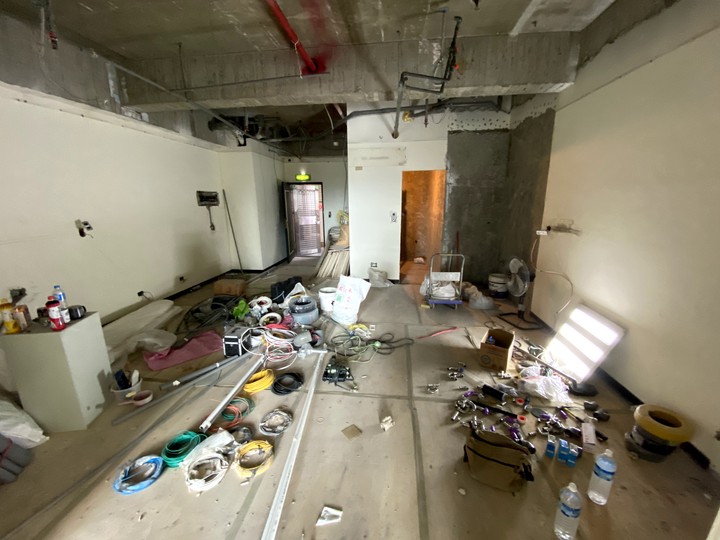

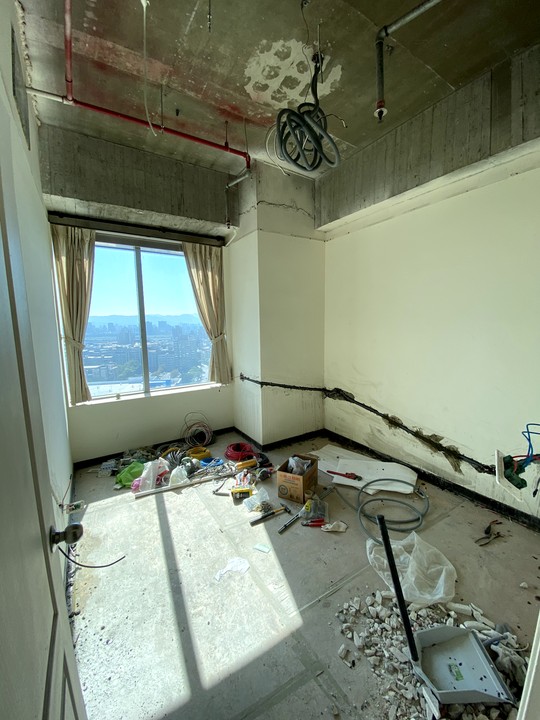

- 拆除工程
- 水電進場

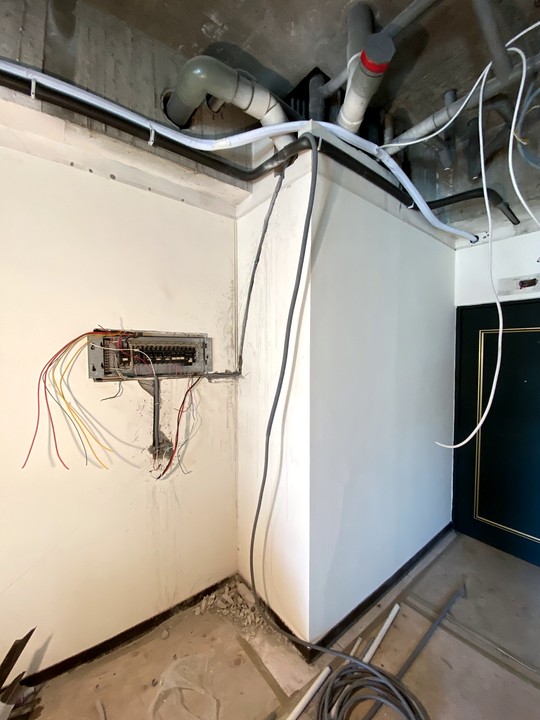

- 配電箱電線
- 拉插座線

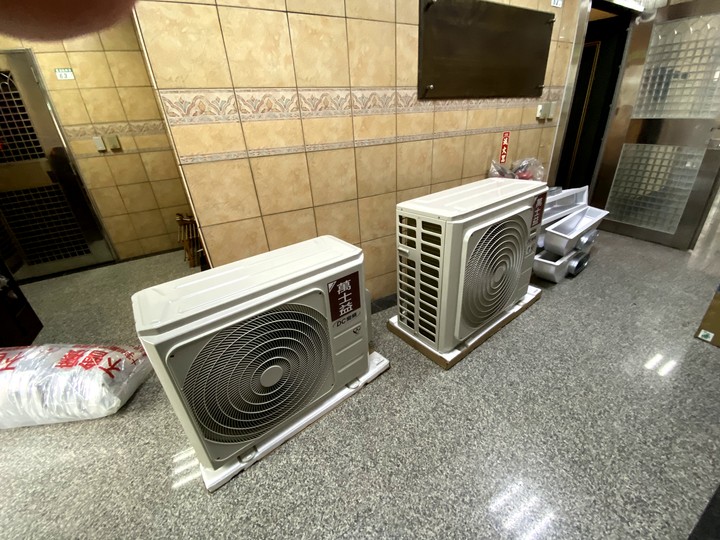

- 冷氣進場

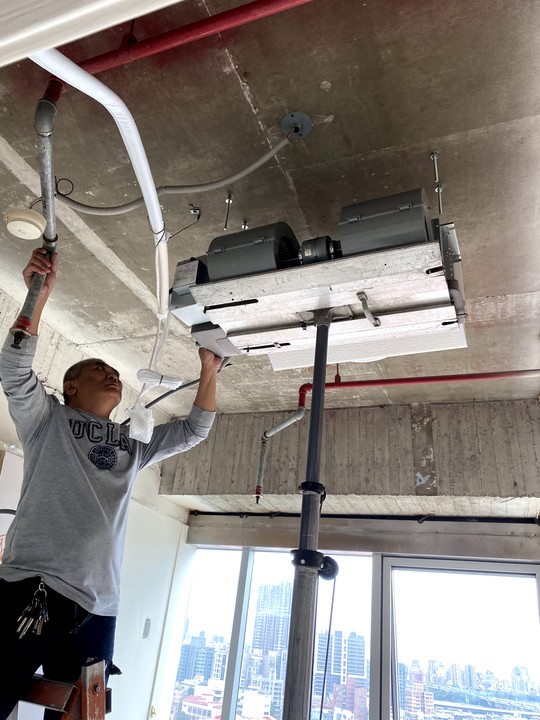

- 吊隱式冷氣I

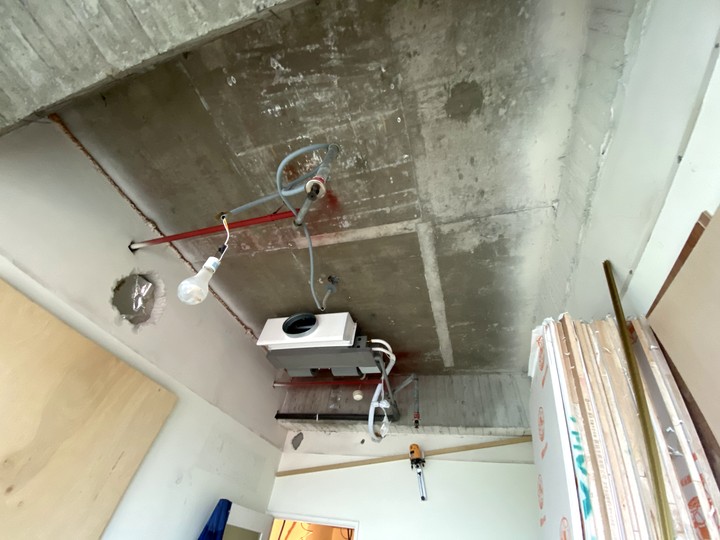

- 吊隱式冷氣II

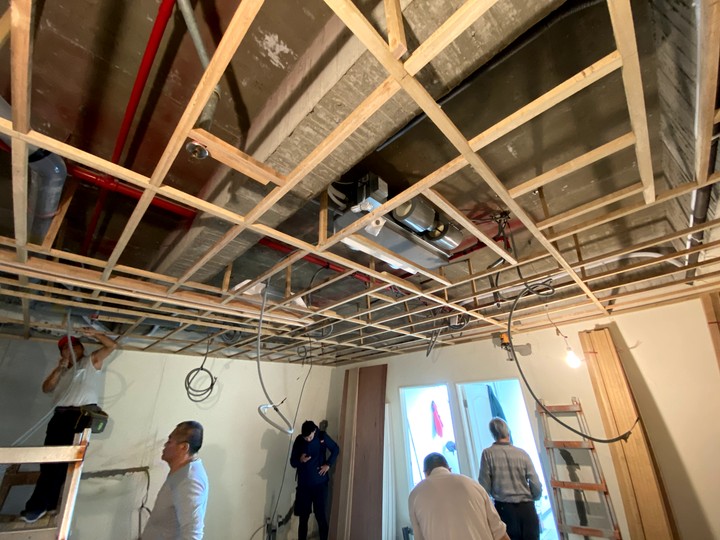

- 木工進場

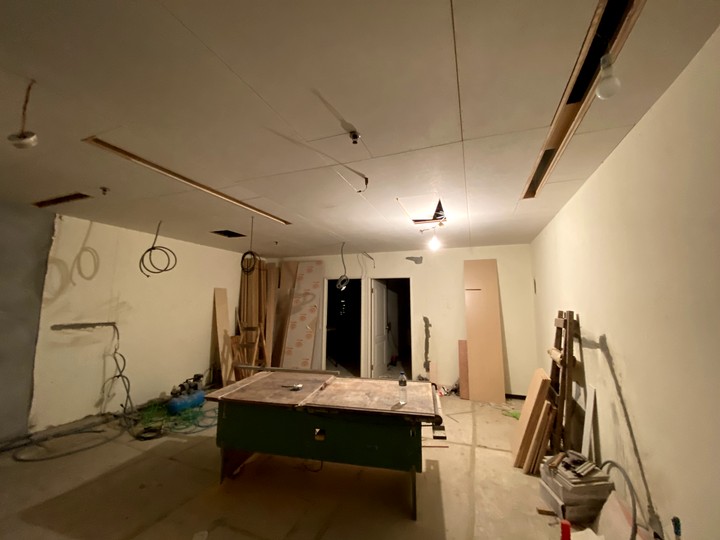

- 天花板

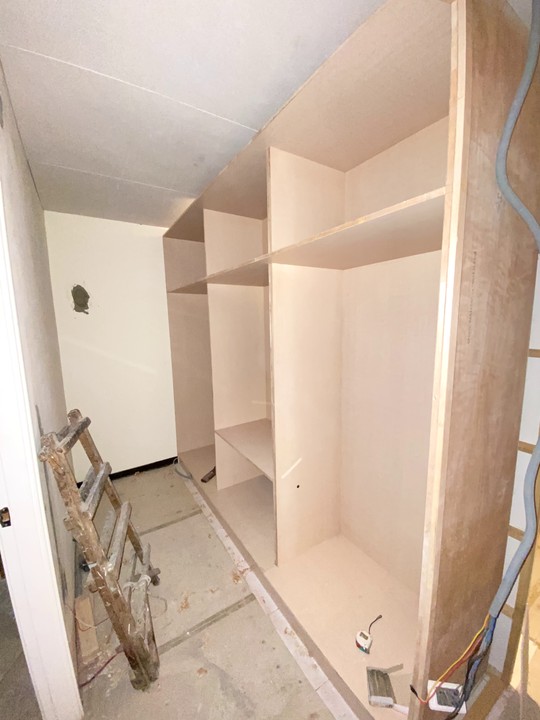

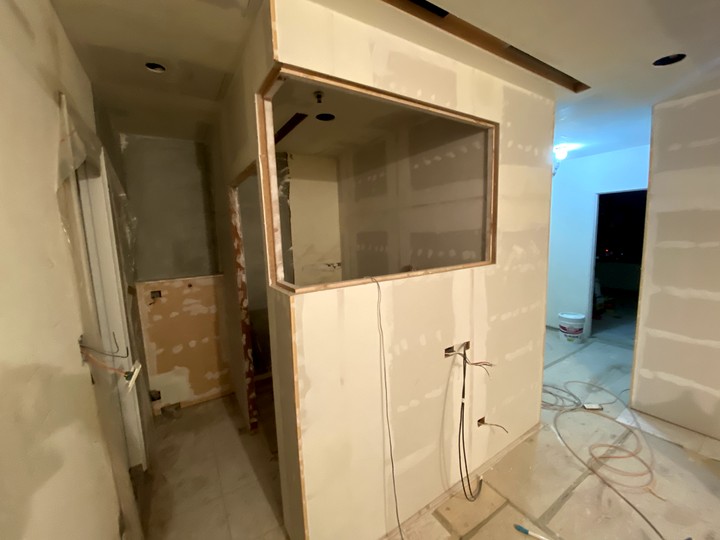

- 更衣室隔間
- 狗狗房隔間
- 客廳牆面

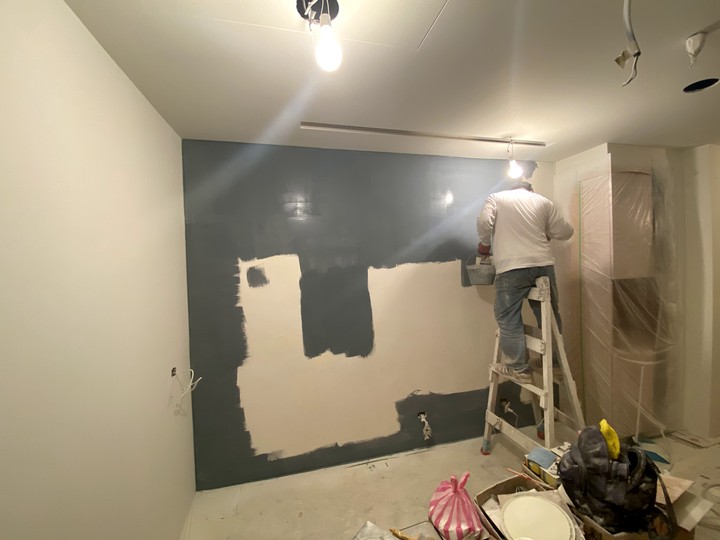

- 主臥牆面
收尾,包括一些組件的安裝,例如廁所的浴櫃/馬桶、鞋櫃、鏡面等等,以及木地板。木地板
的鋪設在第一次鋪完後有些地方會踩起來翹翹,而且施工感覺也不是很仔細,於是我就跟設計師反應,一開始想用補強的,後來補過還是沒辦法讓木地板感覺很平整,於是他們很有誠意地把全室木地板全部敲掉重新鋪設了一次。過程中難免會遇到施工品質不如預期,但他們願意重新施作到好,我覺得這個態度很ok! 另外在使用水時發現了熱水出水量比冷水小很多,一開始以為是水壓不足,請了熱水器廠商過來,熱水器廠商說機器與安裝沒問題,也請水電師傅來查看處理了好幾次後,終於發現是當初熱水器廠商在安裝時安裝零件用錯了,換正確的零件後熱水水量問題終於順利解決。
裝潢後

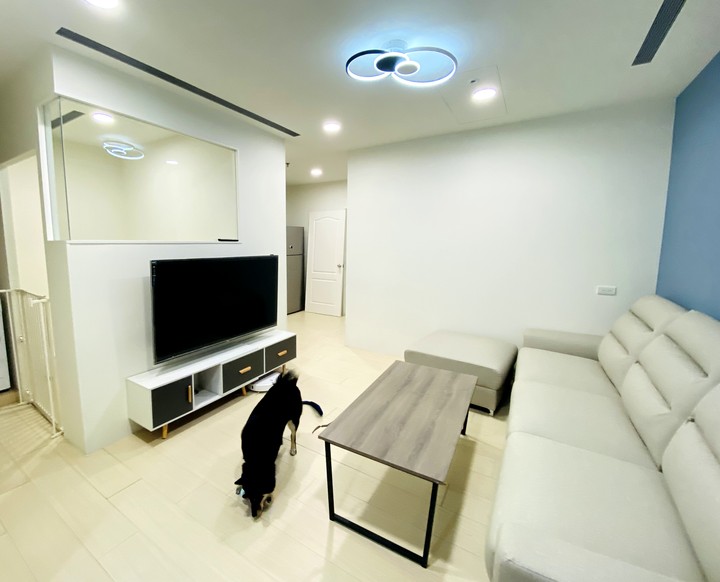

趕在農曆年前把裝潢搞定清潔完成,結果搬家才是一大挑戰,原本租的房子不知不覺累積超多東西,真想不到搬家那麼累。想不到新家收納其實滿夠的,到現在用了半年還有很多空櫃子沒用,給大家看看最後完工的成果。- 客廳(後)
- 客廳(後)
- 客廳(前)
- 主臥(後)
- 主臥(後)
- 更衣室
- 主臥(前)
- 廚房(後)
- 廚房(後)
- 廚房(前)

- 廁所(後)
- 廁所(前)
- 狗狗房
- 狗狗房

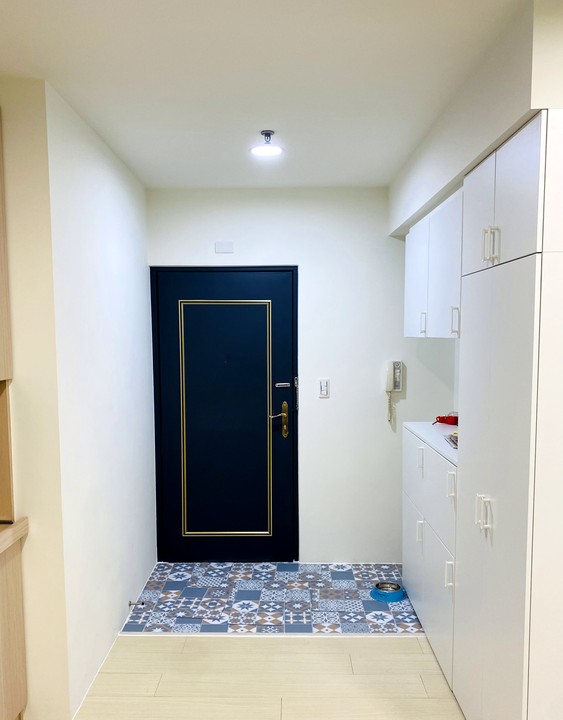

- 玄關(後)
- 玄關(後)
- 玄關(前)
