metta-sati wrote:
我說的是現實情況我簡...(恕刪)
metta-sati wrote:
我說的是現實情況
我...(恕刪)
1 結構梁柱的板模漏漿 > 蜂窩 > 內部只剩碎石頭 > 建築物毫無強度
解決方案 : CRA修補表面 粉光表面 你就看不到了
未來結果 : 漏水永遠不可能治好 因為裡面是空的 遇到5級地震 就裂了

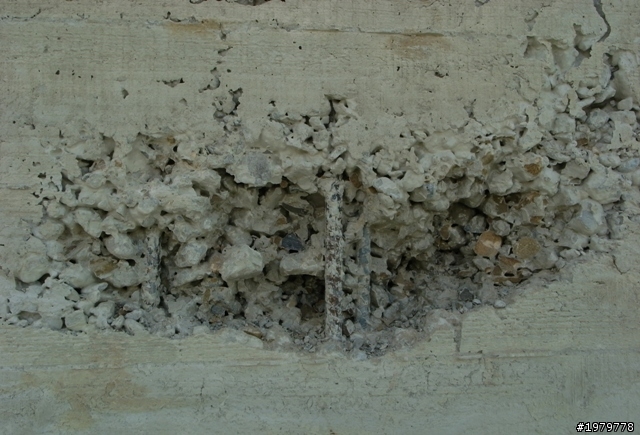

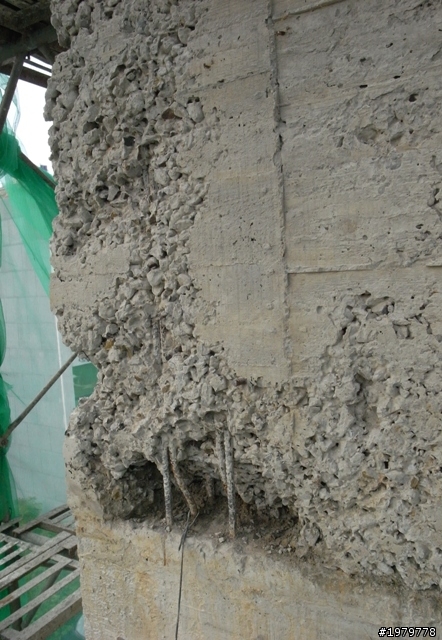

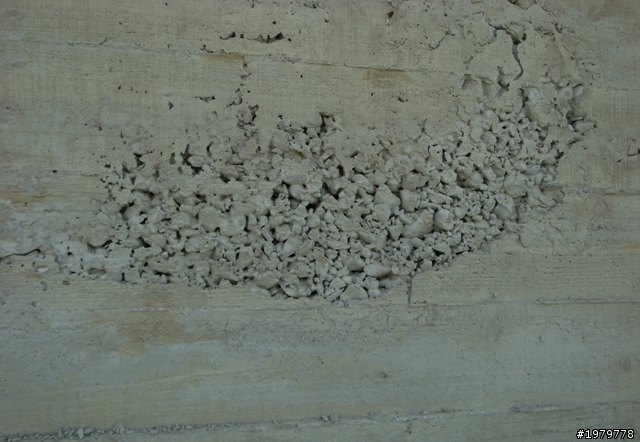

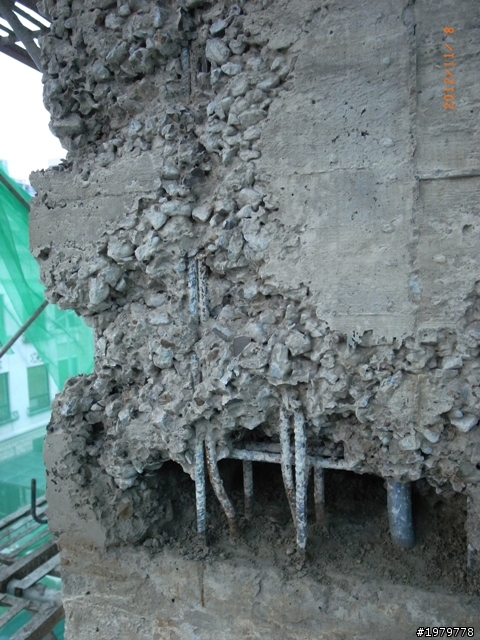

漏漿跟蜂窩基本上沒關係,漏漿一般是模板組立的問題或是模板材料老化造成。蜂窩一般是搗實不確實或是配筋比較多、水電管比較多的地方較易產生。一般大都在窗戶四周、窗台、轉角處、梯廳牆壁、樓梯牆等地方。改善方式:調整混泥土骨材粒徑、坍度。窗台預留透氣口(檢視孔)、確實督促澆置工班進行搗實。廳間水電管多的地方確實要求水電包管要分開不能重疊相鄰,通常梯廳的樓板也會有這個問題,如果無法克服就加厚樓板增加配管空間,當然前提是發文給建築師及結構技師確認是否可以加厚,一般通常是沒問題的。至於蜂窩的處理,一般輕微的舊水泥砂漿修補,嚴重的就可以考慮用無收縮水泥處理。至於光蜂窩就造成結構體毫無強度可言,這就太誇張了點。
2 柱筋 的繫筋 整棟都給你偷個幾圈間隔拉大 ,遇到事情 爆柱給你看
解決方案 : 0 甚麼都沒有
樓主要講得應該是箍筋不是繫筋。至於間距跟數量問題一般不會有工班去偷這個,現在鋼筋材料都是業主提供,鋼筋廠商只負責綁紮,一隻柱讓你少綁兩個箍筋是能省多少。有發生的話大都是工人算錯。不過這又回歸到管理程面,如果工程人員沒在檢查,當然就會發生,而且發生了還沒人知道。解決方法:補足啊!那封模了怎麼辦?拆掉啊。一般作法柱筋綁紮好檢查過了,地上噴漆做記號,模板才可封,萬一封了就拆囉。一般柱筋檢察重點就主筋隻數號數、圍束區一般區箍筋間距隻數、繫筋隻數方向,有無跟主筋緊密結合。
3 水泥養護應當要28天 : 直接3天 7天草草養護就結束 內外到處都是裂痕
解決方案 : CRA修補表面 粉光表面 你就看不到了
未來結果 : 若防水層開始氧化壞去,水就在RC層裡面亂竄
這個比較無解,不過依目前標準14天一層或是所短工期10天一層(跟相關單位提出申請),只要鋼管支撐按標準天數拆除基本上不會有太大的安全問題。至於養護問題還是有些案場是有做到的,但是天數就...。不過這些混泥土材料可以克服。
4 柱筋 延伸到樓板的鋼筋 強度不足
這個在頂樓或是樓層柱縮減時時才會遇到柱90度錨定樓板,不過這個東西密密麻麻,全部主筋都放得進去,混泥土也無法握裹了。
其實一些工地常見的問題大部分都是管理上所造成的問題,記得有人說過濫包商好好管理有可以變成好包商,好包商擬不管理,就變成爛包商,人性就是如此。以上個人淺見。
