雖然鷹架都拆了,但是還沒辦法那麼快交屋,交屋之前有個最重要的程序,就是驗屋!終於等到驗屋通知,可以在六月初的時候去驗屋,但是建商說礙於疫情關係,驗屋人數跟時間都有限制,也不知道這樣合不合理,上網查也是正反兩面意見都有,建商說是因為之前他們的廠商、師傅很多人都確診,進度已經大延遲,為了讓大家可以盡快交屋,要降低接觸風險,不然再有廠商師傅確診,整體進度又不知道會延遲到什麼時候,這樣聽起來好像也有點道理,畢竟當初建商說預估是111年的Q1左右可以交屋,現在看起來大概要到八月底才能交屋了,只是也在想說是否要請專業的驗屋廠商來驗屋,但限制4人的話,扣掉驗屋公司3人,這樣屋主就只能出1人了,可是真的很想跟家人一起見證新房子,所以打電話問建商看能否通融,建商在人數限制上蠻堅持的,但是他們給了我另一個建議,建商說很多住戶會找驗屋公司,是因為屋主非專業加上也沒有相關的儀器設備,所以委託驗屋公司,但是他們建商自己也會準備相關的儀器,並且有相關的流程帶我們驗一次,讓我們自行評估是否還要找驗屋公司呢。
因為之前跟建商的互動都還蠻好的,查一下德鄰建設也沒有什麼負評,所以最後我們沒有委託驗屋公司了。
驗屋當天,會有建商的員工在一樓接你,換完證就可以上去樓上,建設公司在15樓有做一間交屋中心,一進去就可以看到員工每天的快篩結果,看來他們應該是真的擔心疫情影響進度。

交屋中心內有沙發區可以休息,還有兩個桌子,一個是點心桌,有放一些茶水點心,另一個桌子是放檢查設備儀器,及這棟大樓的材料證明文件,建商說這些之後都會提供給管委會。

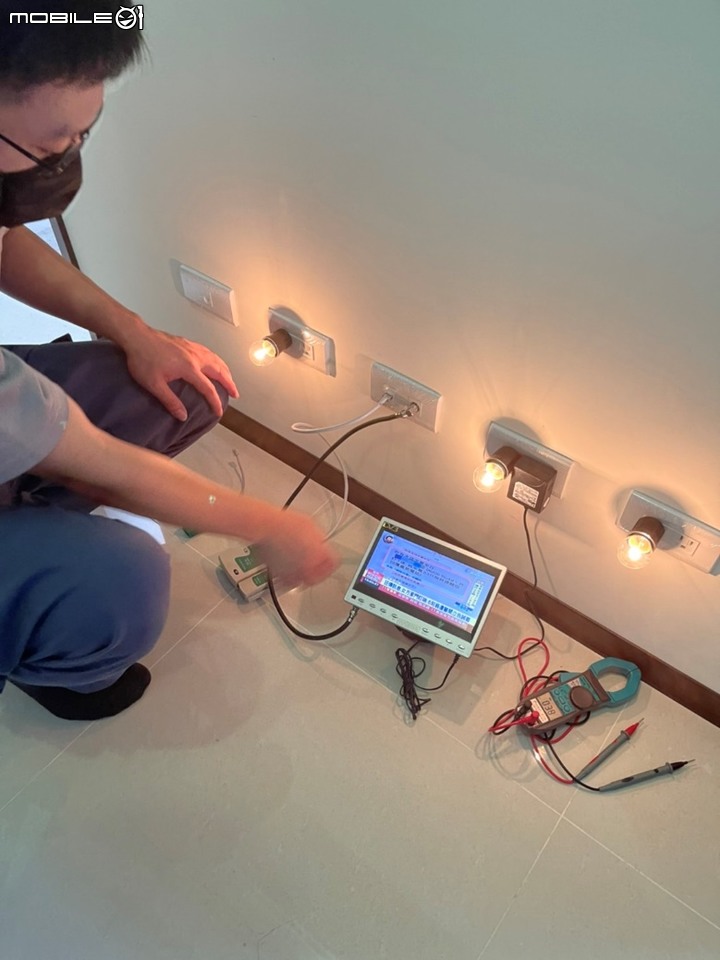

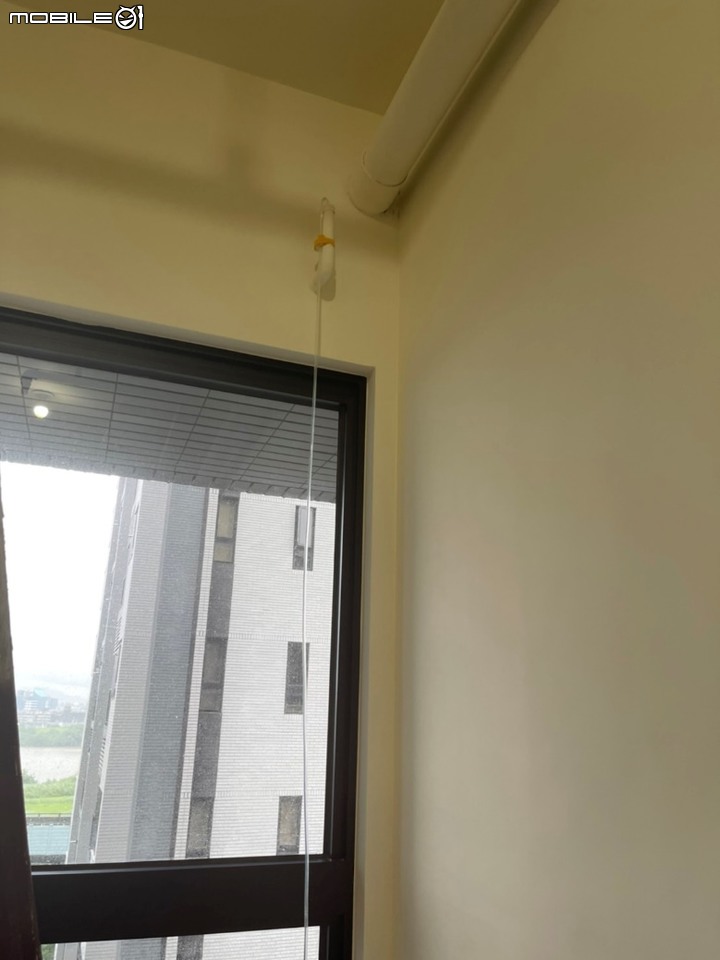

建商跟我們講一下流程後,就帶我們到我們的新屋了,一進去所有插座上都插滿了小夜燈,以確定每個插座都有通電,機電廠商也會用小電視測試網路是否連通,並用儀器測試電壓狀況給你看,大家最擔心的排水問題,廠商也用水管測試冷氣排水是否通暢,¬而且從我們一進去就放水,到我們離開才關水,中間大概2.5小時持續放水。

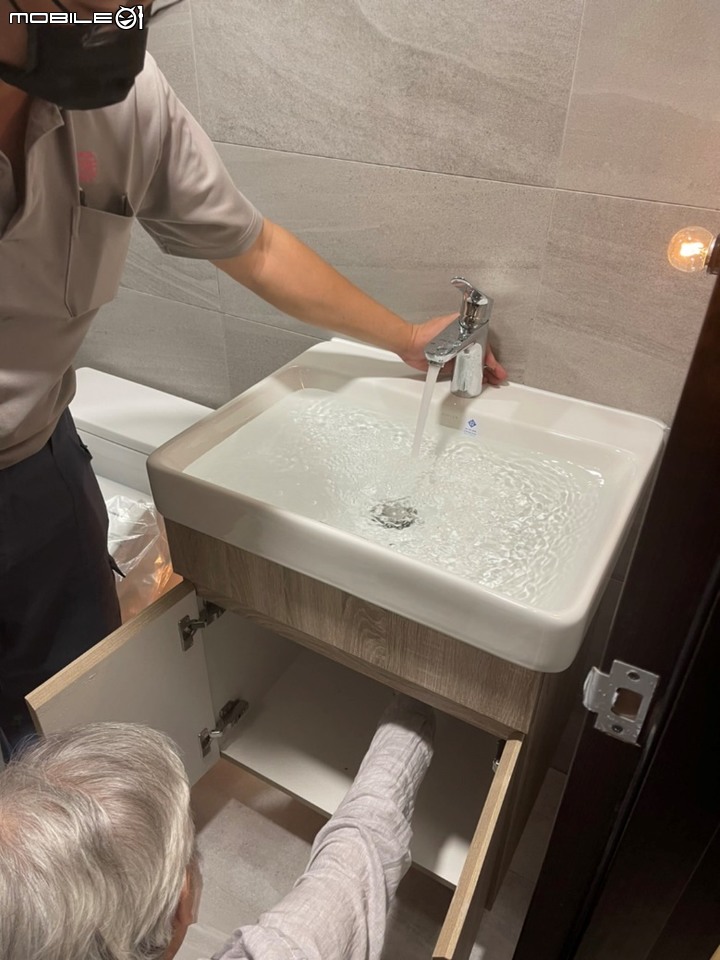

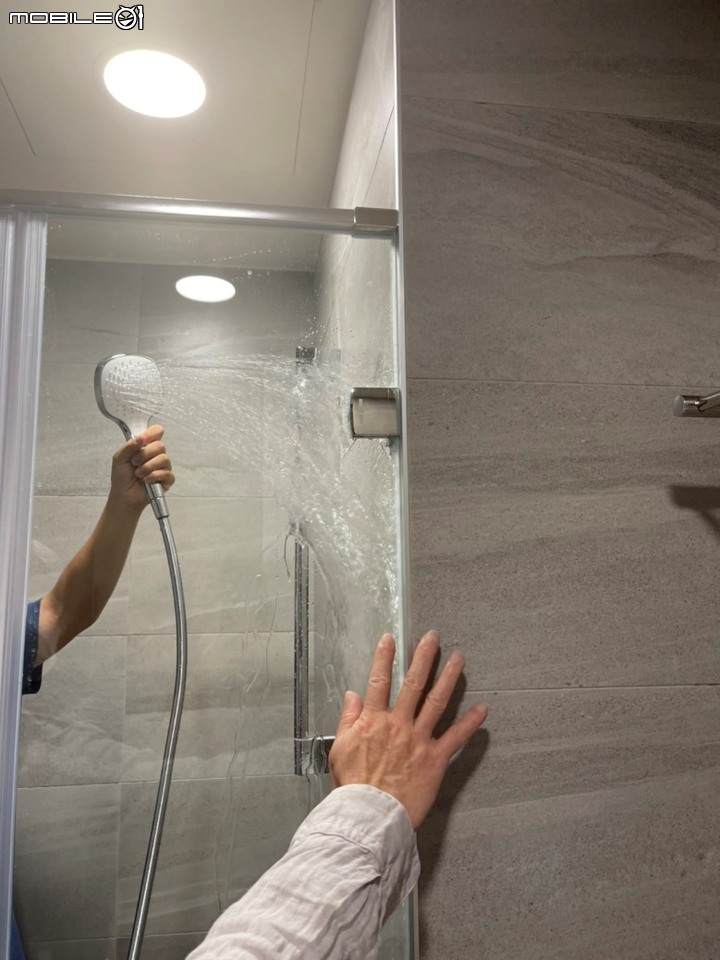

廁所的排水也是一大重點,臉盆放滿水後先觀察看水位是否有降低,這是要確保止水塞是否正常作用,沒問題後再排水,先觀察排水速度是否正常,再摸摸看浴櫃內水管四周是否有濕,如果有濕就代表管沒鎖好;淋浴間部分則是用蓮蓬頭沖淋浴門四邊,看是否有密合。其他的像是門窗、地磚等,建商都帶著我們走一遍,有問題的地方就貼色帶貼紙,建商會拍證紀錄。

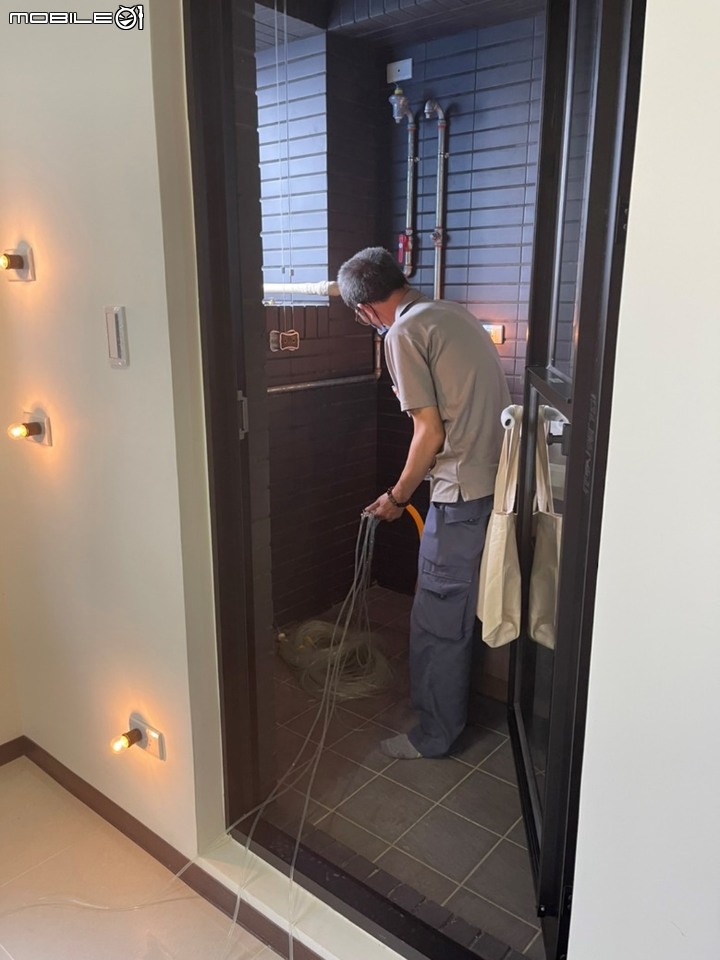

中間跟建商聊天,他說很多住戶擔心排水問題,有請驗屋公司的就會用內視鏡去看管內,那其實管內難免都會有一些水泥塊,如果內視鏡有照到,他們都會去處理,如果沒請驗屋公司,用放水的方式去測試其實就可以了,不用太擔心,因為一般洗手、洗澡用水是一個持續穩定的水流量,不太會有臨時大流量,而我們用注滿水再放水的方式, 等於是用臨時大流量去測試,如果管內有堵塞就會立刻發現,如果流速還是正常,那一般洗手或洗澡也不會有問題,聽起來好像蠻有道理的,但實際如何可能也要多多參考其他專業廠商的說法。
上網看大家也蠻在意地磚空心的,我也是在那邊敲敲敲,敲了老半天,其實蠻累的(苦笑),好險最後其實沒敲出幾塊來,建商說他們之前已經有敲過了,不過脫層就是這樣,今天敲沒有,明天敲可能聲音就不對了,不過我們這個建案脫層是保固五年啦,意思是,我住進去後閒來沒事都還可以敲敲看就對了(笑)。

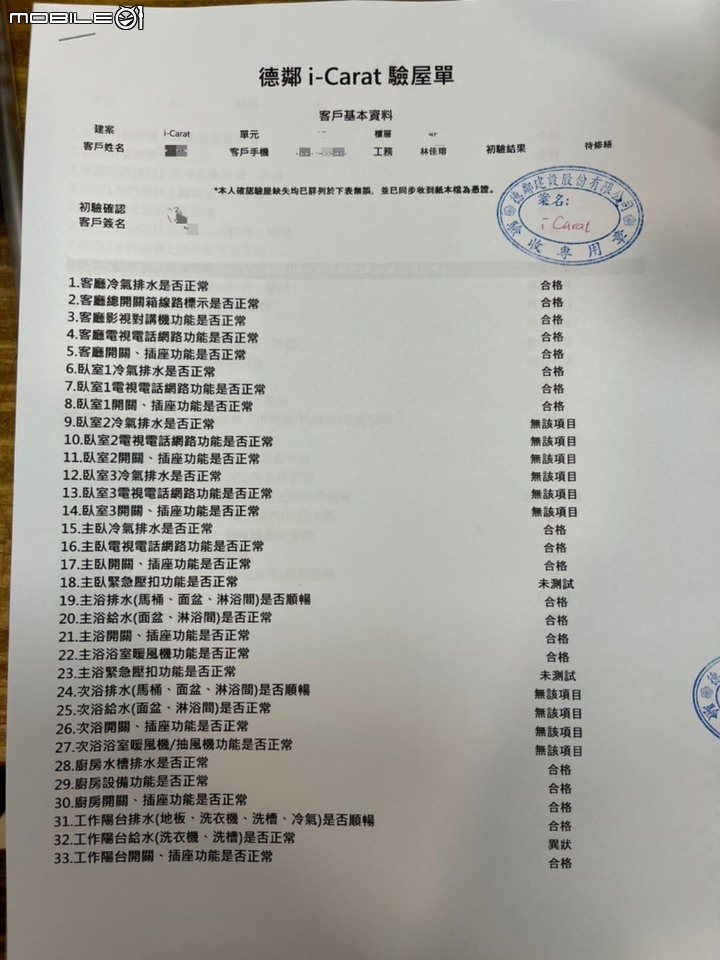

最後驗完的時候,建商會給我們看今天的驗屋內容,確定都沒問題後在平板上簽個名,他們會印紙本並蓋章給我們留底,下一次複驗就是照這張上面的缺失去檢查看是否有修繕完成了。

整體下來,缺失的部分沒有很多,就是地磚有脫層、地磚縫再修補、櫥櫃有刮傷等小缺失,以及部分設備尚未安裝完成,重要的是建商態度蠻好的,不會因為我們沒有請驗屋公司,就放我們自生自滅,還會提醒我們要記得看那些地方,覺得蠻幸運的遇到一個算有良心的建商,不過大家還是要評估自己買的建商風評好不好,畢竟很多事情還是交給專業的來才能比較放心,不要拿自己的人品去賭建商的良心啊。
