經縣府建管科現場會勘, 監造人(設計建築師)判定施工損害,
以下為鄰損發生過程與現況紀錄,
======2021/9 - 2021/10 更新 : 由受損戶委託 專業廠商 進行扶正工程施工.
該工程公司非常細心, 每天灌漿扶正時都經過精密儀器測量建築物的四個角落,
扶正工程過程中, 可以看出其成熟的工程技術與優異的施工品質
若未來有要蓋新房子, 有此次經驗後一定得先做好地質改良
尤其在土質偏砂質的地區
======2020/12/14 更新 ========================
12/13 預壘樁 持續漏水, 營造廠 應更積極處理止水,防止鄰房繼續下陷.
鄰近工地的房子這幾天裂縫都擴大,建設公司應更用心處理
受損戶裂縫與傾斜持續擴大
11/16 開裂 2cm,
11/20 開裂2.5cm
11/24 開裂3.5cm
12/3 開裂 5.5cm
12/14 開裂至 6cm

======2020/11/27 更新 ========================
起造人 已由OO建設公司 變更為 OO建築經理公司
======2020/11/26 更新 官員第二次親臨會勘紀錄======
重點節錄如下:
1. 12/2 開鄰損協調會
2. 12/1 進行受損戶基礎穩固
3. 10天前完成已開挖地基灌漿

======2020/11/25 更新 ===================
該工程已於 9/20 勒令停工卻仍繼續施工挖土將土方外運
11/9 – 11/24 開挖錄影全程紀錄 部分截圖
2020/11/16拍攝

====== 2020/11/24 更新照片 ================
2020/11/24 再次知會與寫信給監造人(設計建築師)
1. 2020/9/20工地現況紀錄

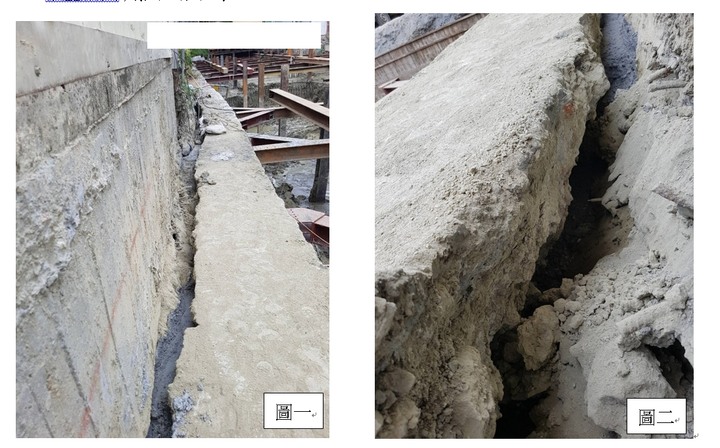

1-1. 預壘樁上的壓樑開裂往工地方向傾斜(圖一,圖二)
圖二為 建築物鋼筋裸露

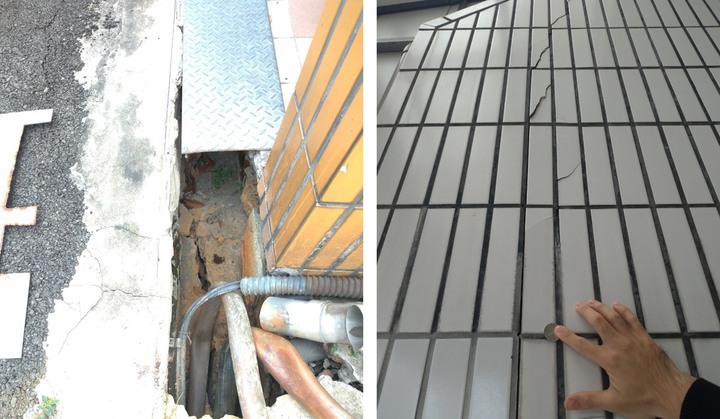

1-2. 工地旁的空地疑似地層 下陷 開裂 (寬約15cm,深70cm, 長度約 20米)
2020/11/20 拍攝影片https://www.youtube.com/watch?v=rEJz8ln0msY

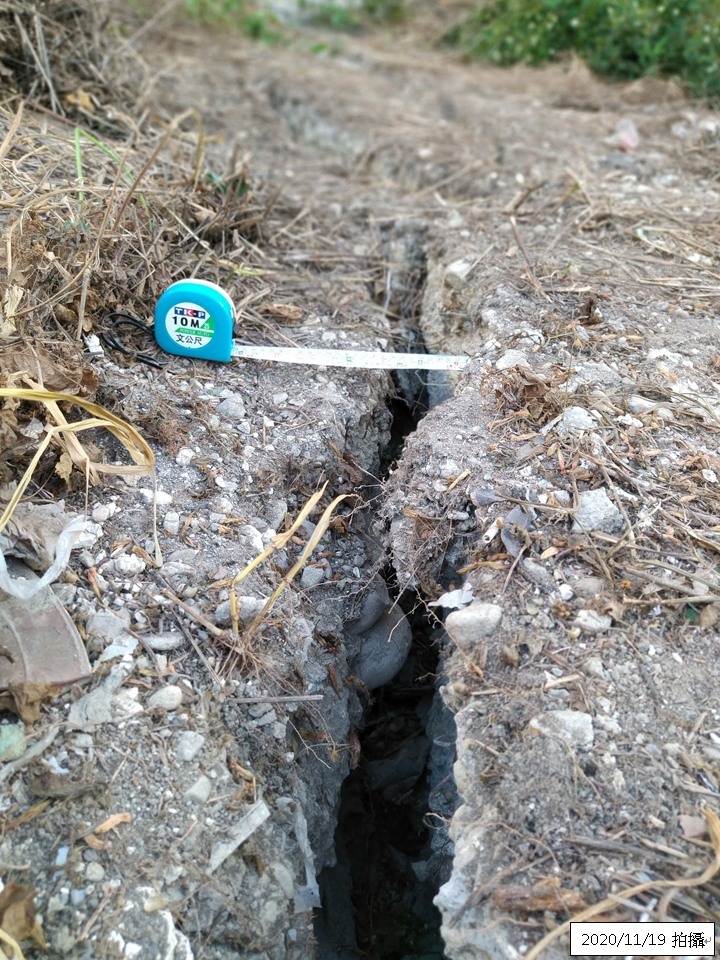

11/19 – 11/24工地與建築物之間下陷約 7cm,累計下陷超過10cm (預壘樁破洞持續漏水(漏砂?)
https://youtu.be/2TbOCloCOJU
https://youtu.be/PbgC9iY9pgo

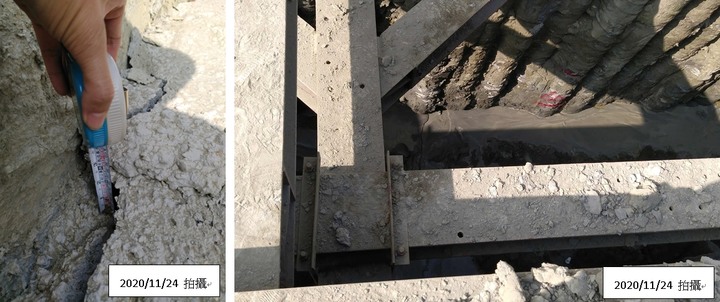

1-3. 2020/9/20 工地開挖至 5.5M 深, 無水平支撐(圖三,圖四,圖五)

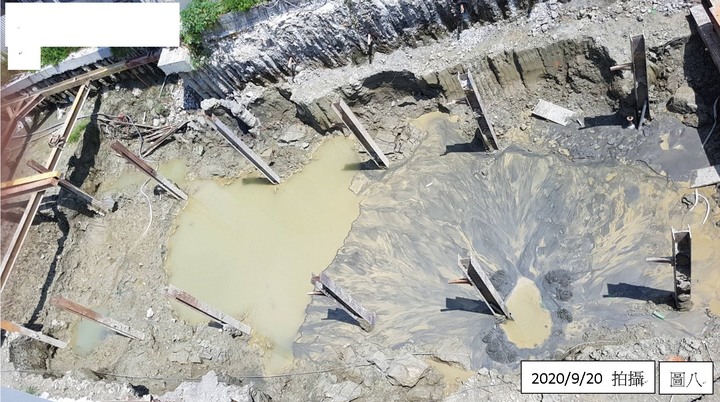

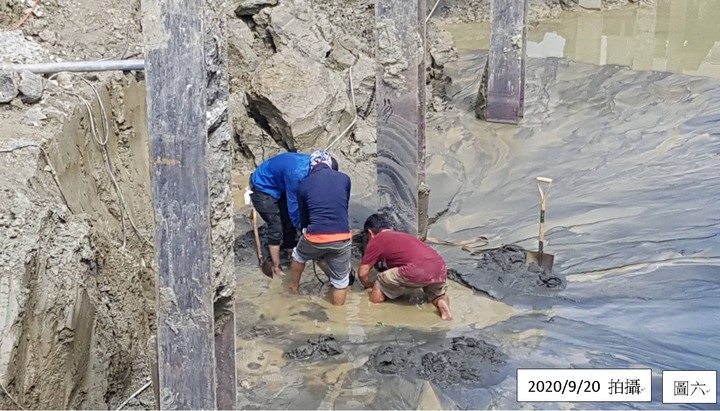

1-4. 工地抽水口疑似出現砂湧, 可能發生地層掏空 (圖六), (圖七), (圖八)

2. 縣府協調紀錄(圖七, 圖八), 裁定 涉危及公共安全.

3. 鄰損現況:

3-1. 建築物最大傾斜達 1/102 ( A 戶安全鑑定報書第5 頁) 2020/10/7- 10/10安全鑑定報告

3-2. 2020/10/7 A戶建築物傾斜計監測報告,傾斜值已超出警戒值

3-3. 建築物鄰損現況紀錄

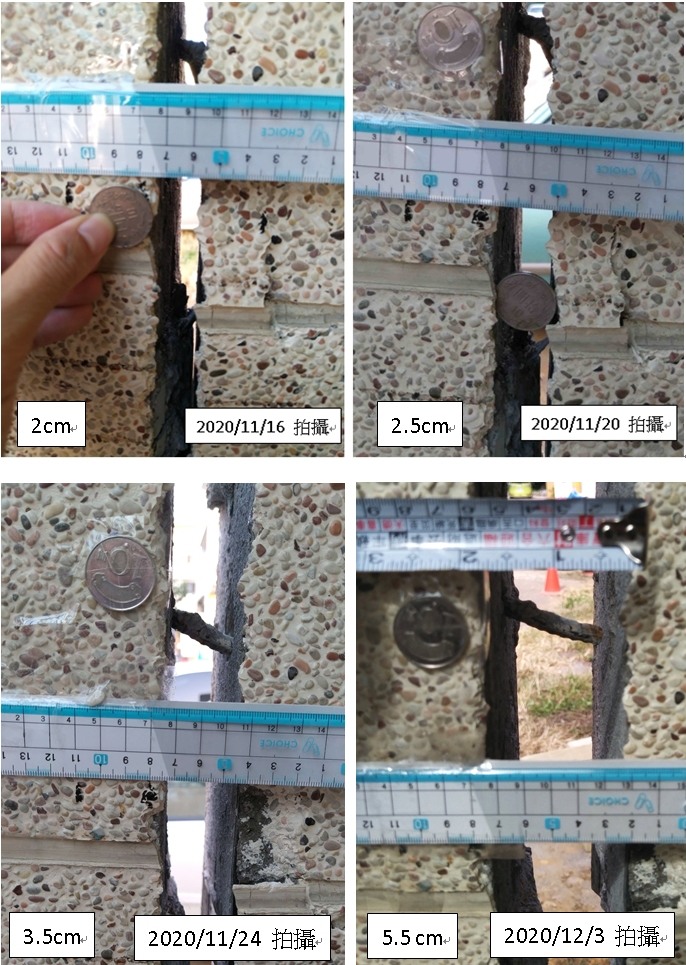

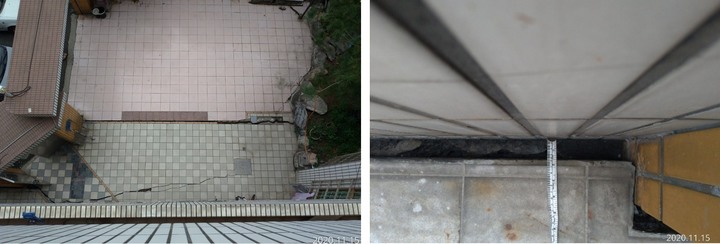

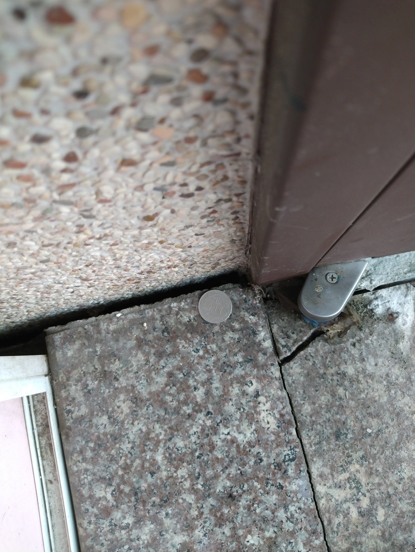

A 戶 鄰損現況 2020/11/16 開裂 2cm,11/20 2.5cm, 11/24 3.5cm , 12/3 5.5cm

B 戶 鄰損現況 (下陷約3CM 大門無法開啟)

C 戶 鄰損現況 (多處 建築本體與圍牆,地板 裂痕)

D 戶 鄰損現況 (地基與路面斷裂)

3-4. 工地旁的空地 有超過 20米長, 寬 10公分的裂縫, 有明顯高低差
