從初步規劃到預算管理,縮減必要工程之外的項目花費,是控制整體開銷的好方法。
『廚房整修流程』
1.設計討論&簽約(北屯利奇)
2.保護&拆除
3.水電配管
4.泥作打底防水
5.貼磚計畫&填縫
6.鋁門窗&天花板
7.系統櫥櫃&電器
8.清潔工作&退場
磁磚、櫥櫃面料、電器品牌的選擇,是容易影響整體預算的因素,若屬於講究功能性、耐用性的屋主,可參照此案例配置。
【案例中選用材料】
櫃體:龍疆防蟑抗菌版 E1,V313級;門片:結晶鋼烤板。
五金鉸鏈Blum、白鐵桶身、櫻花牌三機、卡加利亞磁磚。
『整修流程解說』
1、設計討論&簽約:
一間好清洗、好收納、好整理的廚房,是規劃的核心理念。但每個使用者對於廚房的要求和重點不同;有事先準備圖面手稿,能大大地縮短討論的時間。

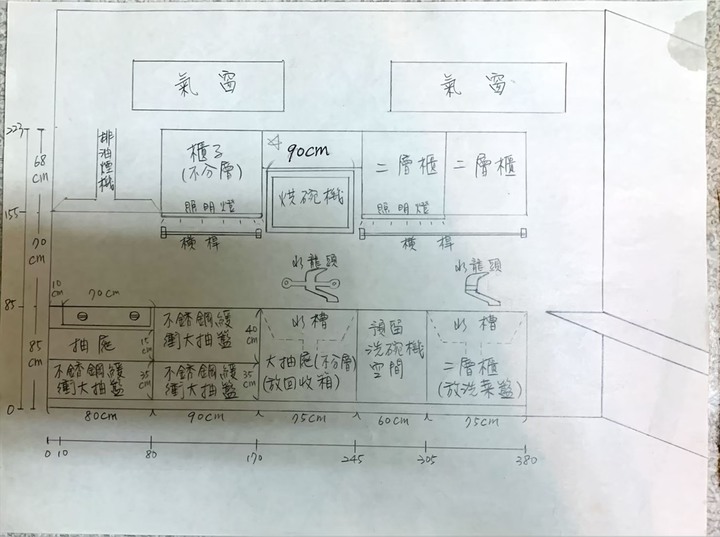

屋主手稿

▲想法只要能表現出來,就能與廠商更有效率的溝通,並按照想法繪製更具體的模擬圖。
櫃體模擬圖


▲將櫃體設計以電腦模擬尺寸、板材、電器等大致樣式。
2、保護&拆除:
開工前,防塵的保護膜、地板的保護板必須要提早到位,一來可以避免不必要的傷損、二來可以讓師傅們清楚辨識進退場的區域。裝修其實可以很乾淨,端看施工者對於細節的在意。

▲打除工作進行前、除了防護作業、要先將其他雜物搬出打除作業區。

▲打除進行時要留意管線安全,並確保沒有傷害到目標以外的結構。
3、水電配管
依據圖面配置冷、熱進水管、排水管、瓦斯管、插座、燈具線路,此處重點在於確認系統櫥櫃高度,配好後裝不上去會是大問題。因此三機的型號一定要確認清楚,若有變動必須要再確認過正確尺寸。

▲設置未來需要的水路、電路等相關配置。
4、泥作打底防水
廚房和浴室的打底面,我們同樣使用濕式硬底下去做;地面部分,師傅會在四周加強,工法很多,看師傅怎麽變。我們會著重在均勻度及養護時間長度。


5、貼磚計畫&填縫
磁磚一開始要選好,特殊設計要事前溝通,怕畫的出來做不出來、或是做出來不敢保固;磁磚配合水電的配置切割,案例中共有排水孔3個、冷熱進水有6個、插座6個,只能說聲:「師傅辛苦了」。

▲依照需求設置排水孔3個、冷熱進水有6個、插座6個。
6、鋁門窗&天花板
鋁窗的長寬一開始就確認好,安裝就沒有太大問題,此處重點在於填縫塞水路,不只單靠矽利康完成;接著木工進場,按圖施工萬無一失;此案例希望保留原本的自然光,所以在維修孔的板材上,特別去找透光霧面的板材。對了,水電的線要先跑好喔!

7.系統櫥櫃
老話一句,按圖施工沒煩惱,裝的上就沒有問題;特別注意瓦斯管有沒有上防漏膠?檢查排水孔有沒有確實封起來?避免未來小動物跑出來,還有門片鉸鏈是否開關正常?安裝完後反覆開關使用,確定操作順暢。

8.清潔工作&退場
案場難免會有一些殘膠,用除膠劑就很好清。總之不要硬清,找對應的清潔劑,事半功倍喔。

此案例前後大約施作45天,順利完工。
>> 北屯利奇
