〔心得〕家中電路重拉心得 (長文)

因為家中使用較大電力電器時牆壁會產生溫熱感,所以想在年前更換完成。
但是年中將近(110年12月)各個實體水電都沒空,所以只好上網水電,但因為種種關係變成誰看誰嫌的狀態…

家裡是超過40年透天厝,一樓有部分為營業區域。

我個人是電機科畢業擁有丙級室配證照,所以對於水電也是有些許了解,閒暇時也喜歡動手DIY,在這次想說給予網路上找的水電工作室方便,所以很多合約都沒有很強制落實,所以造成這種下場。

因此將我這次的經驗分享給大家,希望大家可以不會像我們家一樣糟糕…

也期望大家不會找到像我一樣說110V電器可以接220V電源和4尺LED燈座可以用4尺一般燈管試的水電師傅

  1. 合約簽訂:
在一開始也是最重要的東西,所以需要的是公正嚴謹的合約才是合適。千萬不可以因為對方說沒辦法或是需要添加費用才可施作而讓步,一切都要緊按照合約。

〔心得〕家中電路重拉心得 (長文)

而我簽的合約是參考平日在看的”超認真少年”的合約稍加修改而成的,但有部分刪減,所以也有部分因此產生問題。所以將我碰到的問題拿出跟大家分享。
前面中所的規劃並沒有太大的問題,要注意對方的設備要準備齊全不可以因為施工方說沒有就讓他用隨意的方式施工,只是因為施工方說原本就電表沒有接地,如果要接地的話要再加錢,所以可能要再跟施工方討論(但我在後面估價單上插座絕大部分都是三孔的插座,對方卻說我沒有說要接地所以要加錢)

〔心得〕家中電路重拉心得 (長文)

付款辦法這邊我出現失誤造成施工方完全不理我,甚至於還跟我在監工的父母說要加錢,這邊的問題就是─錢不能一次給太多!

我一開始跟施工方討論時,他說一開始要1/3的貨款!因為要叫料所以我也沒有想太多,結果變成我所付的款項比例變成了,1.給33% 2.給27% 3.給30% 4.給最後10%。

所以噩夢來了…最後時才問有給標案的親朋好友,才知道驗收要佔大頭否則施工方都不會鳥你,所以一般來說剛開始給的訂金最好給10%左右才是最保險的,最後的驗收款項最好有50%左右,其他的比例就依據施工完成度再給。

匯款是我想用銀行有的紀錄作為匯款依據,要不然對方說你沒匯或是少匯至少都還有證據。<─真的很重要!

〔心得〕家中電路重拉心得 (長文)

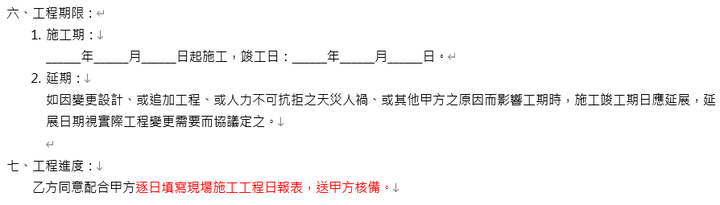

第六項其實跟施工方討論時間依據雙方協議就可以了問題不大,最大問題是第七項的工程進度!

第七項中的施工工作日誌非常重要,因為我沒注重造成一大堆的問題。
首先跟報告一樣;人、事、時、地、物都非常重要。

人:當天施工人數。

事:當日施作項目,(例如2F後段明管作業裝設,更換2F前段線路,裝設3F開關插座…等等
)以及遇到的狀況(障礙物或物品損壞)。

時:施作時間。

地:施作區域。

物:施作物件數量。這真的非常重要!最好是當天施作完後要離開前去清點或是請監工清點,不然會產生一堆問題!

〔心得〕家中電路重拉心得 (長文)

第八項是保障我們事主的條款,所以絕對要留意。(尤其是始更換之,一開始施做不行就換不要想幫對方想太多太好)。

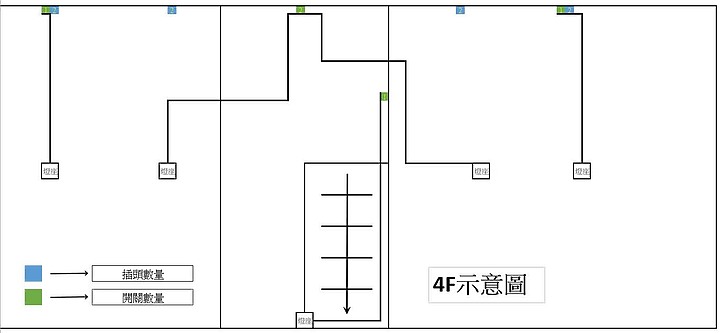

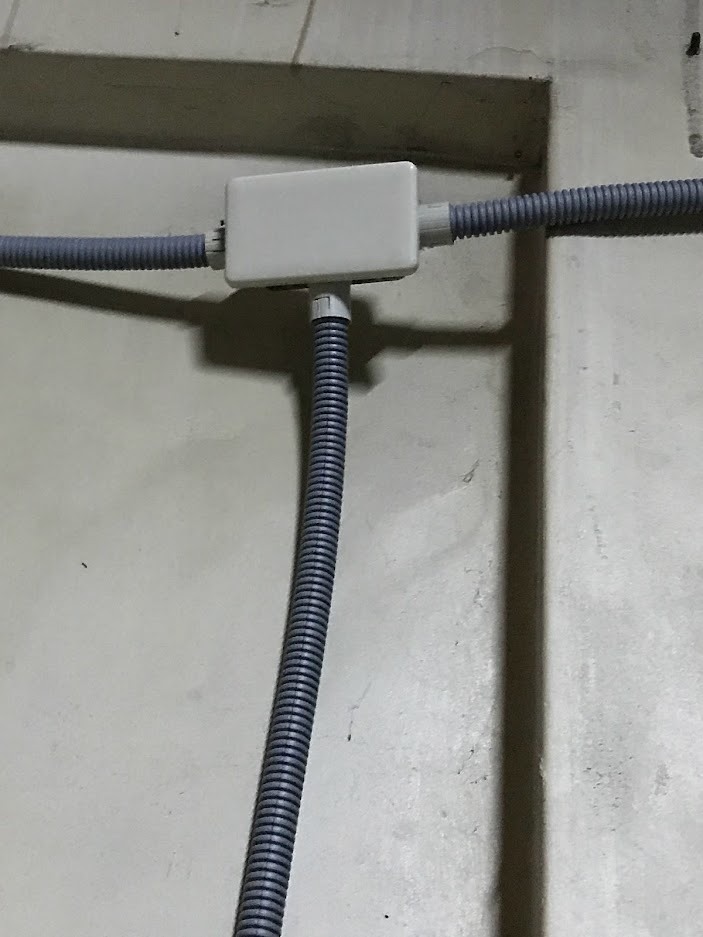

第九項也是合約中的重點,一般而言配明管的施作都會按照既有習慣,但是習慣不能讓施作方承認,施作方式要嚴謹的訂下,最好是有施作簡圖施作範例(例如直角施作方式,遇到柱子的施作方式等等細項)。

當然有設計圖是最好的,還要有施作的定點(插座及開關位置),這樣才可以確保材料數量以及施作位置(不要跟對方說”依你們施作方便”,否則就會變成隨便)。施作方法(像我家比較大,可以要求施做完一層再換一層;換完的孔洞要加盲蓋等等)

其他項目也可依據原本項目填入。

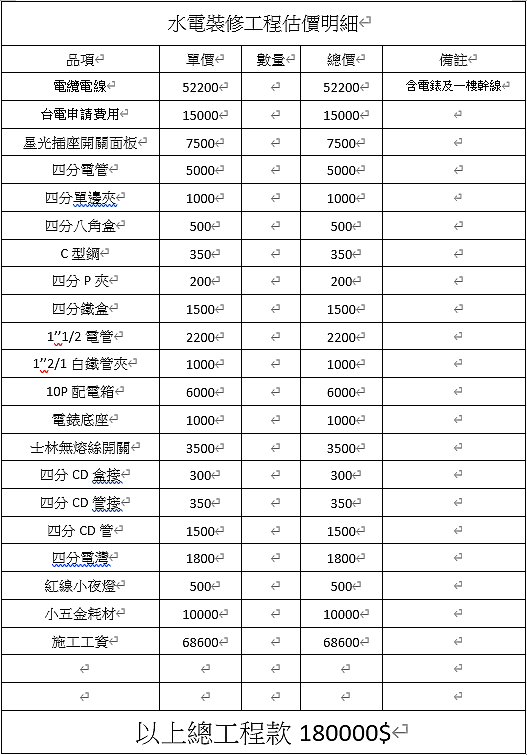

最後的報價單一定要上網去爬要換的線材及開關插座以及電箱,大部分都可以找到想要的規格,甚至於施作區域的一般行情。(我使用的是國際牌開關插座以及華新和太平洋電線)。

最後付款時要注意最重要一點,如果有規定施工方需提供施工相關資料,最好在收到所有應付資料在給款
〔心得〕家中電路重拉心得 (長文)

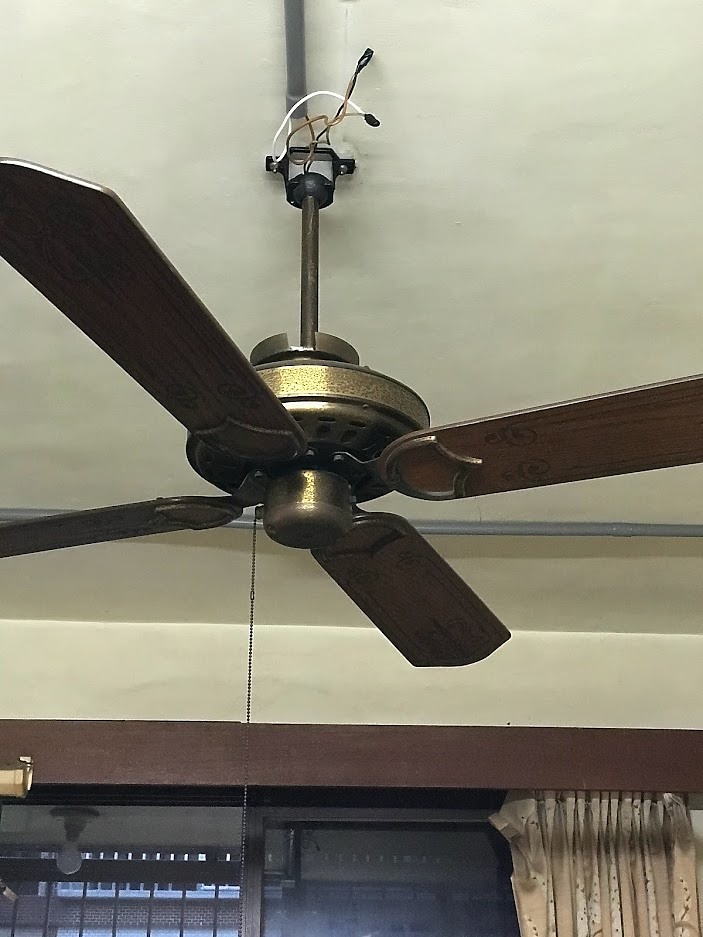

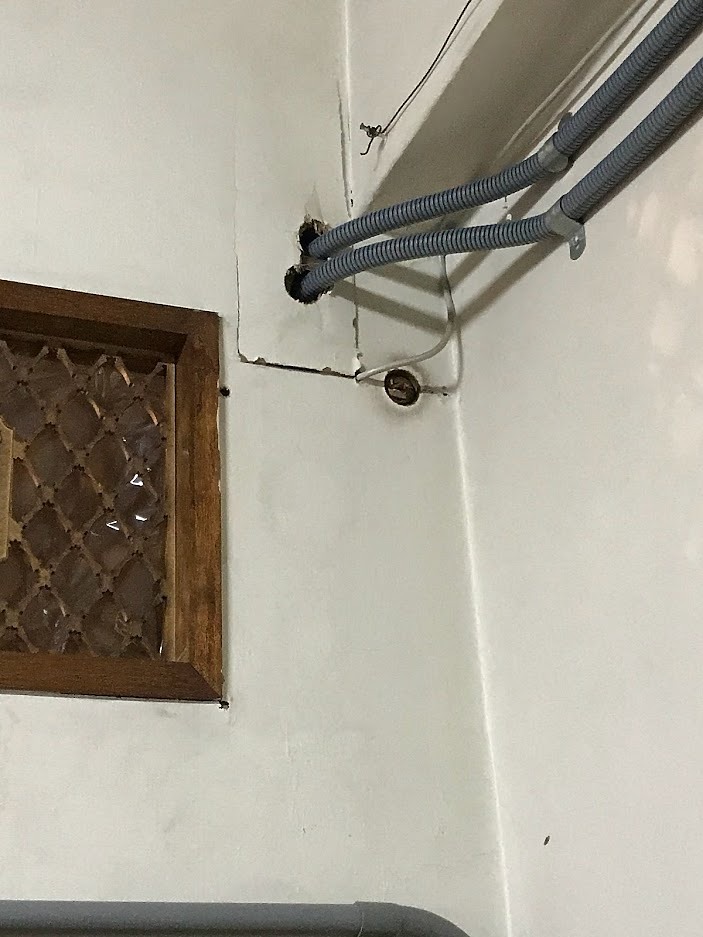

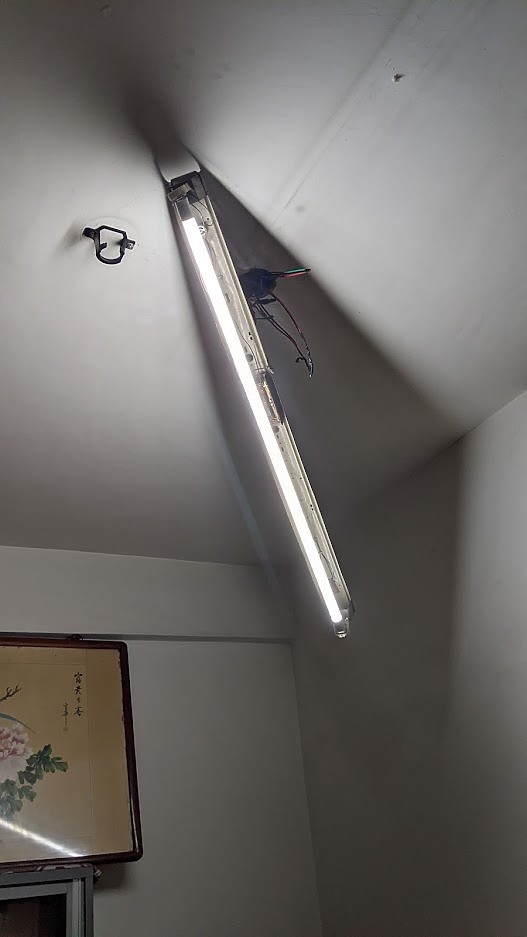

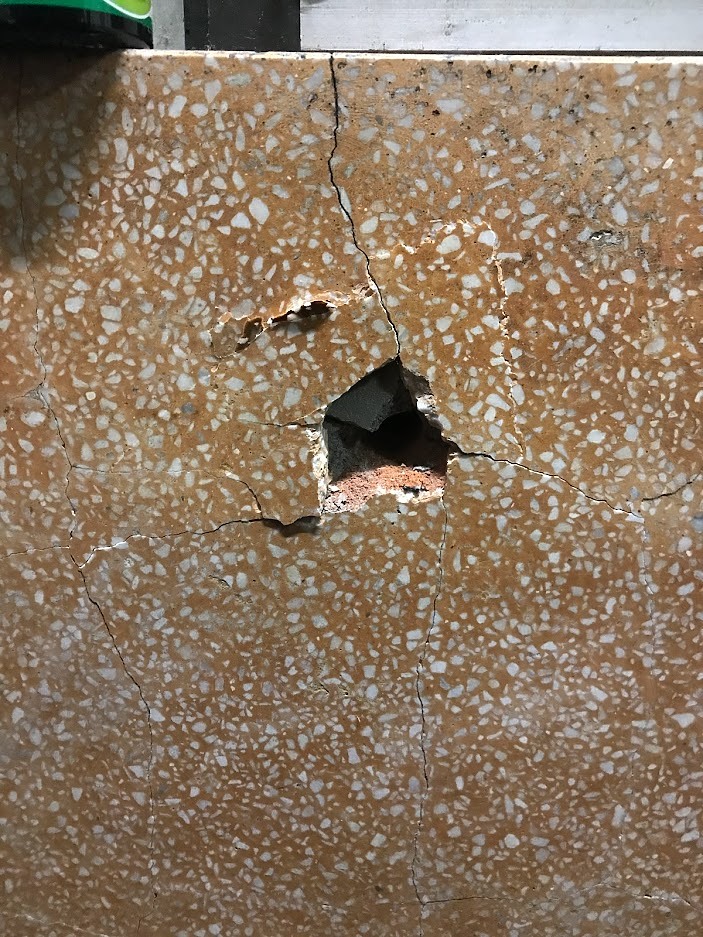

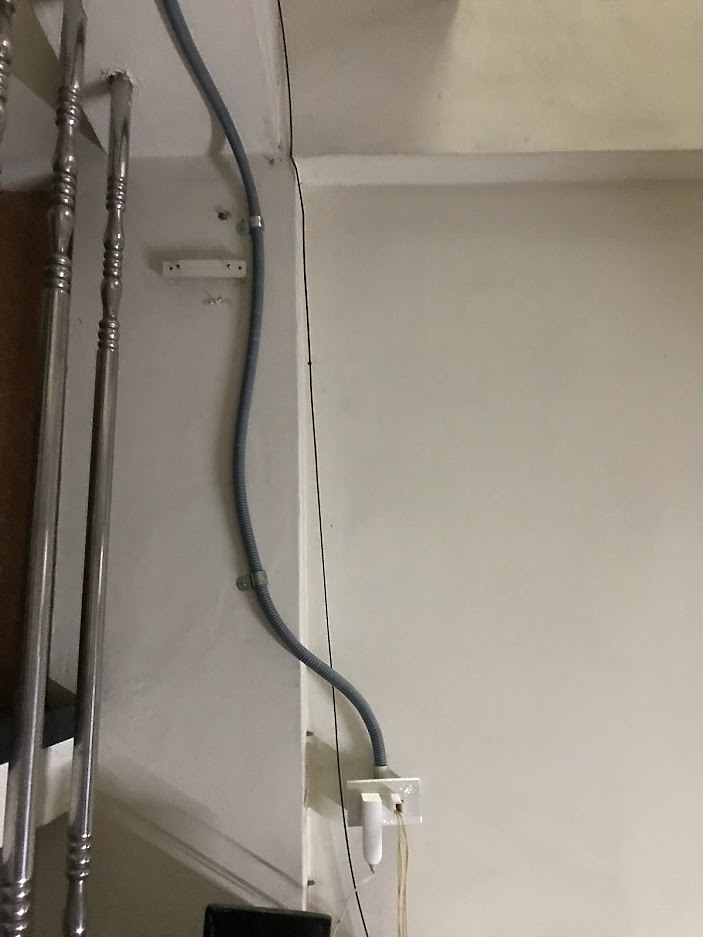

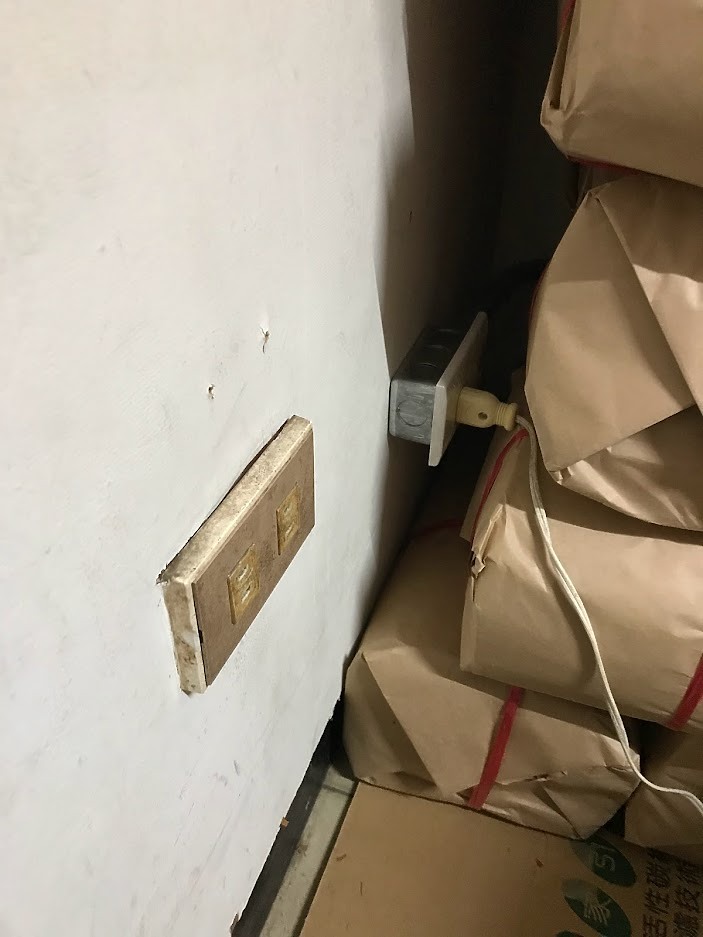

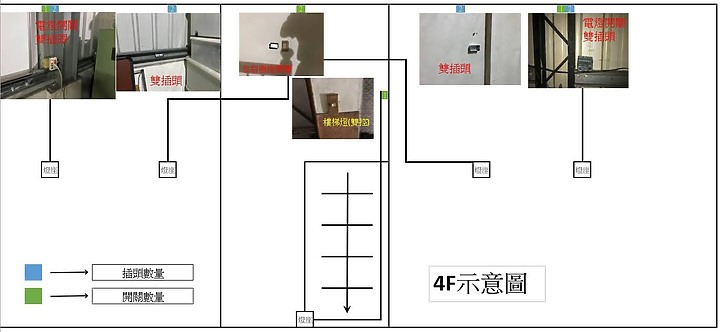

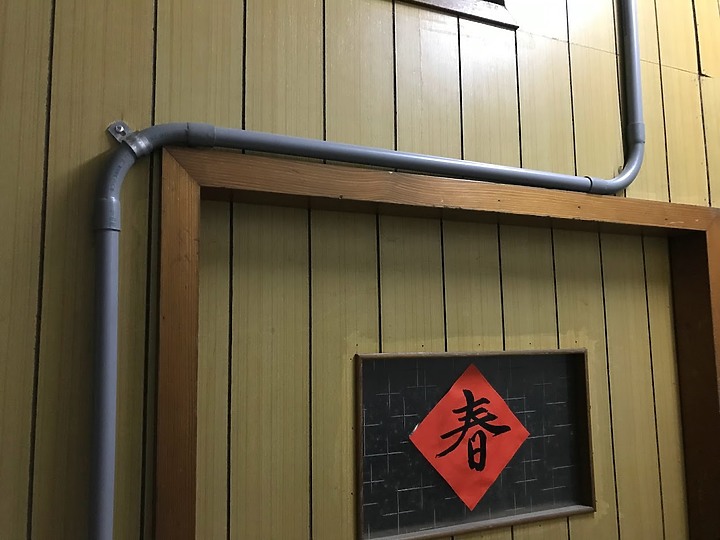

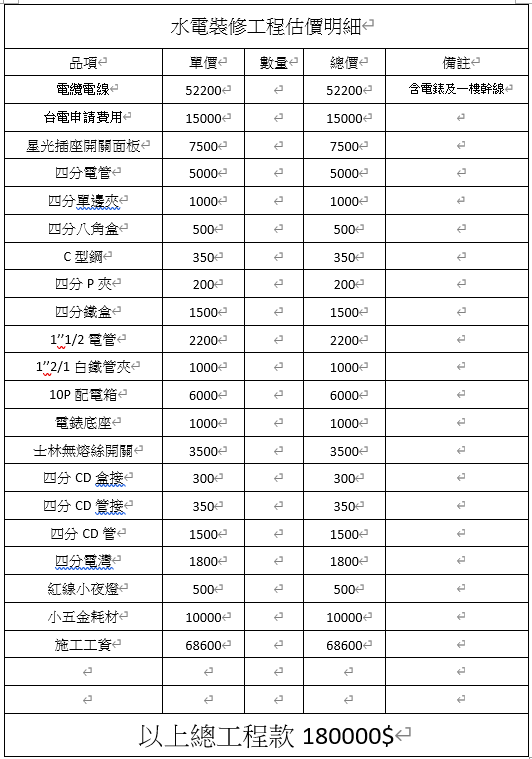

上面是施工方給我的
在施工耗材部分有跟施工方說費用多退少補,所以再付款前有索取耗材詳細明細,但施工方一直表明需付款才給詳細明細(明細不是給款前提供嗎?),抱著信賴原則就先付款,收到明細後發現報價內容相當模糊,只有耗材名稱跟費用但無使用數量,詢問施工方只表明他施工用很多耗材,因用太多所以沒有做紀錄,所以只能提供大概報價,但先前有說多退少補,如果耗材使用過多應該更要詳細報價請款才是,為何只給簡單報價?!

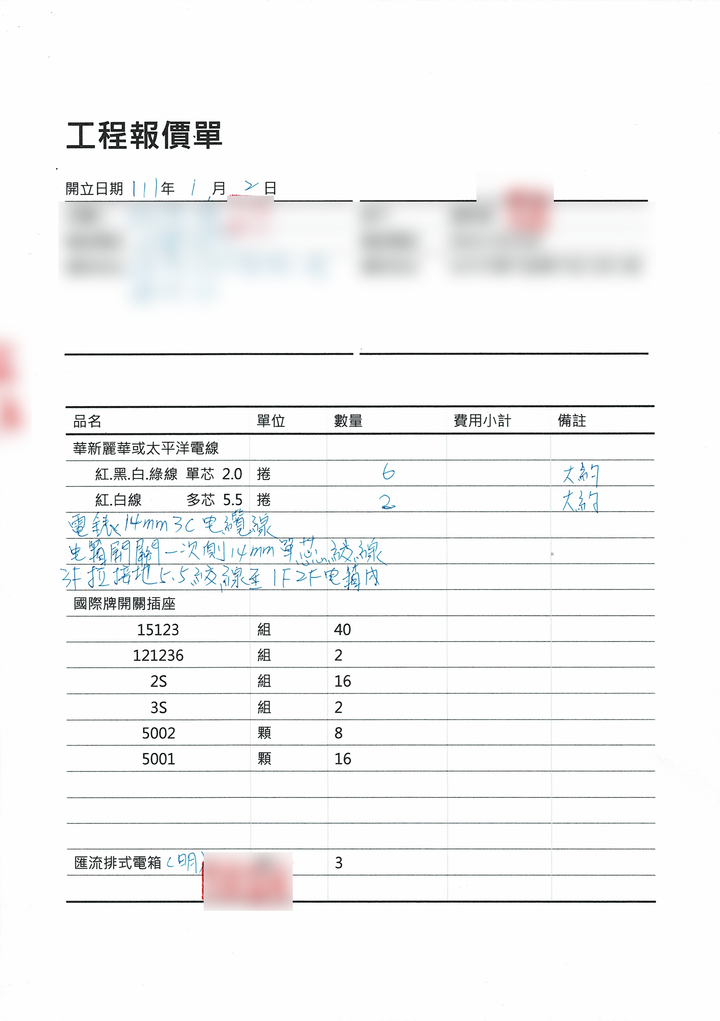

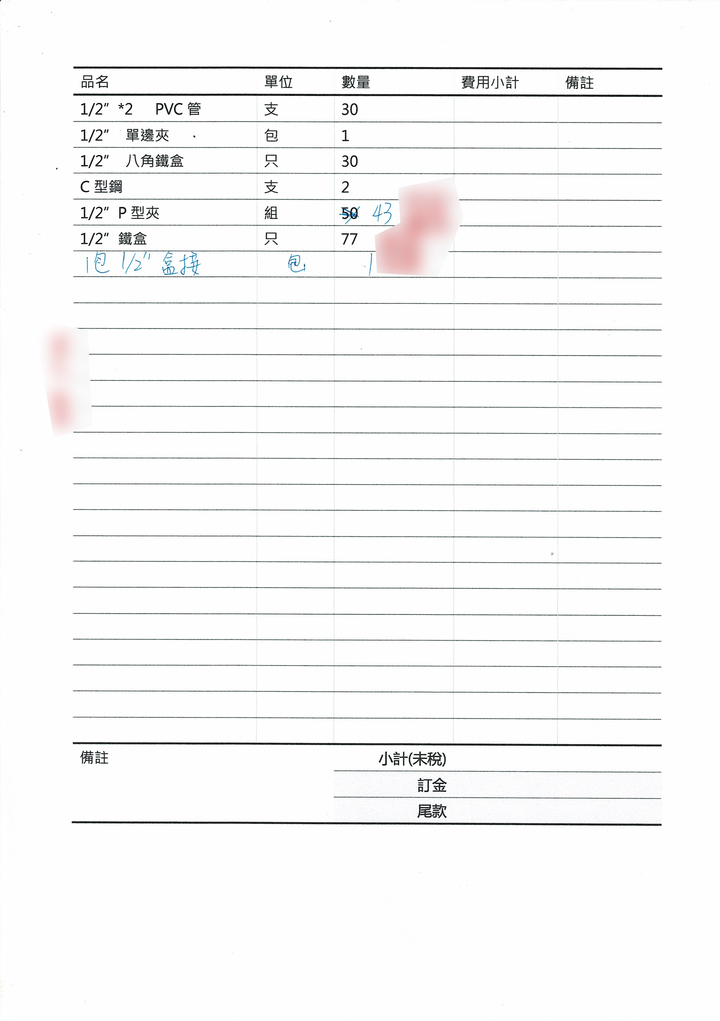

下方是我剛要跟他簽約時的(他說價格跟數量完工時會給...)
〔心得〕家中電路重拉心得 (長文)〔心得〕家中電路重拉心得 (長文)

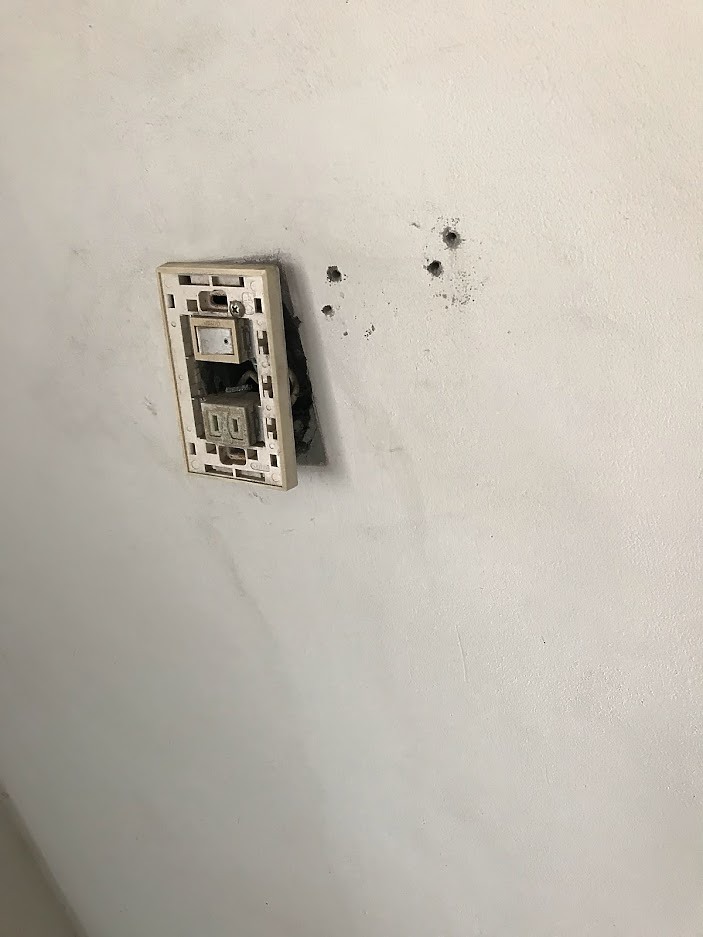

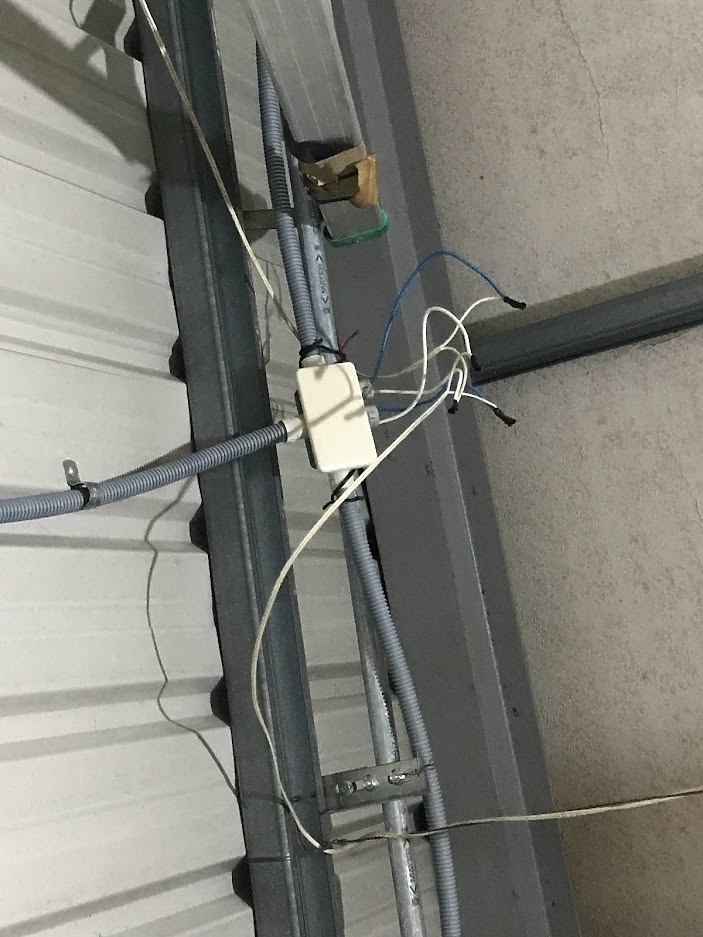

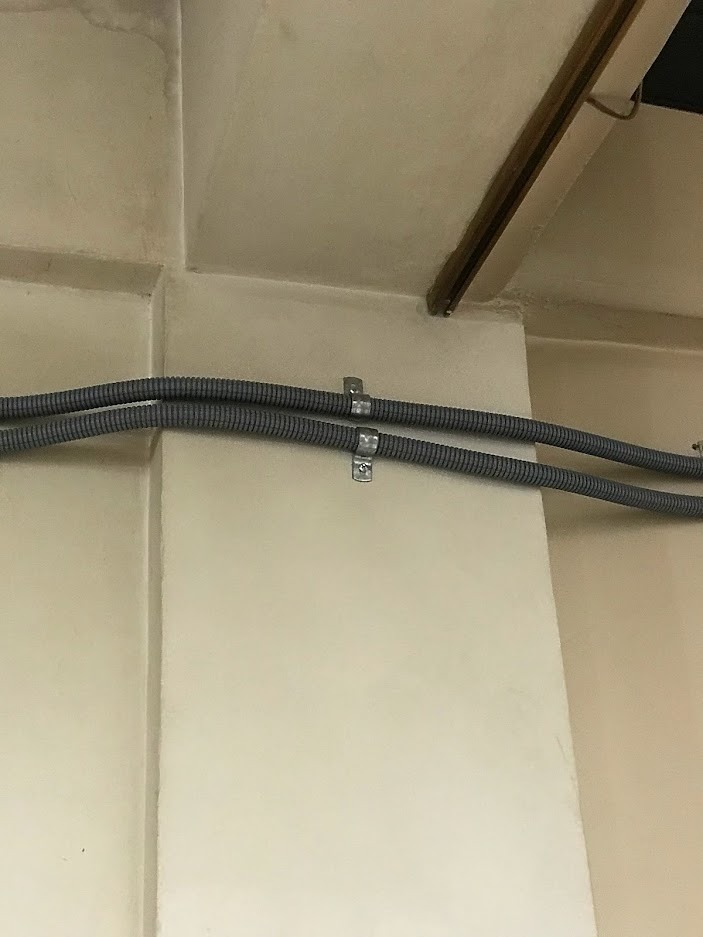

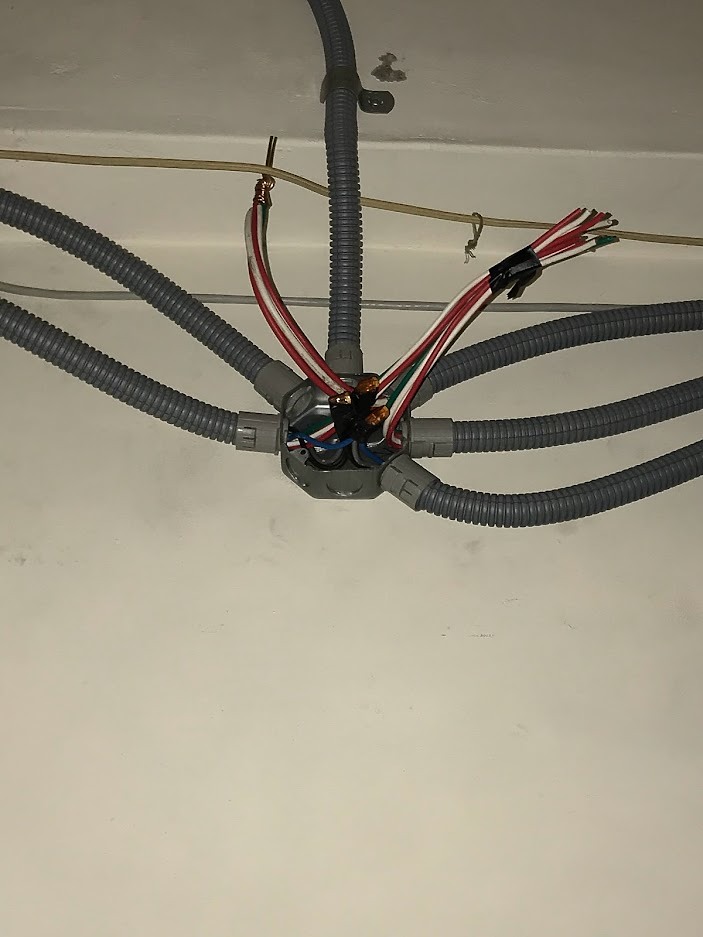

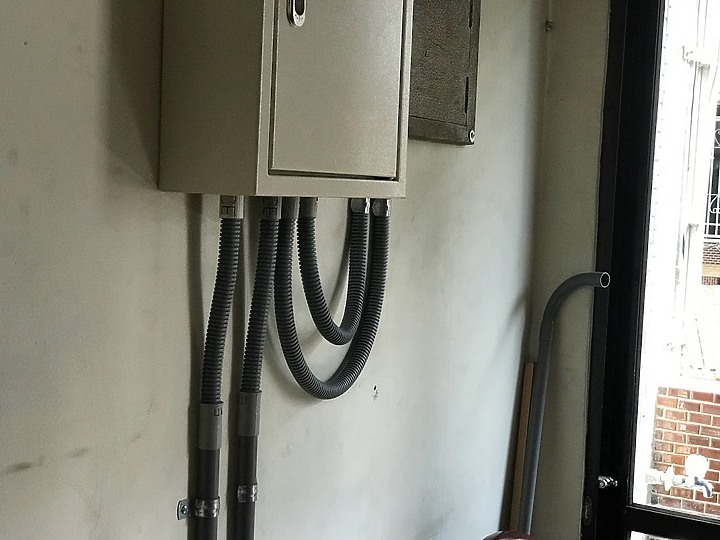

當然最後還有最重要的,那就是證據的保留!因為我在施工後發現問題很多,跟施工方提出後對方都有答應之後會處理,但是…之後並沒有處理,還說處理要我再去買料給他用,好家在每次通話都有錄音,要不然都會被對方給說沒這回事!

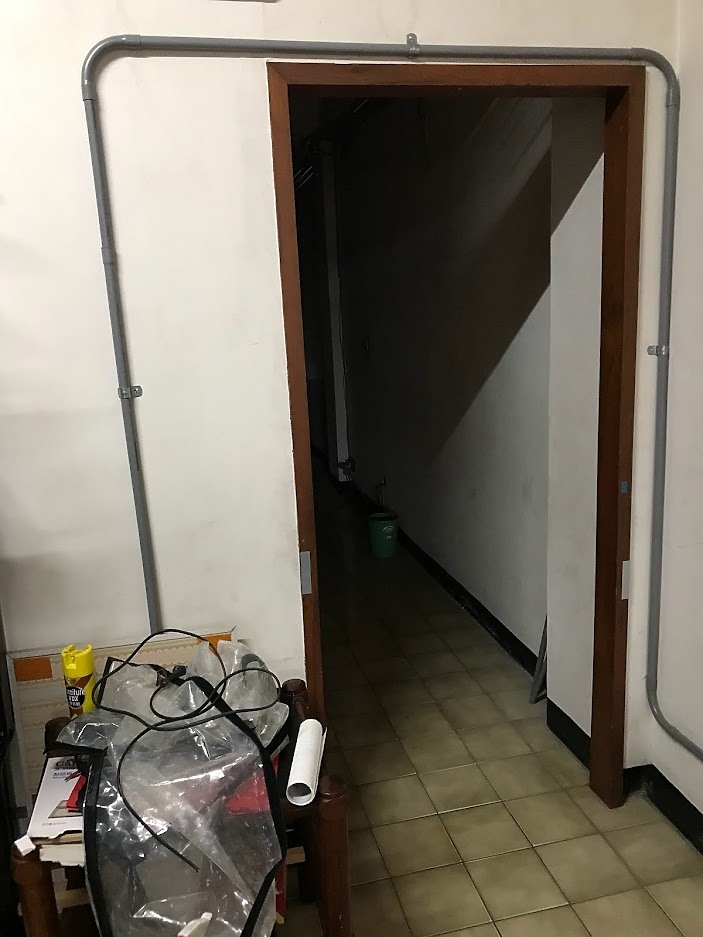

最後附上施工時及施工後的部分照片的網址,感謝大家讀完這篇心得。

GOOGLE相簿
2022-02-05 10:48 發佈
12月還能找到水電專業人員,

這生意一定很差!
tom70
tom70 樓主

跟我說110V電器可以接220V電源和4尺LED燈座可以用4尺一般燈管試的水電還真是第一次聽說呢!

2022-02-05 21:11
最近缺工好嚴重Orz 感謝樓主分享心得
寶貴的經驗文,
感謝樓主分享。
01常態:產品出包,非用戶比用戶還生氣
連結是 完工圖?
這跟我想像中的重拉差很多~還要18萬~是我不懂行情嗎?!
感謝 血淚教訓分享。 但好奇的是既然有丙配 沒從事相關工作嗎?
水電本來就這種生態 沒講沒寫 寫太清楚就不接了。 因為無法獲利啊。
tom70
tom70 樓主

因為丙配是高職的時候考出來的,現在只是純粹興趣而以。獲利問題其實也有抓給他...只是施工方就...

2022-02-05 20:52

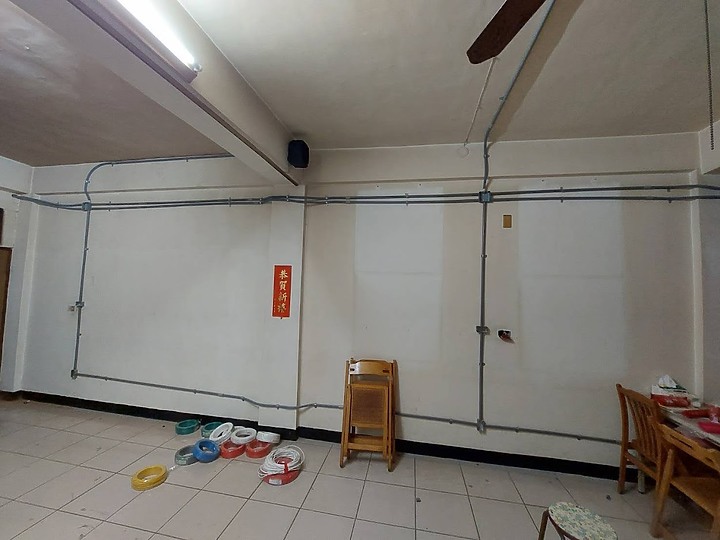

全配明管

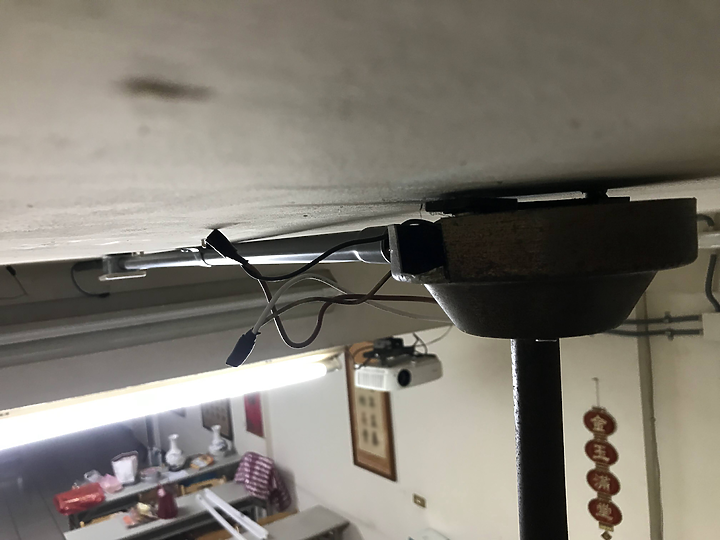

我對家中冷氣裝在樓梯間比較有興趣,這太不正常了!
tom70
tom70 樓主

二三十年前的窗型老冷氣,因為裝設需要所以放在配電盤附近~

2022-02-05 20:50
FUBAO

[都買]

2022-02-05 20:58
煙雲煙

2010年時,一捲 2mm單芯線 600元。

2022-02-05 21:55
tom70 wrote:
因為家中使用較大電力電氣時牆壁會產生溫熱感,所以想在年前更換完成。
但是年中將近(110年12月)各個實體水電都沒空,所以只好上網找水電,但因為種種關係變成誰看誰嫌的狀態…

家裡是超過40年透天厝,一樓有部分為營業區域。

我個人是電機科畢業擁有丙級室配證照,所以對於水電也是有些許了解,閒暇時也喜歡動手DIY,在這次想說給予網路上找的水電工作室方便,所以很多合約都沒有很強制落實,所以造成這種下場。

因此將我這次的經驗分享給大家,希望大家可以不會像我們家一樣糟糕…

合約簽訂:
在一開始也是最重要的東西,所以需要的是公正嚴謹的合約才是合適。千萬不可以因為對方說沒辦法或是需要添加費用才可施作而讓步,一切都要緊按照合約。

而我簽的合約是參考平日在看的”超認真少年”的合約稍加修改而成的,但有部分刪減,所以也有部分因此產生問題。所以將我碰到的問題拿出跟大家分享。
前面中所的規劃並沒有太大的問題,要注意對方的設備要準備齊全不可以因為施工方說沒有就讓他用隨意的方式施工,只是因為施工方說原本就電表沒有接地,如果要接地的話要再加錢,所以可能要再跟施工方討論(但我在後面估價單上插座絕大部分都是三孔的插座,對方卻說我沒有說要接地所以要加錢)

付款辦法這邊我出現失誤造成施工方完全不理我,甚至於還跟我在監工的父母說要加錢,這邊的問題就是─錢不能一次給太多!

我一開始跟施工方討論時,他說一開始要1/3的貨款!因為要叫料所以我也沒有想太多,結果變成我所付的款項比例變成了,1.給33% 2.給27% 3.給30% 4.給最後10%。

所以噩夢來了…最後時才問有給標案的親朋好友,才知道驗收要佔大頭否則施工方都不會鳥你,所以一般來說剛開始給的訂金最好給10%左右才是最保險的,最後的驗收款項最好有50%左右,其他的比例就依據施工完成度再給。

匯款是我想用銀行有的紀錄作為匯款依據,要不然對方說你沒匯或是少匯至少都還有證據。<─真的很重要!

第六項其實跟施工方討論時間依據雙方協議就可以了問題不大,最大問題是第七項的工程進度!

第七項中的施工工作日誌非常重要,因為我沒注重造成一大堆的問題。
首先跟報告一樣;人、事、時、地、物都非常重要。

人:當天施工人數。

事:當日施作項目,(例如2F後段明管作業裝設,更換2F前段線路,裝設3F開關插座…等等
)以及遇到的狀況(障礙物或物品損壞)。

時:施作時間。

地:施作區域。

物:施作物件數量。這真的非常重要!最好是當天施作完後要離開前去清點或是請監工清點,不然會產生一堆問題!

〔心得〕家中電路重拉心得 (長文)

第八項是保障我們事主的條款,所以絕對要留意。(尤其是始更換之,一開始施做不行就換不要想幫對方想太多太好)。

第九項也是合約中的重點,一般而言配明管的施作都會按照既有習慣,但是習慣不能讓施作方承認,施作方式要嚴謹的訂下,最好是有施作簡圖及施作範例(例如直角施作方式,遇到柱子的施作方式等等細項)。

當然有設計圖是最好的,還要有施作的定點(插座及開關位置),這樣才可以確保材料數量以及施作位置(不要跟對方說”依你們施作方便”,否則就會變成隨便)。施作方法(像我家比較大,可以要求施做完一層再換一層;換完的孔洞要加盲蓋等等)

其他項目也可依據原本項目填入。
最後的報價單一定要上網去爬要換的線材及開關插座以及電箱,大部分都可以找到想要的規格,甚至於施作區域的一般行情。(我使用的是國際牌開關插座以及華新和太平洋電線)。

最後付款時要注意最重要一點,如果有規定施工方需提供施工相關資料,最好在收到所有應付資料在給款。

在施工耗材部分有跟施工方說費用多退少補,所以再付款前有索取耗材詳細明細,但施工方一直表明需付款才給詳細明細(明細不是給款前提供嗎?),抱著信賴原則就先付款,收到明細後發現報價內容相當模糊,只有耗材名稱跟費用但無使用數量,詢問施工方只表明他施工用很多耗材,因用太多所以沒有做紀錄,所以只能提供大概報價,但先前有說多退少補,如果耗材使用過多應該更要詳細報價請款才是,為何只給簡單報價?!

下方是我剛要跟他簽約時的(他說價格跟數量完工時會給...)
〔心得〕家中電路重拉心得 (長文)〔心得〕家中電路重拉心得 (長文)

當然最後還有最重要的,那就是證據的保留!因為我在施工後發現問題很多,跟施工方提出後對方都有答應之後會處理,但是…之後並沒有處理,還說處理要我再去買料給他用,好家在每次通話都有錄音,要不然都會被對方給說沒這回事!

最後附上施工時及施工後的部分照片的網址,感謝大家讀完這篇心得。

Google相簿

這種施工品質,一萬八千元 都還嫌太貴!
ppt15966

"這種施工品質,一萬八千元 都還嫌太貴"__18萬不一定合理,但一萬八千元 連線材錢都不定夠啊..

2022-02-05 14:11
tom70
tom70 樓主

其實我之前爬各個購物網站與水電材料行,大約材料價格約45K左右...

2022-02-05 20:55
醜到哭
tom70
tom70 樓主

來家裡拜年的超過10組家庭,沒有一個不嫌醜的 T . T

2022-02-05 20:56
