這樣的施工過程 ,房子結構會有問題嗎?

家人今年上半年買了塊地後,跟營造商簽約請他們蓋房子
目前進度是二樓開始建構板模
原以為該公司打合約、報價頗有制度一樣
孰知....
中間波波折折各項令人心煩就不提了
但想問板上大大

這樣的施工過程 ,房子結構會有問題嗎?

這是前幾天一樓的現況
自一樓灌漿翌日起算第九天一早就看到把天花板跟樑的板模拆了
支撐柱也拆到剩樑的部分
而樑的支撐柱看起來也不是很密集
看到當下是滿傻眼的
之前在網路上查詢都說天花板板模14天後拆
樑的板模滿21天拆
阿現在這麼早拆是???
當天早上立即反應請工地處理
因為房子蓋在外地 平常工作也忙
平日多請在該地的親戚去巡視現場
唉......
更糟的是 第十天早上親戚去看還是沒把支撐柱補上
當天中午我們喬時間去現場也沒人在場,支撐柱還是沒補上
直到傍晚親戚再去看才有補上
但板模那麼早拆加上支撐柱的問題
實在很擔心結構是否會影響到阿!!!!!!!!??????????
實務上這部分可以請營造廠負擔保險嗎?
合約是打結構體保固兩年
但這樣的施工過程讓我們實在很憂心阿QQ
有請板上大大解惑了,謝謝!!
2016-09-15 22:57 發佈
spend5566 wrote:
家人今年上半年買了塊...(恕刪)


九天應該還好,早拆應該有工期的問題!之前早春在北京蓋廠,水泥會結霜,現在還是好好的!頭香!
個人認為是建商進的模板數量不夠,標準工期應有兩套半

至於提早拆看是提多早,七天以上強度應有達到70%+

個人的認知是避免往上建時承重造成結構裂縫

但這也需有養護時間配合,可建議找時間觀察拆模當層的狀況

至於回撐嘛.....已經拆模了我是覺得怎麼撐都沒用了
感謝樓上兩位大大的回答
既然它們一樓施工這麼早拆已成事實
我們也只能勉強接受了...??囧
只是在想有沒有其他的保障可以擔保阿....比如投保之類的方式
往後也只能多從工作中抽出時間來要求施工了...

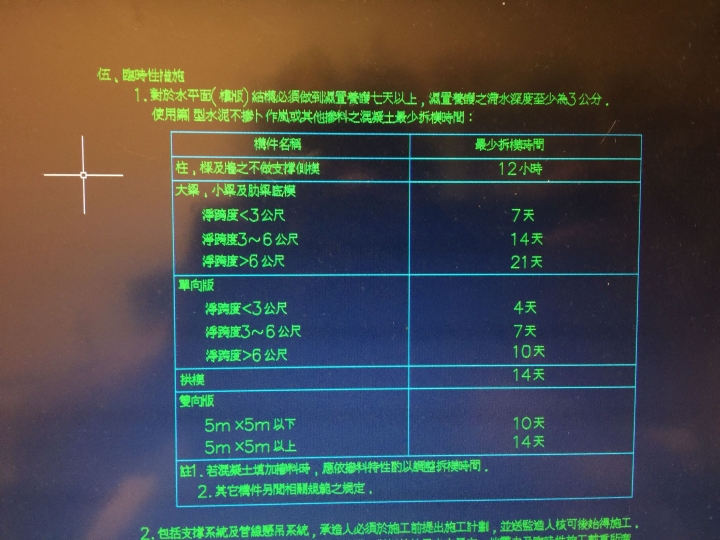

給你參考一下,這是結構技師公會的標準
有專業的標準,現場你自己在看看吧⋯⋯
不用聽鄉民怎麼說啦⋯⋯
謝謝熱心板友找資料供查詢
因為我們建築面寬大於七米
請建築師設計中間不留柱
所以我們一樓若依表格所示應該都太早拆了
只是想上來問問有沒有人碰過像這樣子不照規矩來的
又遇上了該怎麼處理會比較好

spend5566 wrote:
謝謝熱心板友找資料...(恕刪)
水平量過嗎?
沒問題就都沒問題
拆了~~撐回去是沒用的!!

可以知道你的感受~~之前研究過自建~~確實問題會很多

就只能說別再有其他狀況!!多注意後續施工養護~~還有樓上要蓋下去!!

請找工頭或負責人談清楚~~後續你的要求~~不然..........

畢竟房子是你在住的!他人施工完就沒事了~~多注意吧!!!
分享最快樂~~~ 有你才能更進步~~
謝謝板友的分享
我們沒有量水平欸⋯
當初也沒想那麼多,單純覺得那塊地很適合很喜歡
在承接前手打的營造合約
沒想到蓋房的營造單位這麼不照規矩
上百萬又關乎安全的東西啊!!
每天都在操煩這個就飽了...
