原本浴室的配置是,一進門依序為淋浴、臉盆和位在最裡面馬桶。
最近終於進行浴室大改造,往理想中乾濕分離的浴室前進。

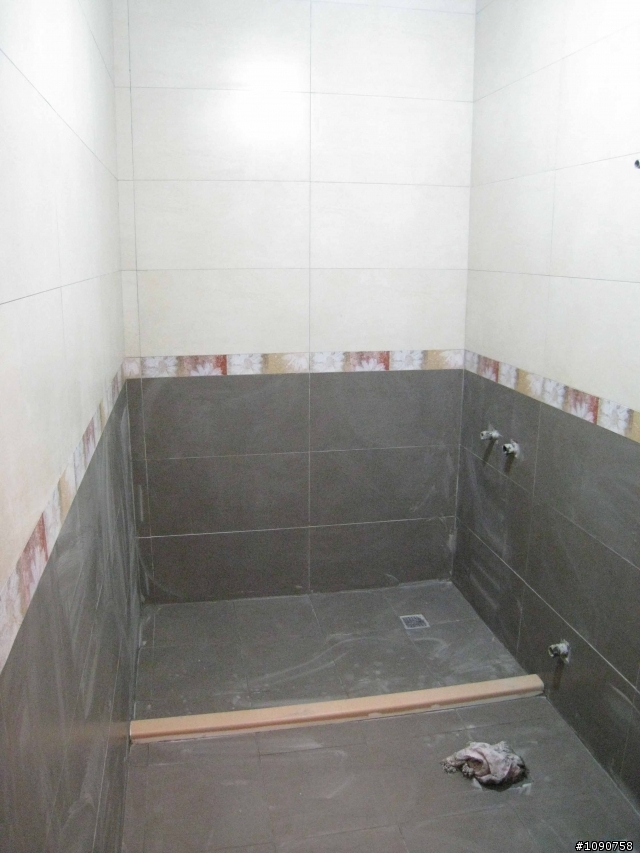

這是浴室改造後的示意圖,大概可以分成濕的淋浴區和乾的馬桶臉盆區。

改造不外乎敲除、廢棄物清運、水電配管(糞管移位)、打底、防水、貼磚、天花板、淋浴拉門和衛浴設備安裝。因為廁所位在二樓,所以糞管和排水管的更動是在一樓天花板上進行,而不是採浴室墊高的方式。

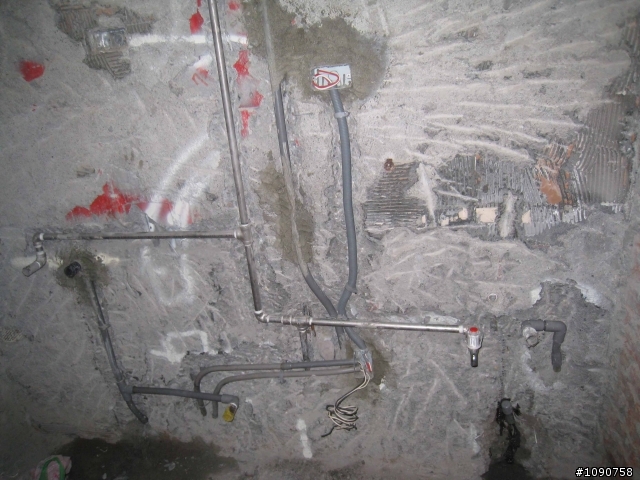

冷熱水管和電管都擠在那面牆裡,有點擁擠,有點複雜。

糞管因為往右移,所以重新鑽洞,因為要鑽的位置剛好有熱水管通往廚房,所以不能用'洗的',水電師傅慢慢往下鑽,鑽好以後位置是差不多了。

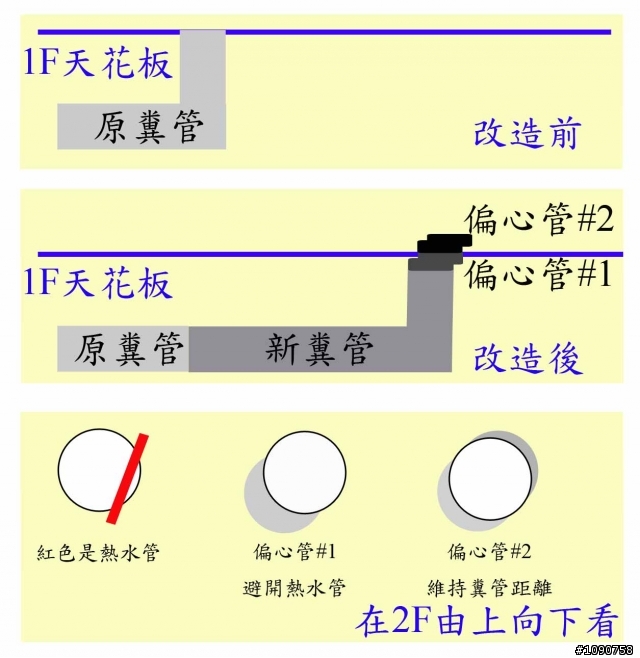

一樓天花板原有的糞管往右延長後再往上延伸。
第一個偏心管是為了不卡到洞口右下方的熱水管,但是這樣一來糞管距離就不到30cm。
為了30cm的糞管距離,只好再接一個偏心管。所以總共有二個偏心管。

有沒有人可以告訴我一連二個偏心管,到底大便會不會卡住?
因為偏心管為了要偏心,管徑是比原糞管小的(畢竟要轉方向)。其實我很擔心以後馬桶會堵住或不順...雖然水電師傅說不用擔心,雖然統包也說不用擔心,雖然統包和水電都是好人,但是...唉~
目前改造進行到貼好磁磚,磁磚是用馬可貝里的萊特石( 30 X 60公分)。
遠看其實還不錯,中間是乾濕分離用的人造石門檻。

當初我有問泥作師傅,為什麼裁切的磚要靠左邊,這樣不是很明顯嗎?泥作師傅的回答是因為門是往左邊開,左邊門會擋住,眼睛看到的會是右方,所以維持右邊是整塊的磚。但是我的不專業認知是右邊都是衛浴設備(臉盆、馬桶和淋浴門),應該會遮住視線,所以裁切的磚應該要靠右。
不過其實只要貼的整齊,裁切的磚靠那邊應該都會好看。
仔細看貼好的磚,發現有幾個地方不是很和諧。我知道泥作是很憑手藝的一項藝術,所以年資、技巧、細膩度和工資多少會影響~我不知道我的統包給泥作多少工資,但是我想請大家幫我鑑定一下以下幾種情況是正常的,還是我太挑剔了?
統包有跟我解釋由於30 X 60公分的磁磚比較大片,加上每片磁磚本身在出廠時就會有些許誤差,或磁磚本身不平整。這些我可以理解,所以有很多地方的磁磚不是那麼平整或是縫沒有對齊,我就算了。目前主要挑出五個地方來看,想請大家幫我看一下:

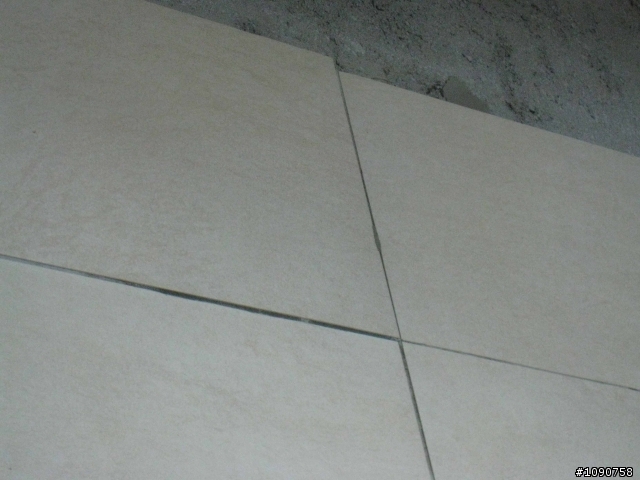

一開門正前方的壁磚(A區),裁切後感覺不是很方正,感覺有點梯形?

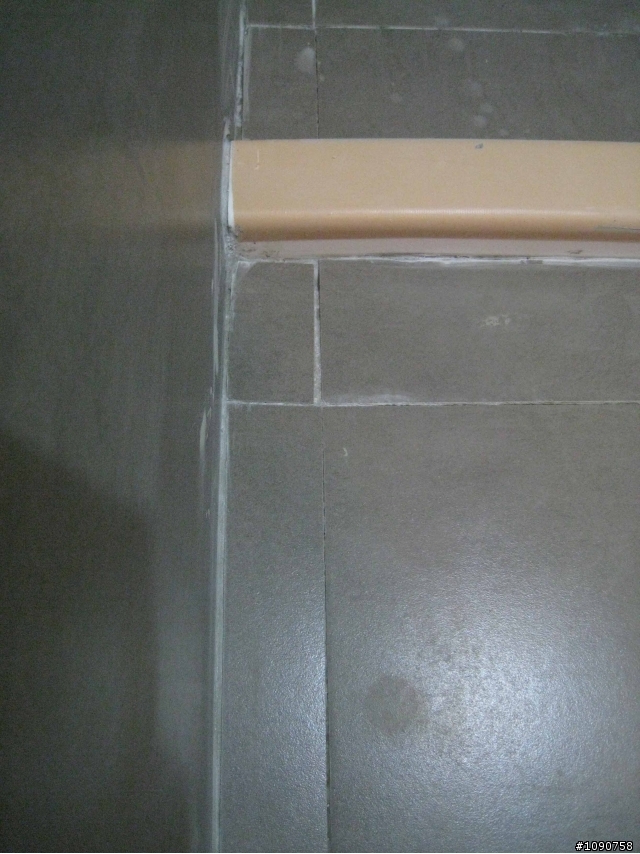

門旁邊的壁磚(B區),以後門裝上去會遮住,但是因為現在沒有門,所以看得很清楚,磚和磚之間並不是同一平面。

近照一張,如果用十元硬幣由下往上滑,滑到這裡會卡住。

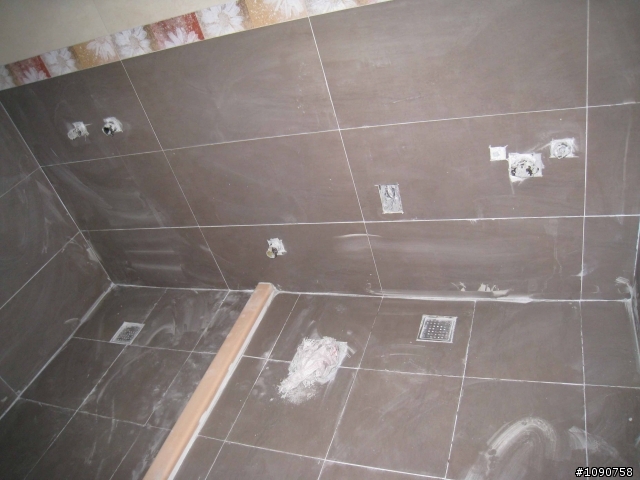

淋浴區的地磚(C區),也是一樣磚和磚之間並不是同一平面。

近照一張,如果用十元硬幣由左往右滑,滑到這裡也會卡住。

踏進淋浴區前的小塊磚(D區),縫隙大小怎麼會差這麼多?在牆角就算了,在這位置想不看到都難!

近照一張,縫沒對齊,大小也不一。

這張在進門右手邊的牆角(E區,浴室全景的照片沒有照到),縫隙沒有對齊。

近照一張,如果是在洗臉台下方看不到就算了,偏偏不對齊在洗臉台上方,每天洗臉刷牙想不看到都難。

這張是在天花板的上方,沒有對齊就算了,反正裝上天花板以後也看不到。

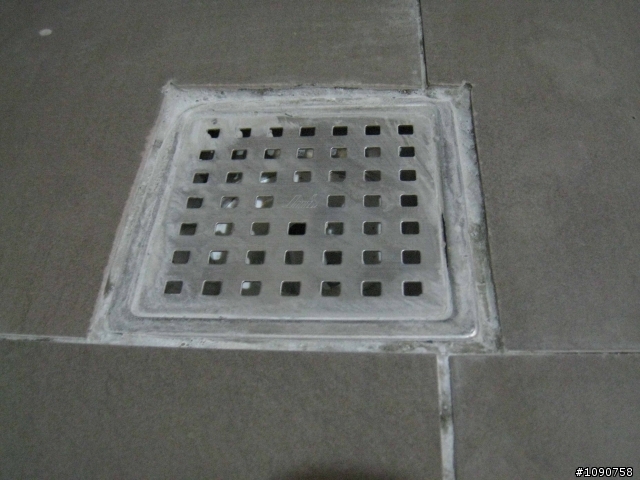

落水頭斜斜的應該沒關係吧?

泥作施工完以後,我馬上打電話跟統包反應說磁磚貼不平整,縫隙沒有對齊等問題,他也很有誠意的馬上趕來看。只是看了以後他就說大片磁磚本來就不好貼,去五星級飯店仔細看也是會這樣等等...,
今天統包有比較有誠意了,他說淋浴區地上的那塊(C區)和進門右手邊的牆角(E區)會想辦法弄好。我就說門後那塊(B區)就算了,反正以後門開開看不到。但是我其實還是很介意,因為門關起來還是看的到阿!
其實到目前為止,統包、水電師傅和泥作師傅都是很客氣,我知道客氣和手藝是二回事,一路以來統包也是有任何問題馬上就出現,所以磁磚這件事我想看看大家的看法?
謝謝!
