- 原訂8/9完工,因業務疏失進行第二次施工。
- 8/21第二次施工,又因業務及師傅故意隱藏缺失,進行第三次施工,另外,施工最後一天業務完全沒有到場監工。
- 9/1申請第三次調整,櫻花未積極處理,9/9才開始安排師傅及板材,拖到9/20施工,讓我們房子至今已閒置一個多月,後續協商時還會聽到「還是你要打公司的0800」、「那我還要不要做」等語帶威脅的話。9/20施工依舊未完成,因為店長板材下錯訂單,重出材料要10天。
- 待續
以下開始本文
家裡的舊房子有裝潢需求,找了認識的設計師負責大部份的工程,廚具不在裝潢合約中所以另找廠商施作。
因為進口廚具有點暴預算,選擇國產廚具,原本以為相較國產廠具工廠,多花一點預算選擇櫻花,可以有比較好的服務及品質,沒想到是裝潢中走錯的最大一步。
廚具為ㄇ字型,總長近500公分,價錢不含三機(僅含1台中島單口IH爐)、水槽、水槽龍頭,簡單說只有櫃體及檯面,應該不算便宜。

【03/31】 初次洽談
【07/01】 簽約
到第一次施工前,共2次場勘、4次到店討論(每次1至2小時)。
【08/08~08/09】 第一次施工
中島側板有規劃插座,先前討論時已告知為了符合大部份餐桌的高度75公分,加上一些緩衝空間,插座底部設定為78公分,再加上1公分的木地板高度,總高度79公分。

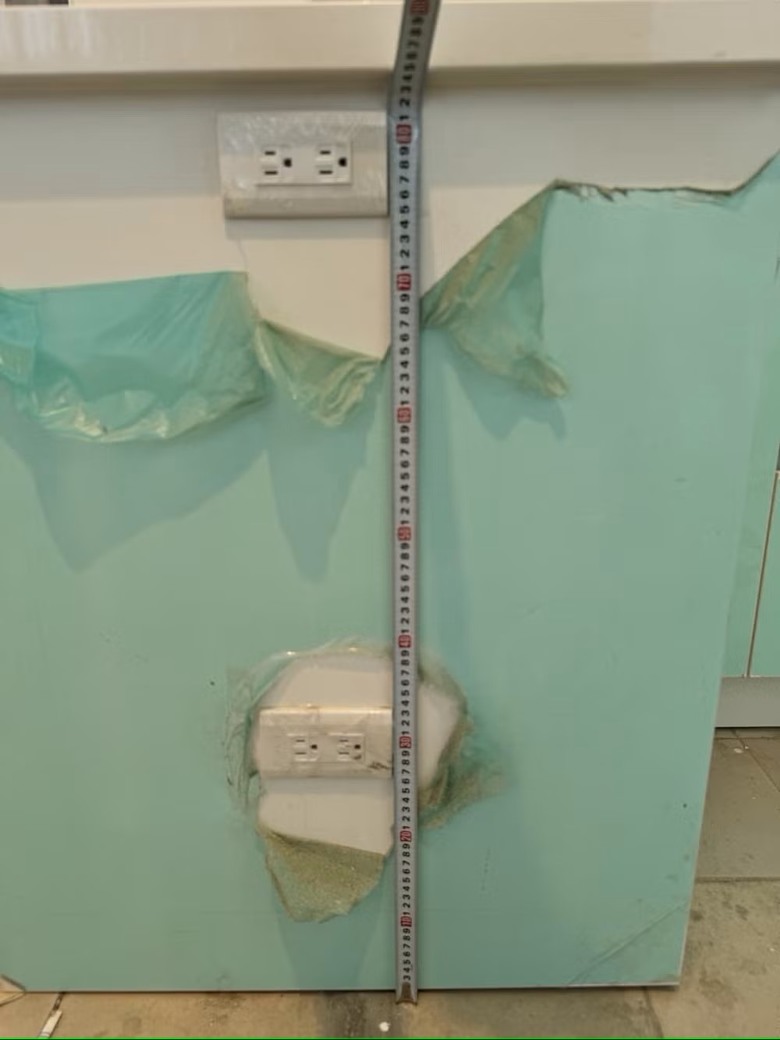

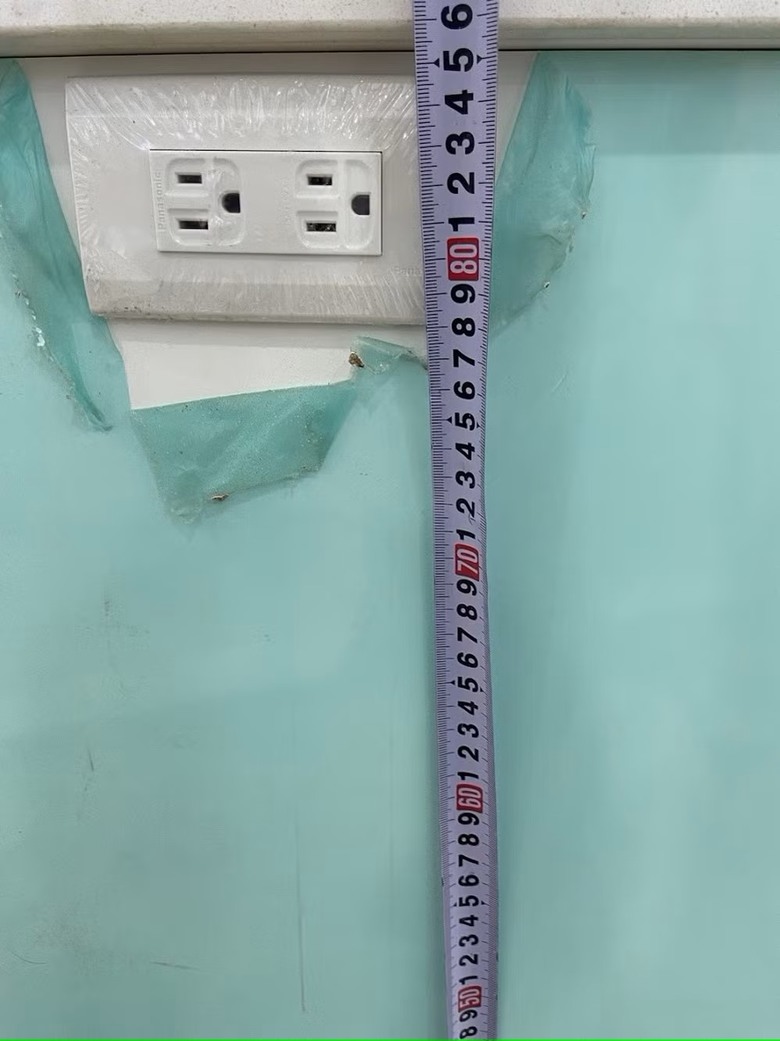

施工後發現,櫻花施工以插座正中心為78公分(還漏掉地板1公分的高度),導致插座底部只有74.5公分,餐桌完全無法靠在中島上。

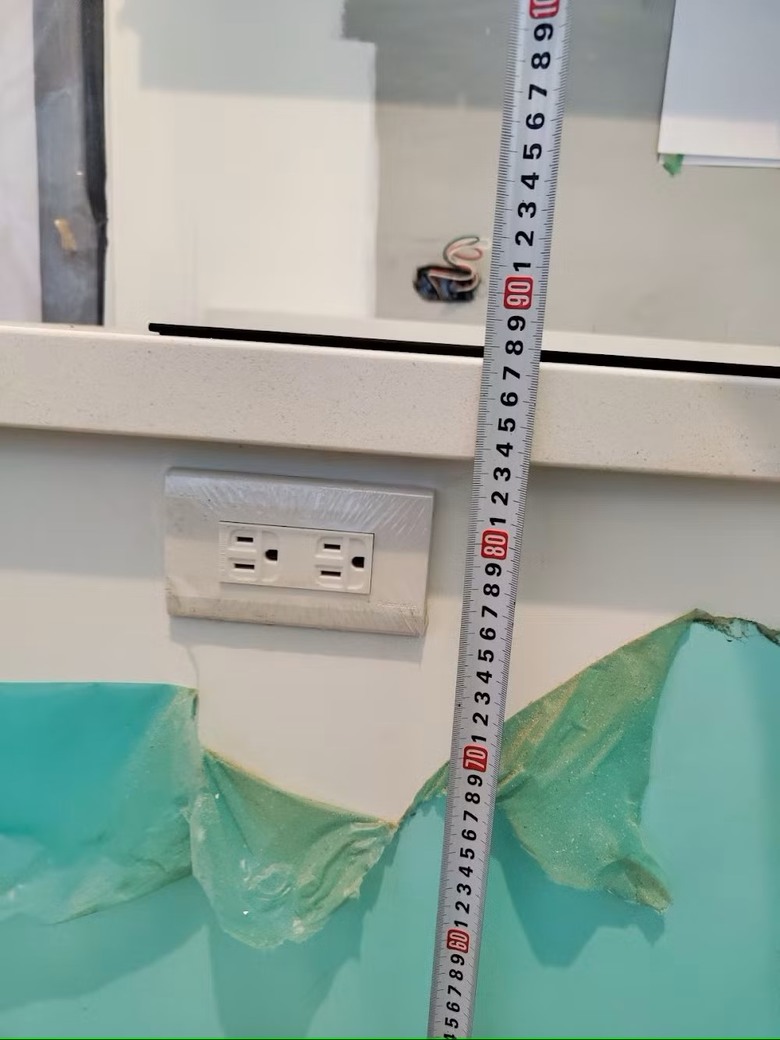

另外一個是檯面高度設定為89,但櫻花施工的結果只有87.5公分

我們討論後重點調整只有2個
- 設定插座底部高度至少要77公分,扣地板後比餐桌高1公分做為緩衝。
- 檯面89公分。

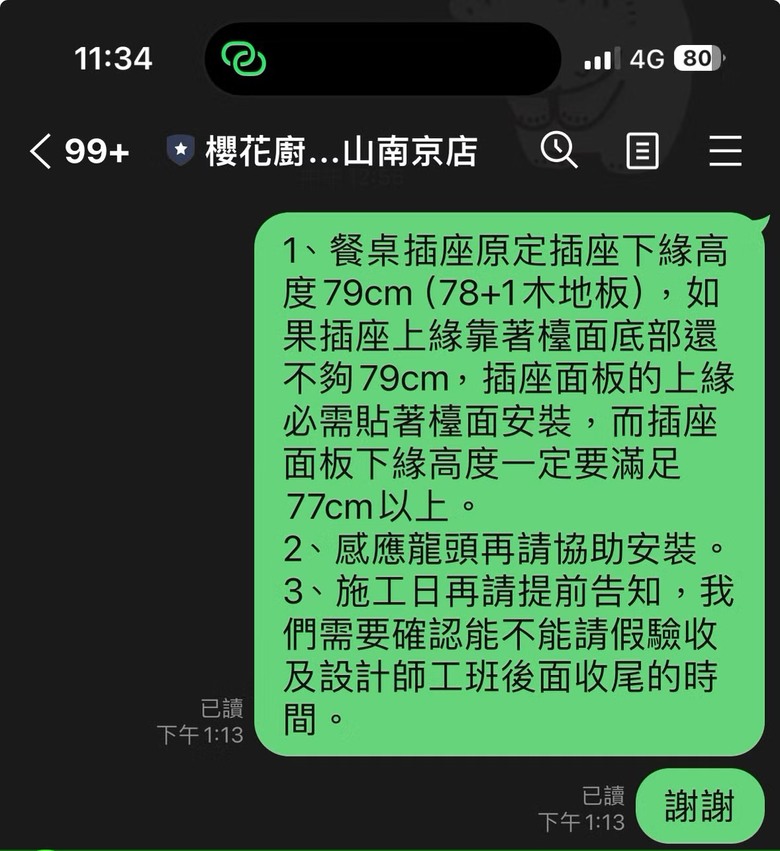

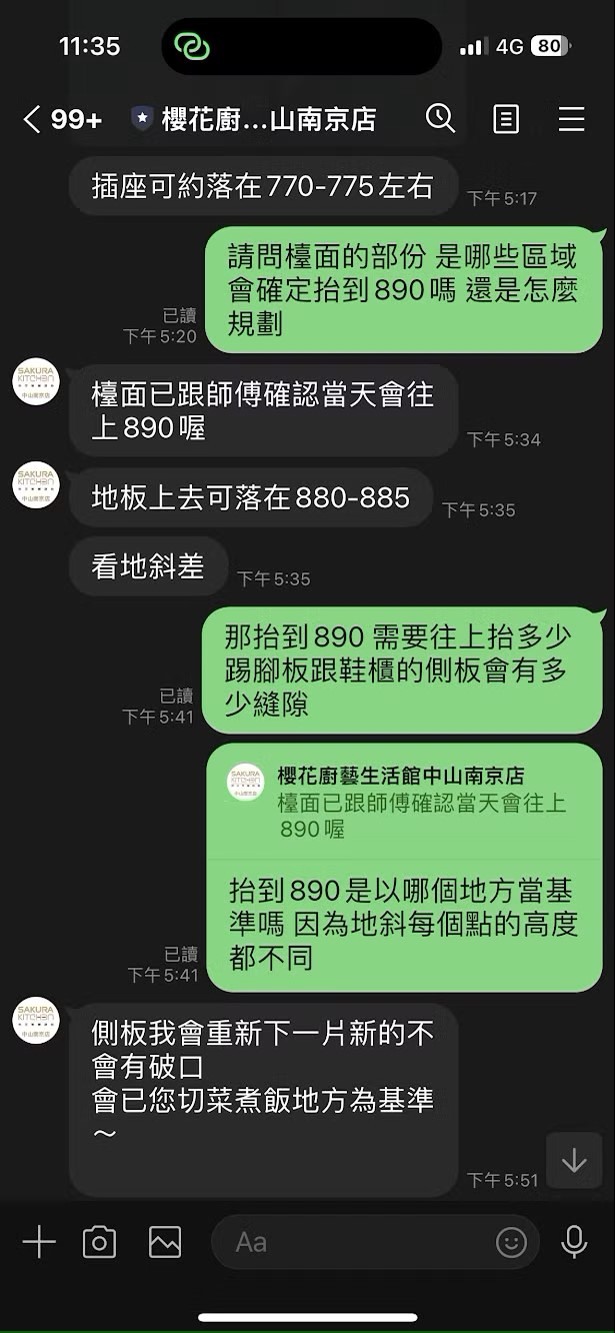

因為原本的插座高度太低,調整到77公分至少要抬2.5公分,勢必造成側板與地板會有破口,業務又完全沒有要處理的意思,我們擔心施工完又有問題,拜託業務去現場再丈量一次,並告知完工後預期的插座及檯面高度,而且確認不會有破口,另外,在LINE上面針對2個重點一問一答的跟業務確認,最後才說下次施工會更換側板,並提出因更換側板工期較長,排在8/20開始施工。

【08/20~08/21】 第二次施工

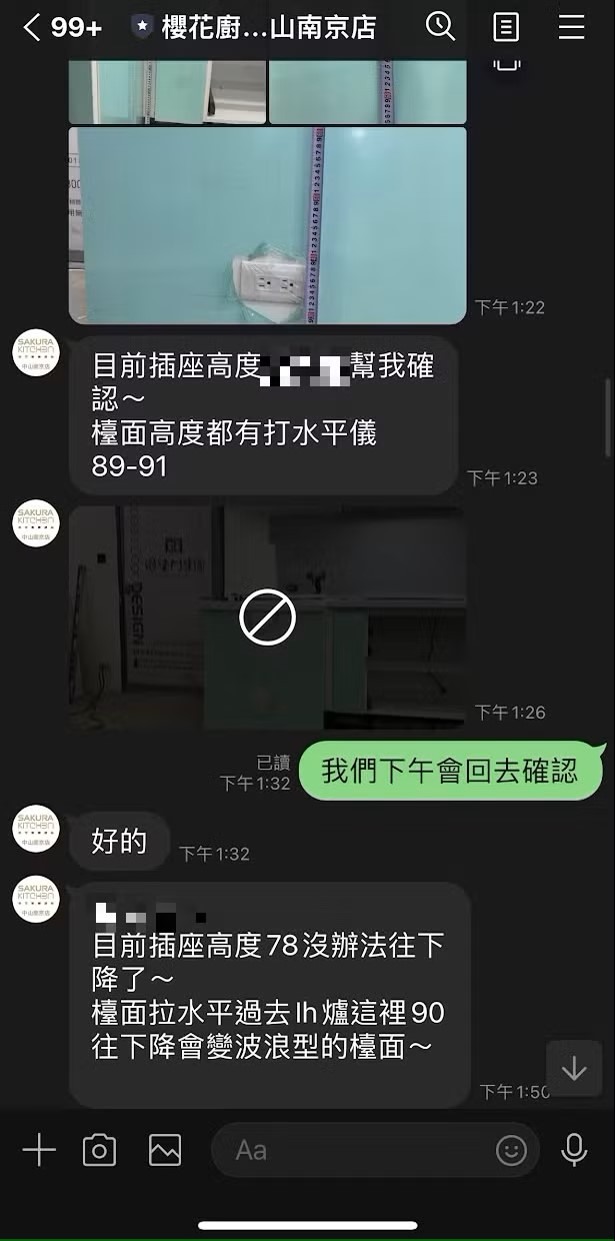

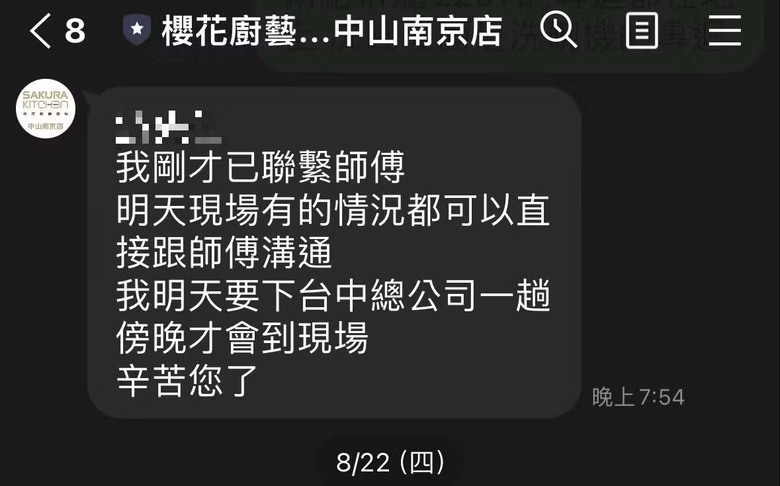

8/20施工依然出包,業務中午傳照片來一直要我們確認,說因為插座底部最少要78公分(規劃要77),檯面降不下來只能在90.6公分(規劃要89),我們說下午回去會做確認,3點多回去時業務已經不在現場,師傅說業務因家裡有事頭腦打結,整個重點只放在插座,完全沒在管檯面高度,跟師傅討論完只能等隔天繼續調整。晚上業務臨時傳LINE說隔天有事回總公司,傍晚才會到現場,等於叫客戶自行監工,而且是用店家而非業務私人的LINE,表示店家也縱容這個行為。

【08/21】
師傅只做到中午說都調整完了,說如果沒有要調整的部份,他就先走了,這時業務完全沒有出現過,最後也沒有來檢查,而櫻花就當做這個案子已經完工,完全沒有來確認施工的品質。
【08/22】

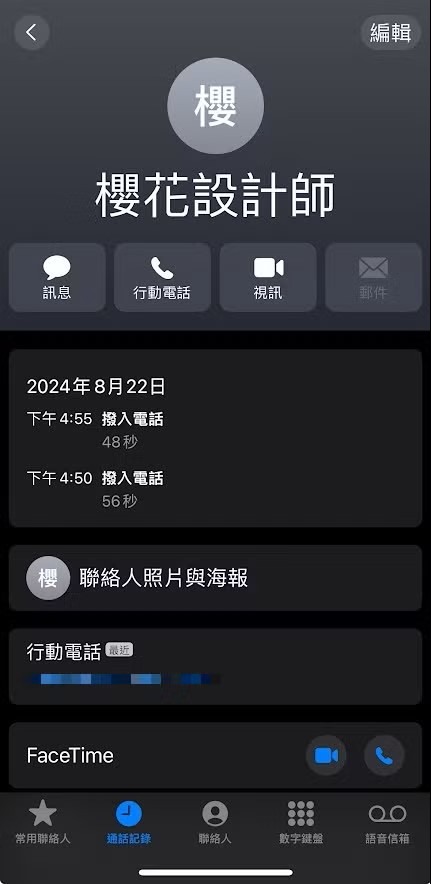

先前就要求IH要貼止滑墊,這天業務突然來電說沒辦法進工地,至於為什麼進不去,因為前兩天櫻花的師傅及業務來施工時,把工地門口的密碼轉到正確位置後沒有撥亂,就這樣放在外面超過整整一天,我們發現後不得已換了密碼,再通知所有工班的師傅。業務聽完密碼,不到5分鐘就來電說貼好了,鑰匙已放回,我眉頭一皺心想,開鎖、檢查兩台IH爐,貼止滑墊,再出來回電不用5分鐘,回家一看果然整圈貼的歪七扭八,我想應該也沒有時間檢查廚具,各位覺得呢?

【08/24】

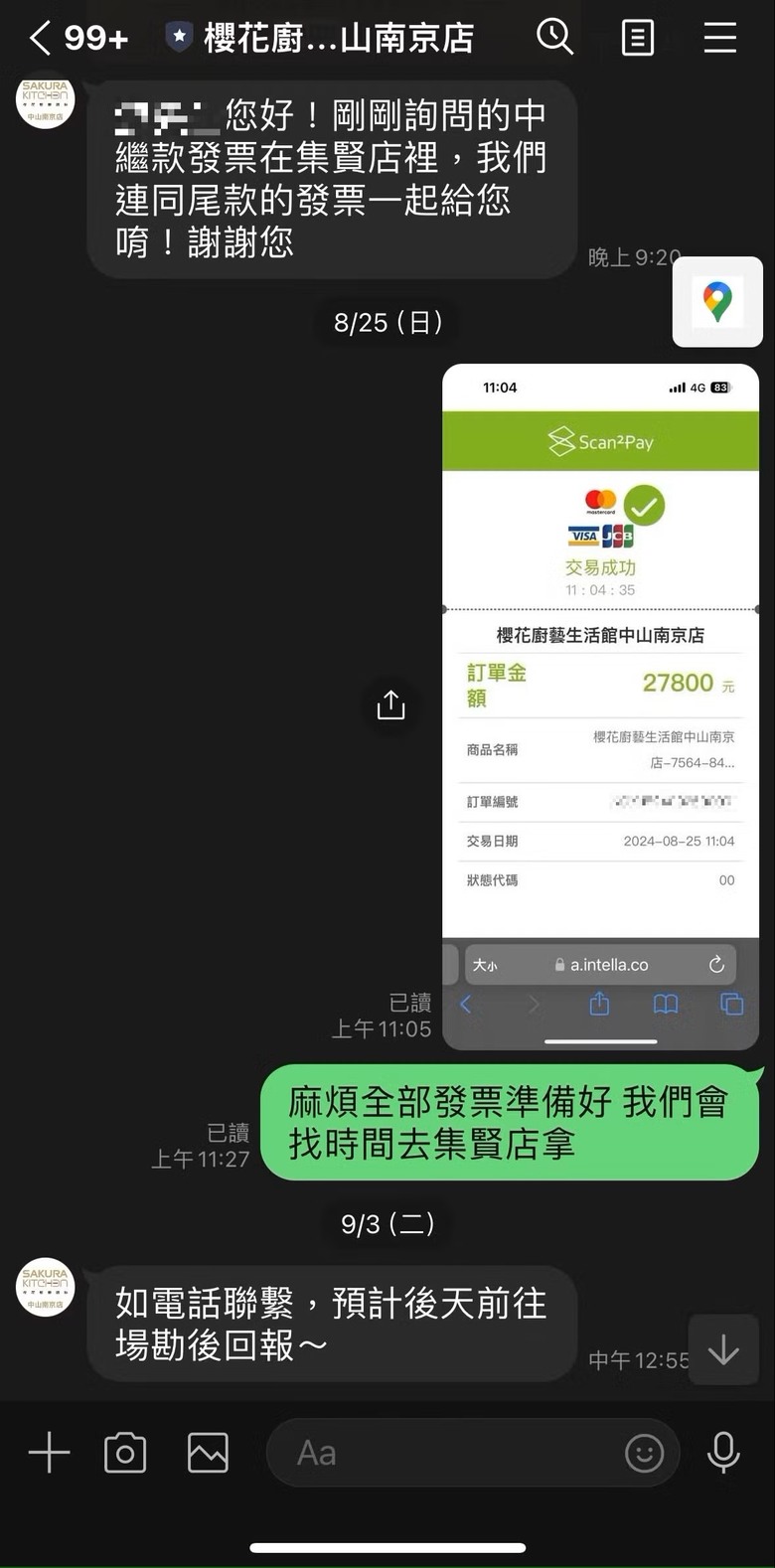

剛施工完才過2天,櫻花LINE通知說他們會計25號結帳,請我們25號前線上刷卡,付款後已讀不回,也沒有來電,可以看到下則訊息已經是後續又有問題才聯繫的9/3。

【09/01】 撥打0800報修

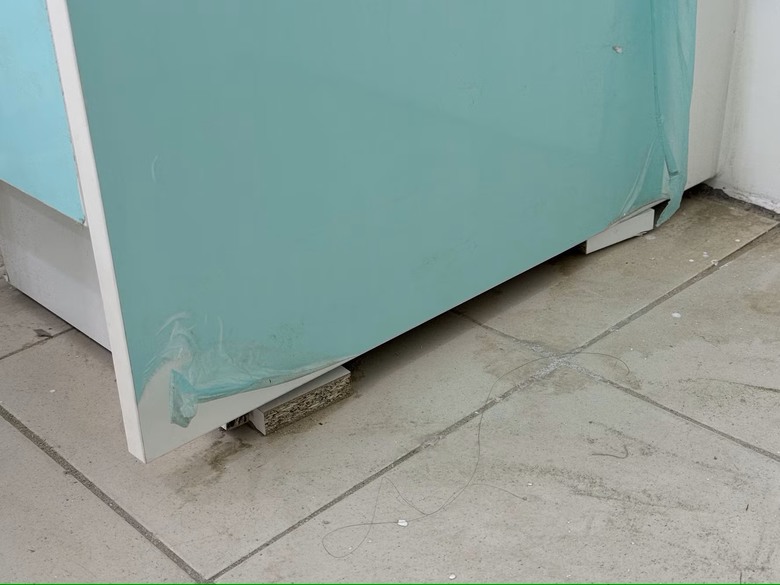

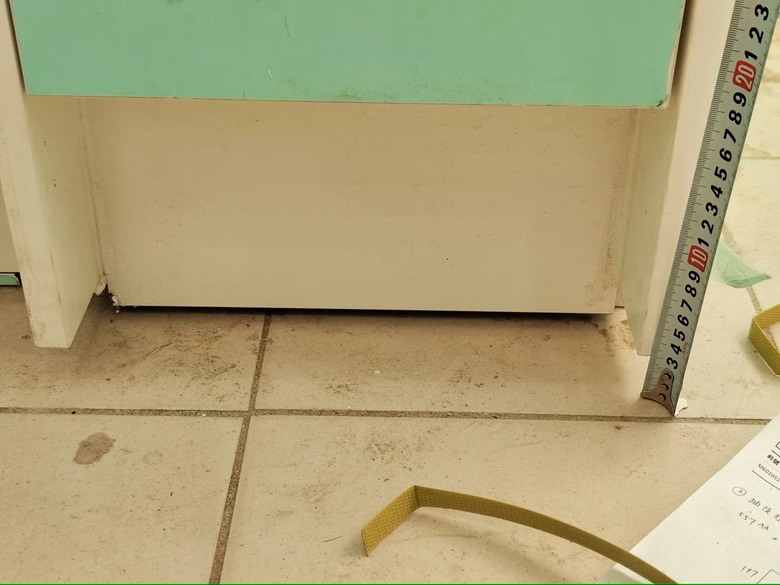

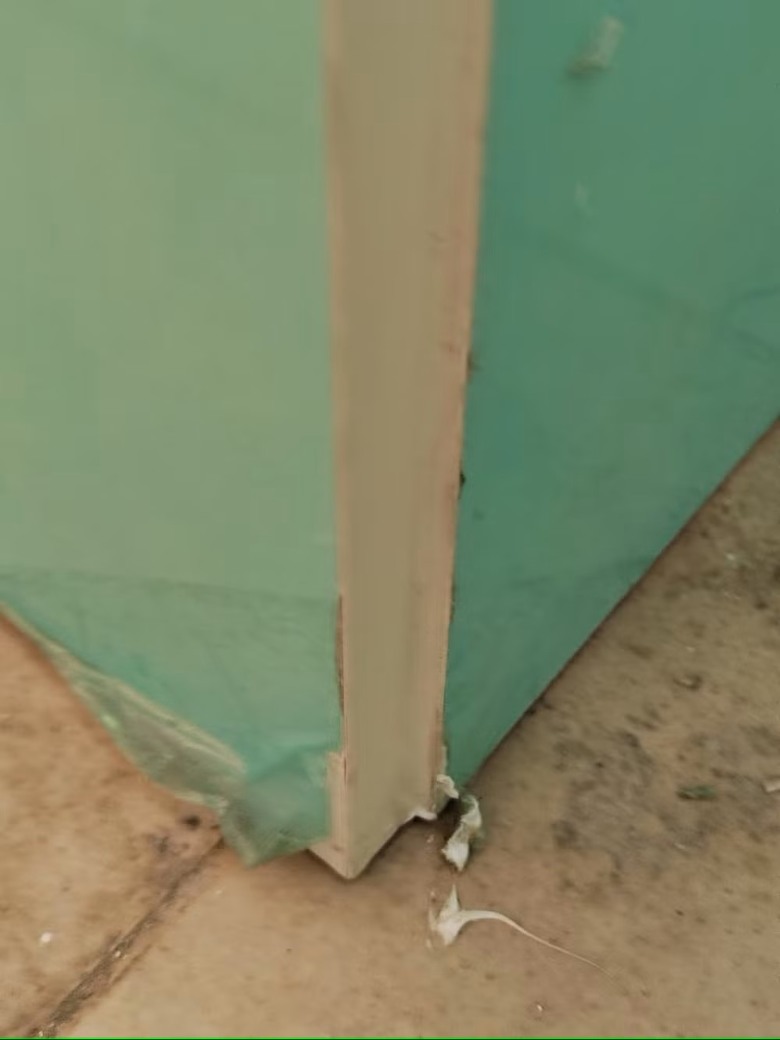

後續因為發現櫃體側板不平,決定在木地板施工前報修,考量中山南京店最後態度不佳,打櫻花0800報修,請總公司直接派師傅處理。想說師傅來之前再仔細檢查,如果有問題可以一併請師傅調整,結果發現最角落的大怪物側板離地超過3公分(舖完地板會有2公分的破口),下面墊了兩根木條,表示當時施工的師傅知情但未告知。更誇張的是踢腳板的上面整個破一排大洞(不只小強,我看連米奇都能入住),要整個人趴在地上才看的到,根本是故意隱瞞缺失。

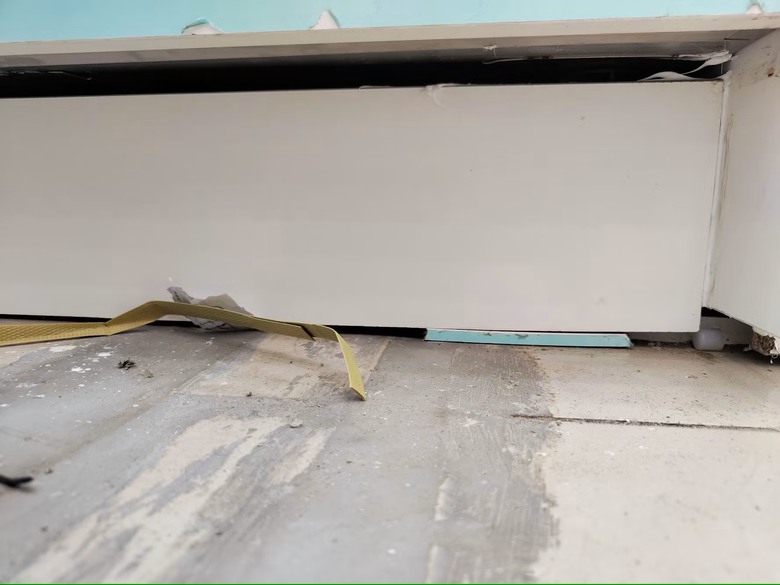

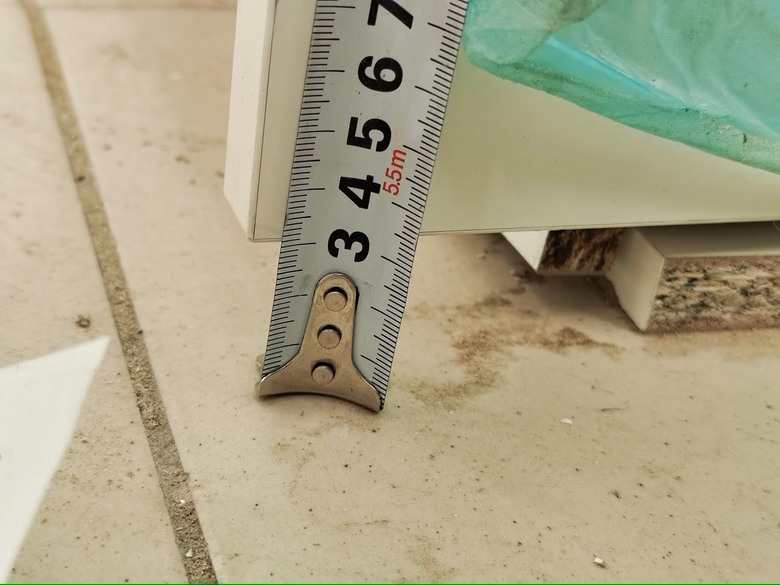

側板墊木條高近2公分(舖木地板僅1公分)

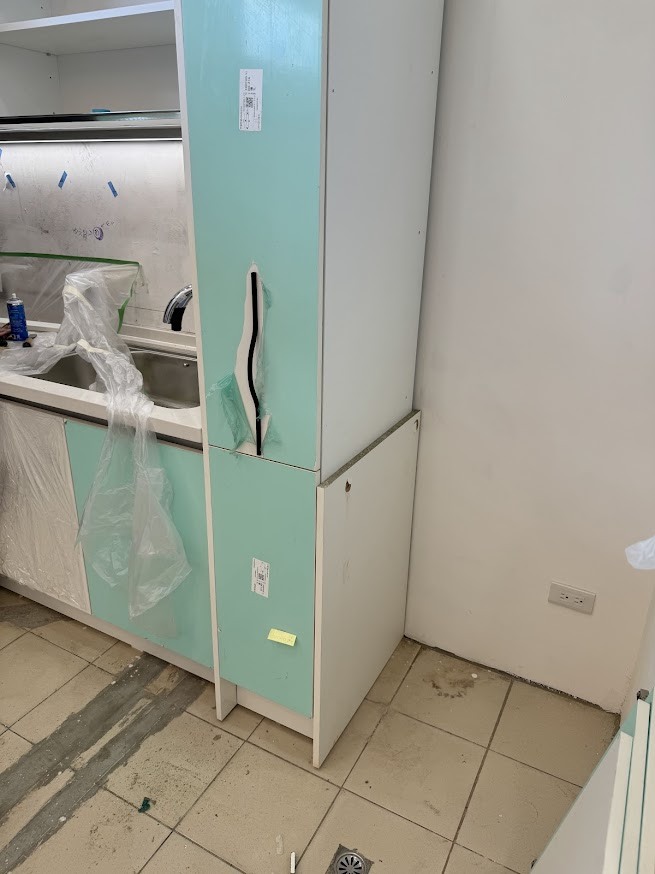

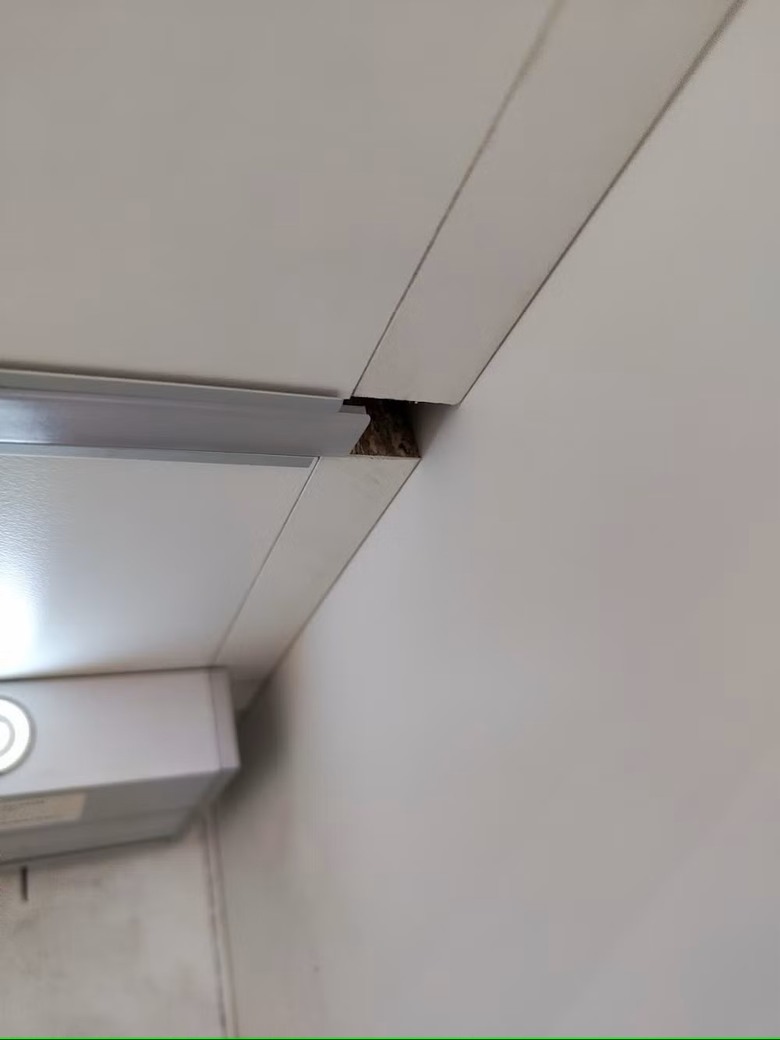

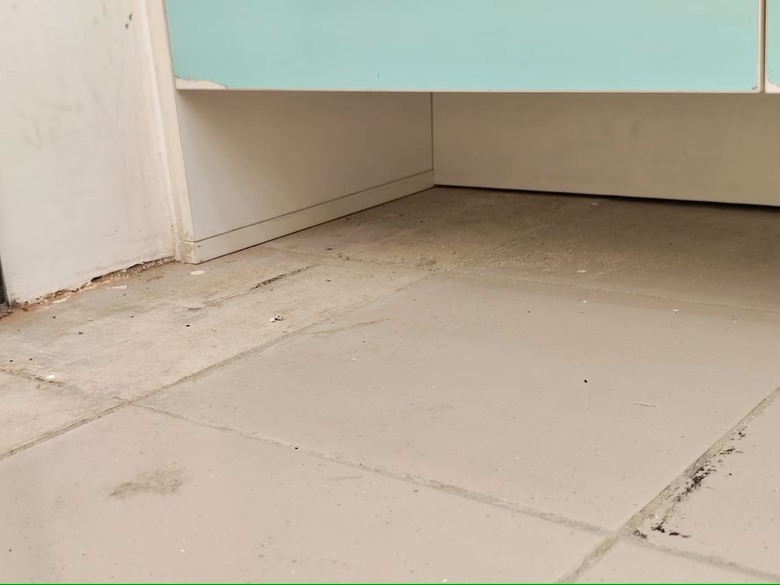

吊櫃破洞

【09/02】
一早又打0800告知側板破洞等問題,師傅來電後說無法處理,要先詢問公司。
【09/03】
中山南京店洪店長來電,說不知道業務亂搞,員工都報喜不報憂,這種品質如果她知道,連她這關都過不去,我們告知木地板師傅原本已排好下星期施工,請儘快處理,她說會儘快處理,但人不在,要過兩天才能來場勘。其實我們本來希望櫻花可以當天就另外派人來場勘,但想說店長說要負責,也許會比較好。
【09/05】
回到家前一直沒收到櫻花回應,到家時卻在門口發現一張手寫的紙,寫著我們的地址、密碼,甚至連密碼盒掛在哪裡都寫在上面,如果不是我們自己發現,或掉在隔2條街被撿到,難保不會半夜被洗劫一空或遭到破壞,事後想想真是冷汗直流。詢問櫻花,洪店長說場勘後不小心掉在門口…(又換了一次密碼),接著說會請工廠出板材,再排師傅,儘快處理。

【09/06】
洪店長來電說,總公司的督導想到現場了解情況,如果督導介入,可能流程可以加速(現在來看,不知道是沒有加速,還是本來會拖到10月)。當天晚上趕回來開門請洪店長及督導確認現場情況,見面後,這位督導沒有自我介紹,也沒有給名片,期間沒有提出什麼建議,最後在列改善項目時,洪店長說要「商量」一下,矮櫃側板要更換程序較麻煩,能不能用修補的方式處理,這時督導難得發言,附和說可以用什麼筆塗一塗處理,嗯… 我們只覺得工期延期一個多月,面對施工上的缺失,他們只想著怎麼樣可以低成本收工,最後請櫻花一併改善,讓廚具回復本來談好該有的樣子(但是時間回不去了)。
另外,現場詢問店長櫻花的驗收有什麼SOP,店長回復:施工後有問題都可以報修(所以是完全沒有品管的意思)。
【09/07】

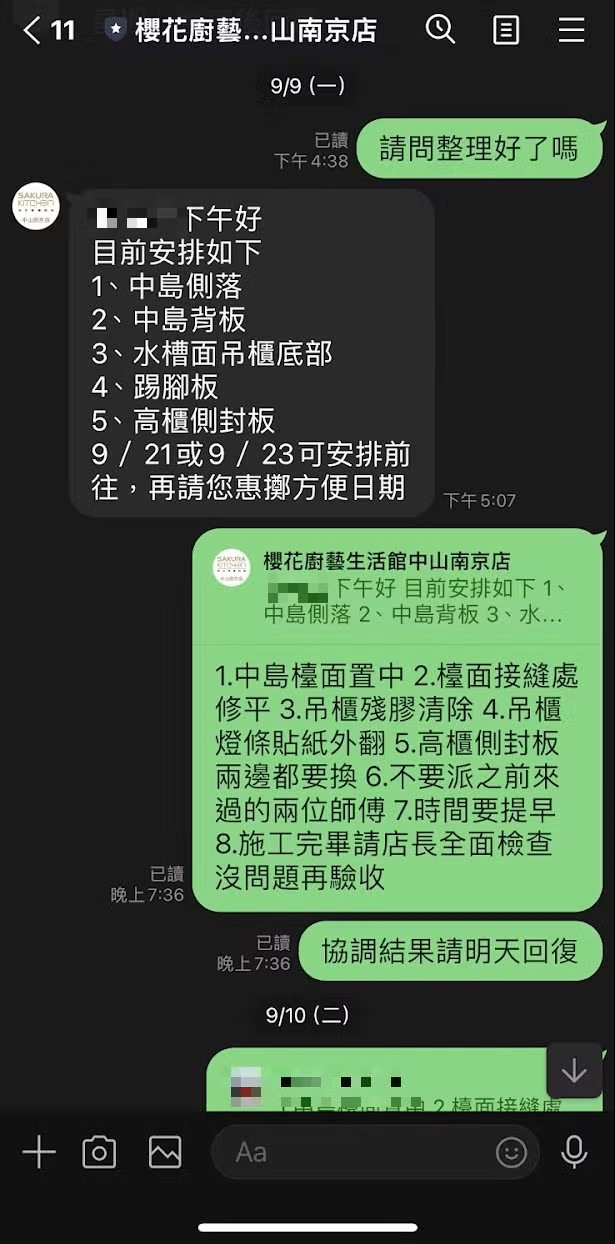

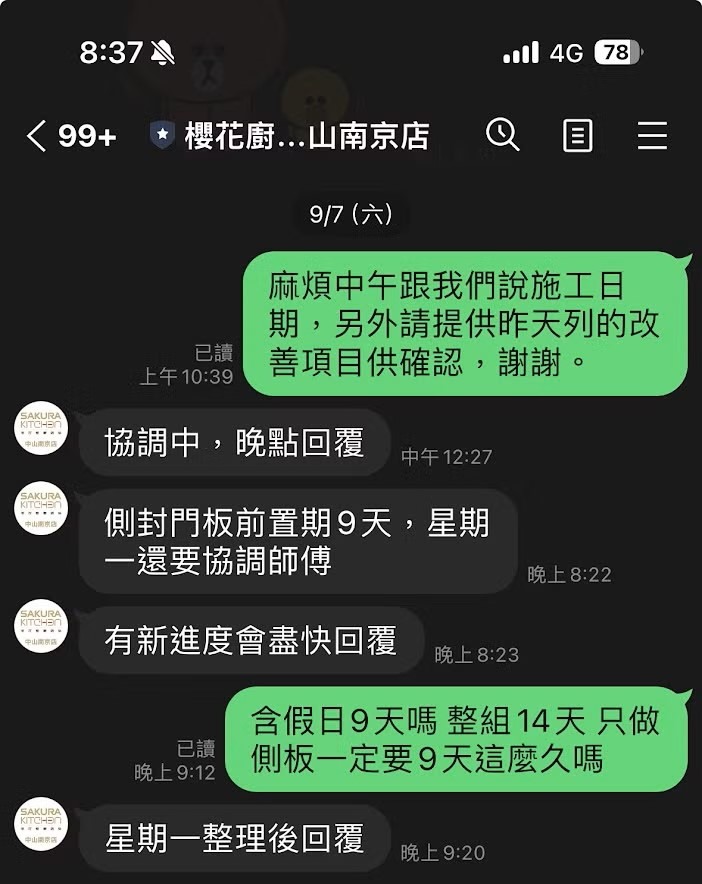

報修後我們每次通話都一直告知工期很趕,後續地板等工班的時間都壓好了,本來希望在地板施工前調整完廚具,如果沒辦法,後續要再約工班時間也需要櫻花先告知施工時間才能安排,不然師傅的時間一直往後排。9/7中午再次詢問何時可以施工,拖到晚上只得到出板材SOP是9天(這時候又有SOP了),師傅時間要另外排,我們覺得是不是能再快一點,畢竟已延誤很多時間,在LINE上詢問後,洪店長來電,語氣不耐煩的說,六日師傅沒有上班,沒辦法作業,星期一確認後才能回復。(此時我們只覺得,上星期日報修,到星期六居然只得到SOP是9天,其它都未知,等星期一才要開始處理)

【09/09】
到傍晚依然沒有收到櫻花回應,LINE詢問後過半小時才告知,施工時間9/21(星期六)或9/23請我們選一天,我們覺得時間太久,跟重訂一套差不多時間,打電話詢問洪店長,覺得安排的時間太沒誠意,質問現在施工逾期這麼久,沒有任何賠償,處理又這麼不積極(報修後已確定要施工,確定需要且工時較長的板材不先叫貨,也沒有先預留師傅時間),這位洪店長直接跟我說「還是你要打公司的0800」、「那我還要不要做」等語帶威脅的話。一位上市櫃公司,且自己施工理虧的店長居然能這樣嗆客戶,真的是讓我們開了眼界。因為擔心如果搞到最後變成要上調解委員會,完工日期不知道要拖到何時,我們的設計師也因為廚具問題工程遲遲無法結案,最後決定先繼續協商,接著洪店長不小心說溜嘴,說運送板材的車要9/18,板材提早2天做好也沒有辦法送上來,我問說沒有固定的車,有其它的車可以幫忙送嗎,請洪店長答不上來,才說跟公司協調施工日期是否能提早。
【09/10】
收到回復說施工日期9/20(嗯…提早1天?),依然令人失望的答案,此時我們已經懶得再去溝通,因為對方完全沒有要替消費者著想,客戶的房子多閒置1、2個星期不是很重要。
最後,因為櫻花在前次施工後,業務完全沒有檢查,我們覺得廠商交給客戶的東西,應該是廠商自己檢查過,有基本品質的商品,所以要求櫻花要先做過檢查,再請客戶驗收,但這位店長從頭到尾到現場,就只有檢查我們提過有問題的部份(所以後續又發現新缺失)。

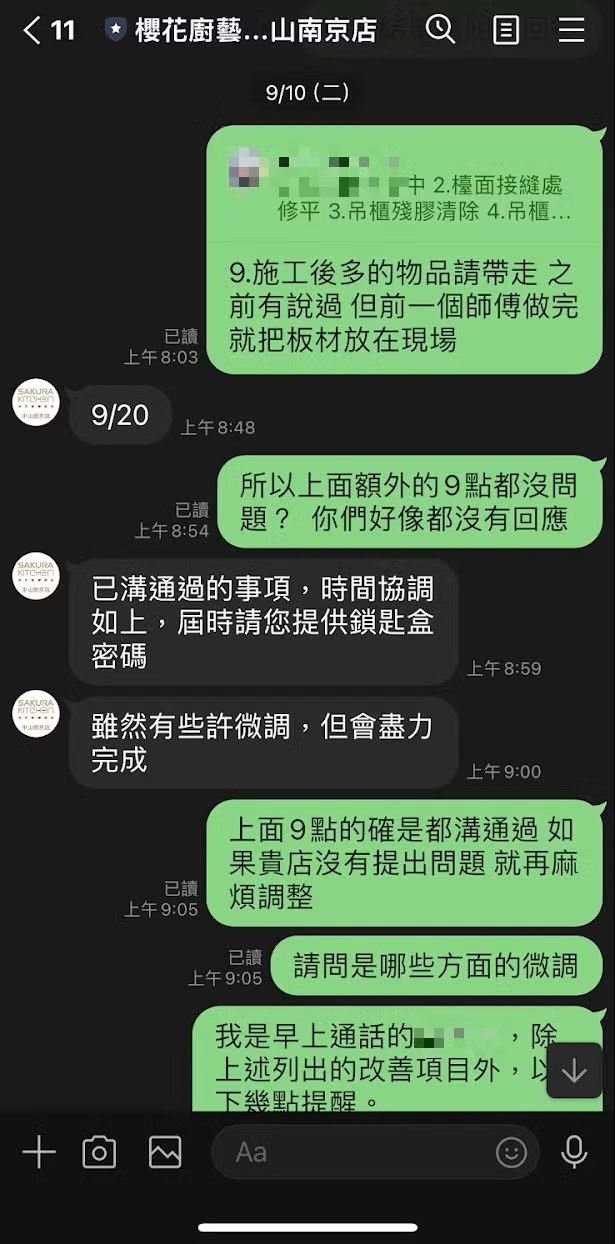

為了避免有爭議,請店長列出要改善的事項,結果店長略過一堆先前在現場拿筆記本寫下來說要改善的事項。我們補列之後,店長僅回復有些許調整,追問哪些調整,直接已讀不回,也沒有來電說明。為避免又有爭議,我們打電話詢問,這位店長表示,我們要求店長檢查後再驗收,之後有問題不就變成都要她負責,請問一下,貴店施工出問題,我們打總公司報修,貴公司這樣派工,不就是請店長出來負責,不然是誰要負責?

【09/20】

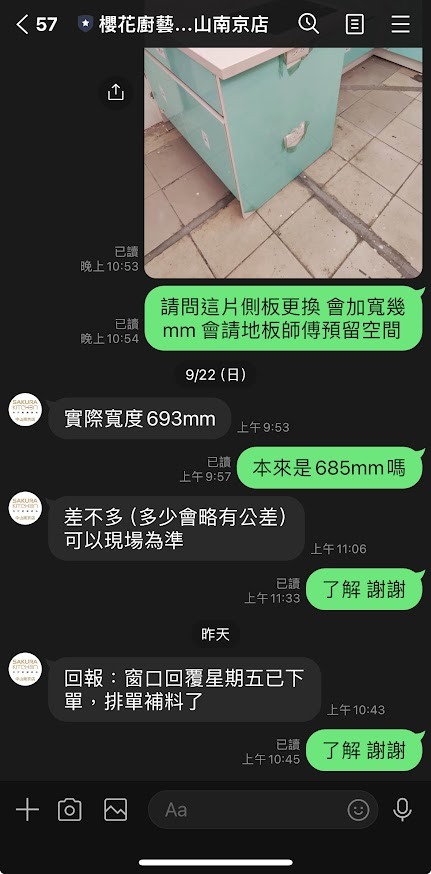

- 早上洪店長來電,說因為高櫃側板2片下錯訂單,只下到1片,問我們能不能「商量」一下,側板提高與踢腳板齊平,我問板材切完如何收邊,店長回復請師傅現場簡單收一下(嗯…?),我詢問能否送回機器收邊,店長說一樣送回工廠,乾脆重下一片側板,詢問時間說又要等10天。
- 先前談好的中島檯面儘量置中,現場看完全沒調整,依然是切齊某一邊,詢問後店長死命抵抗說剛才跟師傅討論過,沒辦法調整,而且沒有答應過(之前還特地打電話確認),胡扯了大概1分鐘,師傅站在後面聽不下去,對櫃子推了幾下(大概10秒),問說,老闆你看一下這樣可以嗎?我看完說兩邊都有凸就可以,謝謝。
- 檯面調整完又看到報修的第1點,中島背板凸出,如果沒有現場看到,櫻花打算當沒事情裝回去,詢問師傅說能否調整,師傅說中島側板寬度不夠,現場沒有板材無法調整,眼巴巴的看著我,問說看你能不能接受(我都報修了,貴公司還列在珍貴的5大改善項目,你說呢?),最後師傅說中島側板重出一片,到時候跟高櫃側板一併安裝。

目前進度如下:
- 原訂8/9完工,至9/20施工後仍未完成。
- 9/1報修側板調整,等到9/9才叫貨,9/20才能施工,導致後續地板工程、水電、木工、油漆收尾,及最後的清潔等工班全部都取消另排施作時間,目前仍無法入住。
- 因前次施工業務根本未到場監工,且師傅故意隱藏缺失,9月報修後,幾次要求櫻花先自行檢查,維持基本的品管,都沒有正面回復,報修後只檢查客戶提出問題的地方(甚至我們現場在缺失處貼了便利貼還會有漏看的),其它一概略過,後續又發現新缺失(系統櫃廠商路過參觀,結果發現吊櫃有個破洞),完工時間繼續往後延好幾天,我們是買廚具,不是報名大家來找碴。
- 另外,原本協調好要調整的項目到現場一看,有的沒做(側板凸出),有的沒甚至還會說沒答應過(檯面未置中),先前店長信心滿滿的說我們不用到現場監工,如果真的沒來看,不知道又要出多少事。

一度以為9/20可以結束這一再延宕的廚具工程,到今天9/24還未收到下次施工的日期,原本因應小朋友即將出生要提前做些準備,以及家人在裝潢後要北上協助的計畫全都被打亂。以上櫻花廚具的價格、施工品質、服務態度等資訊供各位參考。
