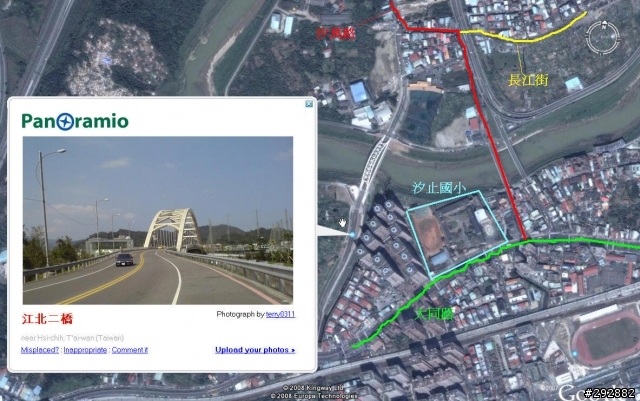

有關『汐止至淡水,鐵馬逍遙遊11月底圓夢,是否於97年11月底;汐止至台北市的自行車道路段,何時能完工?』乙節,本署為配合行政院『千里自行車道,萬里健康步道實施計畫』,於汐止市基隆河沿岸串聯防汛道路,提供民眾遊憩及騎乘自行車道,原計畫於96年11月底完工,因施工期間颱風及降雨等因素,故工程展延至97年1月下旬完工,本署第十河川局已要求承商把握近日天晴積極趕工,以及早提供居民親水空間。另有關『每一路段工程施工人員都不同單位』乙節,係因基隆河部分防汛道路緊鄰市區道路或受橋樑及抽水站等因素阻斷,本署為期早日串聯防汛道路,故於前述堤防用地範圍外部分,委請臺北縣政府同步施工,施工期間並由本署第十河川局持續協調相關界面配合事宜,截至96年12月25日止,本署第十河川局自辦兩件工程及臺北縣政府代辦一件工程,實際進度均達90%以上,預計可於97年1月下旬順利完工。感謝您對政府施政的關心, 併祝
健 康 如 意
經濟部水利署署長 陳伸賢 敬啟
***************************************************************************
之前看了報導特別去找了一下汐止的自行車道~看到不如報導的完工日~又每次想騎出汐止~總是要騎在已經不大的馬路車陣裡~特別寫了一封mail去水利署問問~剛收到回信~特別貼出來給大家看看喔~希望真能於一月底完工~這樣大家以後要騎到接台北市的自行車道就方便多了~不用在跟大車小車比看誰的鐵硬了
